外壁塗装 工事記録 岸和田市

本日9/18岸和田市K様邸 外壁・屋根塗装が始まりました。

9月18日 1日目 足場組立

今日から、岸和田市 K様邸 外壁・屋根塗装が始まりました。

K様邸は、以前ヤマナカで工事をしていただいたことがあり、今回は外壁の亀裂が気 になるとのご相談をお受けしました。外壁に大きな亀裂が入っていたり、コーキングの部分が劣化したりしていたので補修し、防水塗装をすることになりまし た。屋根も古くなってきていたので、同時に塗装することになりました。

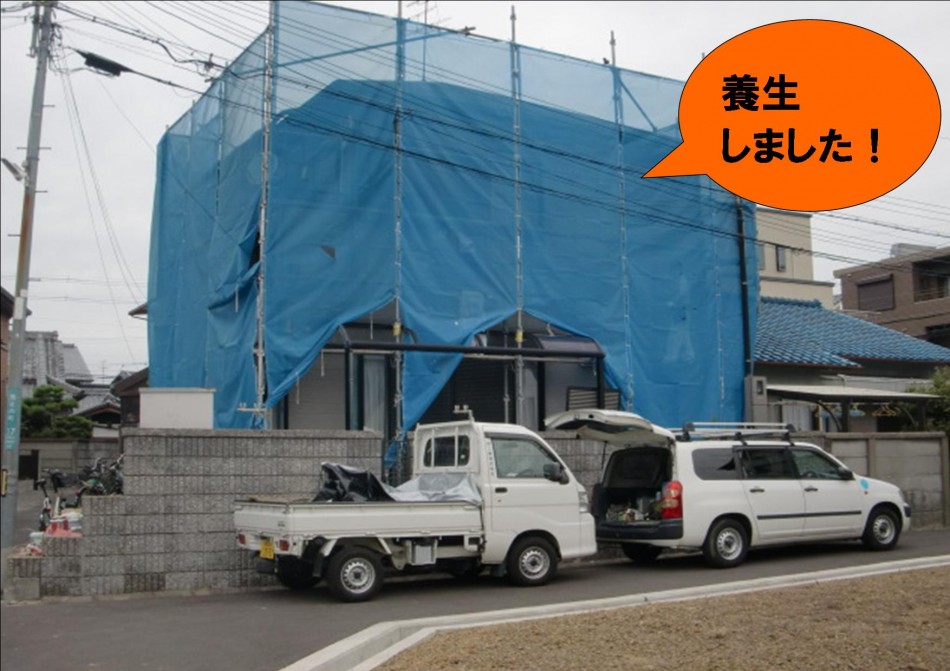

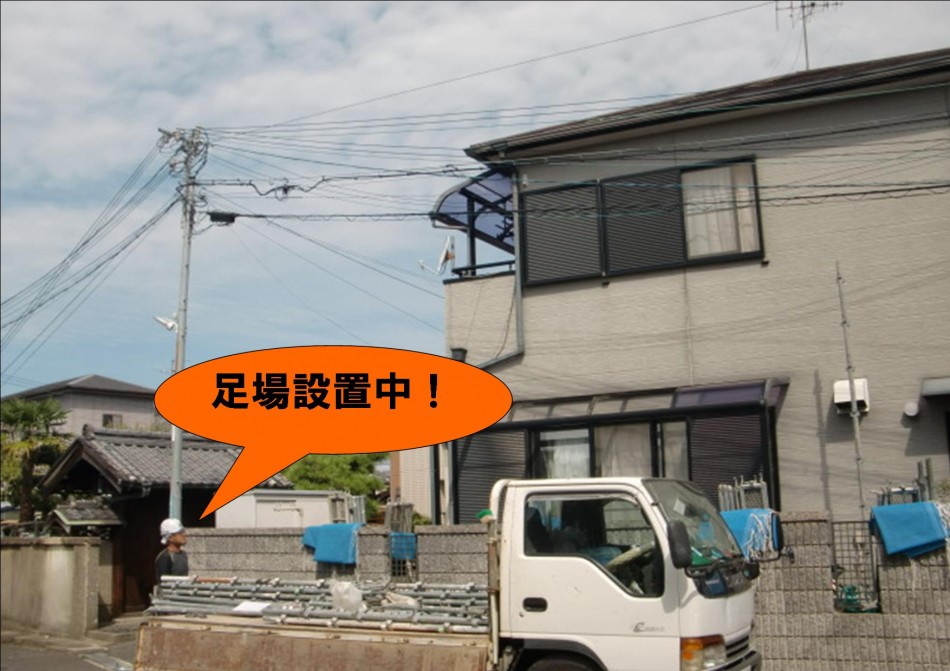

家の周りに足場を組んでいきます。

カーポートは一度仮撤去し、完了後に復旧します。

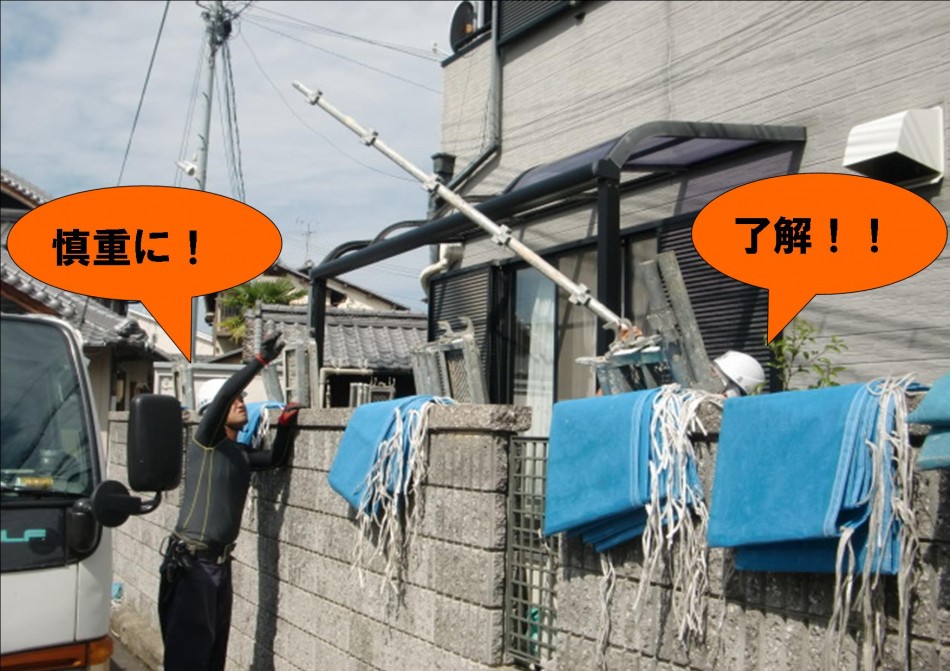

長くて重い鉄筋を屋根の辺りまで組み立てていきます。熟練の職人さんですが、事故のないよう慎重に作業しています。

9月19日 2日目 シーリング剤打ちかえ

        昨日行っていた足場の設置が終わり、周りを養生しました。

        外壁サイディングの反り・及び劣化部分を、きちんと補修しました。

サイディングの既存の目地を撤去し、目地に沿ってマスキングテープを貼り養生します。

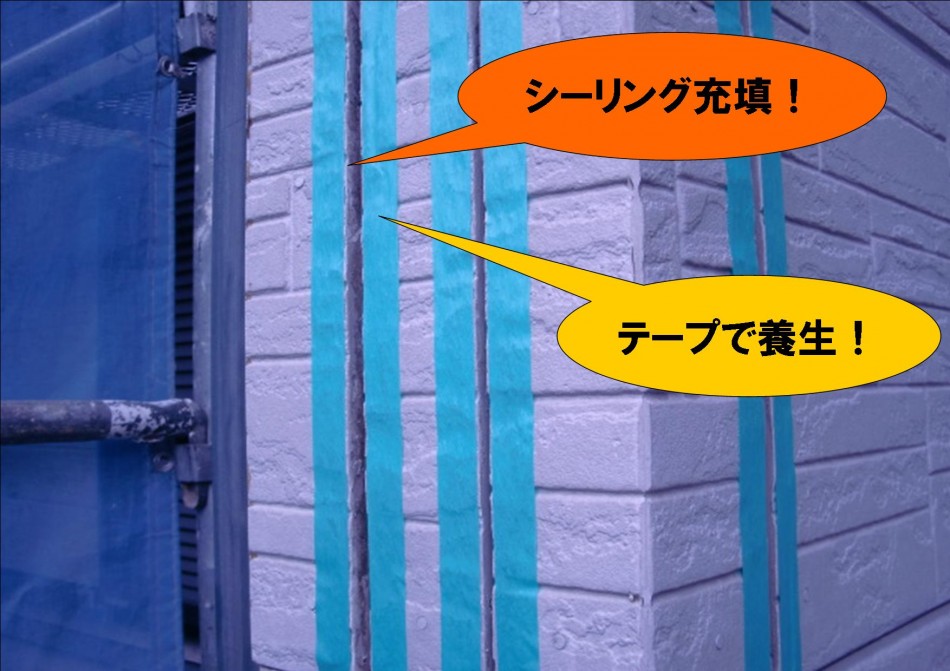

この後ボンドプライマー(下地処理剤)を塗り、防水シーリングを充填します。

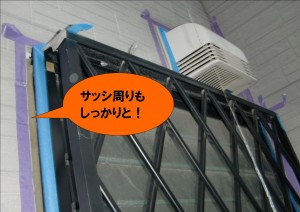

サッシ周りもしっかりとシーリングを充填します。

同時に、自宅の壁に穴が開いているところがあるので、直してもらいたいとご相談がありましたので、そこを補修しています。

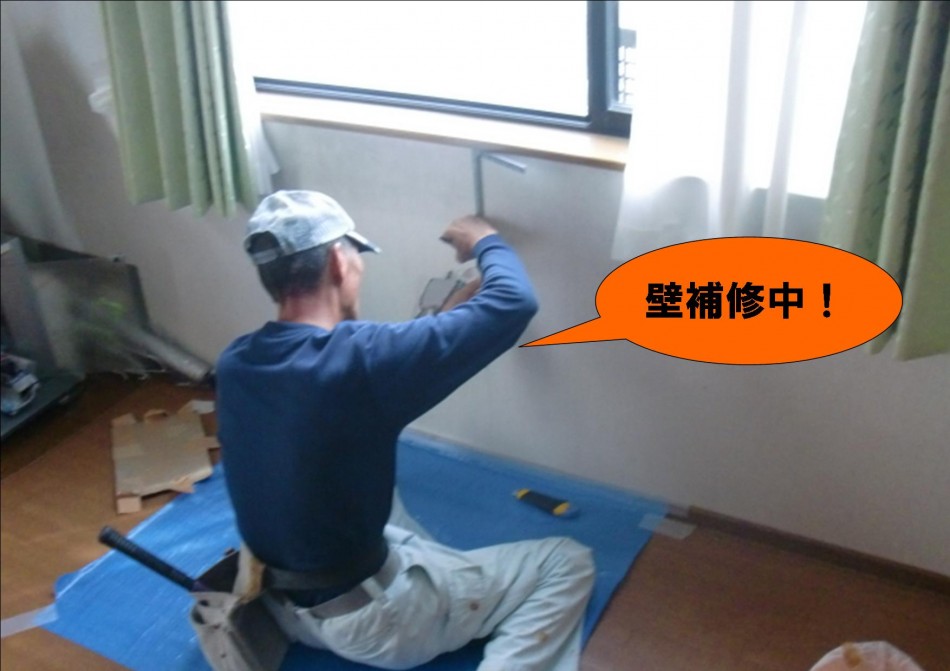

穴が開いているところを四角く切り取り、下地を貼りました。

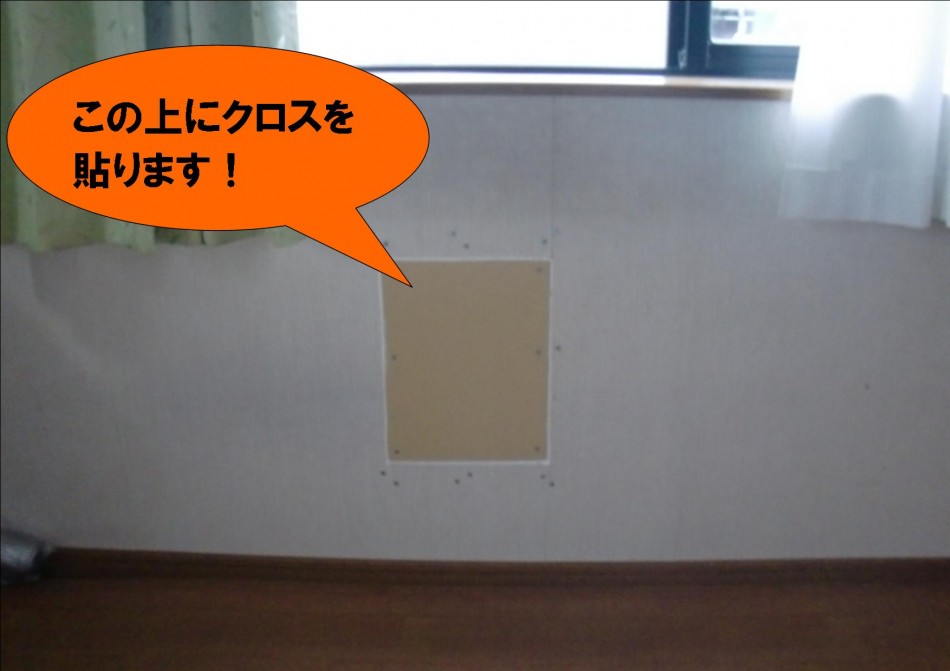

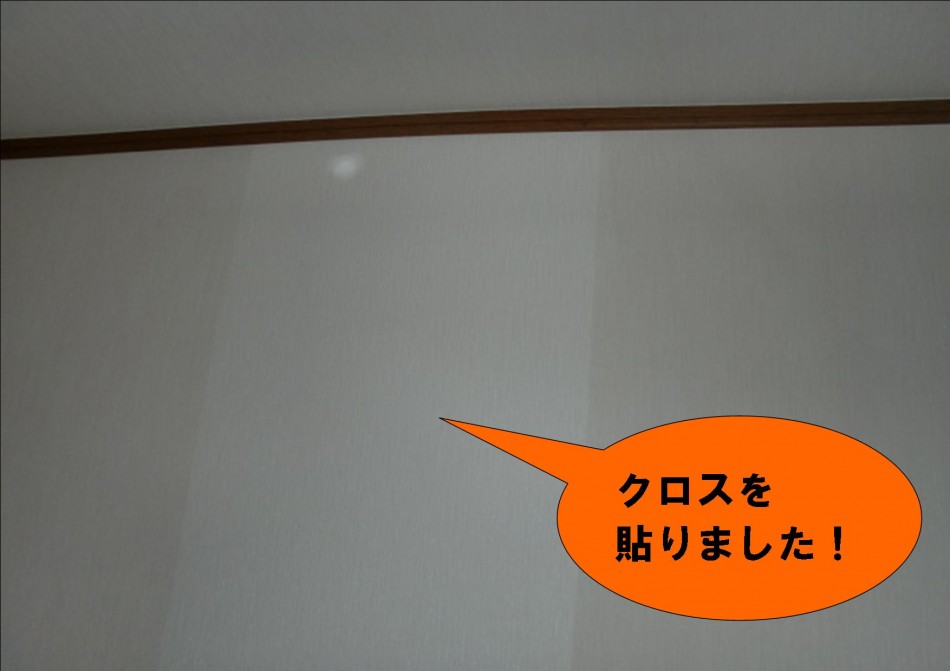

見た目もきれいに見えるように、切り取った幅の床から窓の下までクロスを貼ります。

9月22日 4日目 高圧洗浄・タスペーサー設置

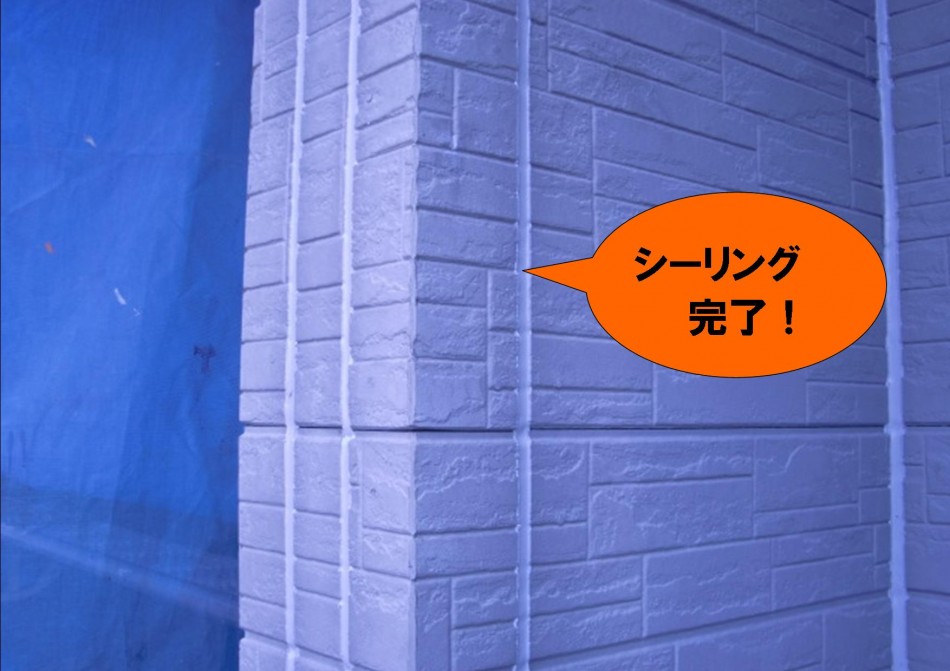

9月20日は壁のサイディングの目地にシーリングをうちました。

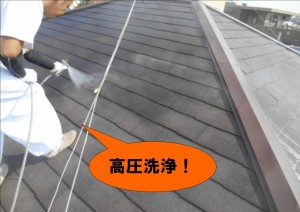

今日は、屋根と壁のホコリや汚れている箇所を高圧洗浄しています。

タスペーサーとは、平板スレート屋根の再塗装時に縁切り作業をする部材です。

「縁切り」とは、瓦と瓦の間に隙間を開ける作業のことです。縁切りをきちんと行うことで、適度な通気性を確保し、水分(雨水)が溜まりにくくなります。

反対にこの作業を行わずそのまま塗装すると、塗料がくっつくので、水分の逃げ場がなく、屋根の下地材が腐朽し、雨漏りの原因になる場合があります。

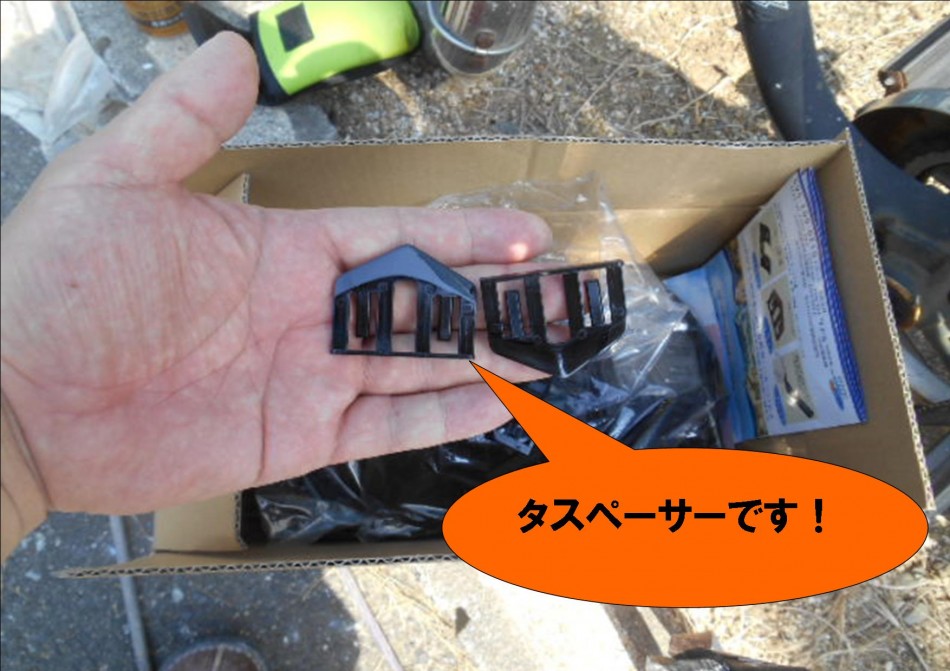

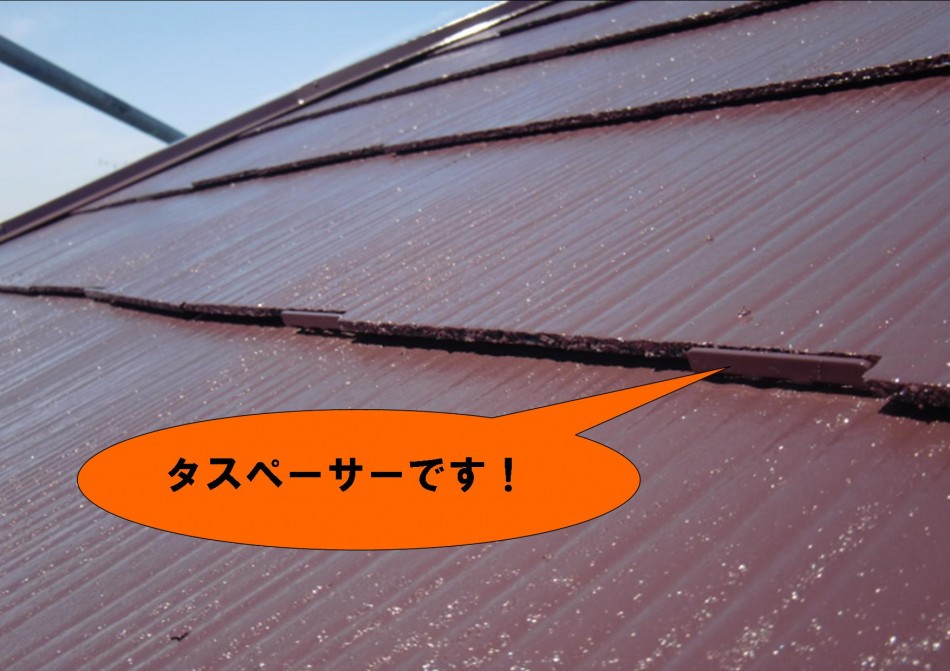

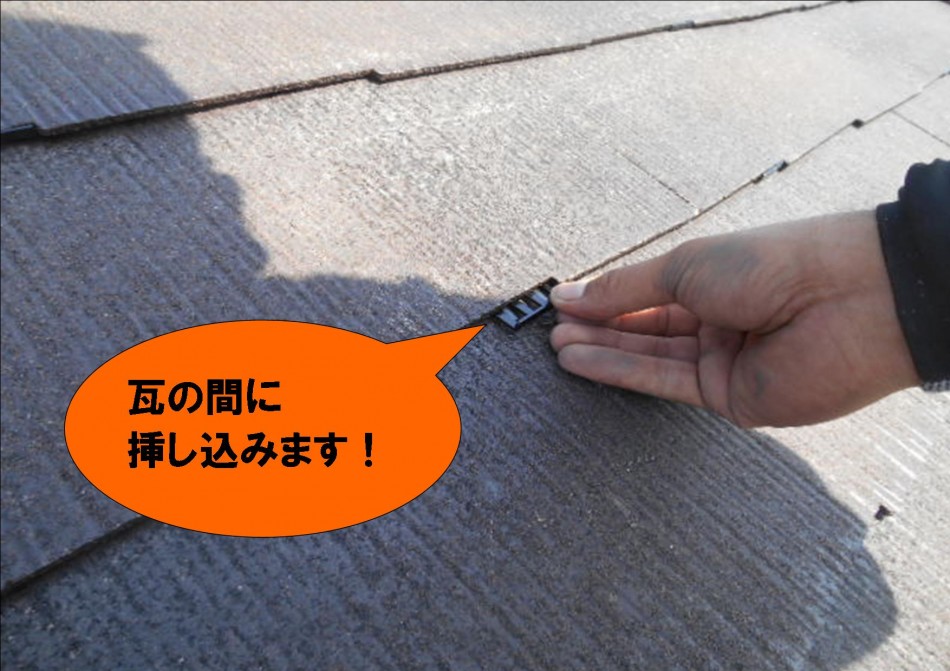

タスペーサーは、ポリカーボネイト樹脂製です。屋根の下地処理剤を塗布した後、瓦の幅に対して左右15㎝位のところにタスペーサーを挿し込んでいきます。

この後、屋根専用剤を中塗りをします。

9月23日 5日目

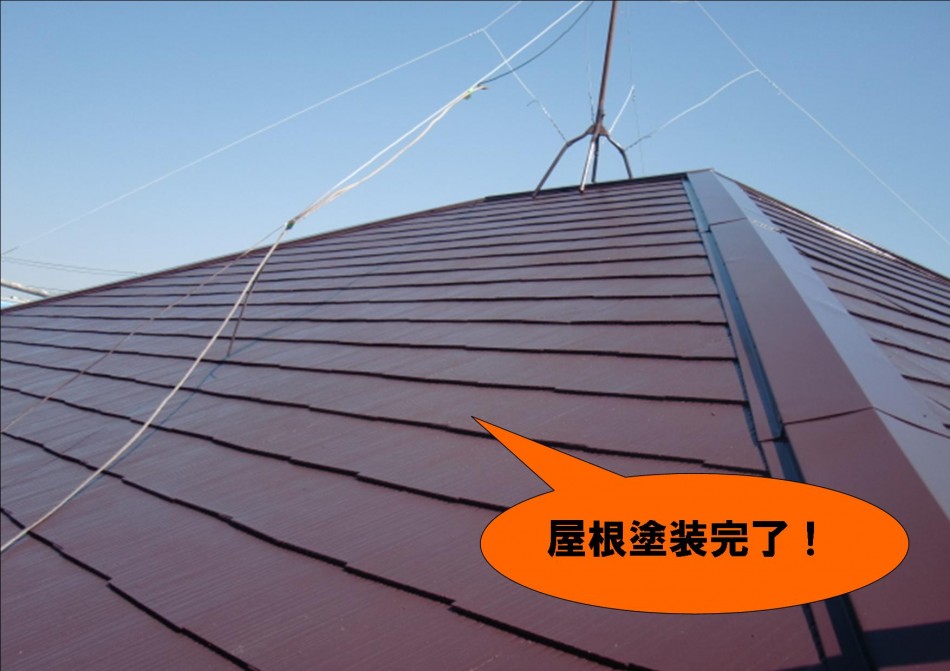

屋根塗装完了です。

二階部分の屋根の塗装が終わりました。

昨日ご説明したタスペーサー(平型スレート屋根再塗装時の縁切り部材)もしっかり設置できています。

9月24日 6日目

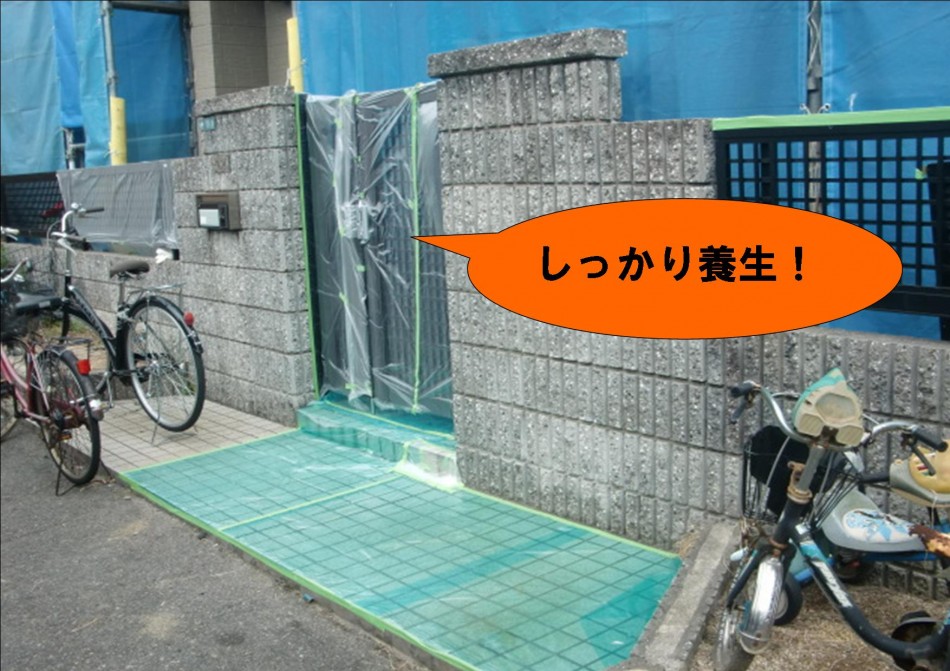

外壁塗装をする前に、窓、玄関、電気メーターなどをしっかりと養生しました。

先日、お部屋の壁の穴が開いていたところを二か所補修していましたが、きれいに完成しました。

9月25日 7日目

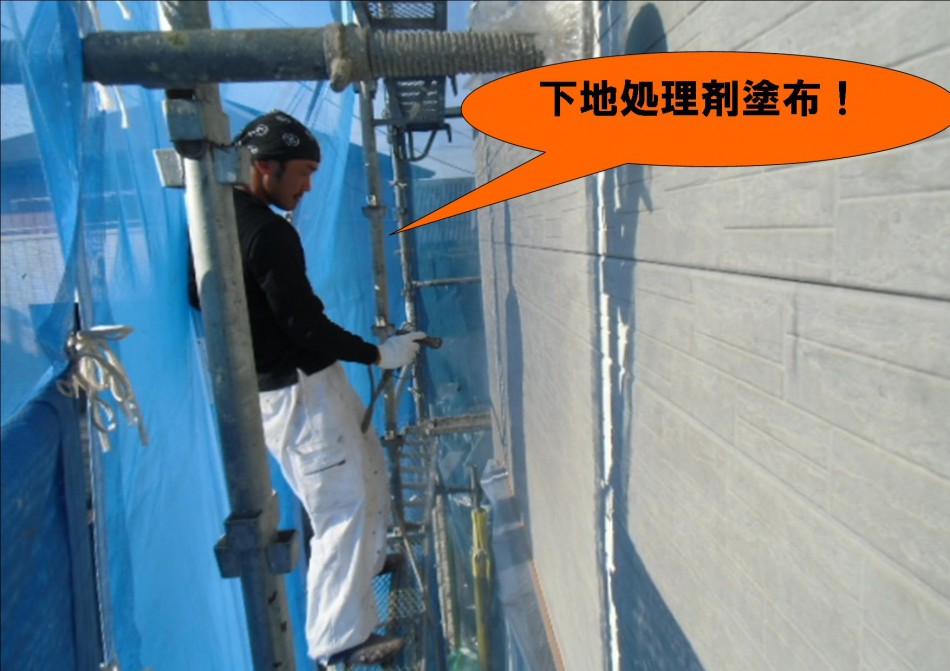

 外壁の下地処理剤を塗布しています。

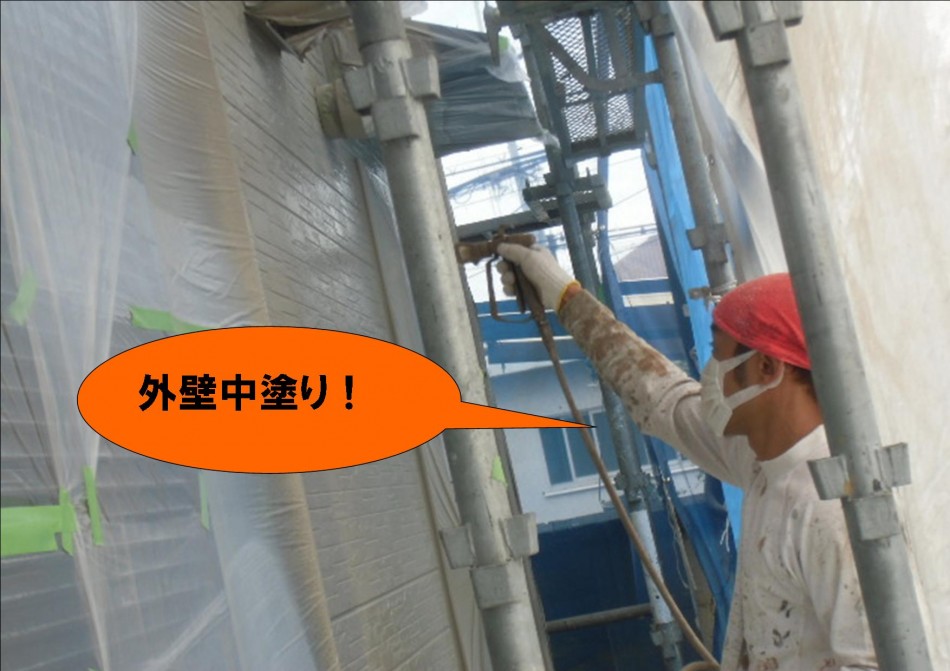

   外壁の中塗りをしています。

   この後上塗りをします。

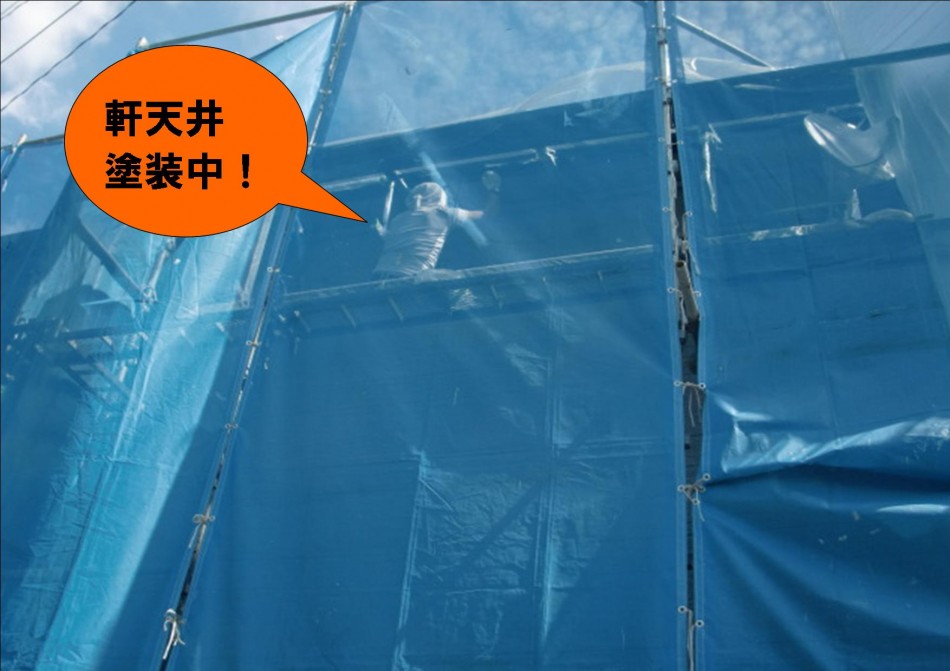

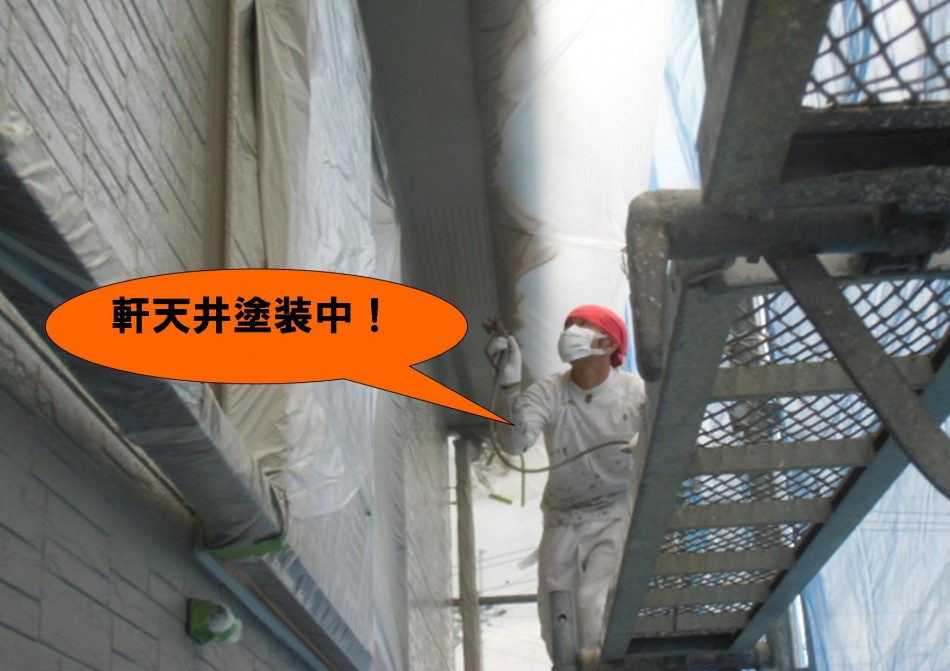

                     軒天井を塗装しています。

9月26日 8日目

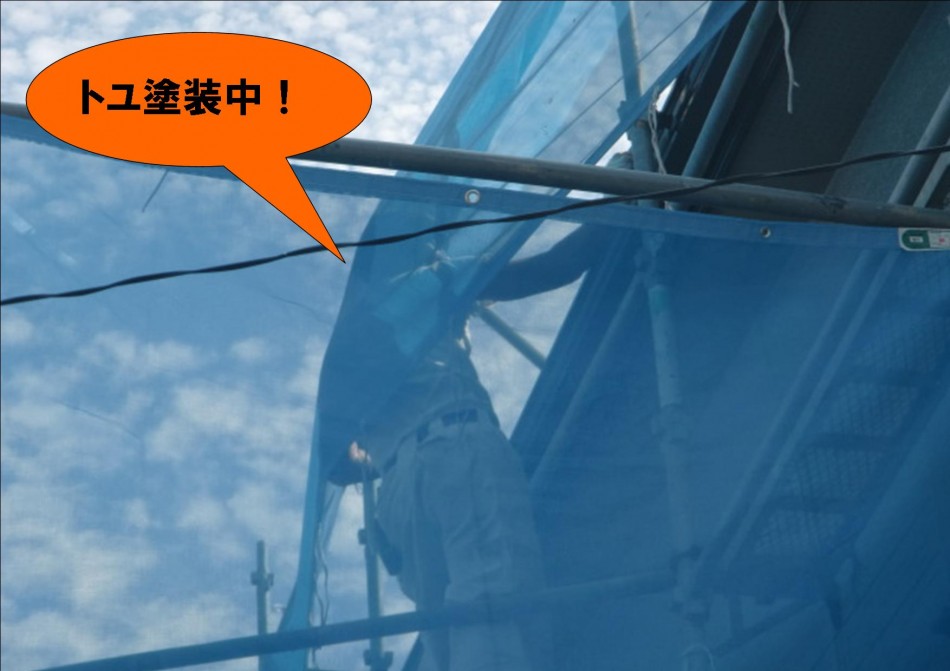

外壁の中塗りが終わり、今日は上塗りと、付属部分の(トユ・軒天井・水切り)仕上げ塗装をしています。

  トユなどは刷毛できれいに仕上げます。

9月27日 9日目

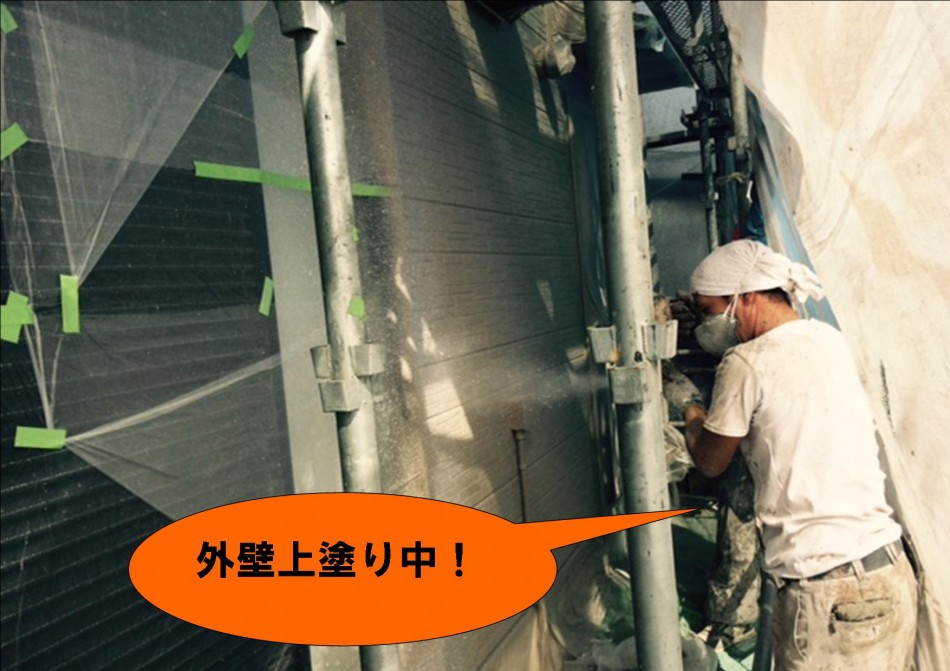

外壁の上塗りをしています。

付属部分の塗装をしています。

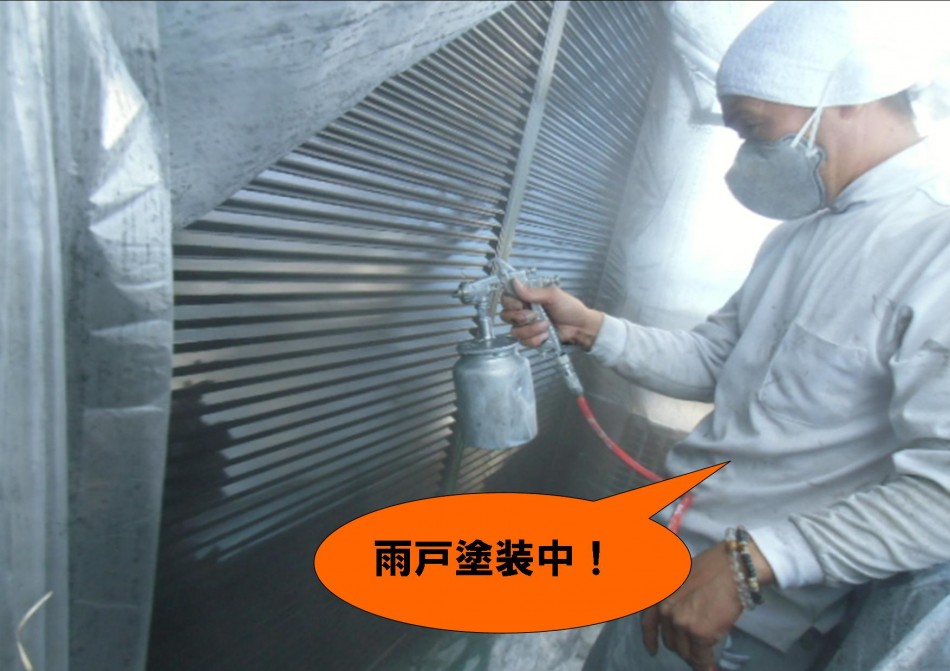

雨戸は吹き付け、トユやひさしなどは刷毛で塗っていきます。

10月1日 10日目 足場解体

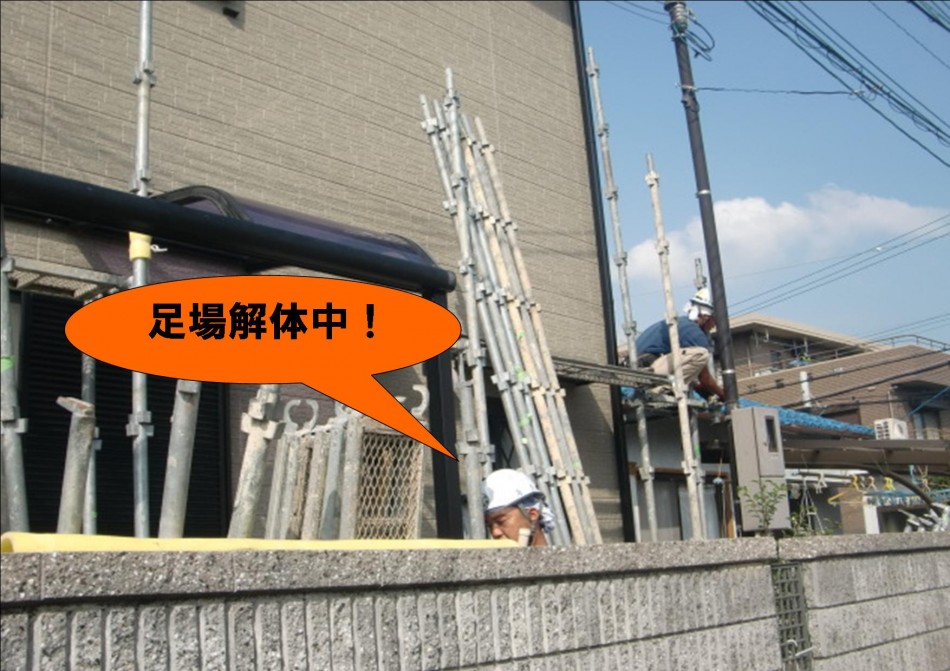

外壁・屋根塗装が終わり、足場を解体しています。

一階のテラス屋根を復旧し、工事完了です。
