サイディング壁と屋根の塗装 工事の記録 岸和田市

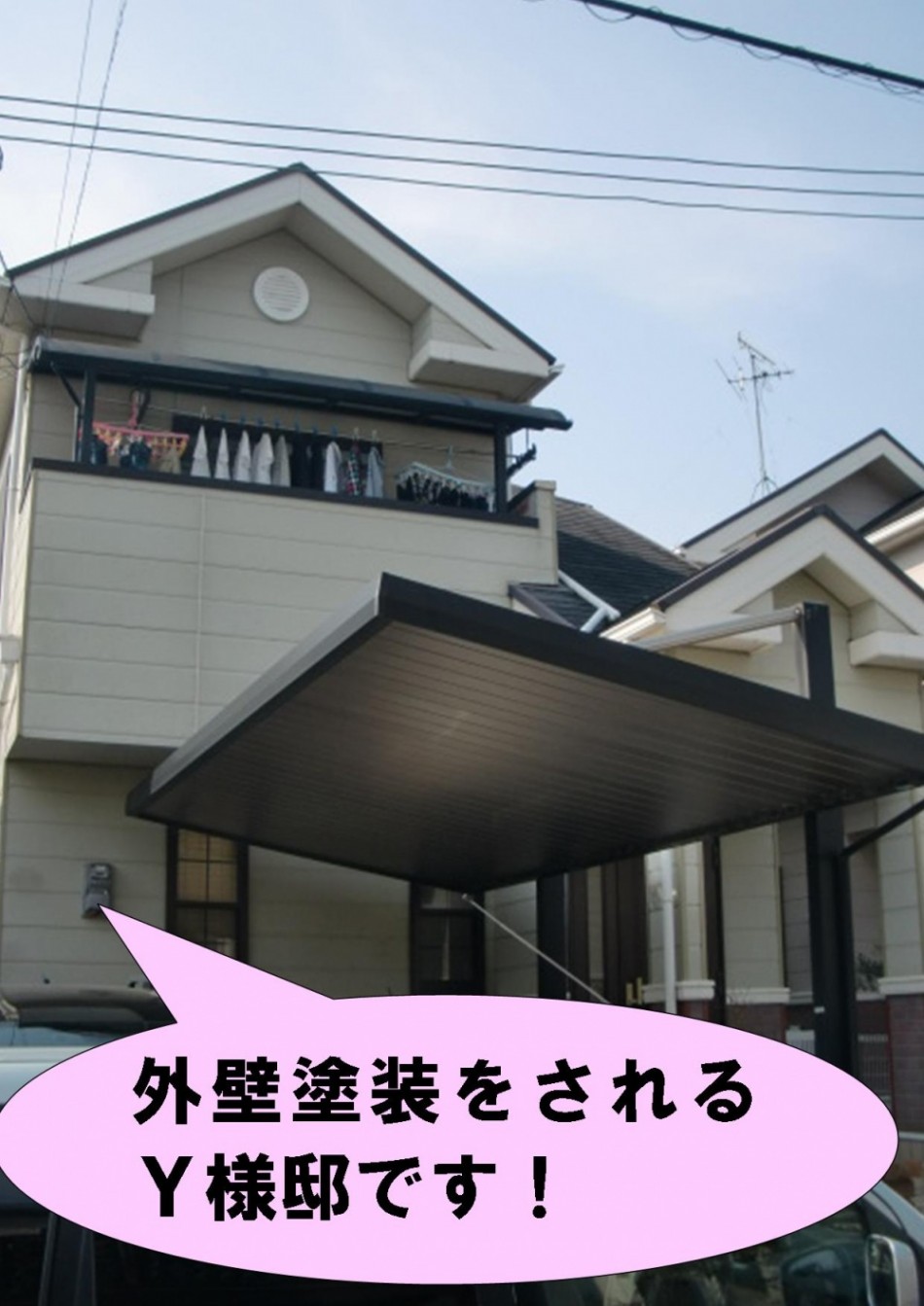

岸和田市 Y様邸
サイディング壁と屋根の塗装 工事の記録です。

岸和田市 Y様邸 外壁・屋根塗装工事 近隣様へのご挨拶、足場現調 H28.2/26(金)

あいさつまわり

3月2日より外壁塗・屋根装工事をされるY様邸の、近隣様へのご挨拶と仮設足場の現地調査にお伺いしました。

Y様邸の近隣のお宅へ、工事の期間や内容などをお伝えする為ご挨拶をさせていただきました。

足場現調

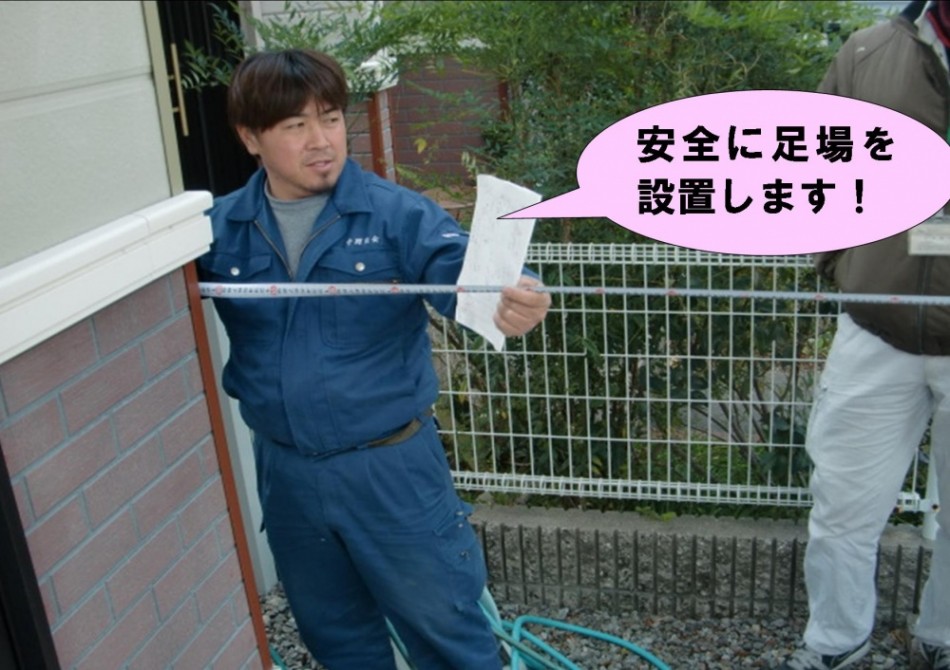

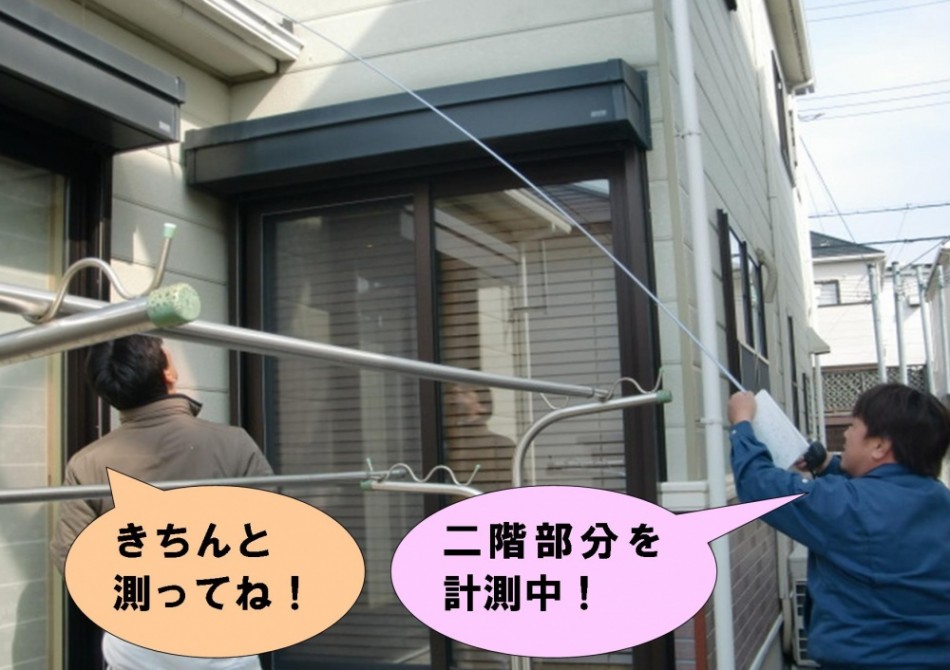

外壁塗装工事に必要な仮設足場をどの位置に設置するか計測しています。

計測中

屋根や二階部分も塗装作業がしやすいように外壁周りをきちんと測っています。

スタッフ小南

         Y様邸の外壁・屋根塗装、工事中の様子は現場日記でお伝えします!

         お楽しみに~

岸和田市 Y様邸 外壁・屋根塗装工事 1日目 H28.3/3(木)

本日より外壁・屋根塗装工事が始まりました。

テラス屋根仮撤去

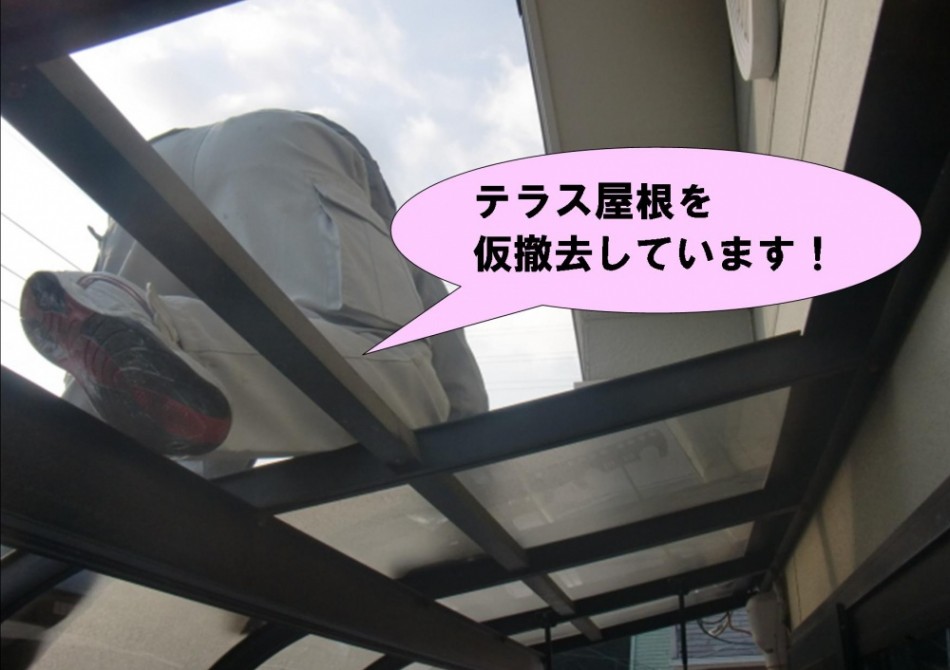

本日は仮設足場の設置です。足場設置の妨げにならないように、先に2階のベランダのテラス屋根を仮撤去します。

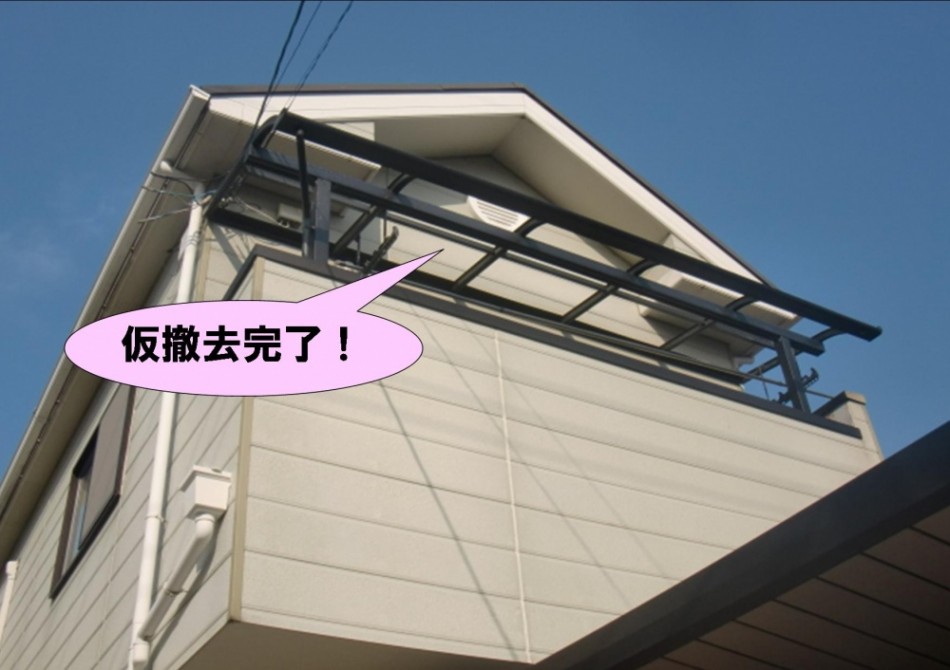

テラス屋根仮撤去完了

テラス屋根仮撤去完了!塗装後に復旧します。

足場設置

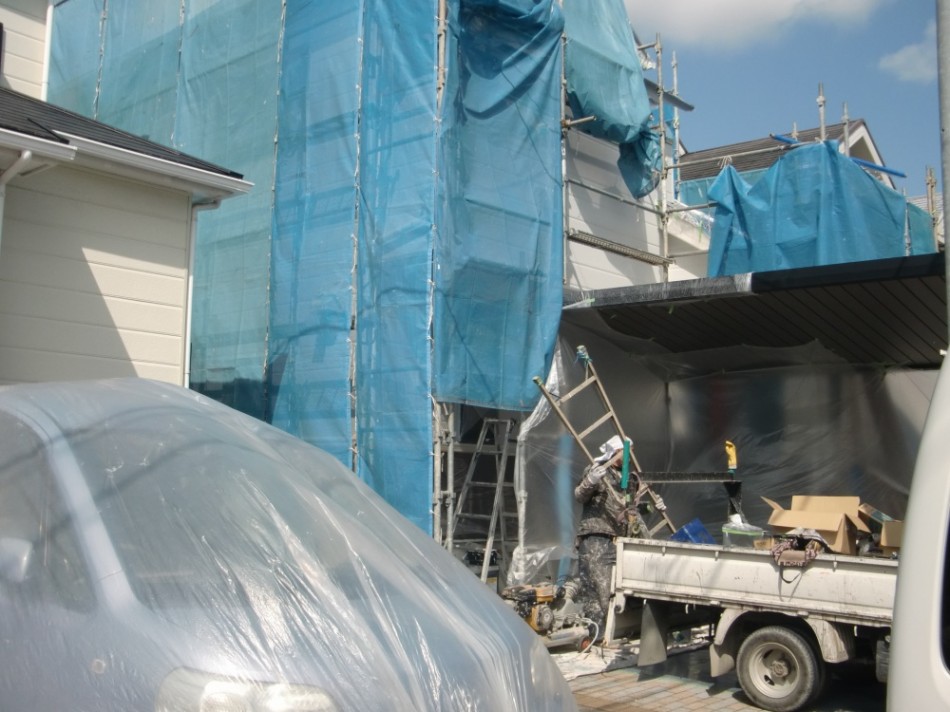

    仮設足場の設置を行っています。

シートで養生

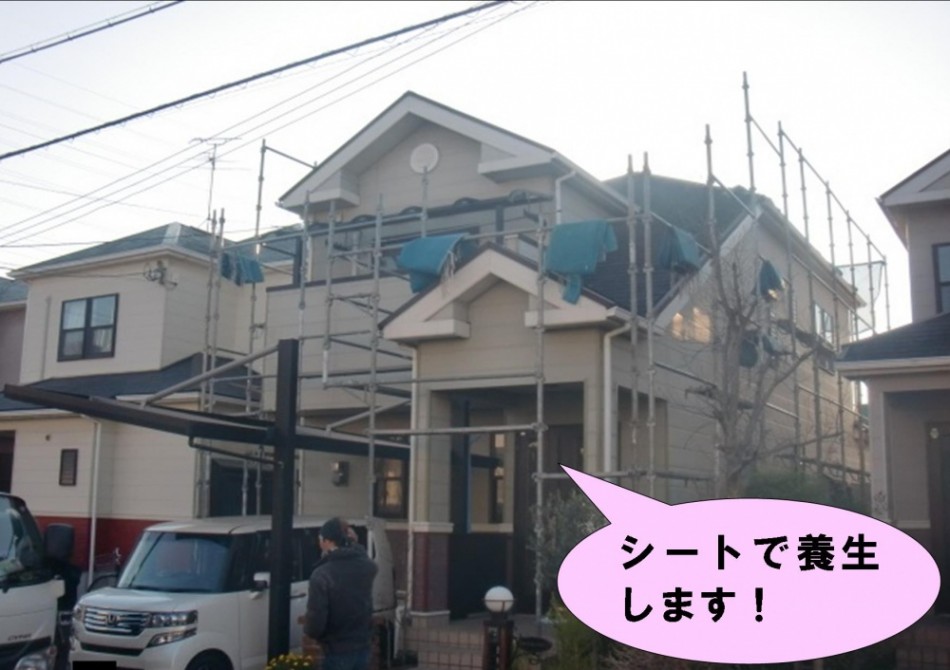

足場の設置後、周りをシートで覆い養生します。

岸和田市 Y様邸 外壁・屋根塗装工事 2日目 H28.3/4(金)

昨日仮設足場の設置が終わりました。本日は塗装前の防水工事です。

シーリング撤去

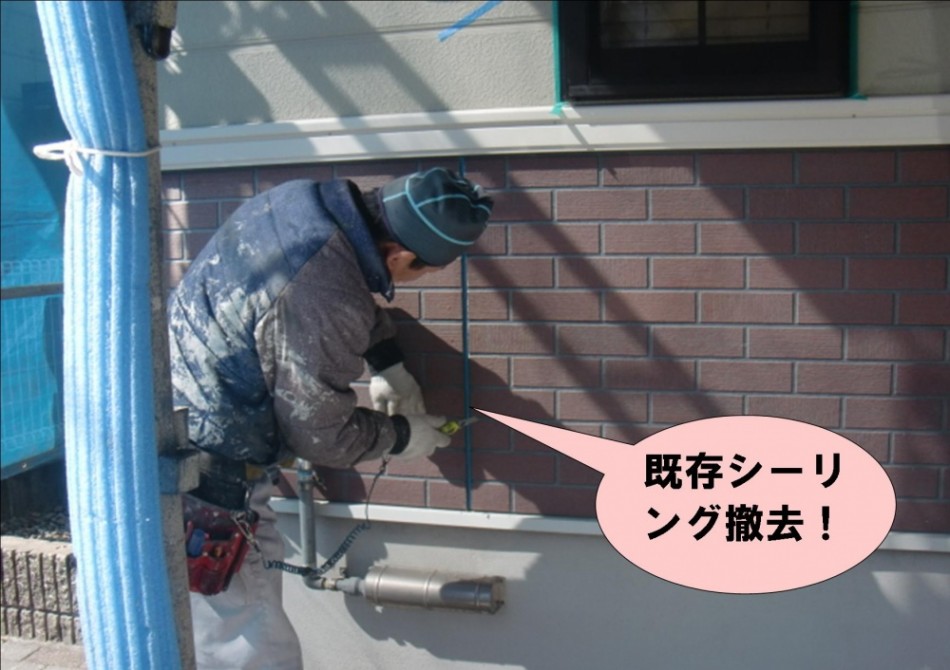

サイディングの目地の既存のシーリングを撤去しています。

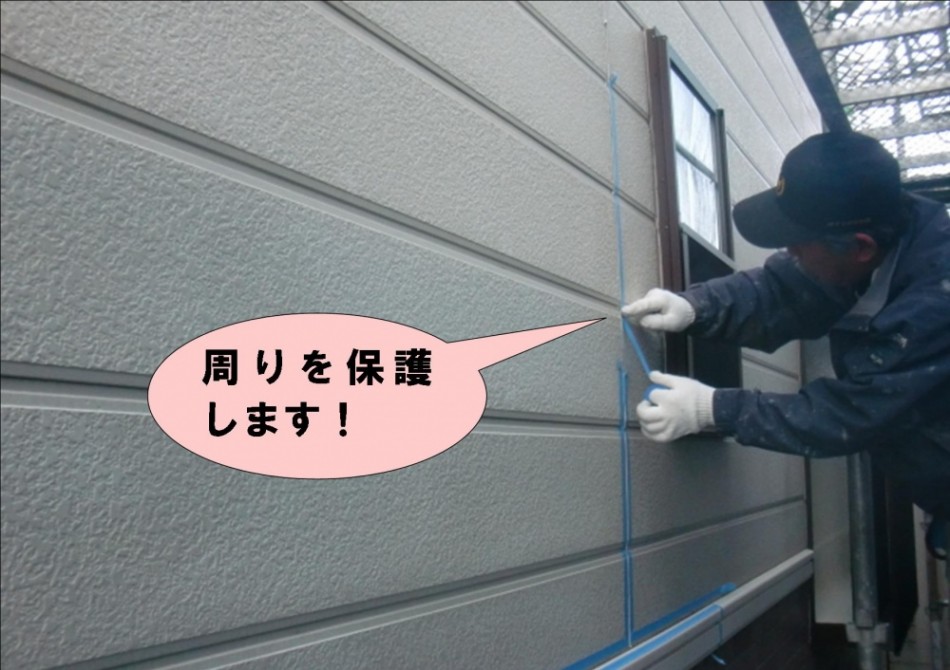

マスキングテープ

シーリングの撤去後、周りを保護する為、マスキングテープを貼り養生します。

プライマー

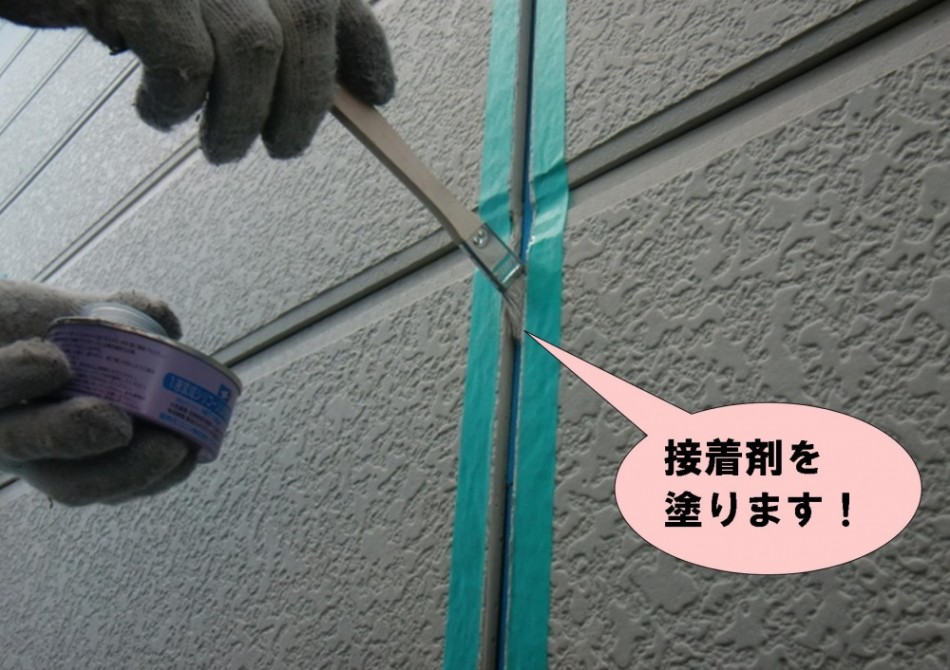

     新しいシーリングのくっつきを更に良くする為、プライマーという専用の接着剤を塗ります。

シーリング充填

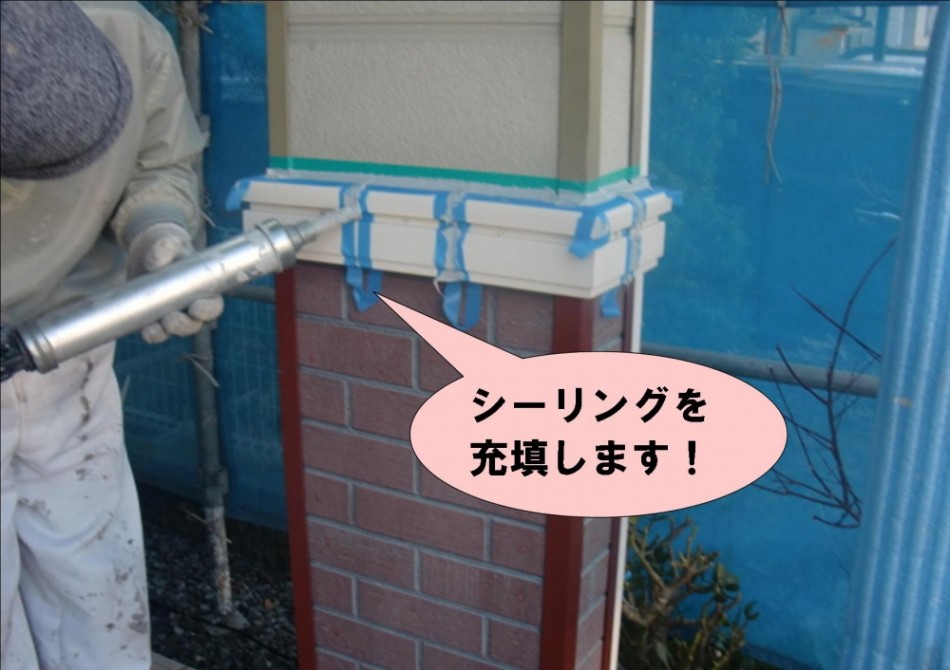

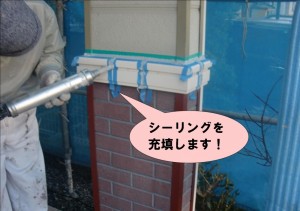

接着剤をまんべんなく塗った後、シーリングを充填します。

防水完了

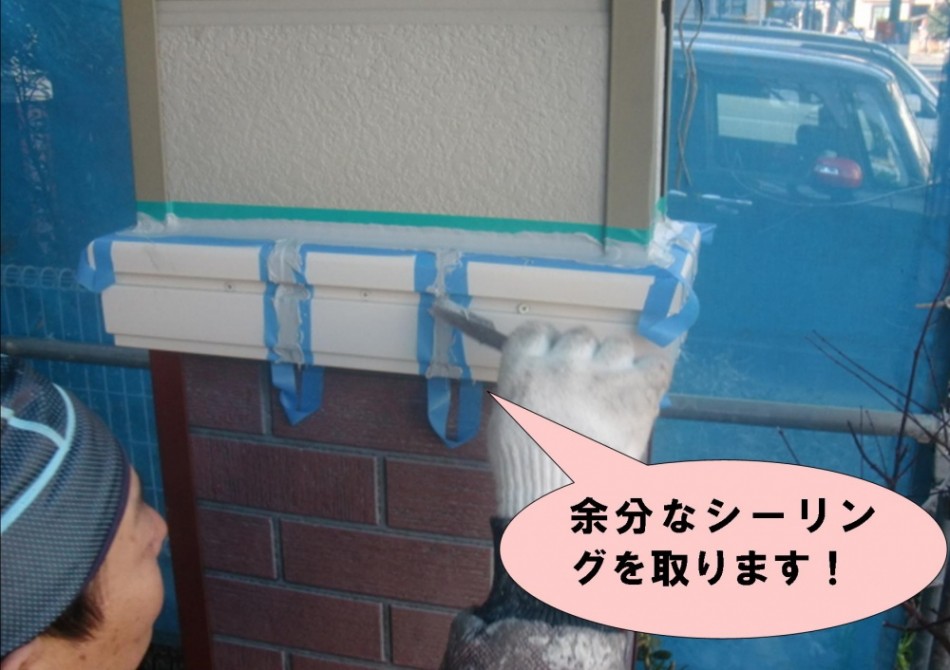

ヘラで押し込みながら余分なシーリングを取り払います。こうすることで表面を美しく仕上がりを良くします。

防水完了・

シーリングの充填後、周りのマスキングテープを剥がしました。サッシ周りや換気口もしっかりと防水しています。シーリングを完全に乾かす為、日にちを置いて、高圧洗浄を行います。

岸和田市 Y様邸 外壁・屋根塗装工事 3日目 H28.3/7(月)

前日、防水工事が終わりました。本日は高圧洗浄です。

屋根 苔発生

屋根には苔が発生していました。この苔は高圧洗浄できれいに取り除くことができます。

大棟

大棟(屋根の頂点)の釘が抜けてきていたので再度しっかりと打ち込みます。

雨樋にも苔発生

       雨樋の溝にも苔が発生していました。雨樋を先に掃除してから高圧洗浄を行います。

高圧洗浄

屋根の高圧洗浄を行っています。水圧で苔などをきれいに除去します。

壁も洗浄

    外壁の汚れもきれいに落とします。

カーポートの屋根

カーポートの屋根も汚れていたので洗浄することになりました。

カーポート雨樋

     カーポートの雨樋も掃除します。

土など

雨樋を掃除し、溝に溜まった土や汚れを取り除きました。

カーポートの屋根

    高圧洗浄できれいに洗浄します。

汚れ

         カーポートの屋根を洗っていると、雨樋から汚れが流れ出てきました。

         高圧洗浄の後、下地処理剤の塗布を行います。

岸和田市 Y様邸 外壁・屋根塗装工事 4日目 H28.3/8(火)

前日の工事で高圧洗浄が終わりました。

屋根のシーラー・中塗り

昨日屋根のシーラー(下地処理剤)と中塗りが終わりました。

屋根上塗り中

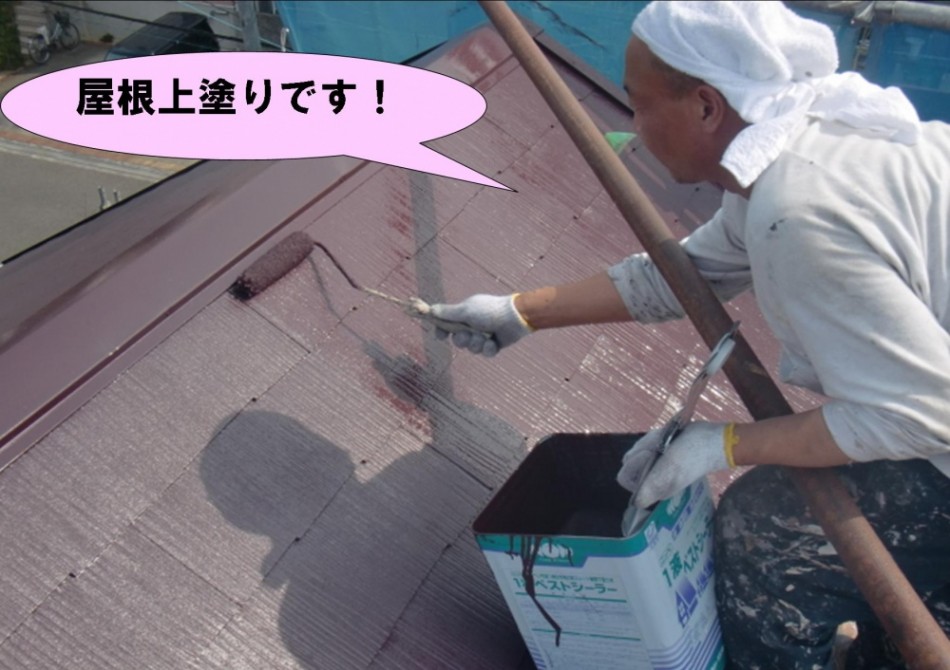

    本日は屋根の上塗りを行います。

細部

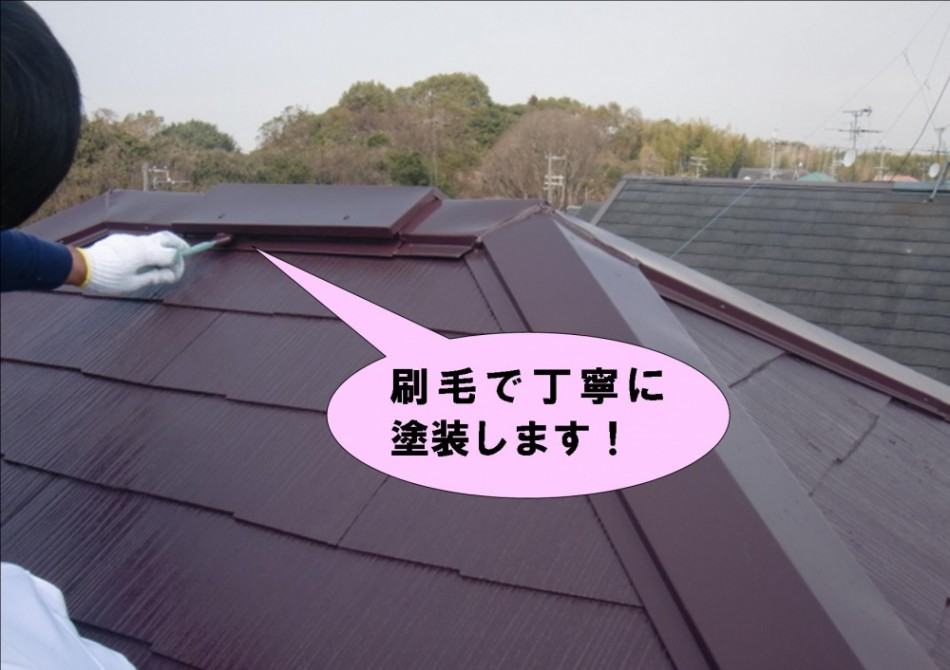

       板金等の細かい部分は刷毛で丁寧に塗装します。隅々まできれいになりますね!

付属部分養生

同時に付属部分(雨樋、サッシ、配線カバー等)の養生も行っています。

養生

家の周りの地面にも塗料が付かないようにシートで養生しました。

岸和田市 Y様邸 外壁・屋根塗装工事 5日目 H28.3/10(木)

前日の工事で屋根の塗装と養生が終わりました。

屋根上塗り完了

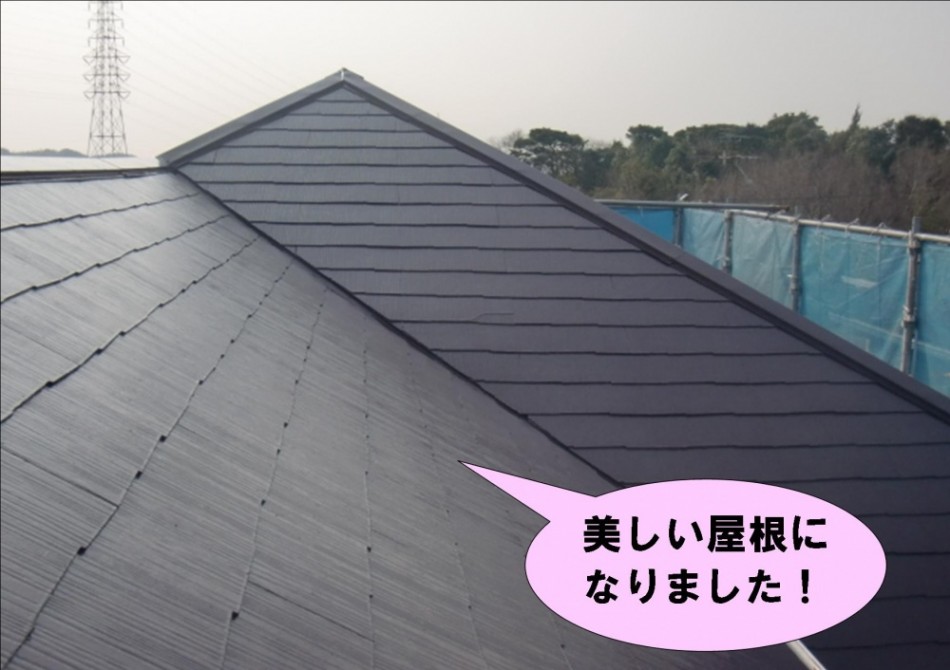

          前日の工事で屋根の上塗りが終わりました。美しく仕上がっています!

シーラー

本日はシーラー(下地処理剤)を塗っています。

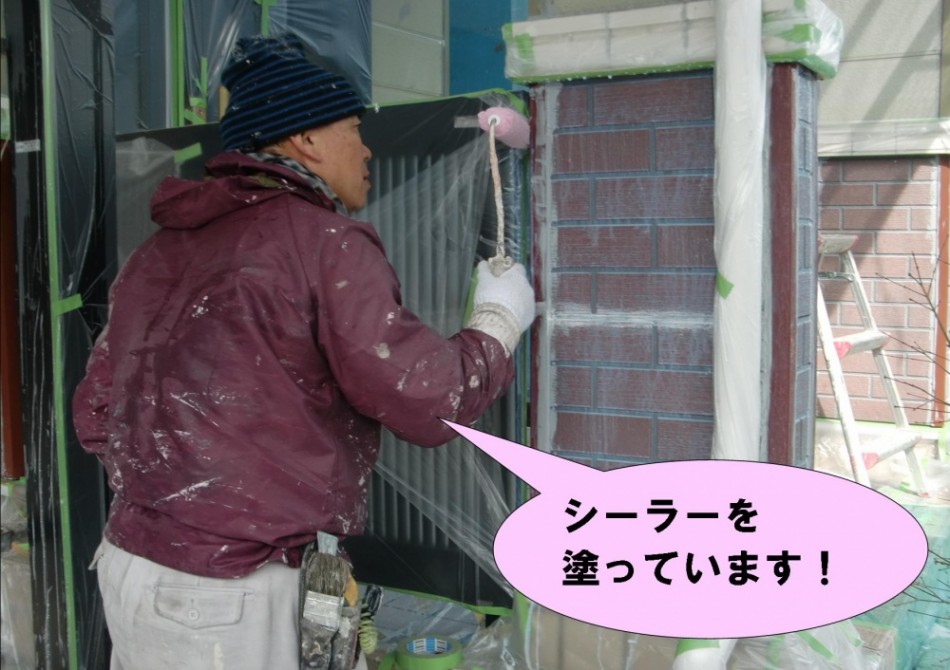

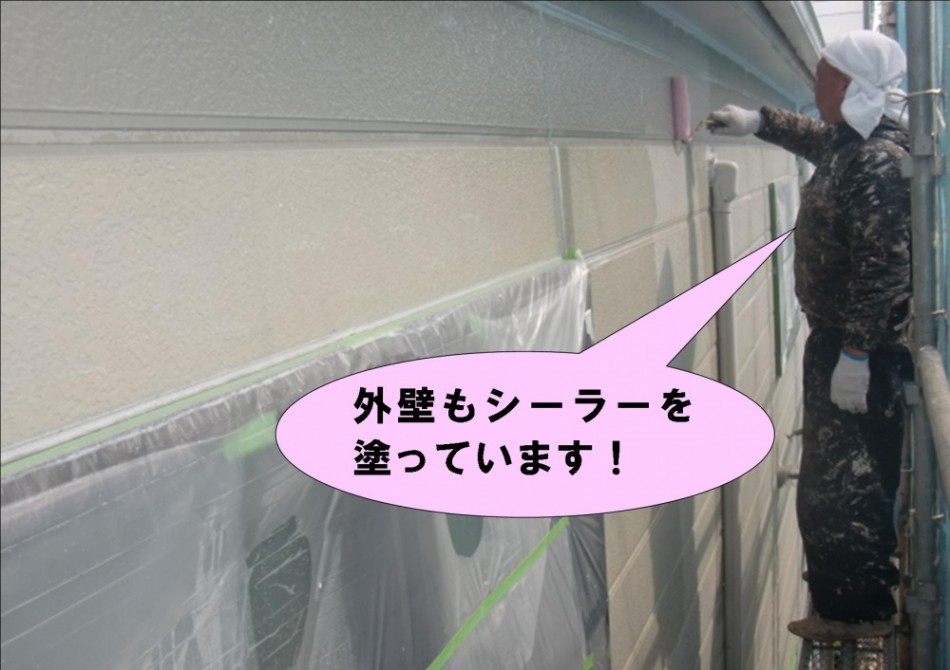

外壁シーラー

外壁にシーラーを手塗りでまんべんなく塗ります。

軒天井塗装

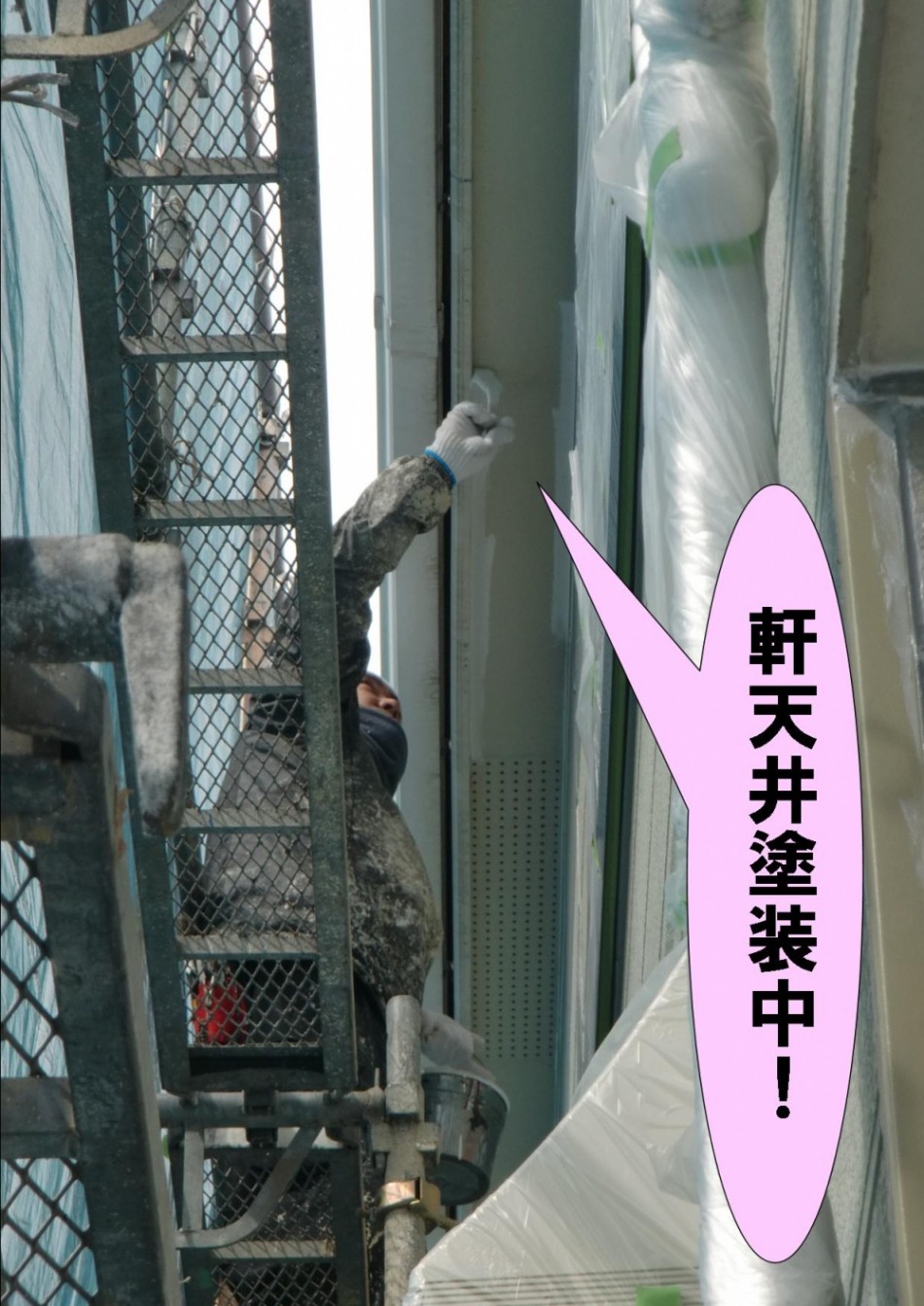

            軒天井の塗装も行っています。この後、外壁の中塗りを行います。

岸和田市 Y様邸 外壁・屋根塗装工事 6日目 H28.3/11(金)

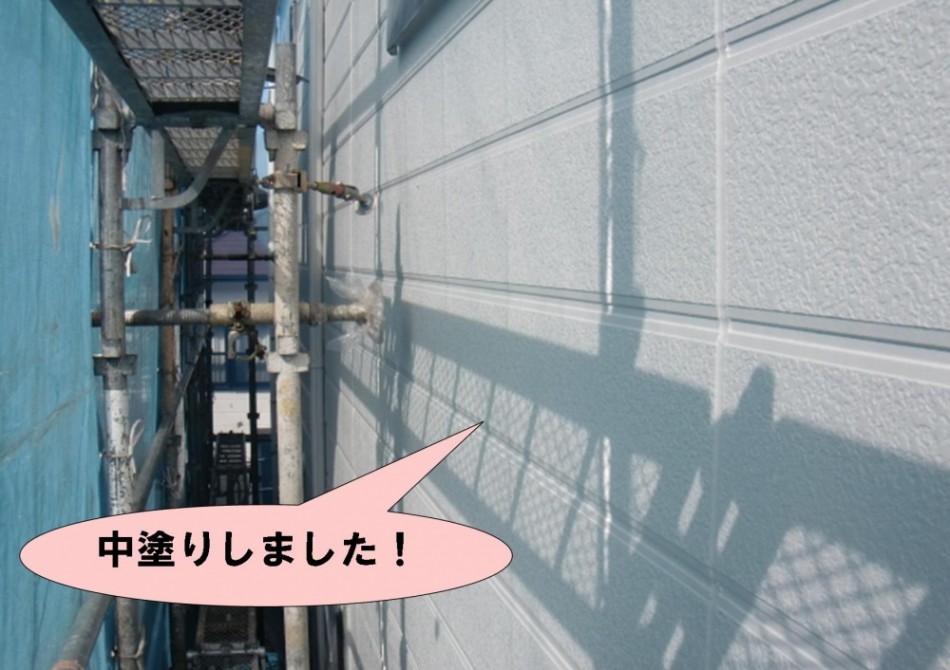

中塗り・

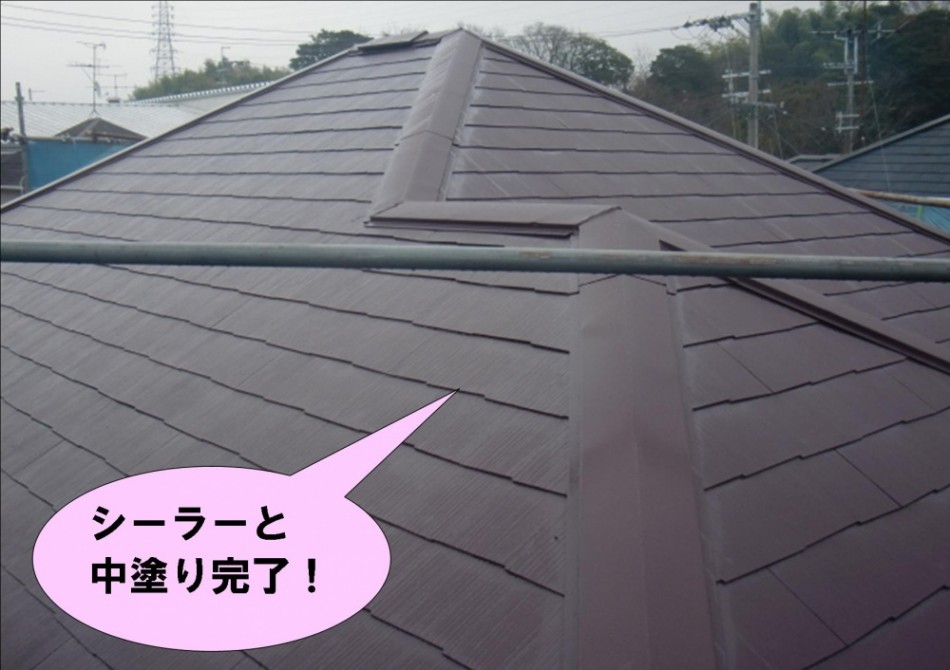

前日の工事で下地処理剤・中塗りが終わりました。

車養生

本日は上塗りです。アーバントーンという塗料を吹き付けるので、周りの車に塗料がつかないようにシートで養生しました。

吹き付け塗装

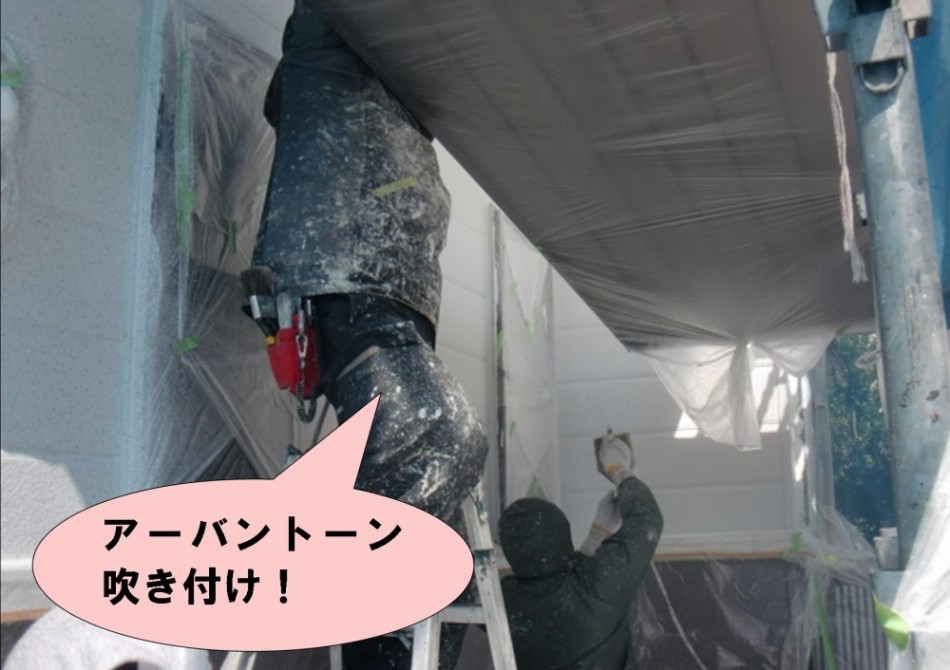

    壁にアーバントーンを吹き付けています。周囲に飛ばないように養生の範囲も広げています。

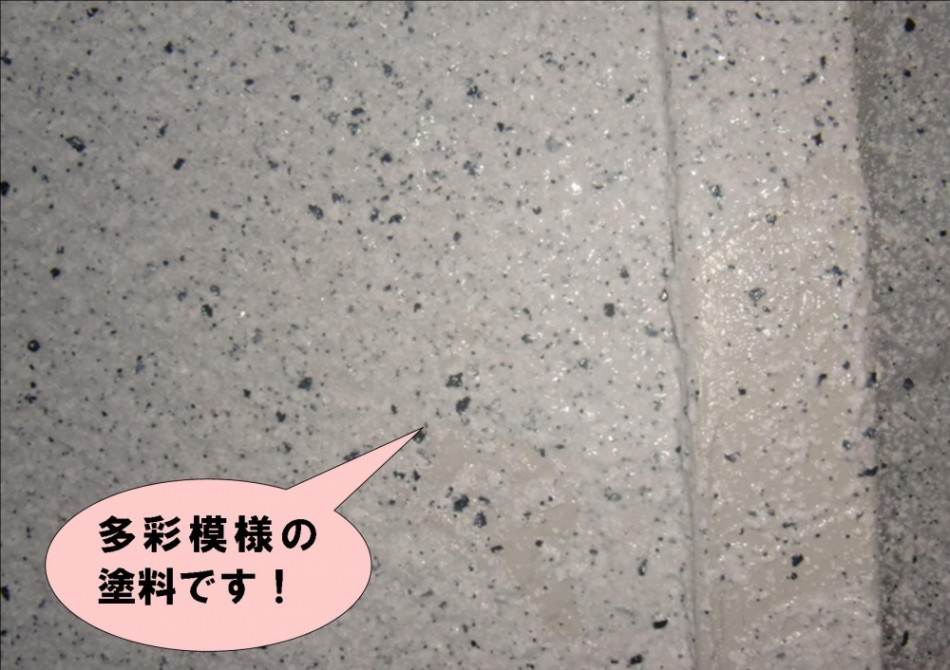

多彩模様

吹き付けた表面です。細かな模様の入った高級感のある仕上がりになります。

しっかりと吹き付けます!

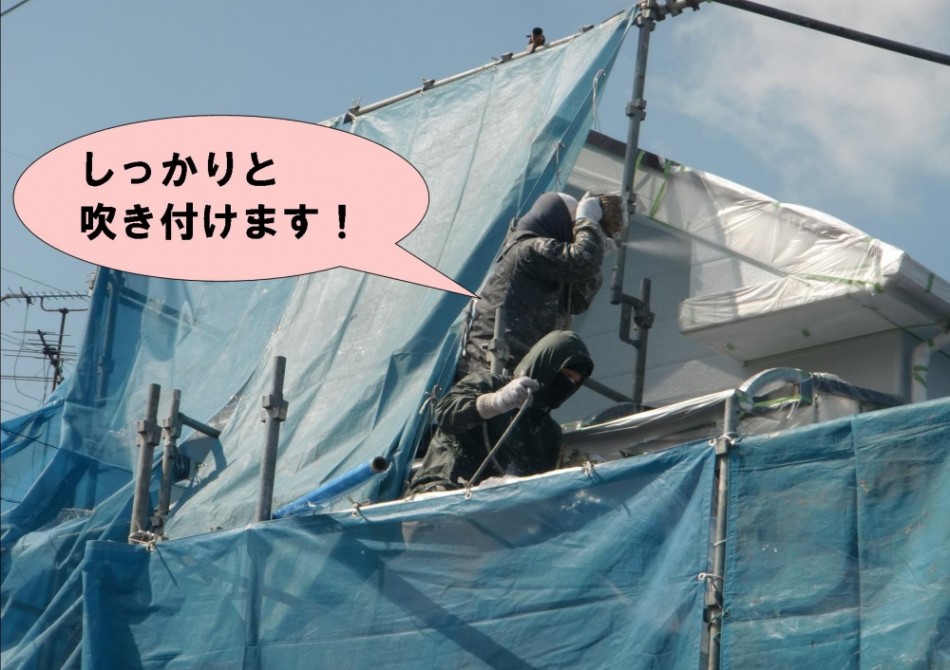

二階部分を吹き付けています。

すべて吹き付けが終わった後、もう一度吹き付けを行います。

岸和田市 Y様邸 外壁・屋根塗装工事 7日目 H28.3/12(土)

アーバントーン吹き付け完了

前日の工事で外壁の上塗り、アーバントーンの吹き付けが終わりました。

タイル調の外壁

下部分のタイル調の外壁は濃い色のアーバントーンを吹き付け、アクセントにしました。

換気口

   本日は付属部分の塗装です。

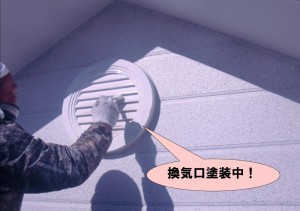

   屋根裏の換気口を塗装しています。

破風板塗装

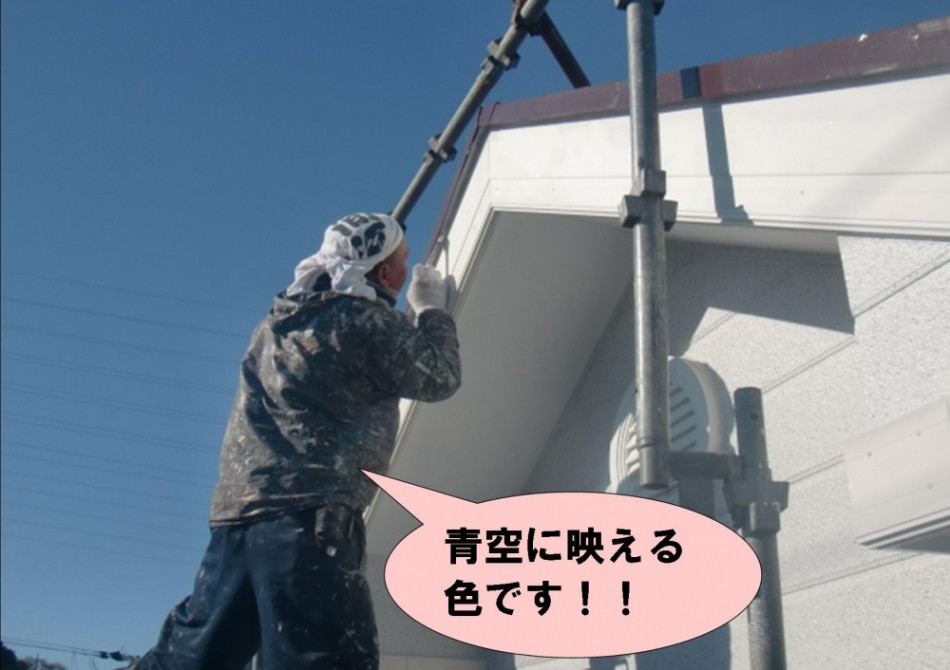

 屋根の破風板を塗装しています。

 青空に映える真っ白な破風板になりました。

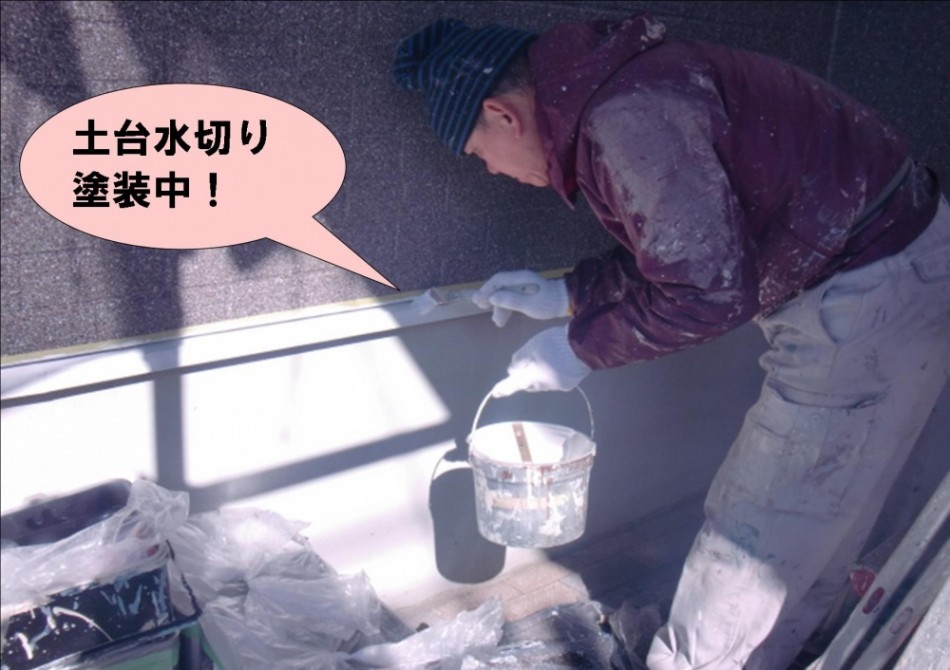

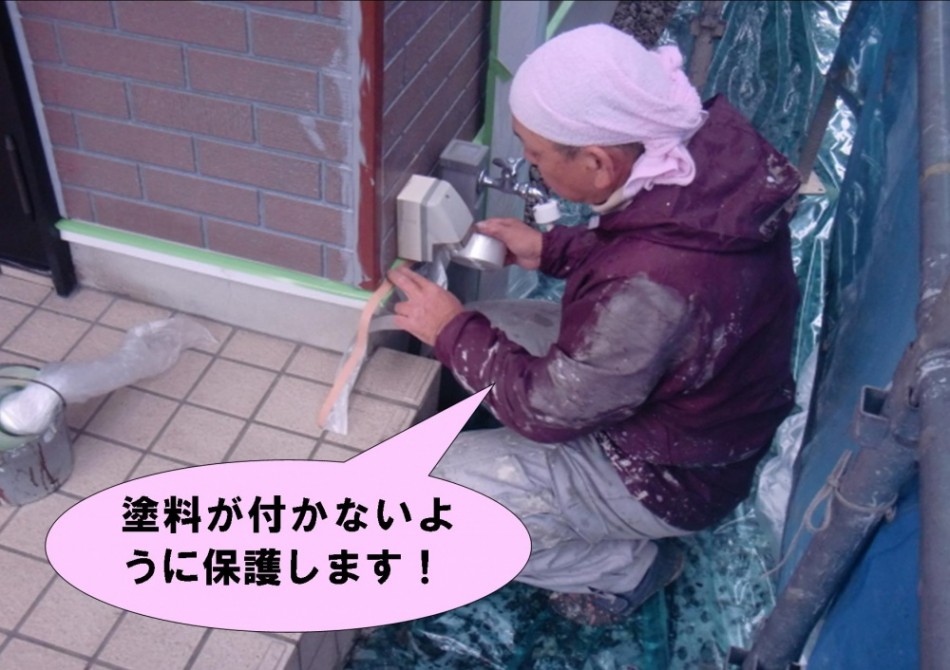

土台水切り

土台水切りを塗装しています。

水切りとは・・・庇の先端や窓の下枠部分、基礎などに取り付けるL字型の雨仕舞用金物。
雨水が外壁面や庇の裏面などを伝って、壁を汚したり内部に侵入したりするなどを防ぐために使います。

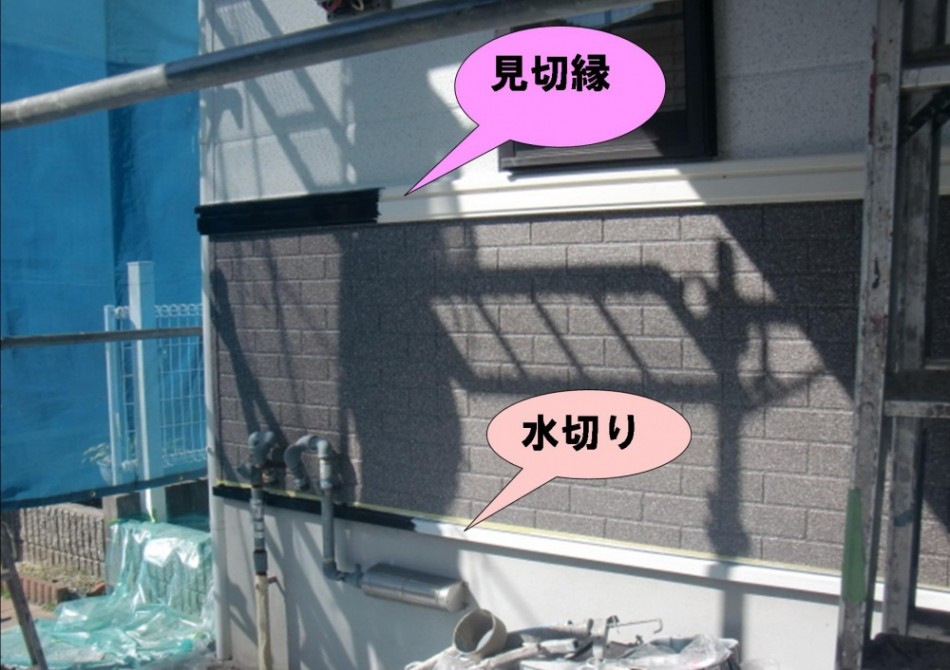

水切り・見切縁

塗装前の見切縁、水切りは黒でしたが、塗装後の外壁に合わせて両方とも白に塗り替えています。

見切縁とは・・・まわり縁や幅木など見切りに取り付ける部材のことです。

岸和田市 Y様邸 外壁・屋根塗装工事 8日目 H28.3/15(火)

シャッターボックス

前日の工事に引き続き、付属部分の塗装を行っています。

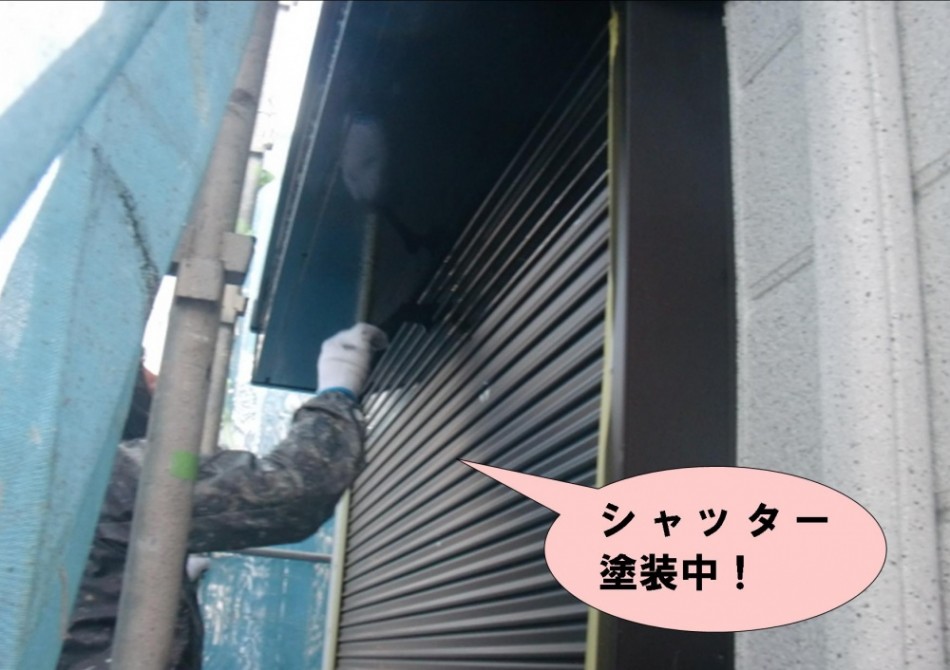

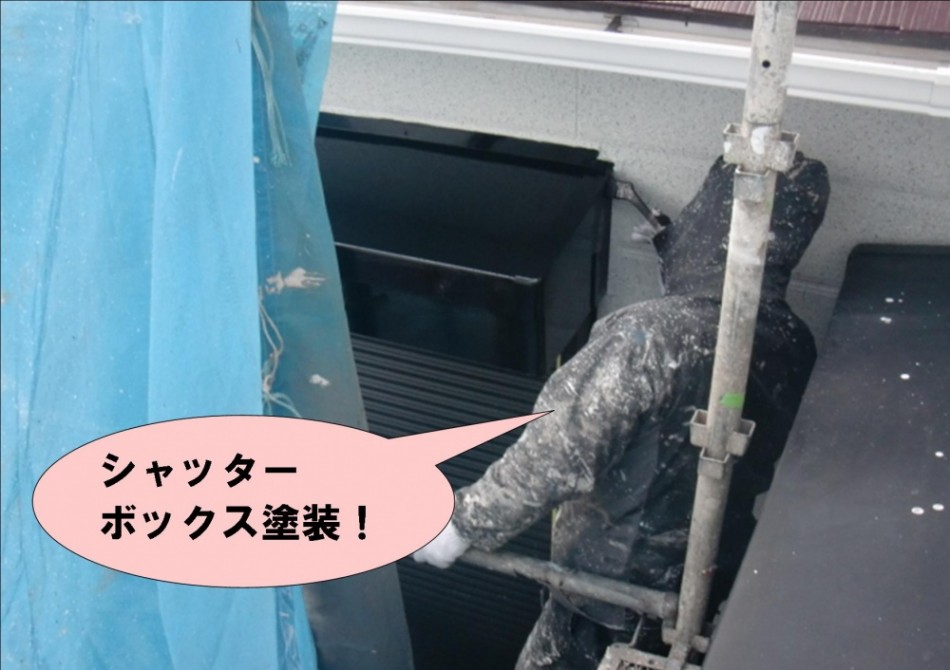

シャッターボックスを塗装しています。

シャッター塗装

汚れがちなシャッターも塗装し、きれいに蘇ります。

玄関灯塗装

         玄関灯も塗装しています。天井も塗装が終わっているのできれいですね。

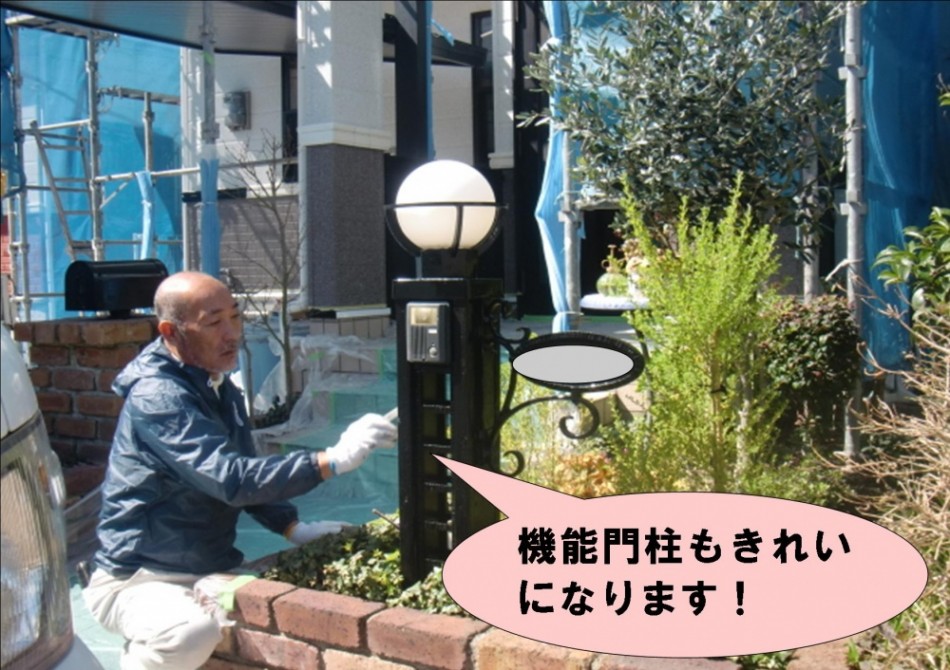

機能門柱

長年雨ざらしだった機能門柱も塗装できれいに!

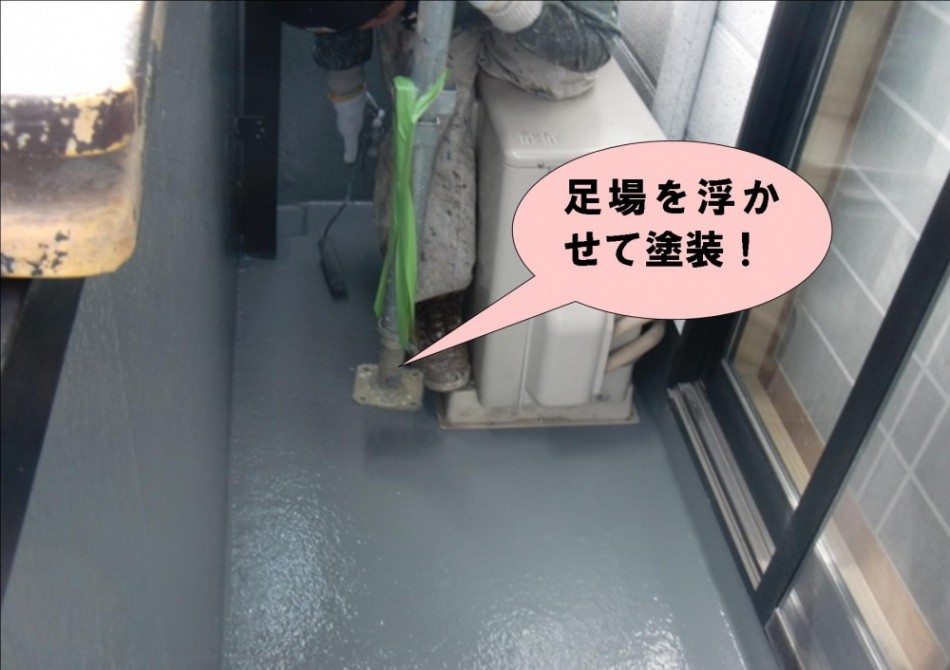

ベランダ塗装

塗装する前に設置した足場がベランダに乗っていたので、足場を浮かせて塗装しました。

          付属部分の塗装後、仮設足場の解体を行い、テラス屋根を復旧します。

岸和田市 Y様邸 外壁・屋根塗装工事 9日目 H28.3/17(木)

前日の工事で付属部分の塗装が終わりました。本日は仮設足場の解体とベランダのテラス屋根の復旧です。

足場解体

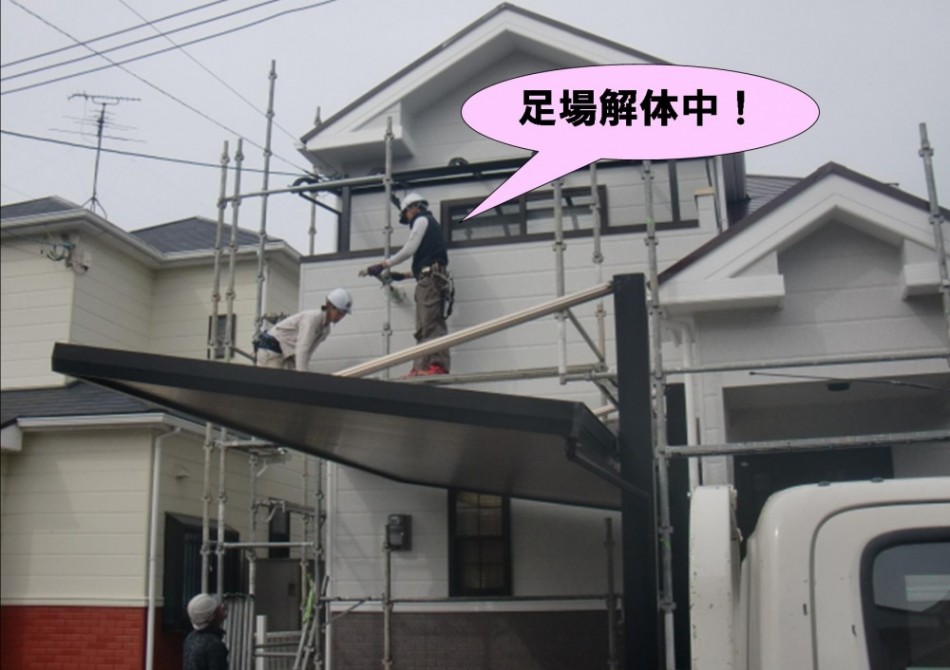

          工事期間中、養生していたシートを外し、足場の解体を行っています。

          足場を撤去すると気持ちもすっきりしますね。

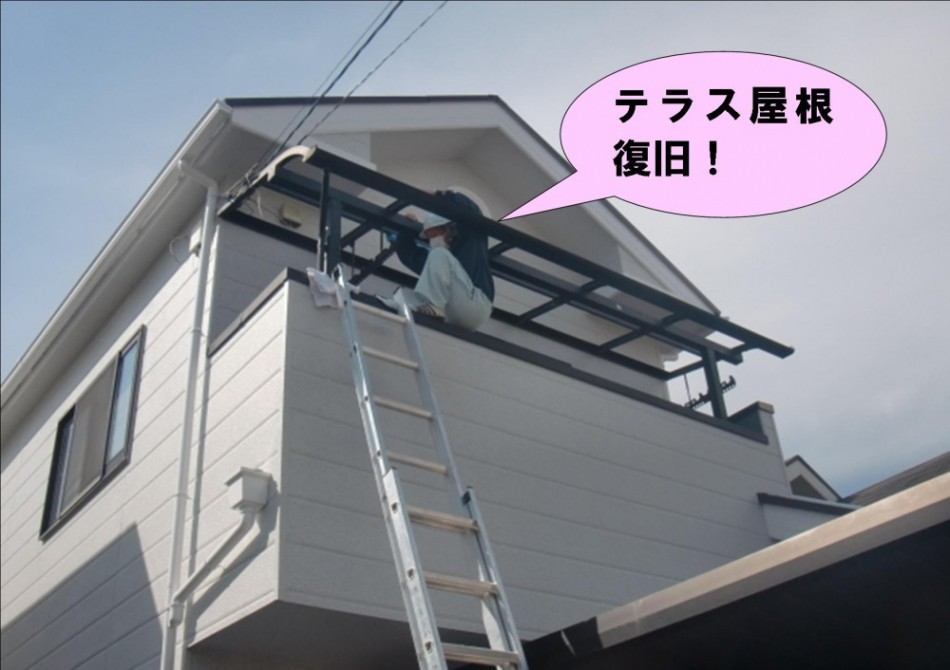

テラス屋根復旧

足場の解体後、ベランダのテラス屋根の復旧を行っています。

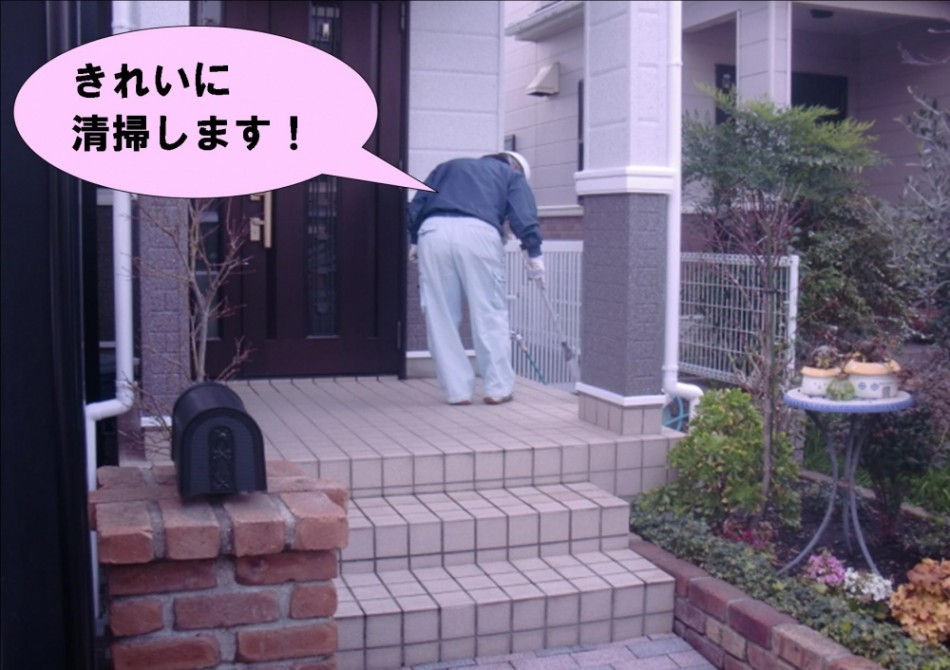

清掃中

  作業が終わり、周りをきれいに清掃中!

工事完了

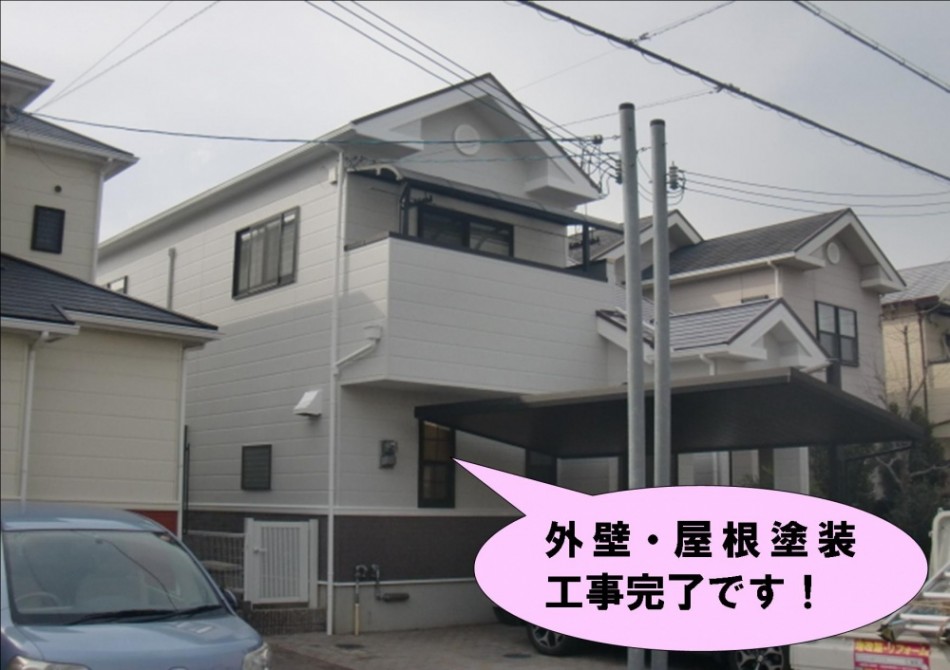

              Y様邸 外壁・屋根塗装工事は本日で完了です。

              アーバントーンを使用し、高級感のある外壁になりました!

                 Y様邸 外壁・屋根塗装     完成はこちら
