屋根も葺き替えた全面リフォーム 工事の記録No.1 岸和田市土生町
屋根も葺き替えた全面リフォーム 屋根葺き替え、外壁塗装、内装改修を行った工事の記録です。岸和田市土生町
岸和田市 I様邸 全面リフォーム工事 1日目 H28.4/18(月)

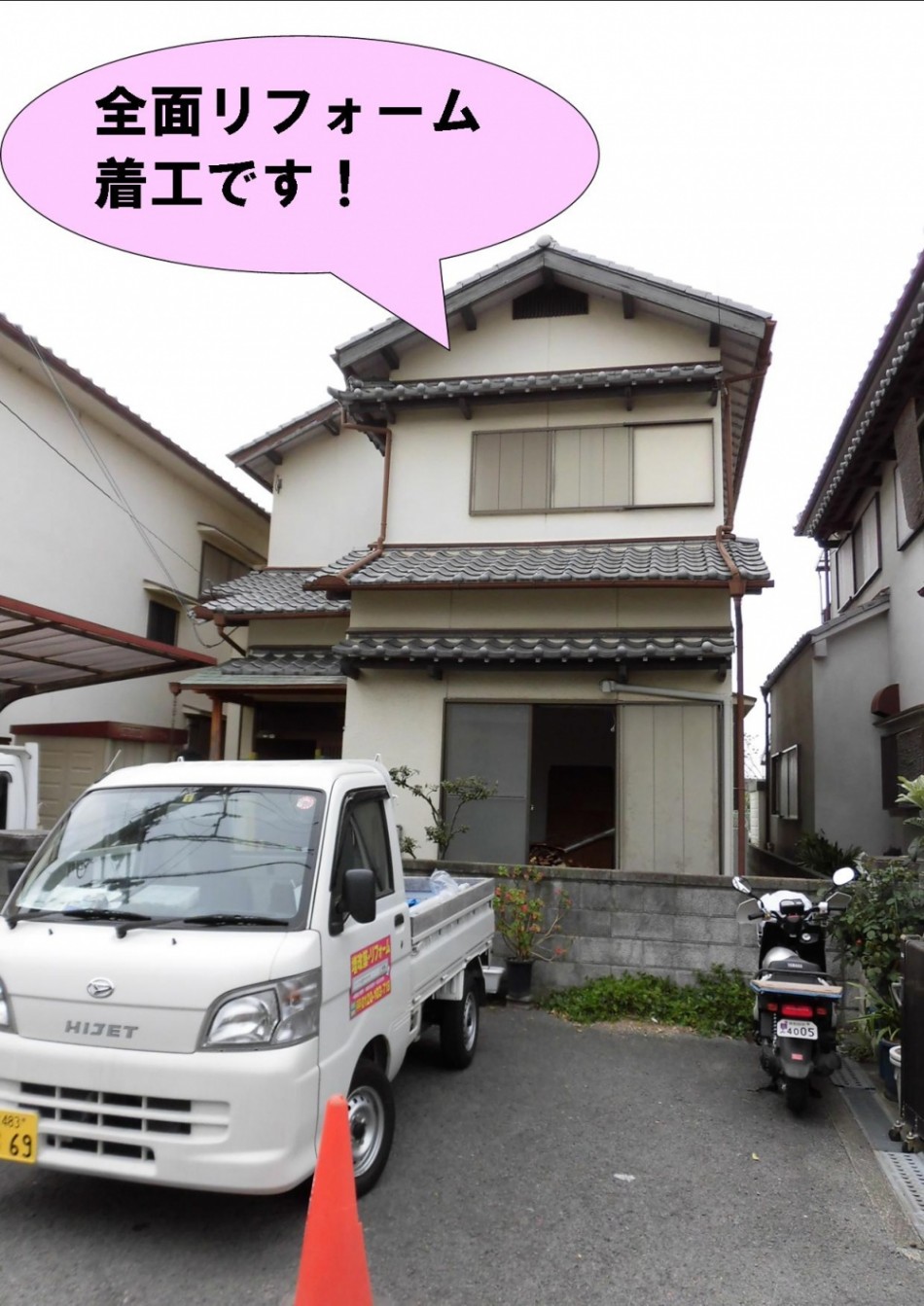

本日より岸和田市I様邸の全面リフォームが着工しました。
屋根の葺き替え、外壁塗装、、水廻り入替、内装改修等を行います。

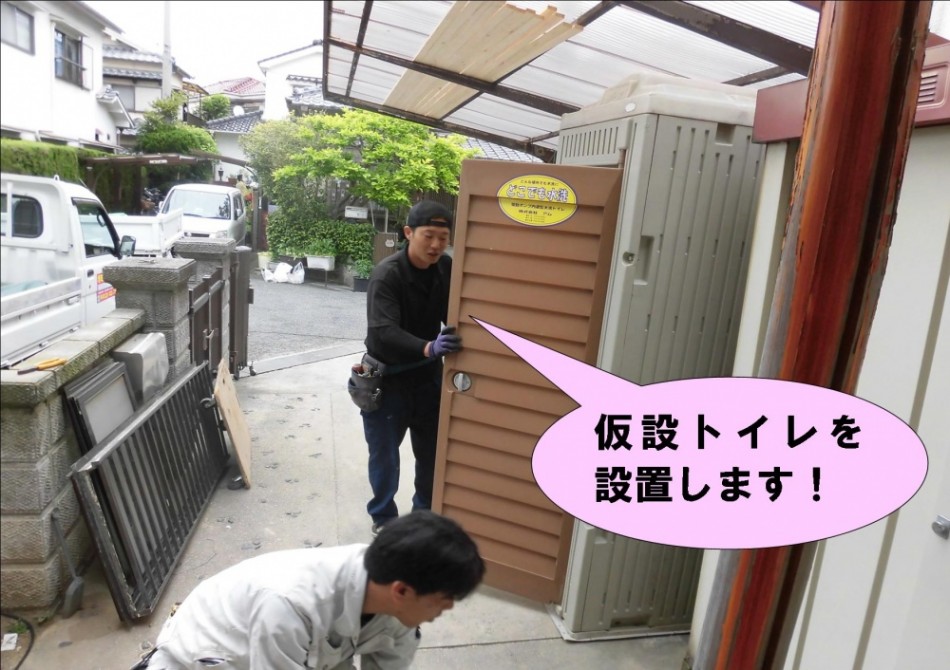

本日は解体工事を行っています。

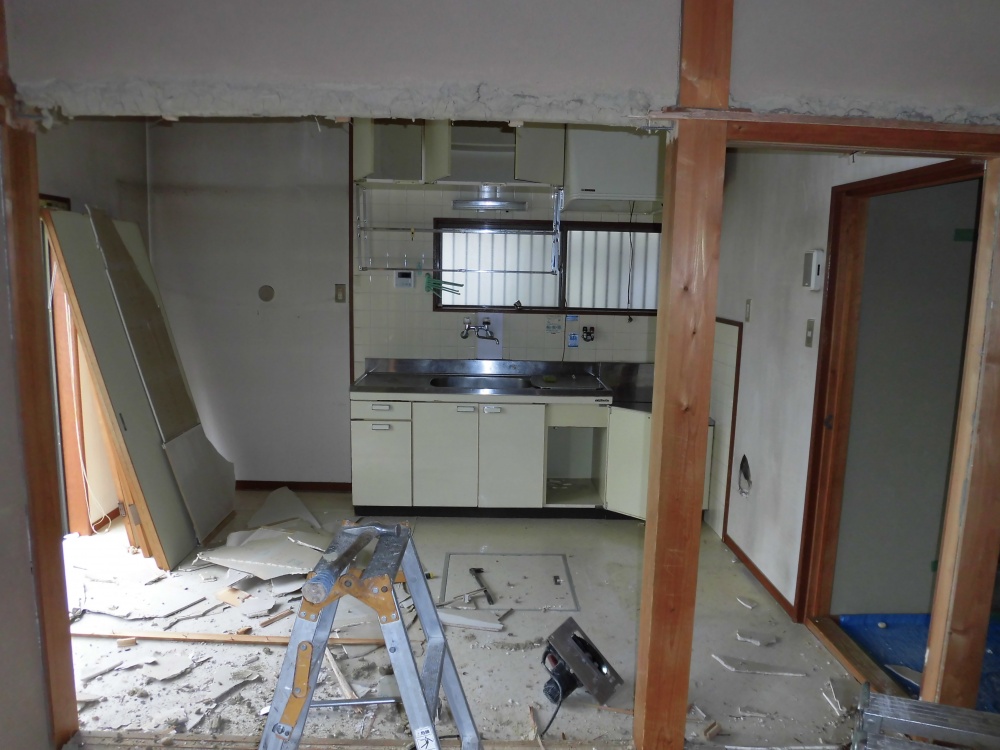

既存のキッチンは撤去し、新しいキッチンは場所を変え対面式になります。

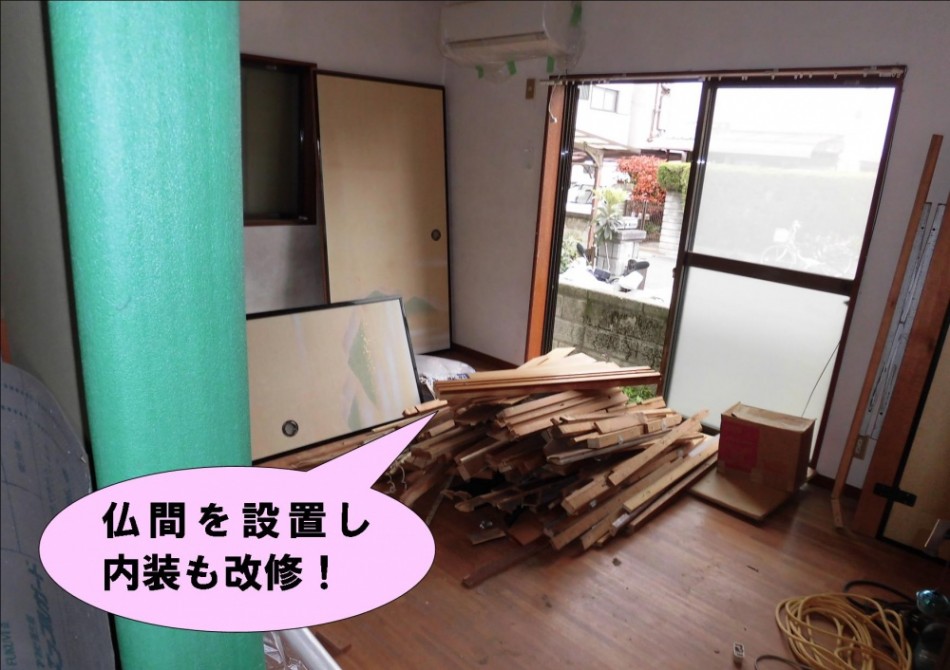

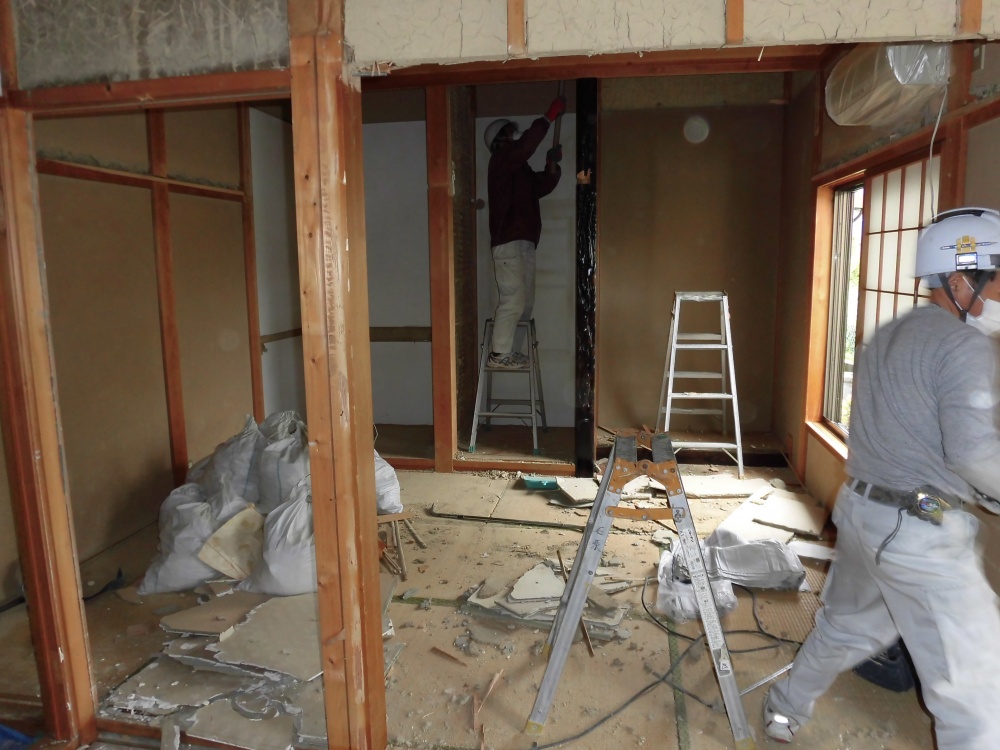

キッチンの隣にある和室を解体しています。
仏間・床の間・押入れを解体し、ここに新しいキッチンを設置します。
キッチンと和室との間仕切り壁を撤去し、広いLDKに改修します。
入り口を入ってすぐのお部屋はお母様のお部屋で、ここに仏間を設置し、床・壁・天井も改修します。

お風呂場を解体しています。既存のお風呂より大きいサイズのユニットバスを設置します。
岸和田市 I様邸 全面リフォーム工事 2日目 H28.4/19(火)
昨日に引き続き解体工事です。

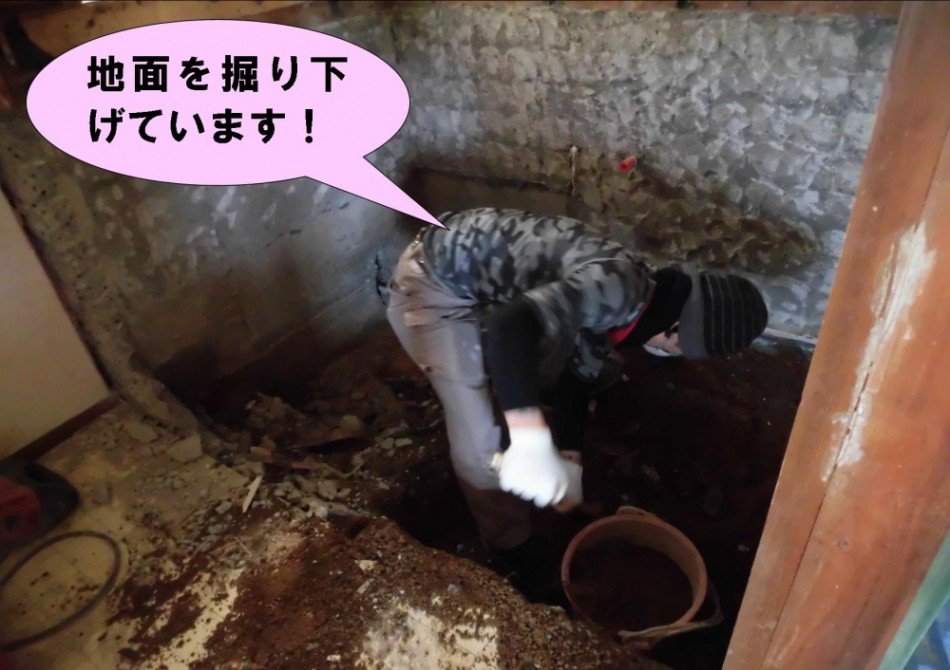

お風呂場を解体し、土間基礎を打つので地面を一定の深さまで掘り下げています。
|
|
|
キッチン、キッチンと和室の間仕切り壁の解体前です。 |
|

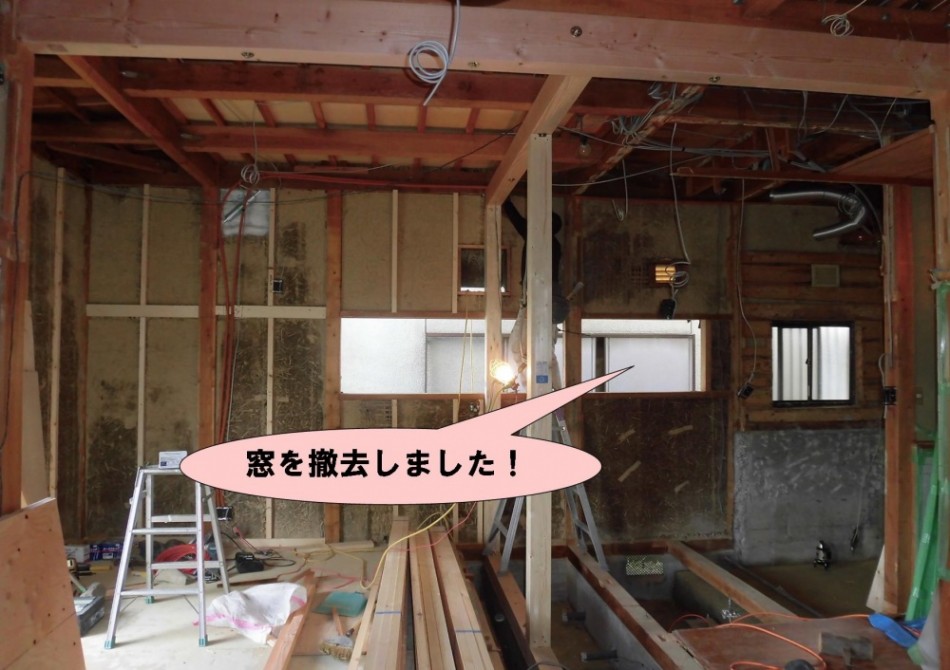

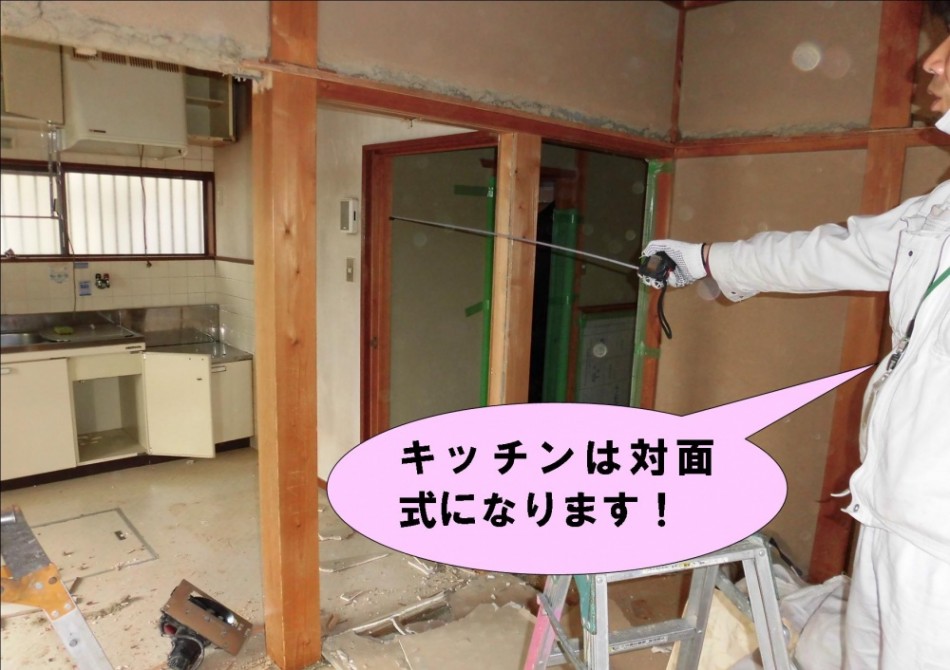

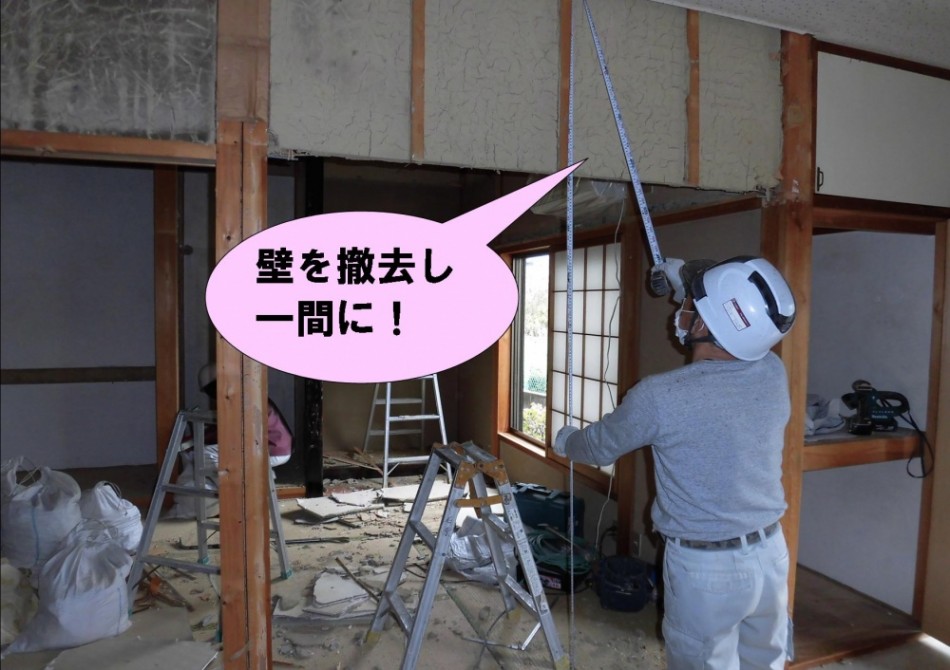

キッチンを撤去し、間仕切り壁も取り払いました。開放感のあるLDKになりそうですね。

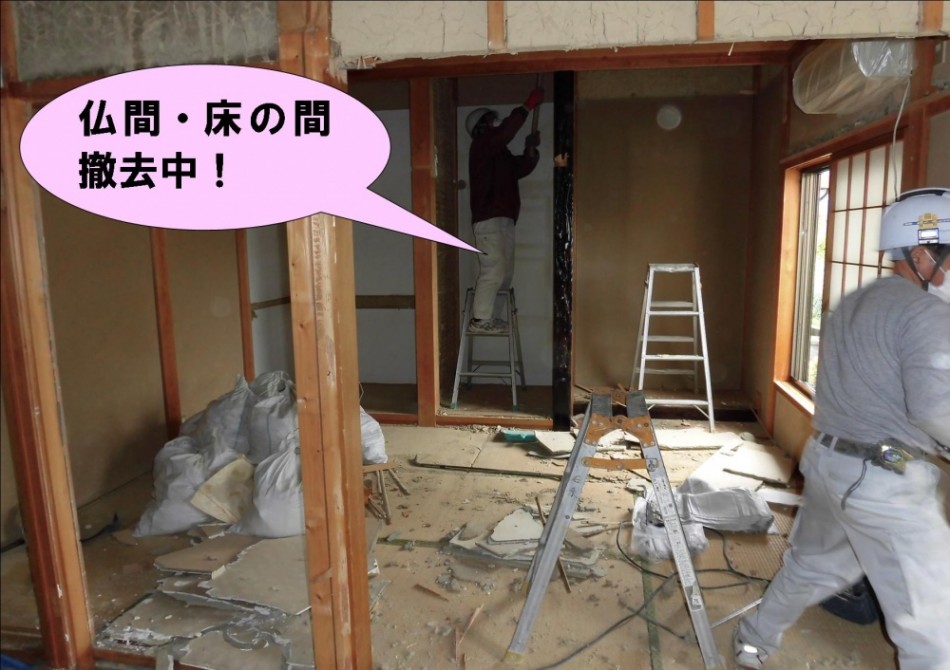

仏間・床の間の解体が終わりました。
正面に対面式のキッチンを設置します。

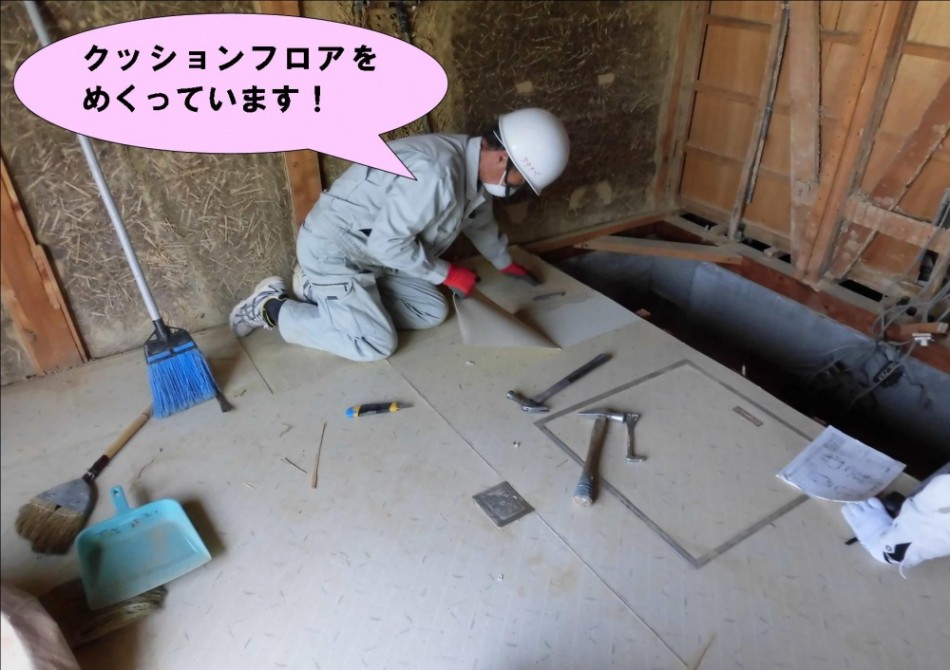

既存のキッチンのクッションフロアをめくっています。ここはリビングになるのでフローリングを張ります。
岸和田市 I様邸 全面リフォーム工事 3日目 H28.4/20(水)
|
|
|
前日、キッチン等を解体しました。
本日は間取り変更工事です。

右奥にあるお風呂を広げるので洗面所の壁と柱を左に移設します。
手前の柱を撤去するので補強の梁も入れます。 |
|
手前の柱を撤去しました。強度を確保する為、天井に梁を入れました。新たに柱も入れ、そこに床基礎も設置するので基礎の型枠を設置しました。(洗面所の壁を設置するところの床基礎)
梁を入れている時の様子です。

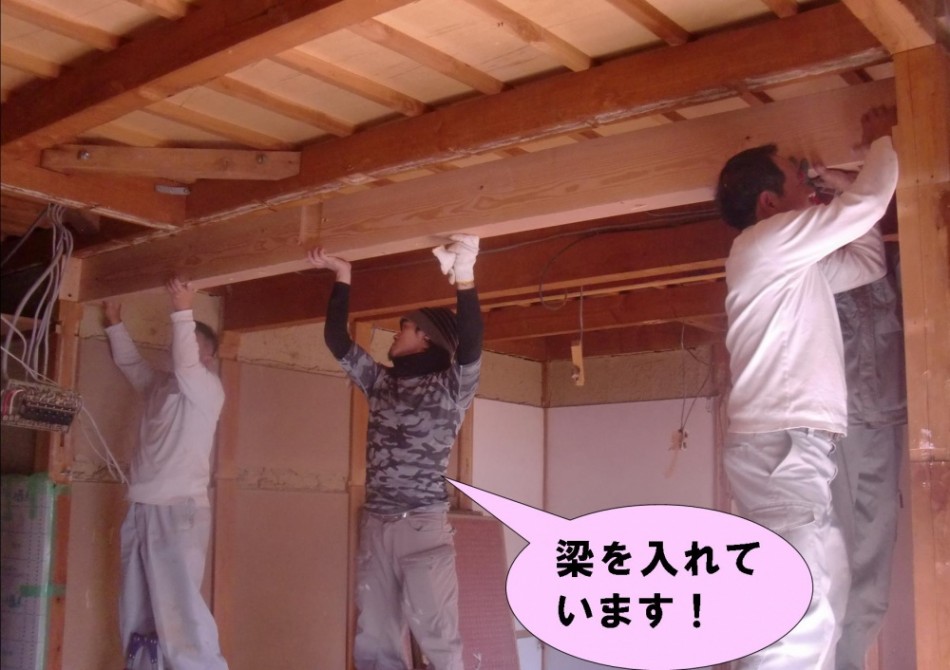

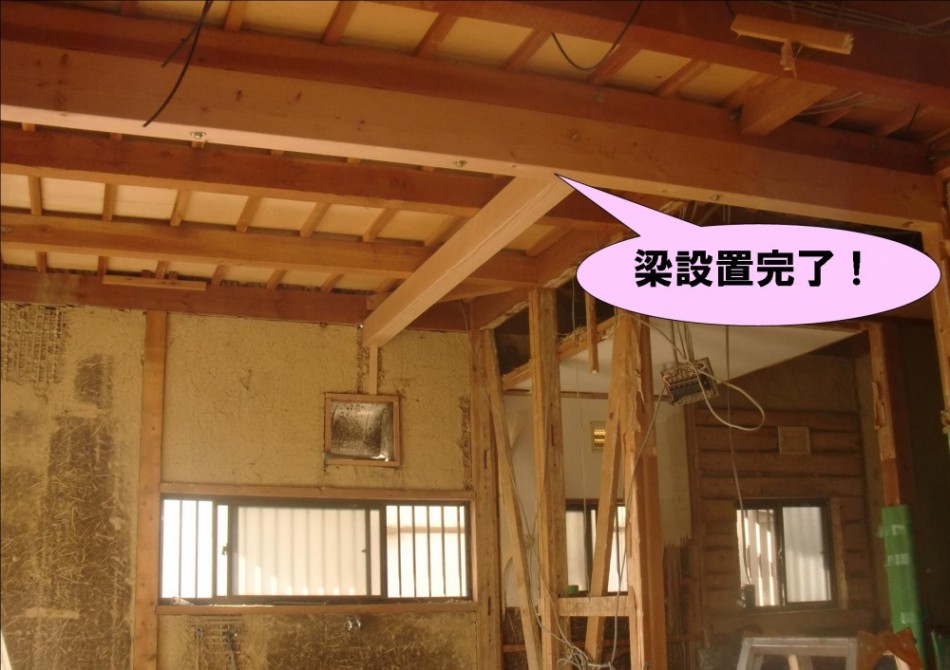

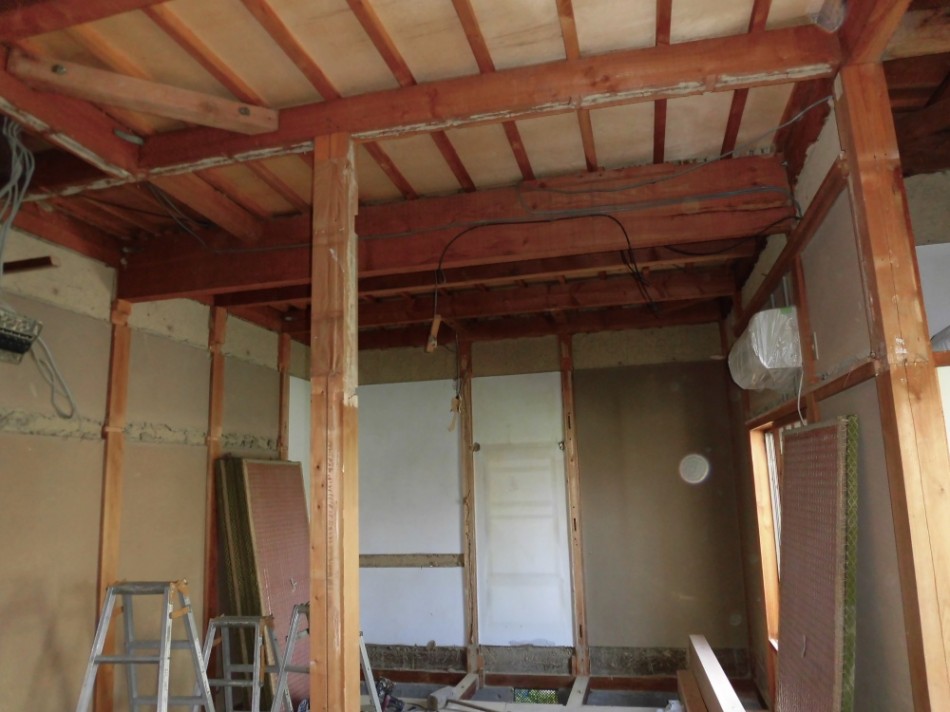

太くて立派な梁を三人がかりで持ち上げ設置しています。

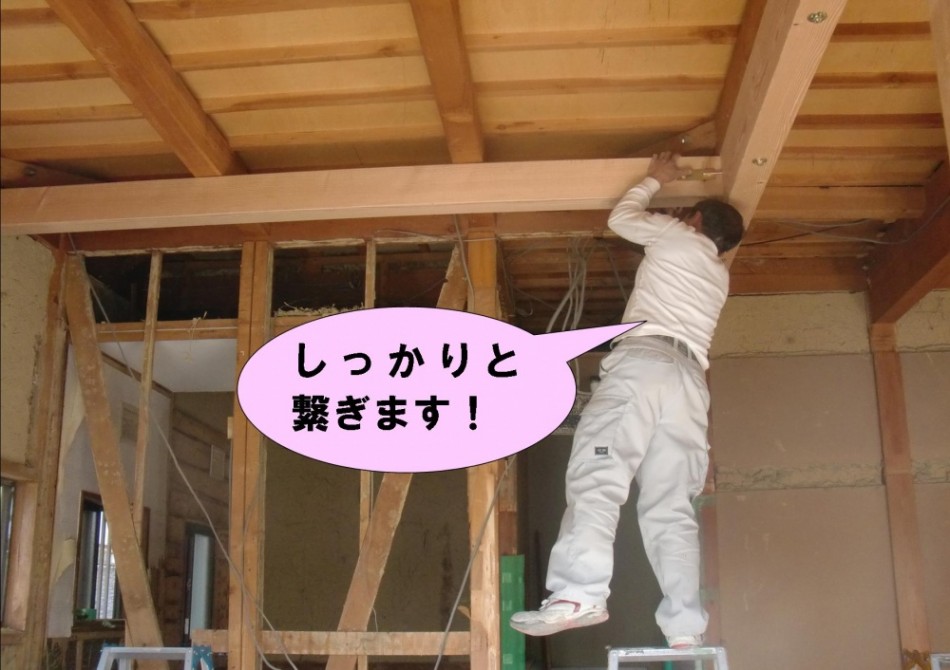

先に設置した梁に垂直になるようにもうひとつ梁を入れ、太いボルトで繋ぎ留めます。
この梁の面には壁を設置します。

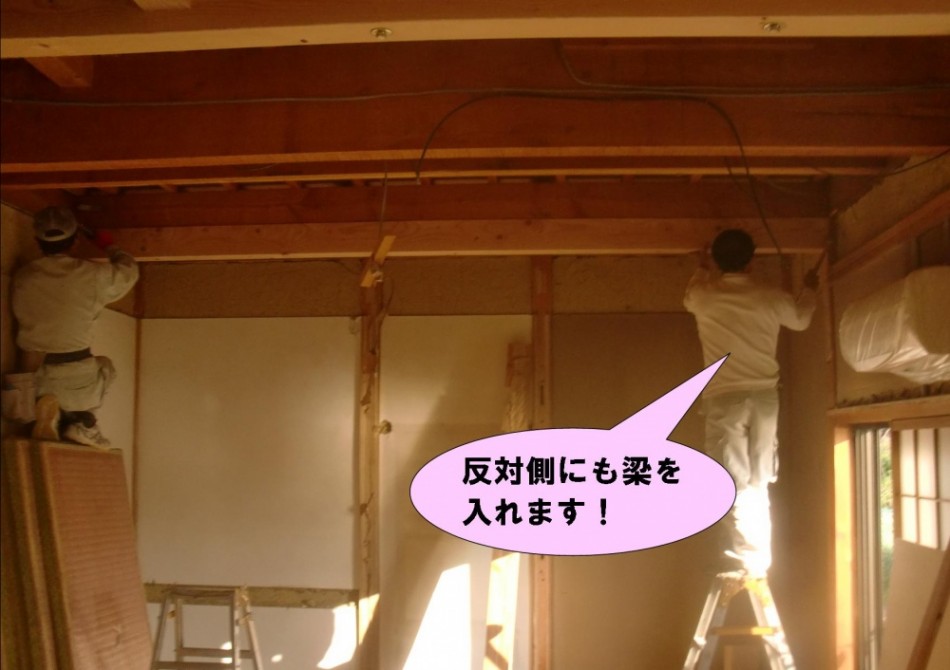

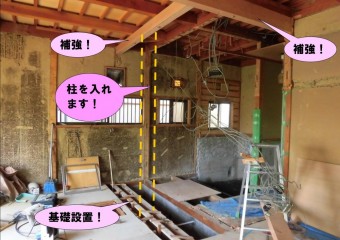

洗面所と反対側、既存の仏間・押入れなどを撤去したところにも梁を入れて補強します。

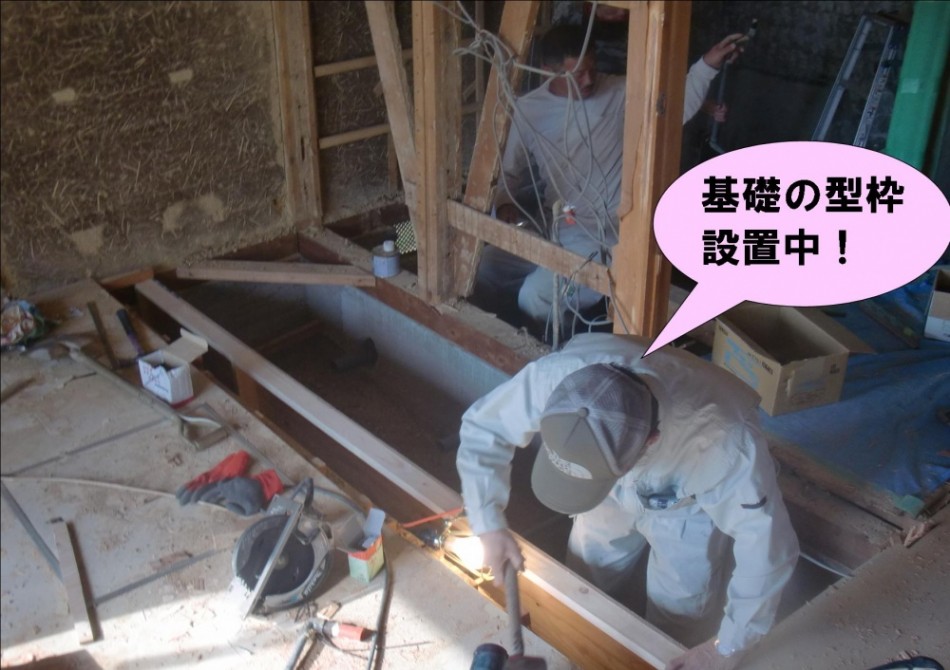

洗面所の壁と柱の基礎を設置するので、コンクリートを流す型枠を設置している様子です。

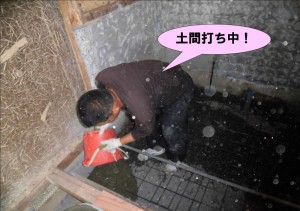

お風呂場の床に土間基礎を設置しています。
補強の鉄筋を入れ、モルタルを詰めています。
岸和田市 I様邸 全面リフォーム工事 4日目 H28.4/21(木)
本日は制振装置マックワンの取付けを行っています。I様邸はこのマックワンを8基取り付けます。マックワンは地震による建物の揺れを吸収し、半減させる装置です。
現場監督の木村と大工の石原さんがマックワンの取付け位箇所を確認中!取り付け箇所は事前に調査し、図面を見て決めています。

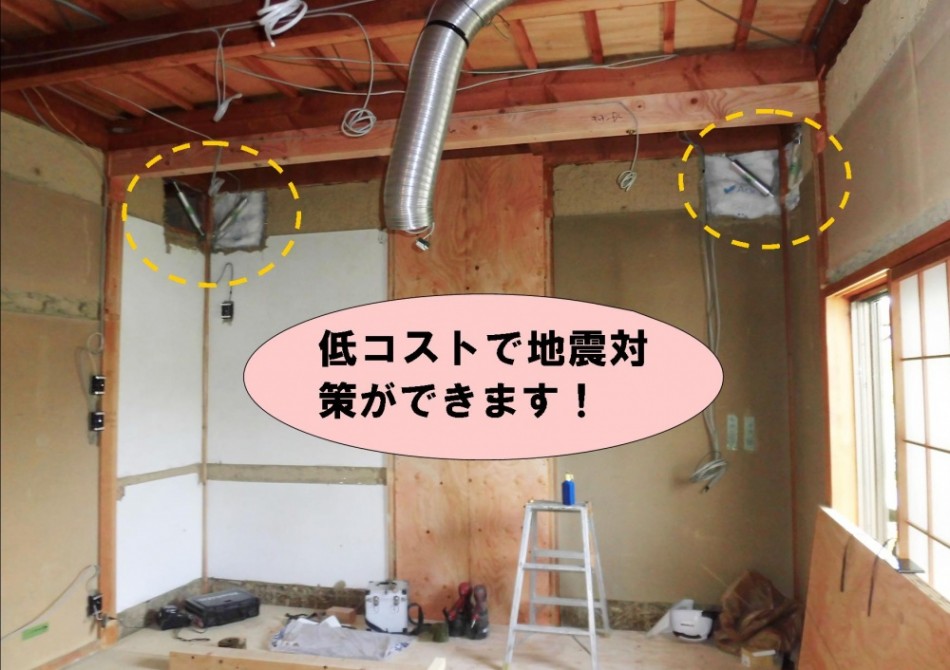

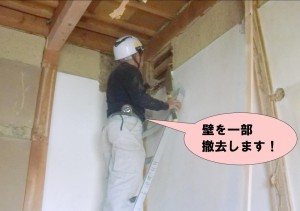

マックワンを取付ける箇所の壁を四角く切り取り、そこから取付けます。
小型で軽量なマックワンは取り付け工事も簡単です。リフォームの場合でも普段の生活をしていただきながら施工できます。
マックワンなら耐震工法の1/2の費用で地震対策ができます。

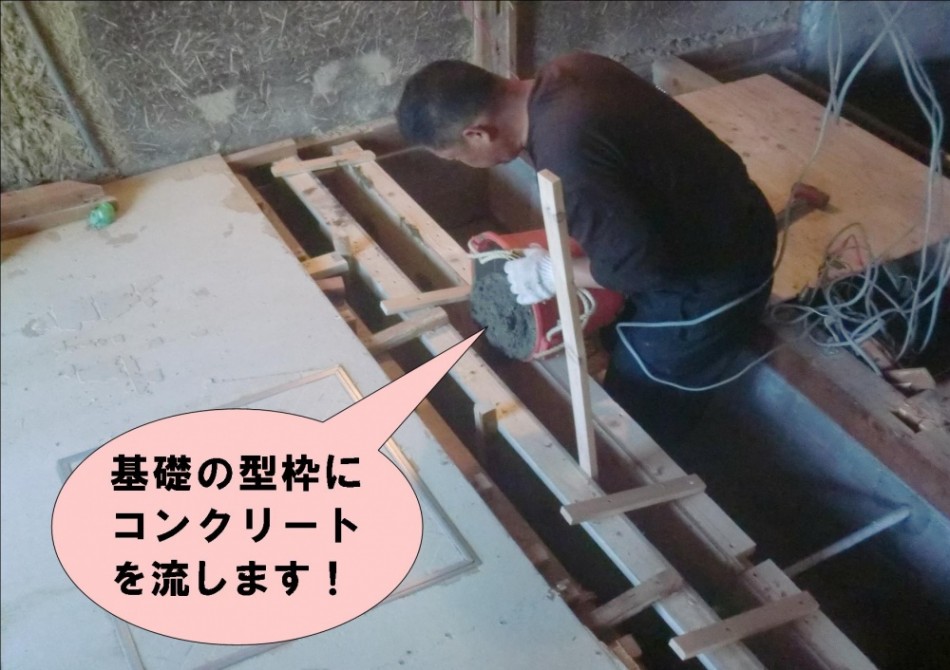

昨日設置した洗面所の壁と柱を設置する基礎の型枠に、コンクリートを流し込んでいます。
岸和田市 I様邸 全面リフォーム工事 5日目 H28.4/22(金)

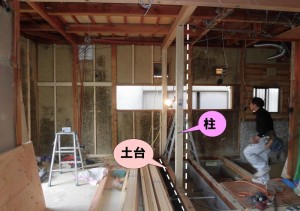

昨日、基礎の型枠にコンクリートを流しました。本日は、基礎の上に土台と柱を設置しました。

洗面所のサッシは再利用するのできれいに洗っています。

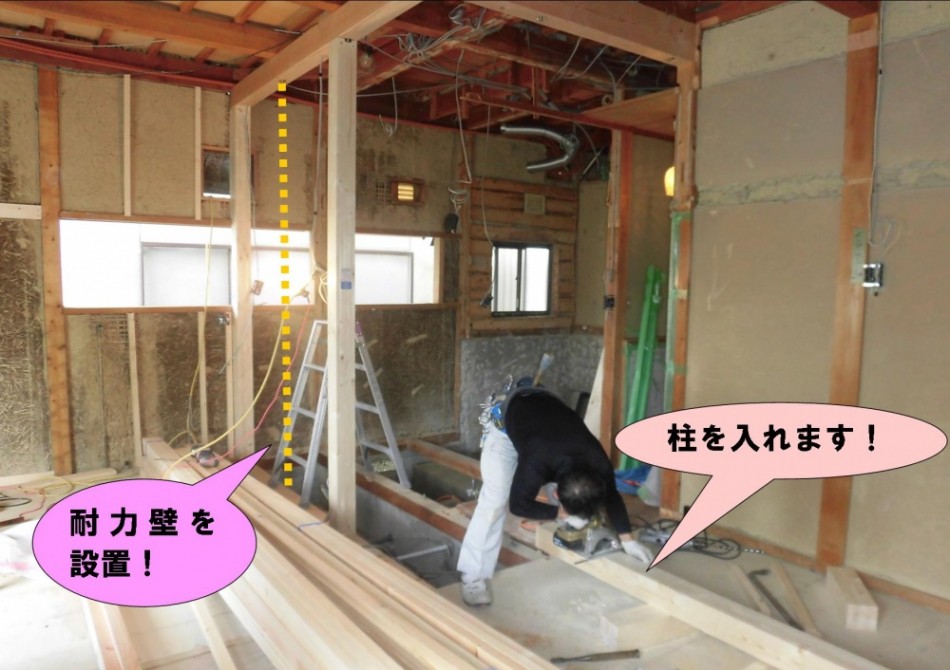

新しく設置した洗面所の壁は耐力壁になります。大工さんが加工している柱は、黄色い点線の辺りに設置します。
岸和田市 I様邸 全面リフォーム工事 6日目 H28.4/23(土)

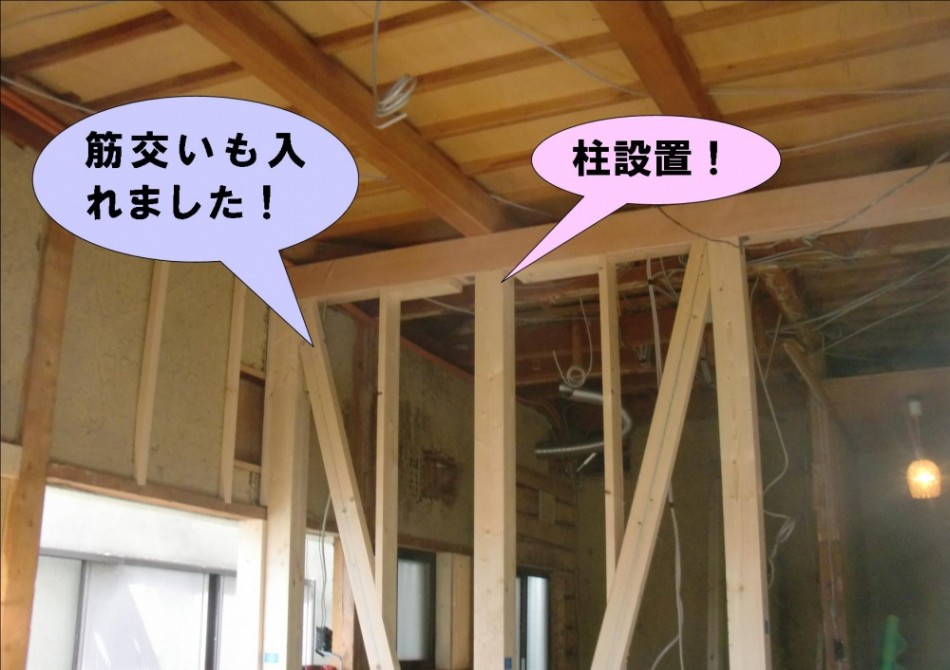

前日の工事で、洗面所の壁に柱を入れました。その後筋交いも設置しました。頑丈な壁です。

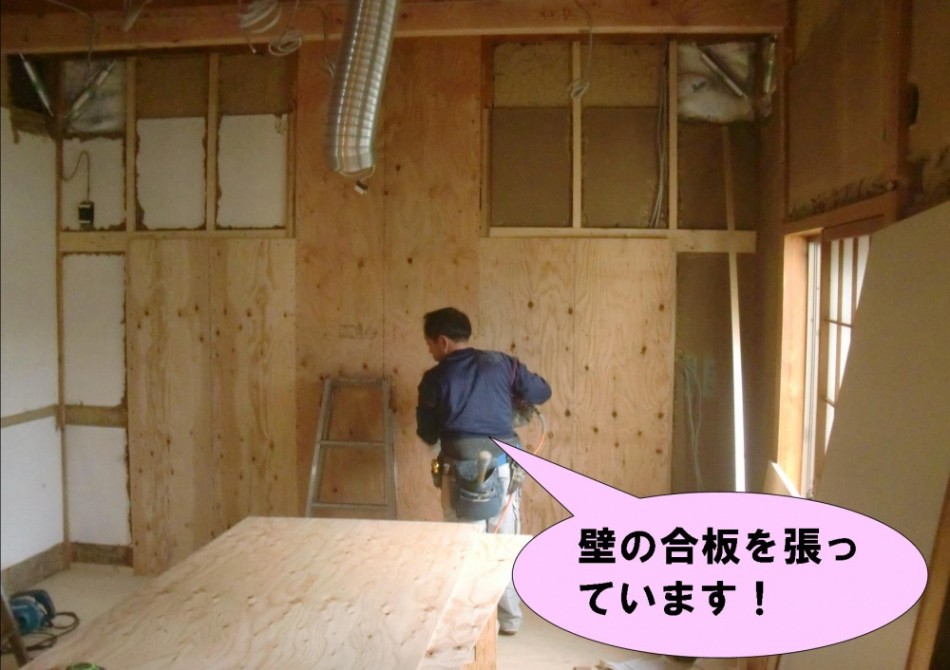

筋交いを入れた後、合板を張りました。

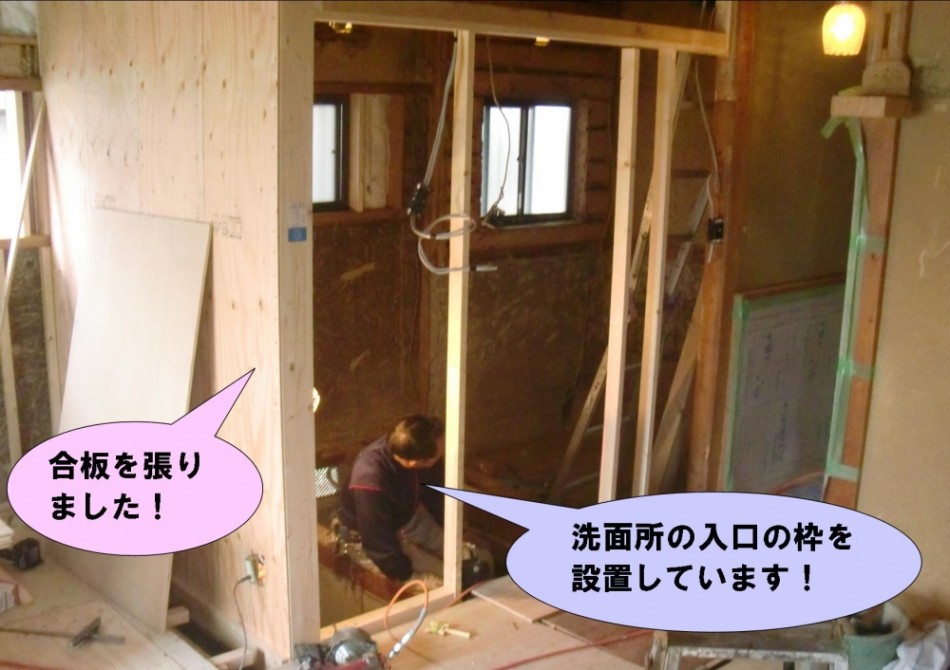

部屋側に洗面所の入口を設置するので、先に枠を設置しました。

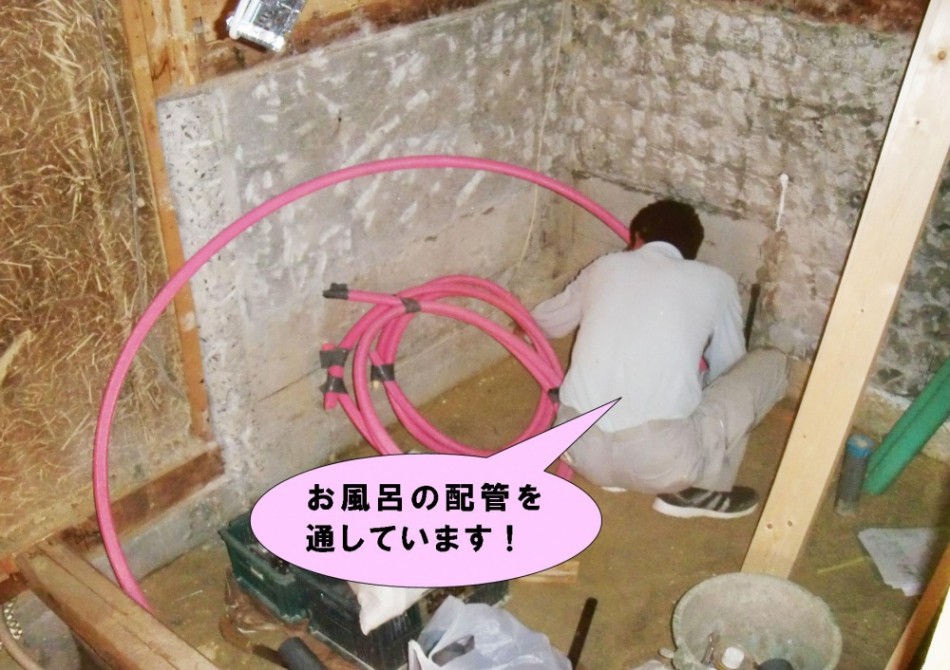

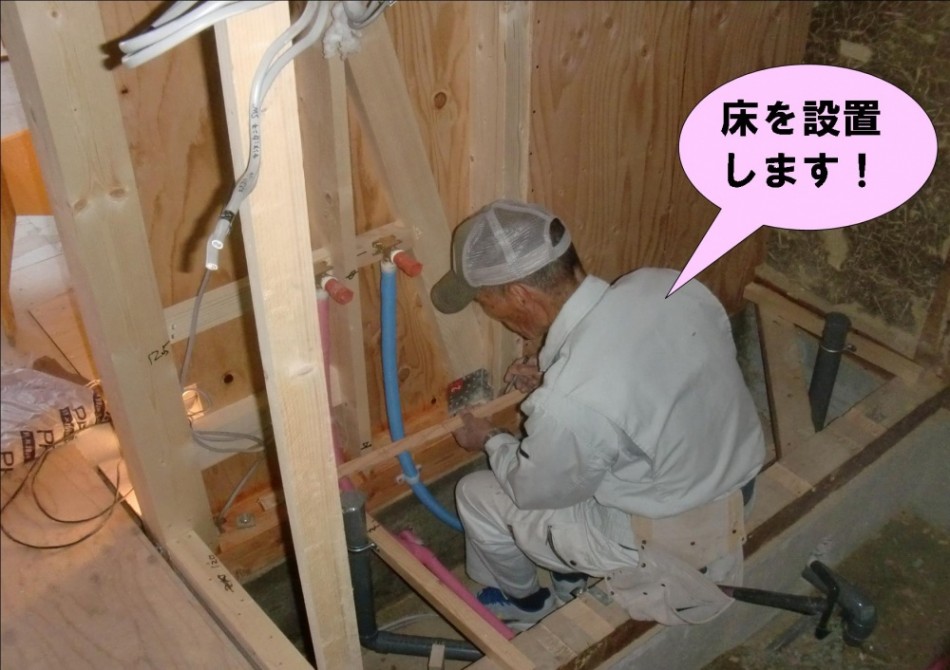

ユニットバスの設置の前に設備の職人さんがお風呂の配管を通しています。
岸和田市 I様邸 全面リフォーム工事 7日目 H28.4/25(月)
キッチンの壁下地を設置し、その上に補強も兼ねて合板を張っています。

既存の収納を活かし使用するので、内装をきれいにします。

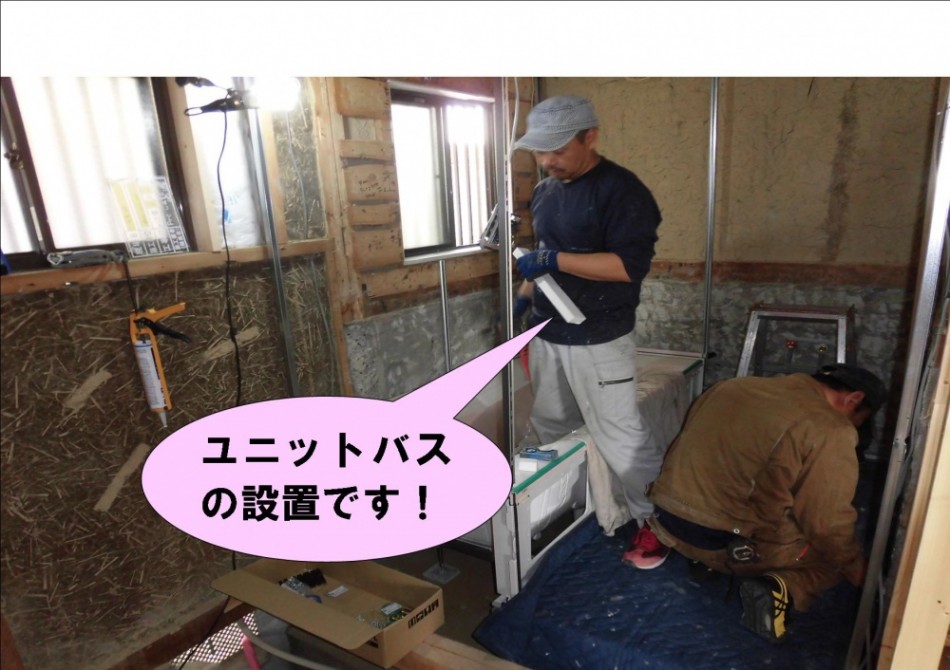

前日、配管を通したので、本日はユニットバスの設置を行っています。専門の職人さんが手際よく組み立てています。
岸和田市 I様邸 全面リフォーム工事 8日目 H28.4/26(火)

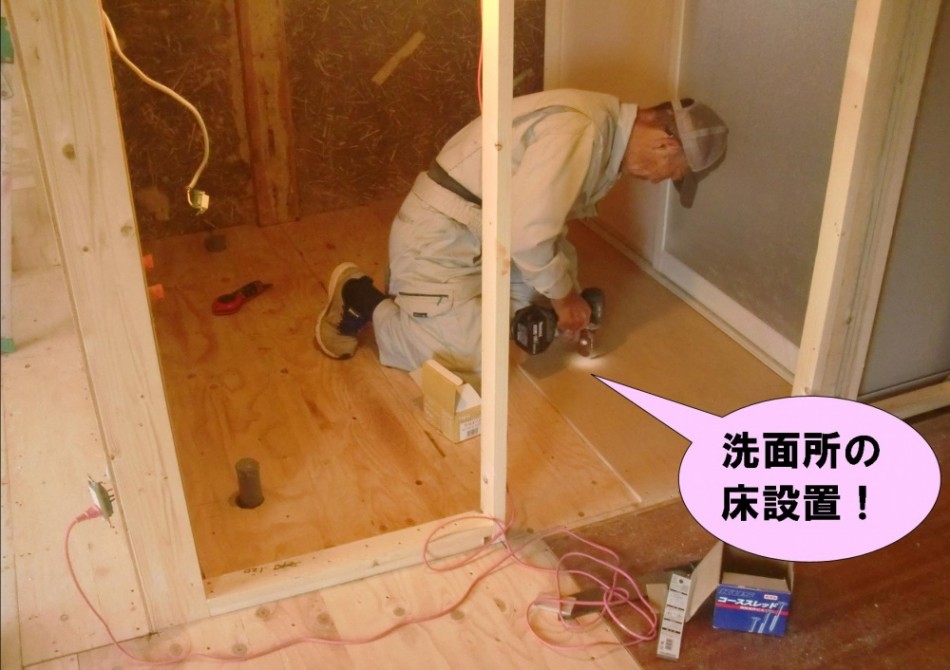

昨日ユニットバスを設置し、洗面所の床下地の設置も行いました。

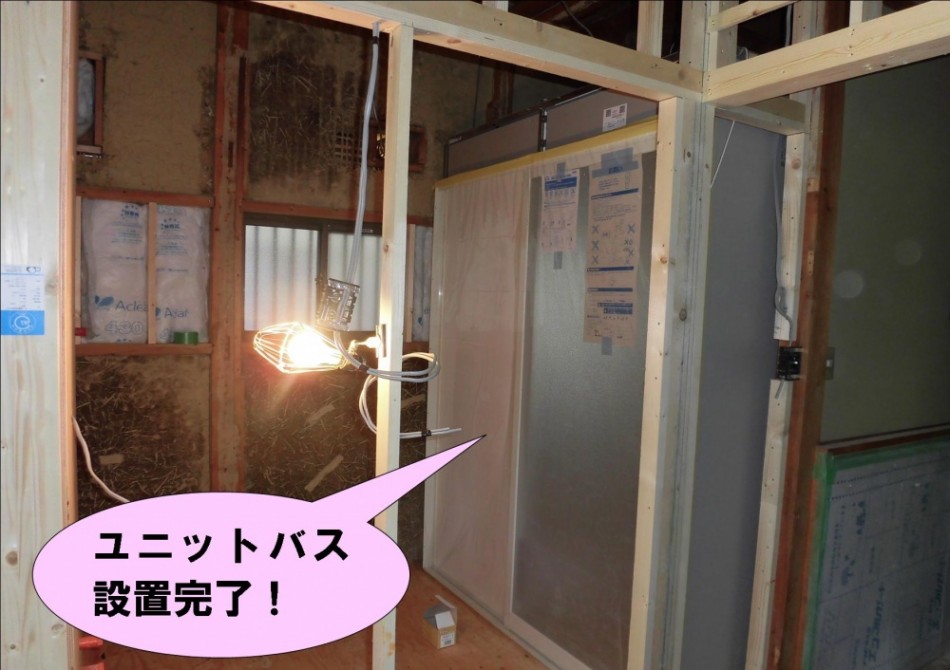

ユニットバス設置後、傷が付かないように透明シートで覆い養生しました。

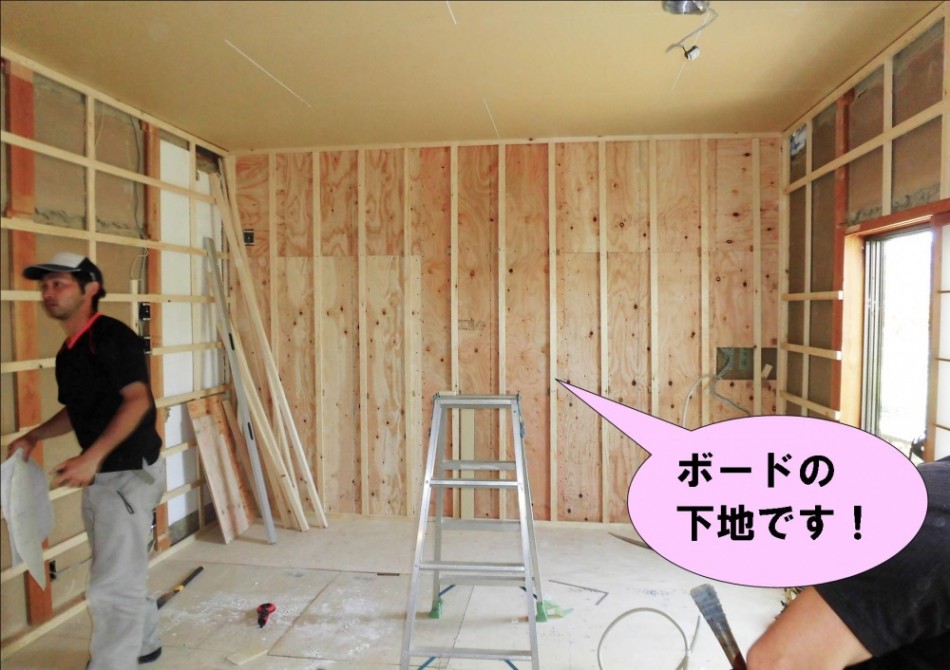

昨日設置したキッチン側の補強壁にもボードを張りますが、合板の上から張ると真っ直ぐに張れないので下地を調節しながら設置しました。
同じくLDKの床改修です。

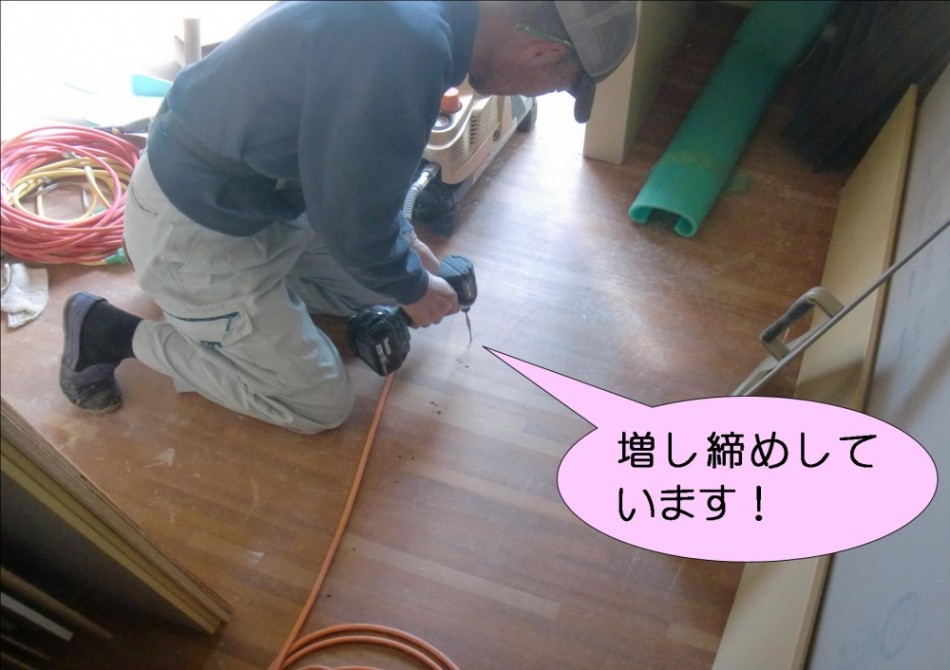

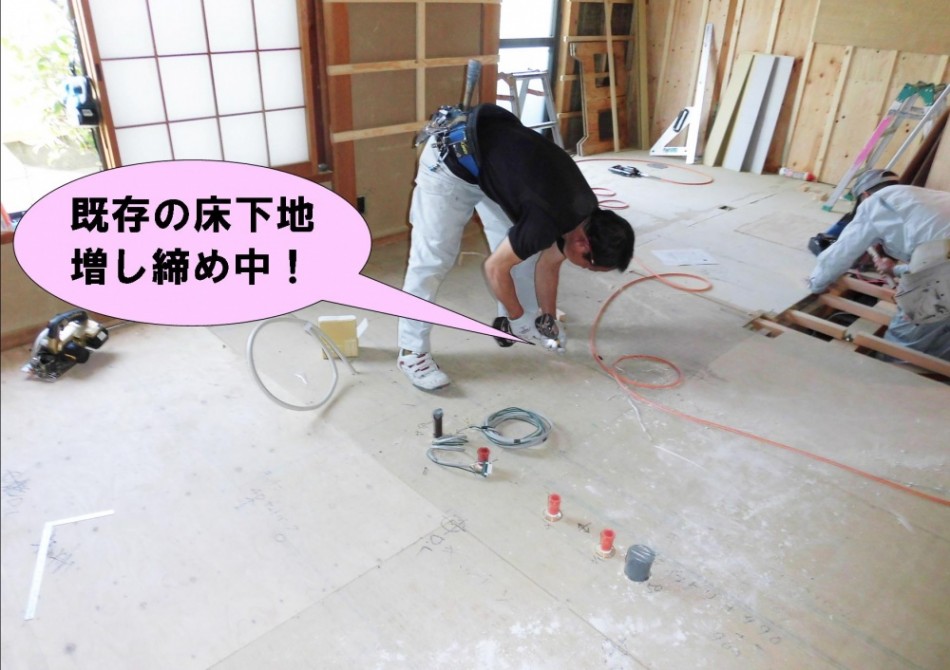

既存の床下地がそのまま使えそうだったので、ビスネジで留めて補強(増し締め)しています。
岸和田市 I様邸 全面リフォーム工事 9日目 H28.4/27(水)

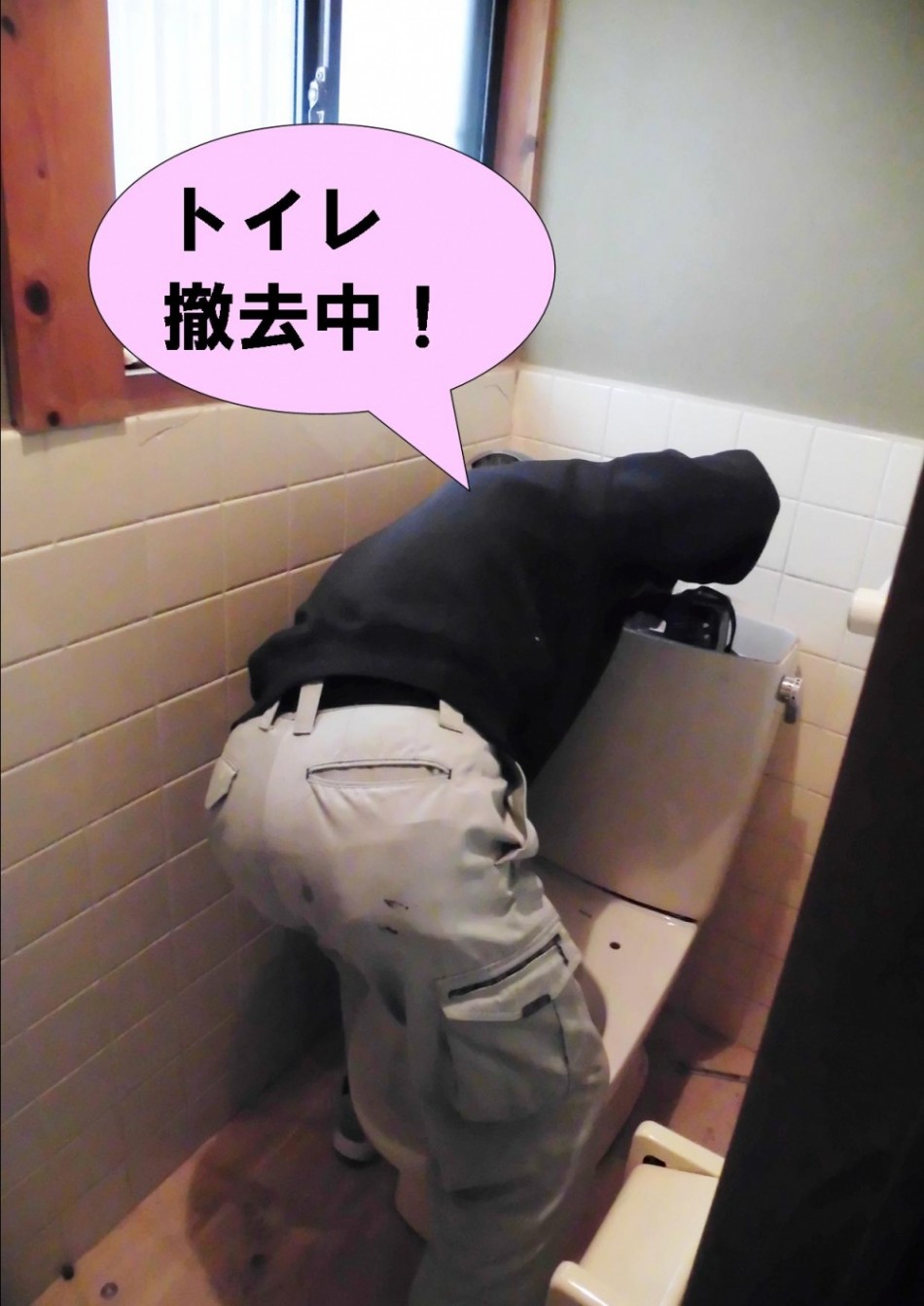

トイレの工事です。便器を入替、内装もきれいにするので、既存の便器を撤去しています。

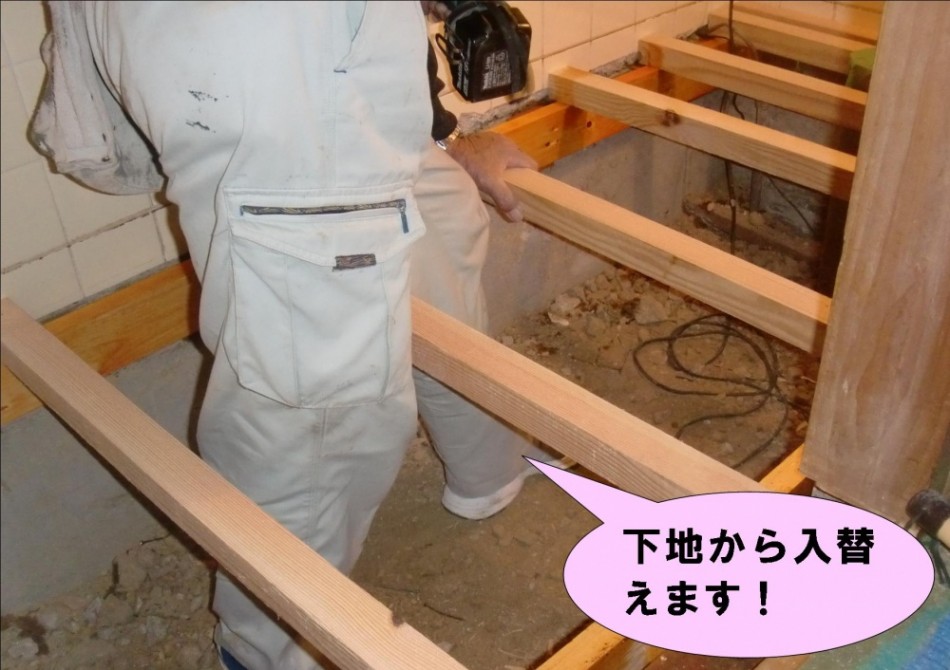

便器を撤去すると床がかなり傷んでいたので、下地ごと撤去し、新しく設置しています。

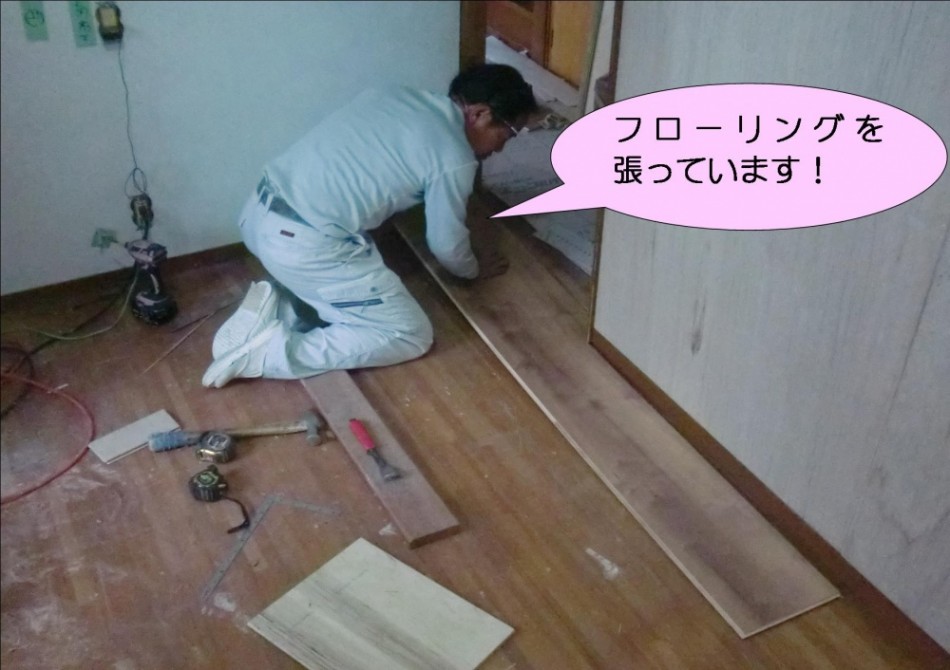

昨日LDKの既存の床下地をビスネジで留め補強しました。本日はその上にフローリングを張っています。

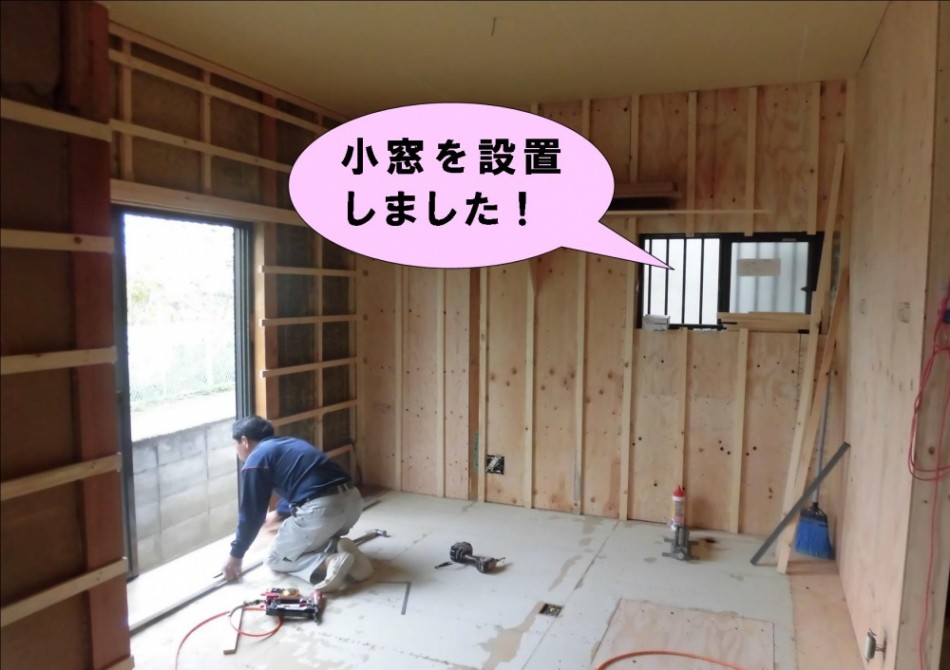

リビングに小窓を設置しました。ここに窓があるだけで風通しがよくなりますね。
岸和田市 I様邸 全面リフォーム工事 10日目 H28.4/28(木)

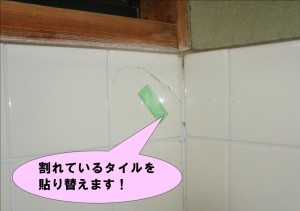

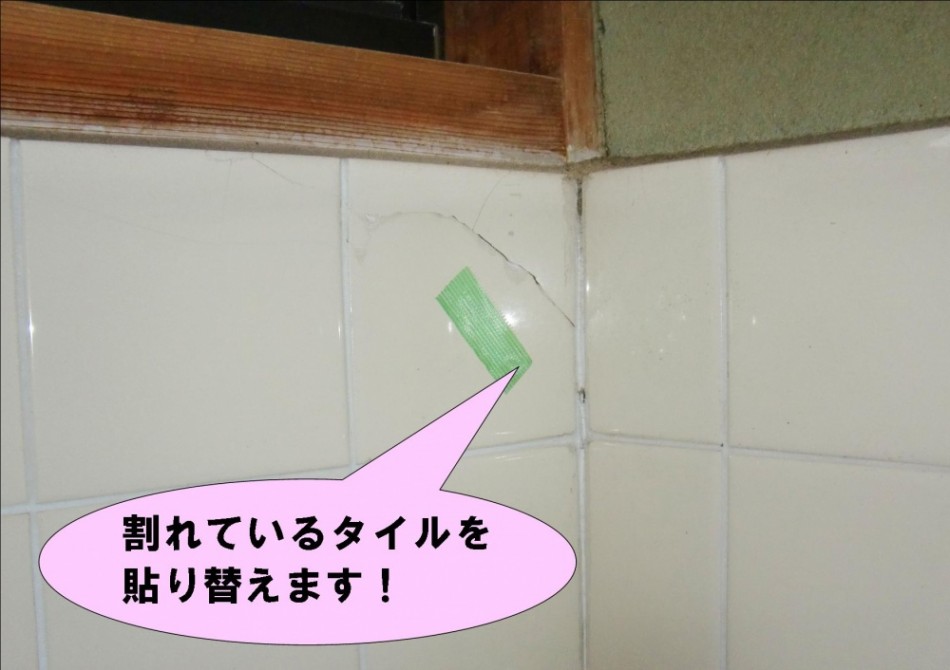

昨日トイレの便器を撤去し、床は下地から入替えました。タイル壁はそのままにしますが、割れている箇所があるのでそこだけ貼り替えます。

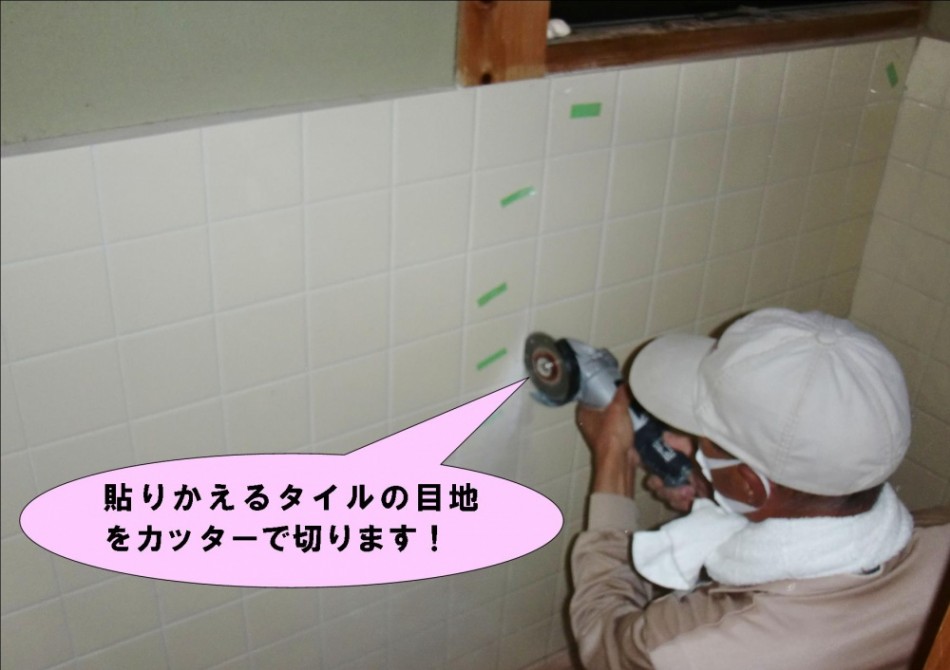

貼り替えるタイルに印をつけて、電動カッターで目地に切り込みを入れています。

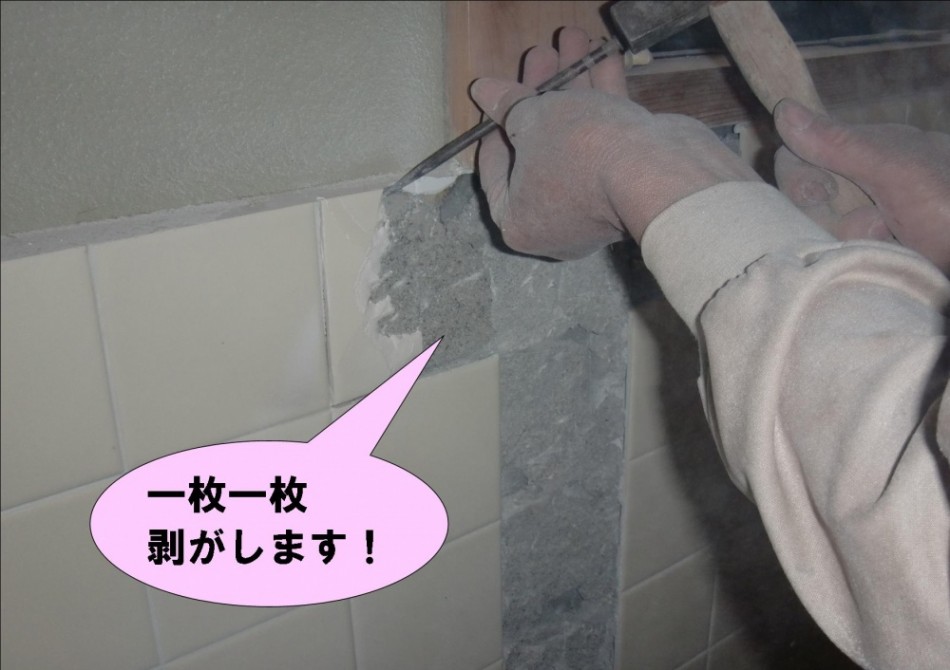

周りのタイルを気づ付けないように、一枚一枚剥がして貼り替えます。

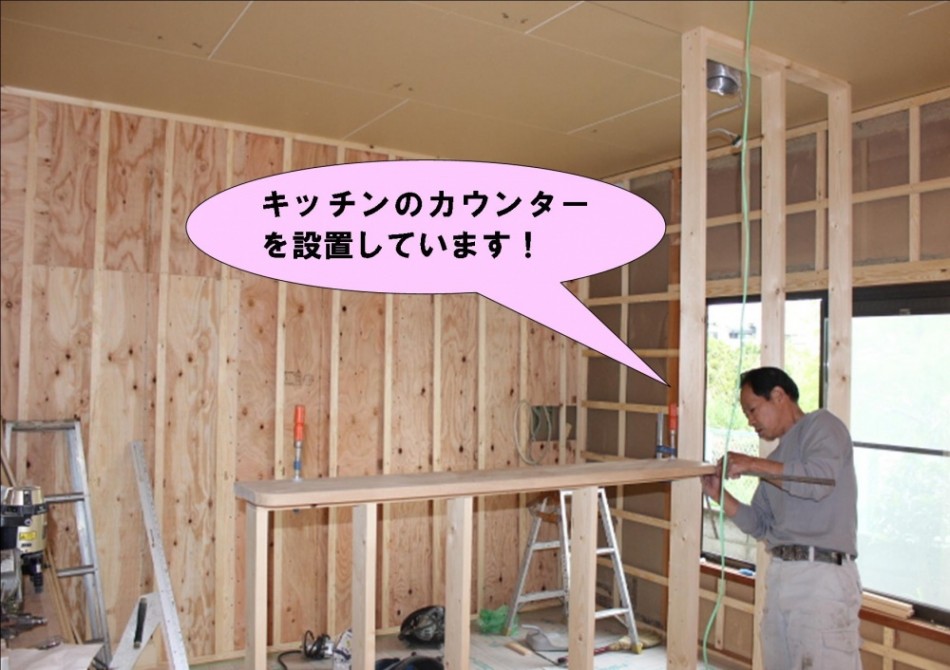

新しいキッチンは対面式になるので、カウンターを設置しています。
岸和田市 I様邸 全面リフォーム工事 11日目 H28.4/29(金)

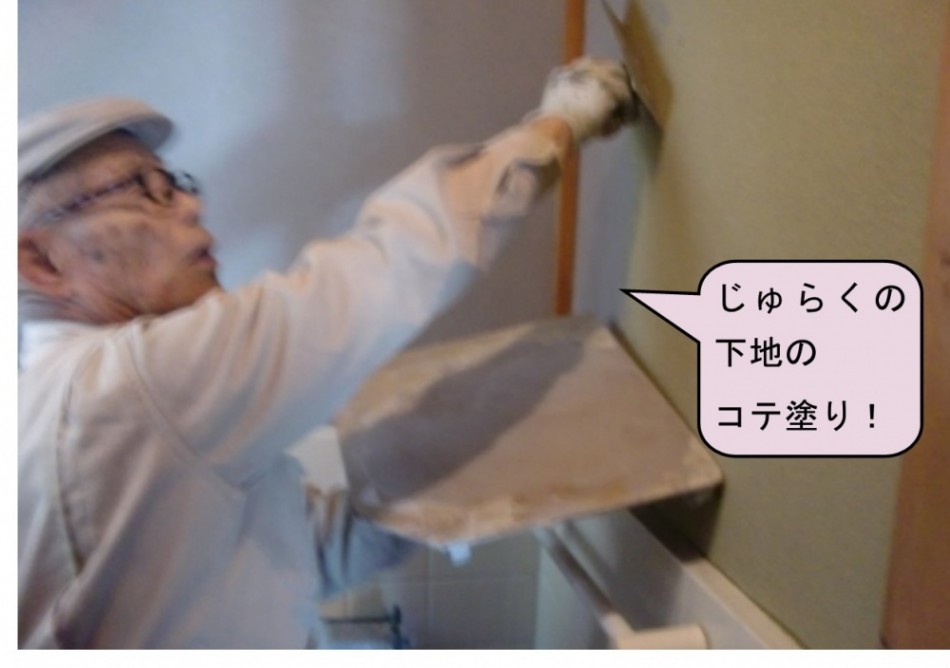

今日は、1F廊下のじゅらく壁の下地を塗ります。作業前の下地配合中です。
左官職人が、コテ塗りしています。後日仕上げ塗りをします。

施主のI様家族全員、背が高く腰の負担を考慮し、洗面台取付場所でかさ上げの為の台を造りました。

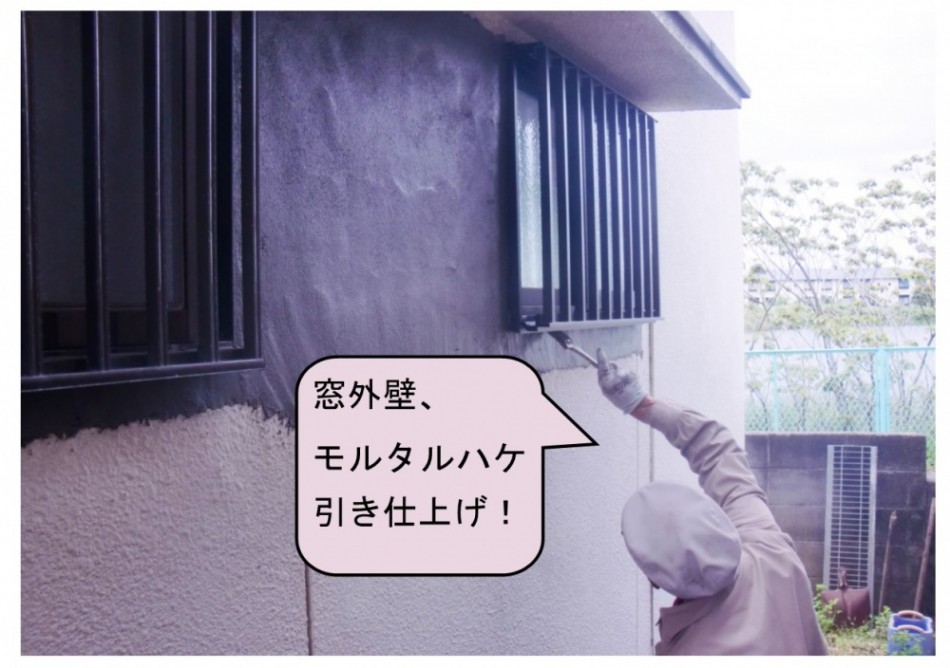

窓取替部の外壁モルタルはけ引き仕上げの復旧作業中です。
キッチンカウンター
大工さんが、固いタモの集成材で造作しました。

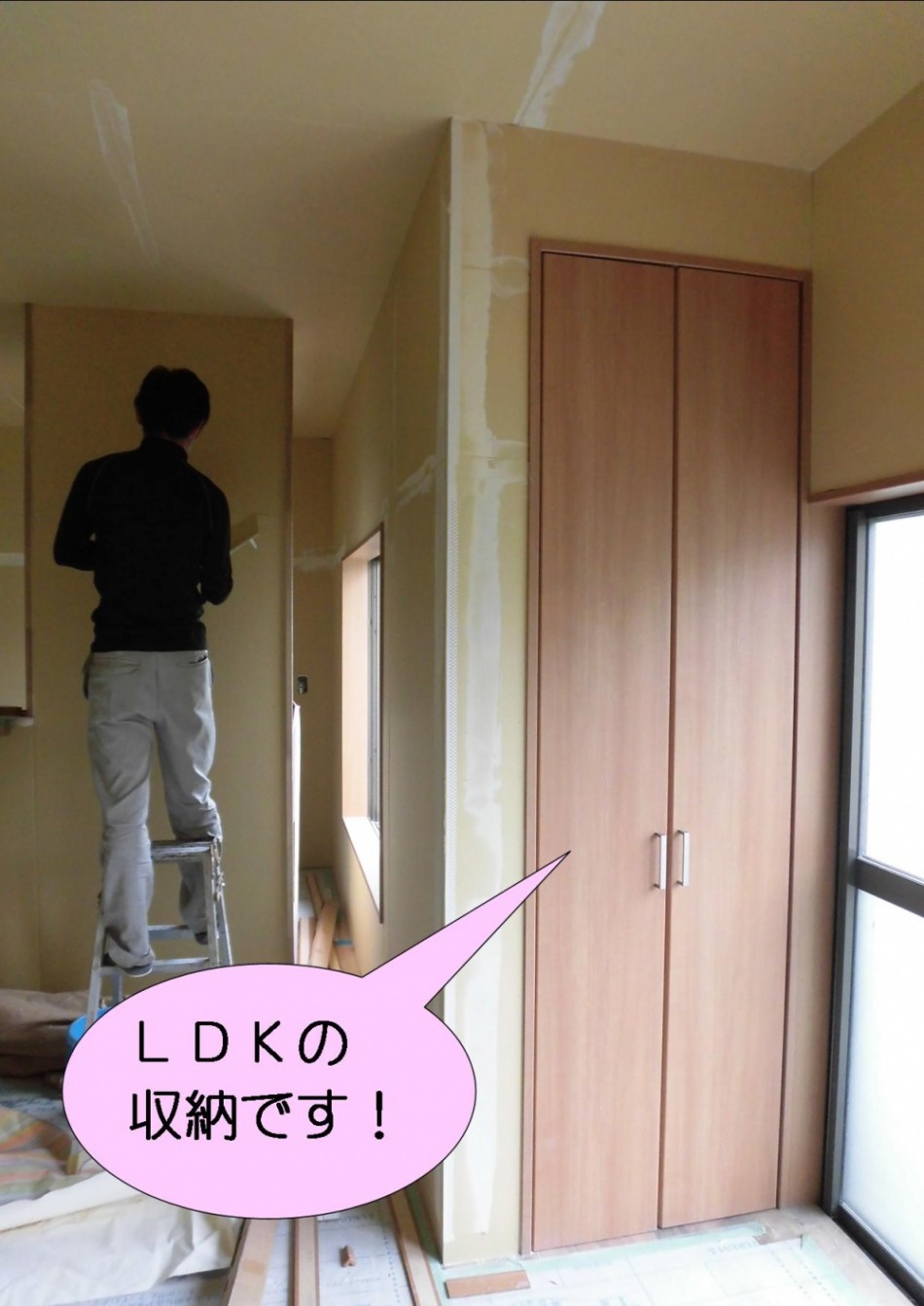

リビングの隅に収納を造ります。石原大工さん、頑張ってください。
岸和田市 I様邸 全面リフォーム工事 12日目 H28.4/30(土)

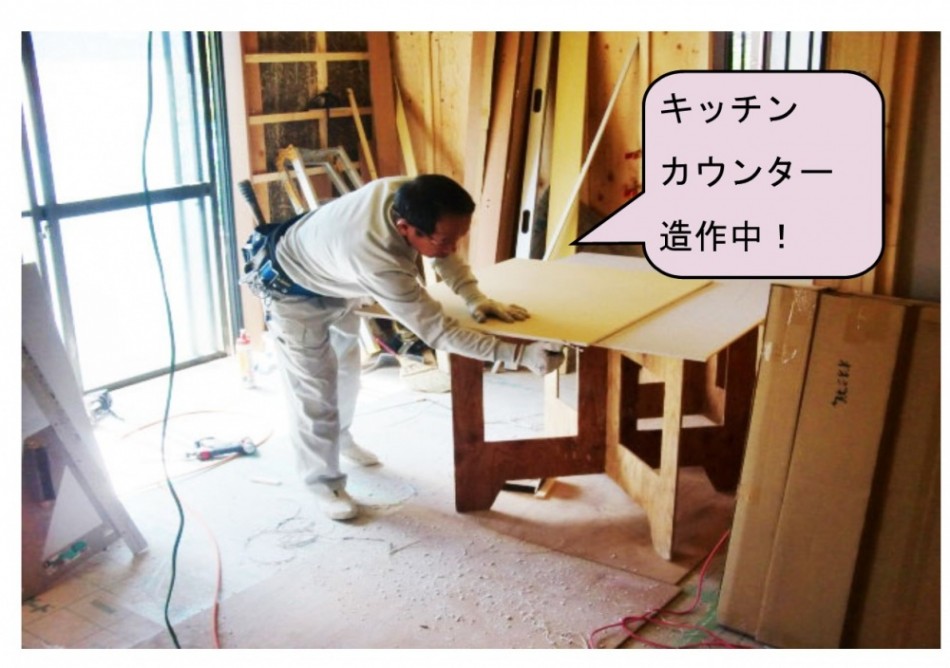

昨日キッチンのカウンターを造作しました。

本日はキッチンを設置するので先にダクトを取付けました。

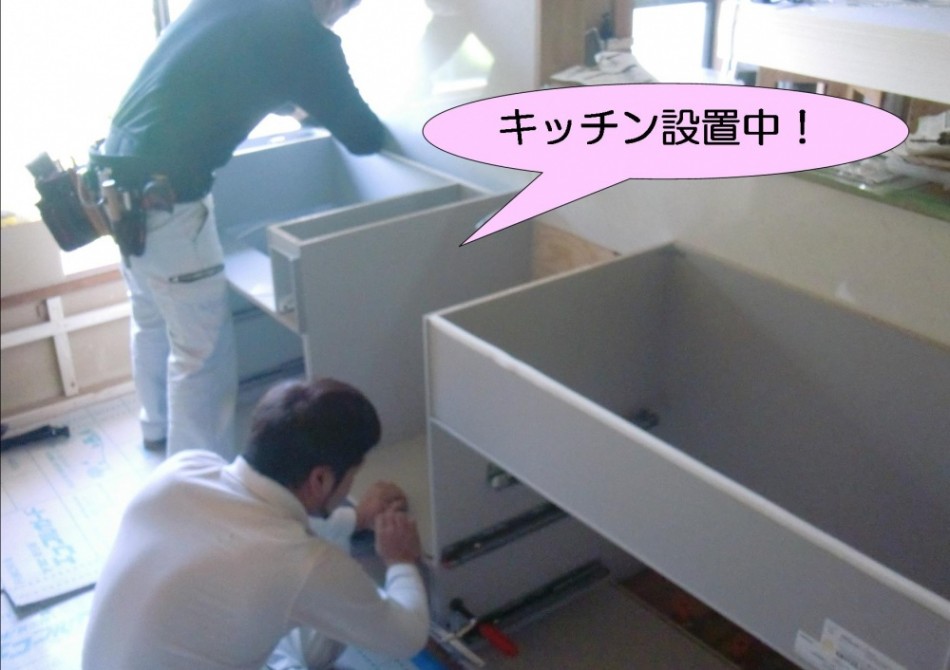

専門の職人さんが、キッチンの組み立て・設置を行っています。

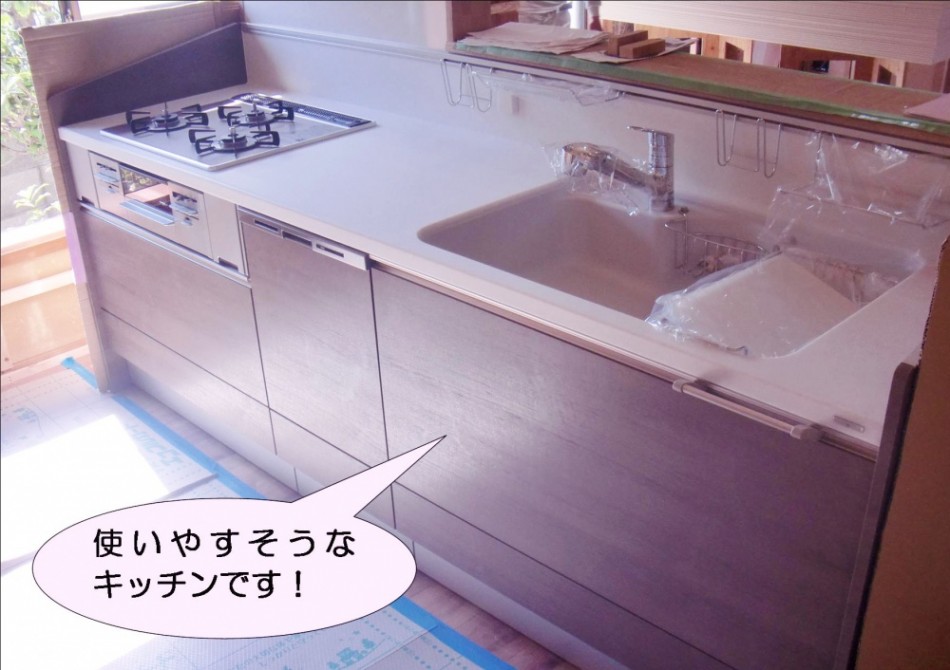

システムキッチンの設置が終わりました。大きくて使いやすそうなキッチンですね!

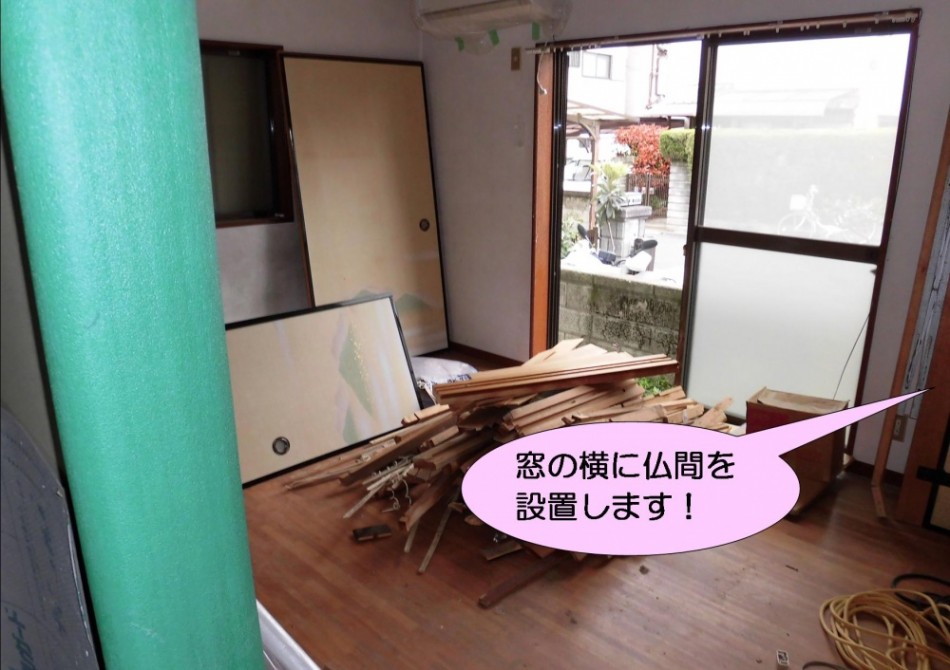

玄関を入って右側のお部屋に仏間を設けます。
ここはお母様の寝室です。

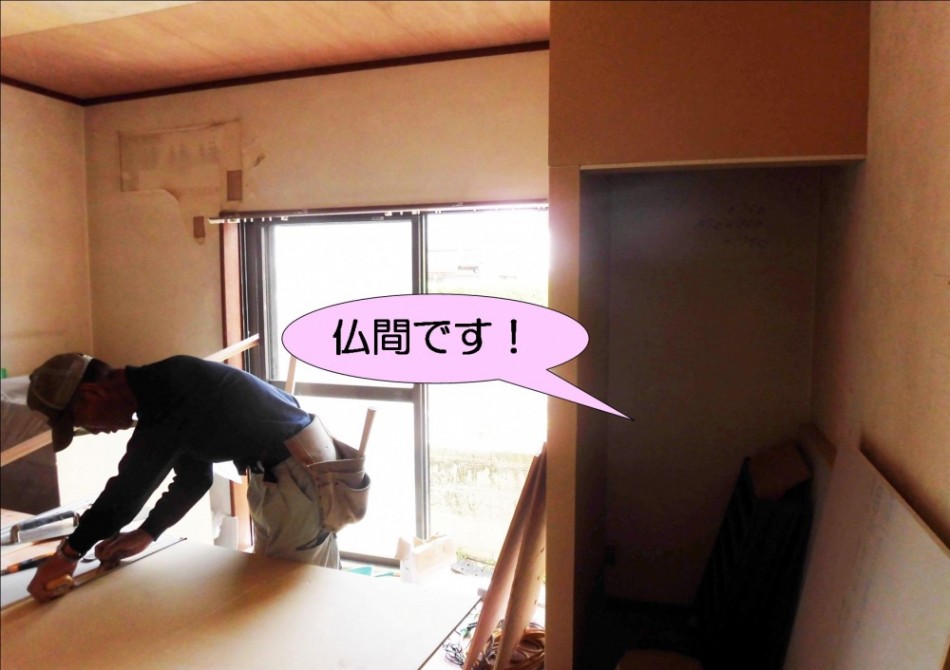

仏間を設置中です。工事完了後、ここに仏壇を置きます。
岸和田市 I様邸 全面リフォーム工事 13日目 H28.5/2(月)

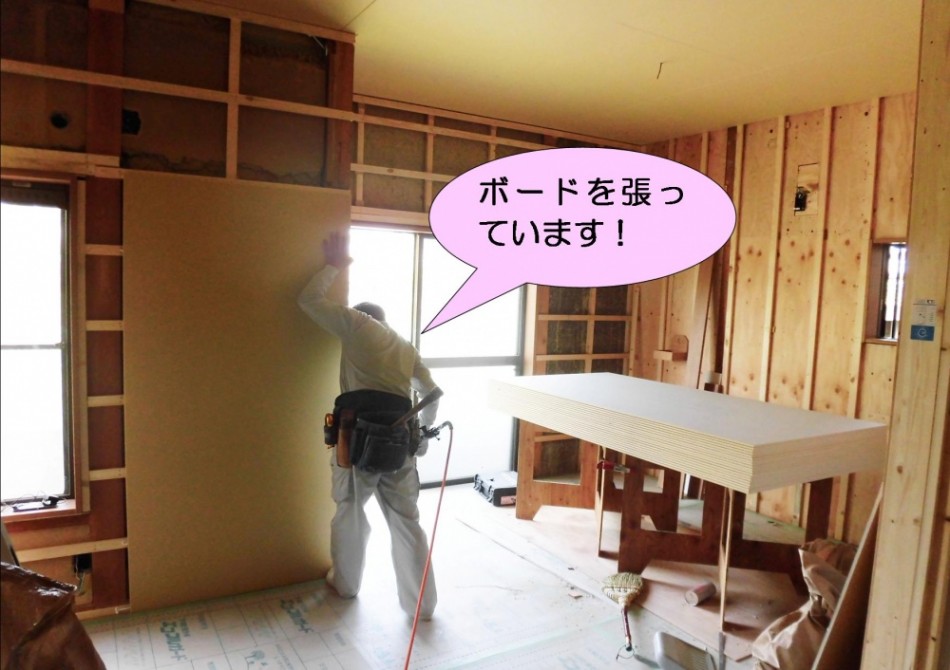

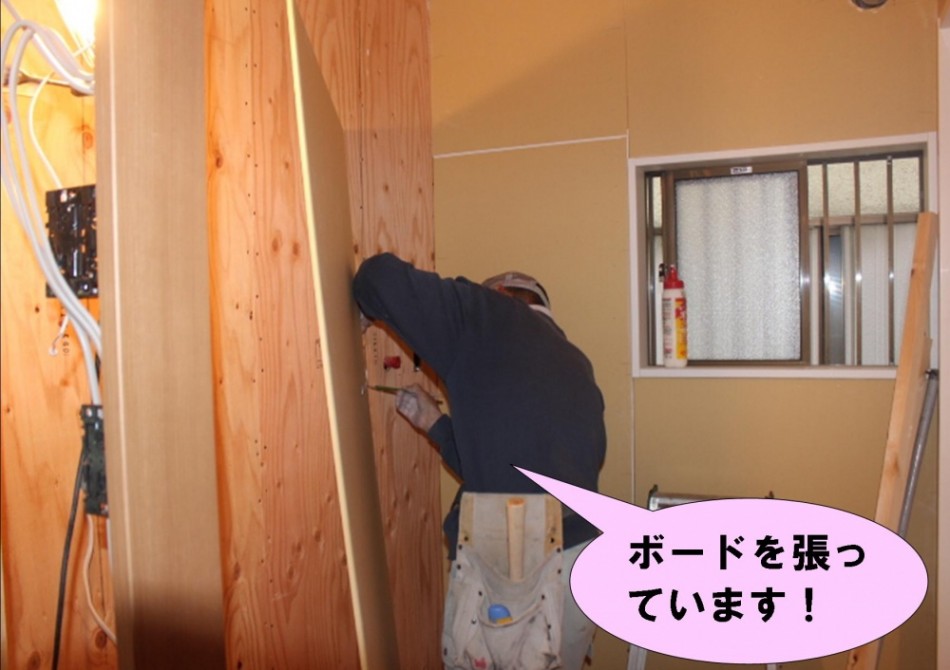

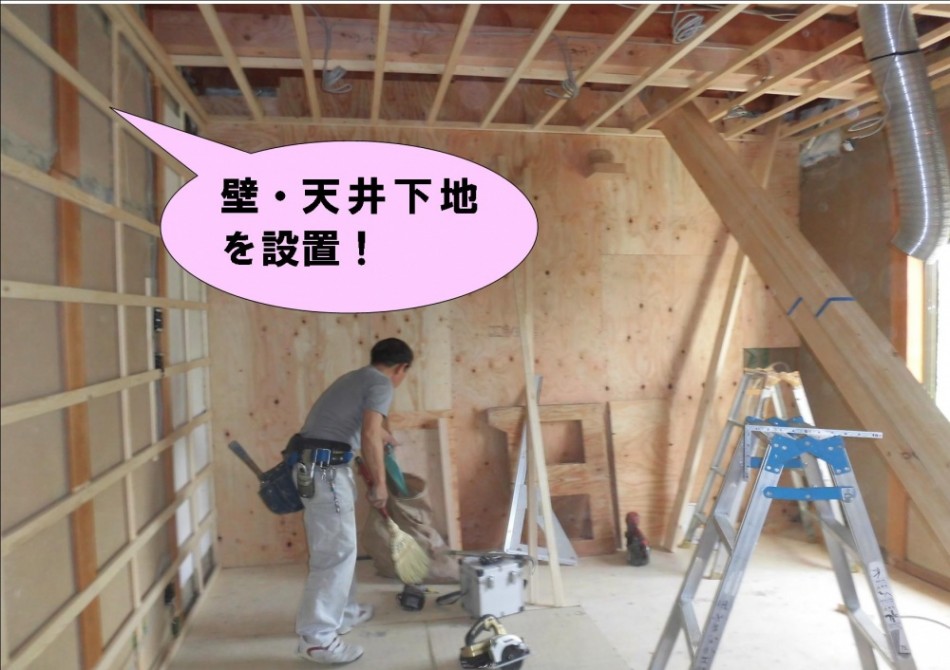

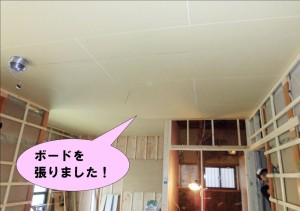

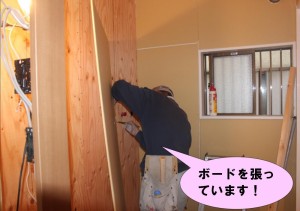

前日の工事でキッチンの設置等を行いました。本日はLDKの壁に石膏ボードを張っています。
玄関の改修も行なっています。

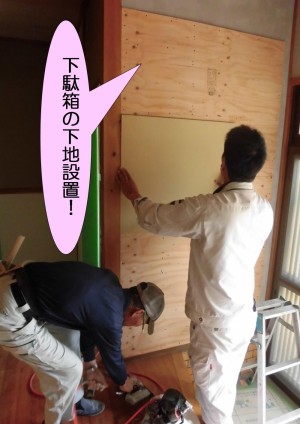

新しい下駄箱は作り付けになるので、下地を設置しています。

前日の工事で、お母さまの寝室に仏間を設けました。そのお部屋の既存の天井は掘り込み天井でしたが、I様との打合せで、フラットに改修することになりました。

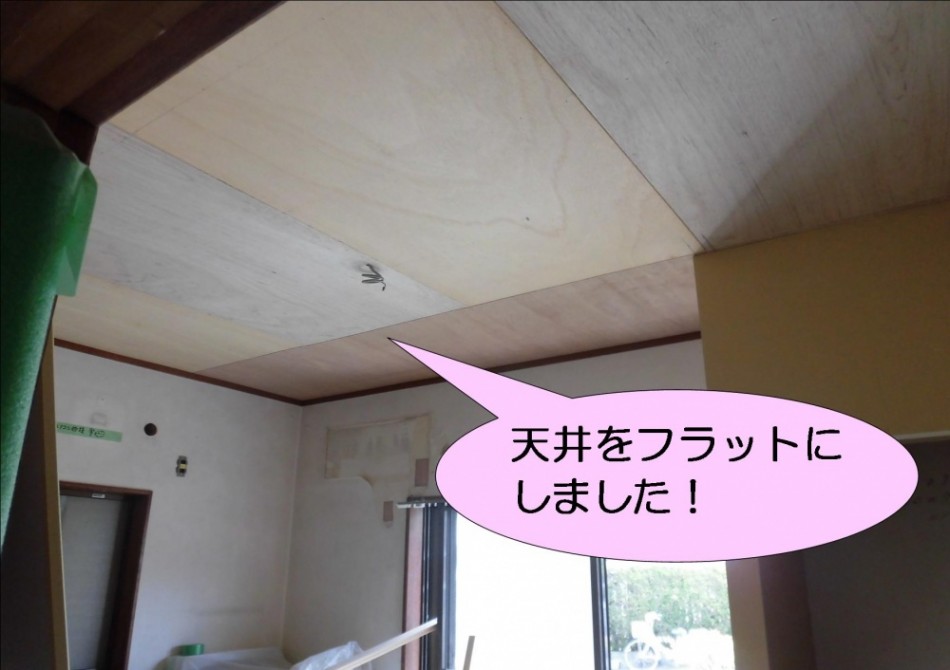

掘り込み天井を撤去し、天井をフラットにして設置しました。この上にクロスを貼ります。
岸和田市 I様邸 全面リフォーム工事 14日目 H28.5/6(金)
前日の工事で、お母さまの寝室の天井をフラットにしました。本日は、そのお部屋の床の改修です。フローリングを既存の床の上に張るので、ビスネジで既存の床を留め、増し締めしています。

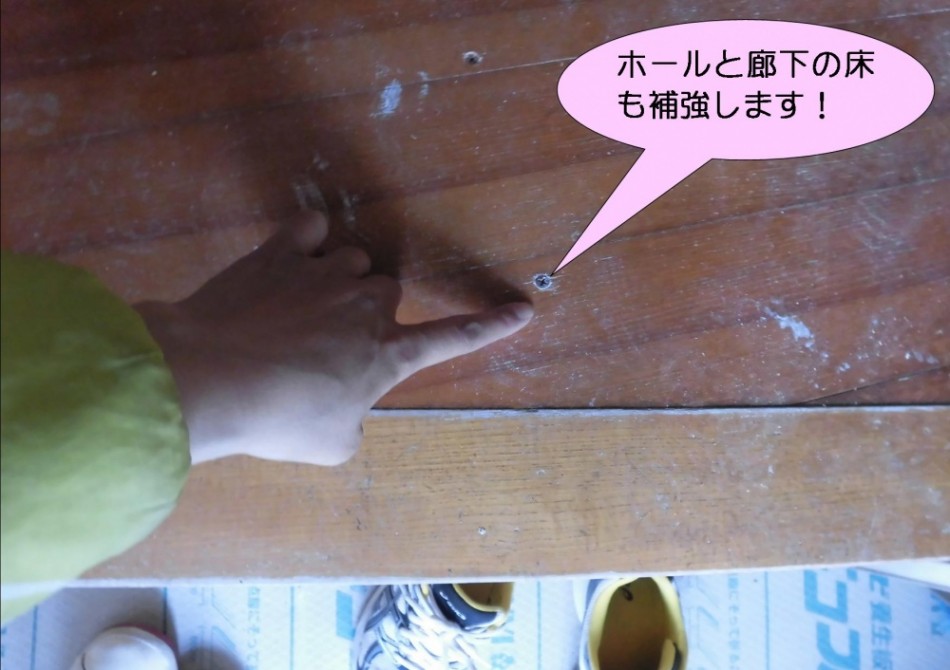

廊下と玄関ホールの床も同じように増し締めしています。増し締めすることで床下地となる既存の床が補強され、床鳴りの防止にもなります。
電気工事も行っています。

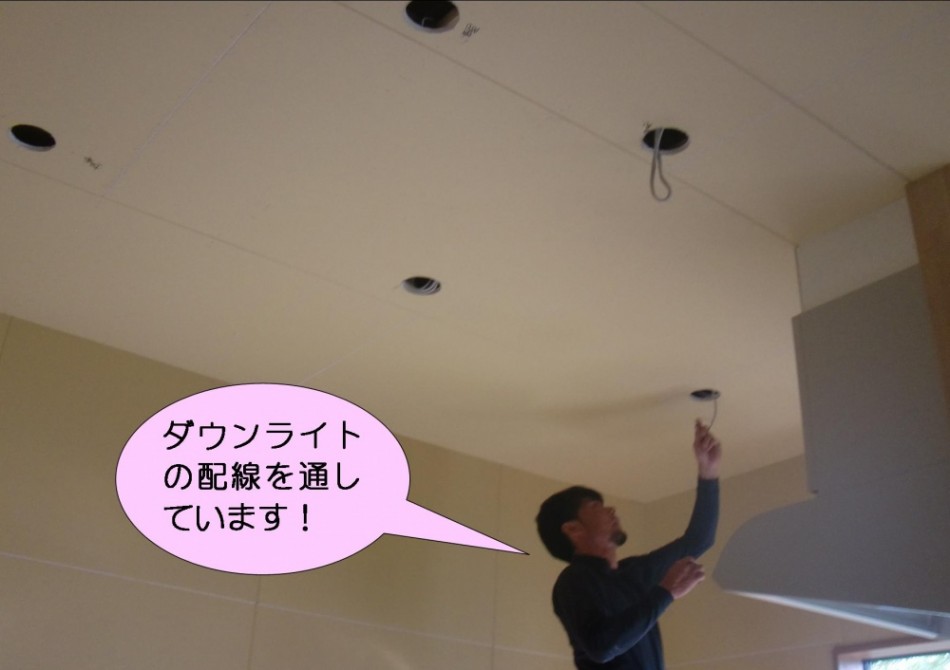

キッチンの天井にダウンライトを設置するので配線を通しています。

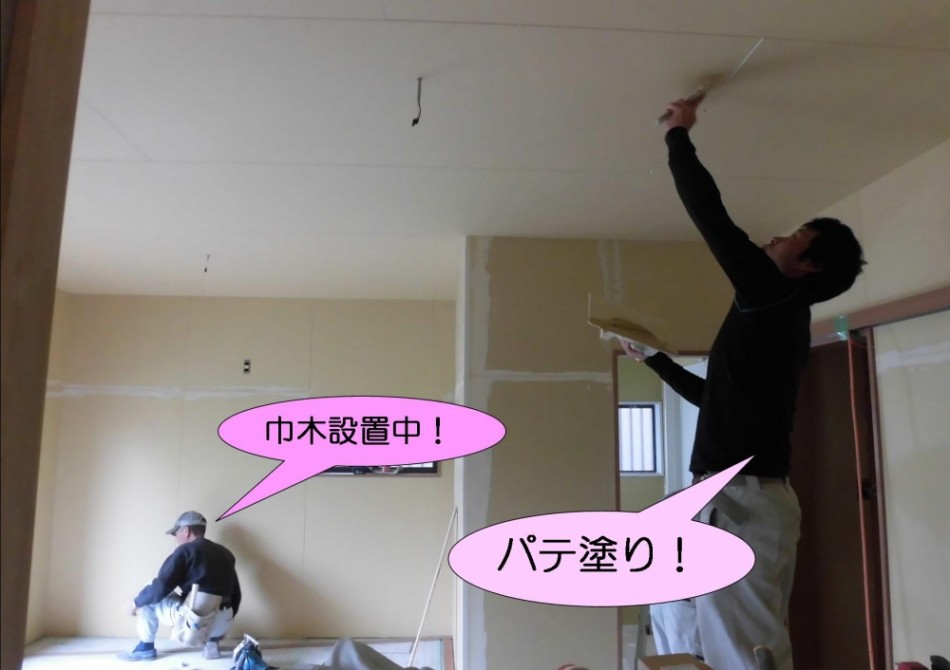

クロス貼りの前に下地の目地などにパテを塗り表面を平らにしています。奥では大工さんが壁に巾木を設置しています。
岸和田市 I様邸 全面リフォーム工事 15日目 H28.5/7(土)
前日の工事で、お母さまの寝室、玄関ホール、廊下の床を増し締めしました。

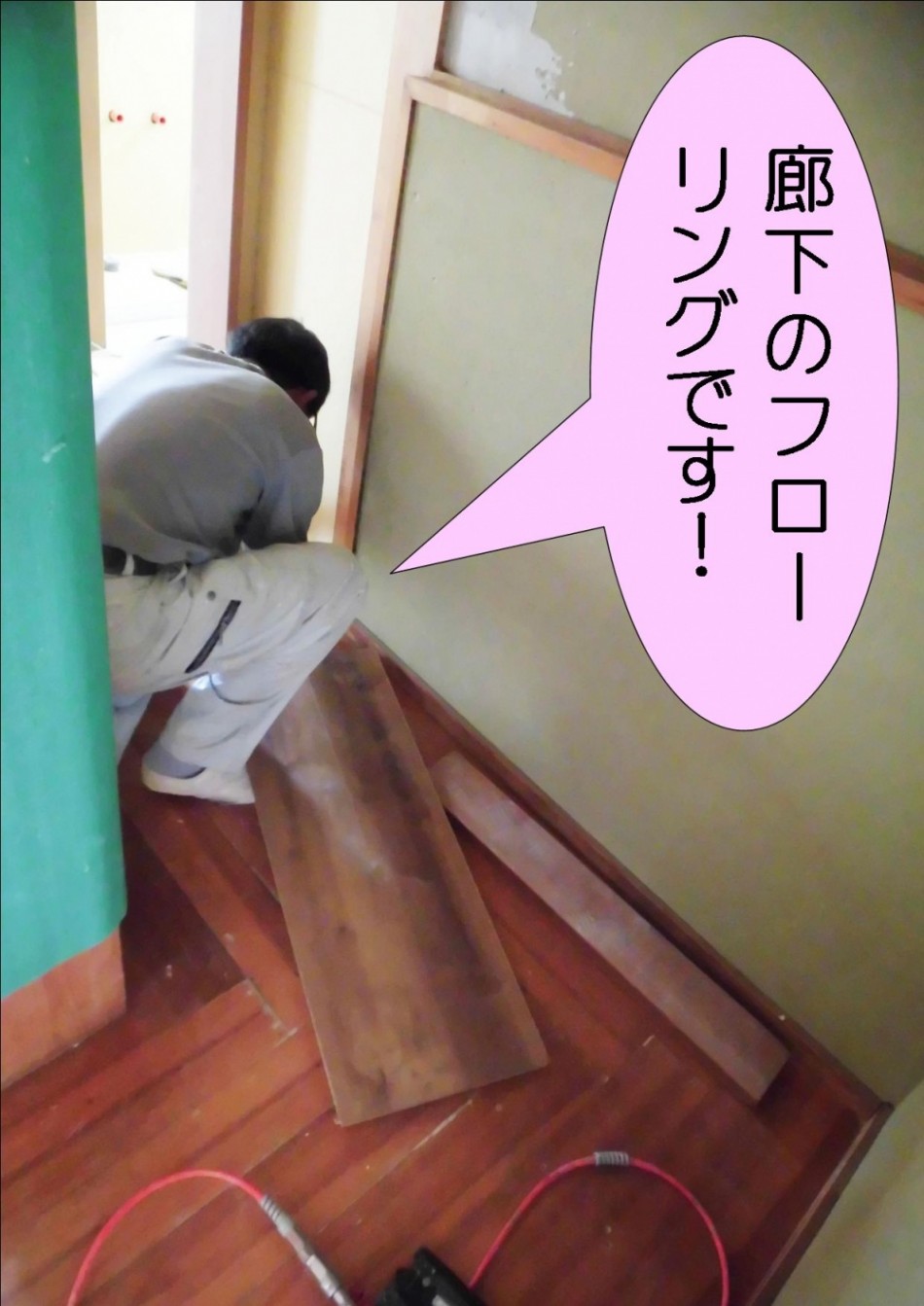

本日は既存の床の上にフローリングを増し張りします。

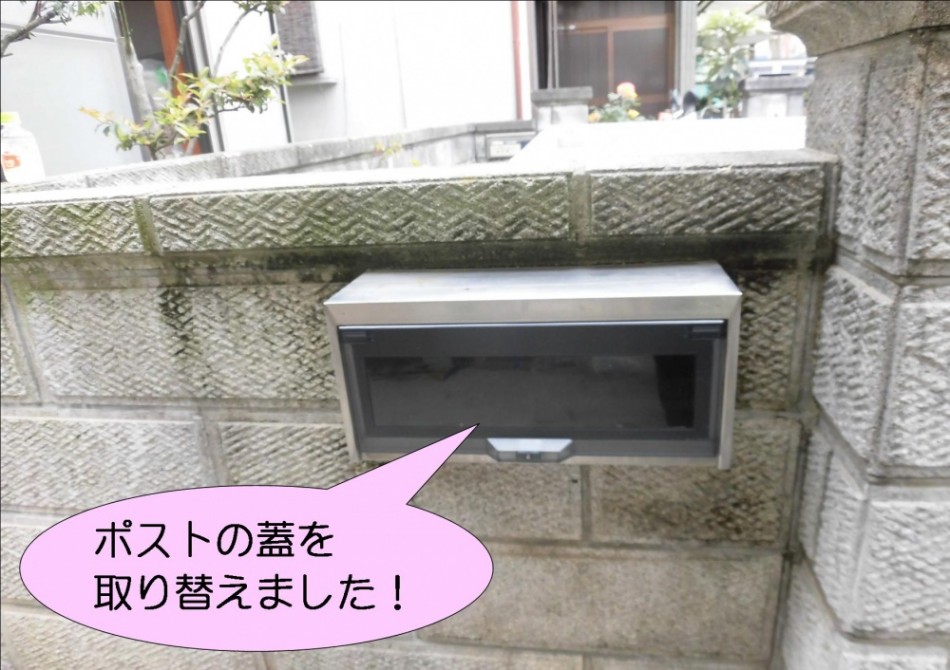

郵便ポストの蓋が破損していたので、蓋だけ取替ました。これで雨風が吹いても安心です。

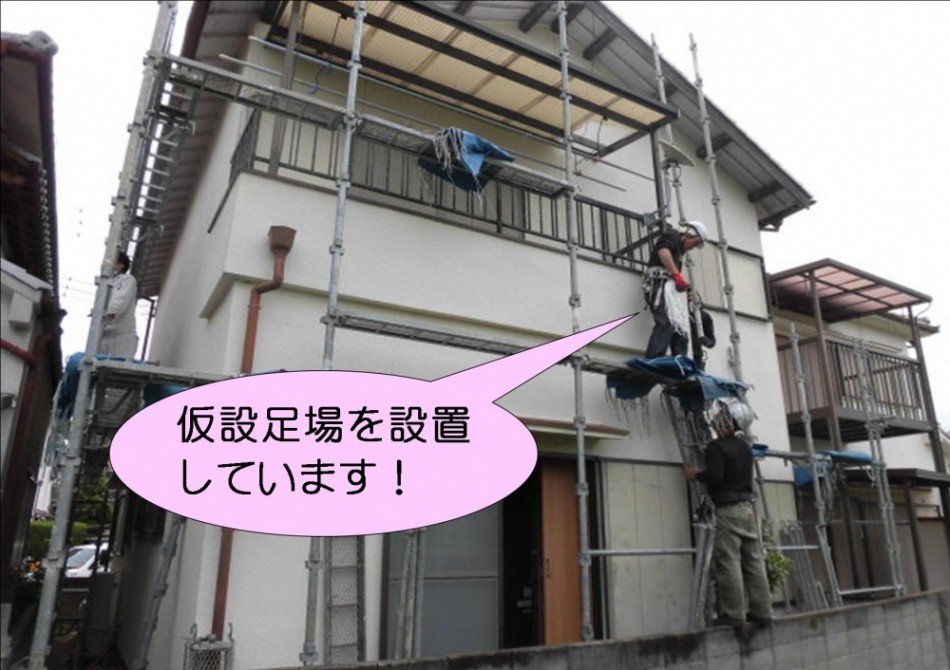

I様邸は屋根瓦を葺き替え、外壁塗装もされます。いよいよ仮設足場の設置も始まりました!
岸和田市 I様邸 全面リフォーム工事 16日目 H28.5/9(月)

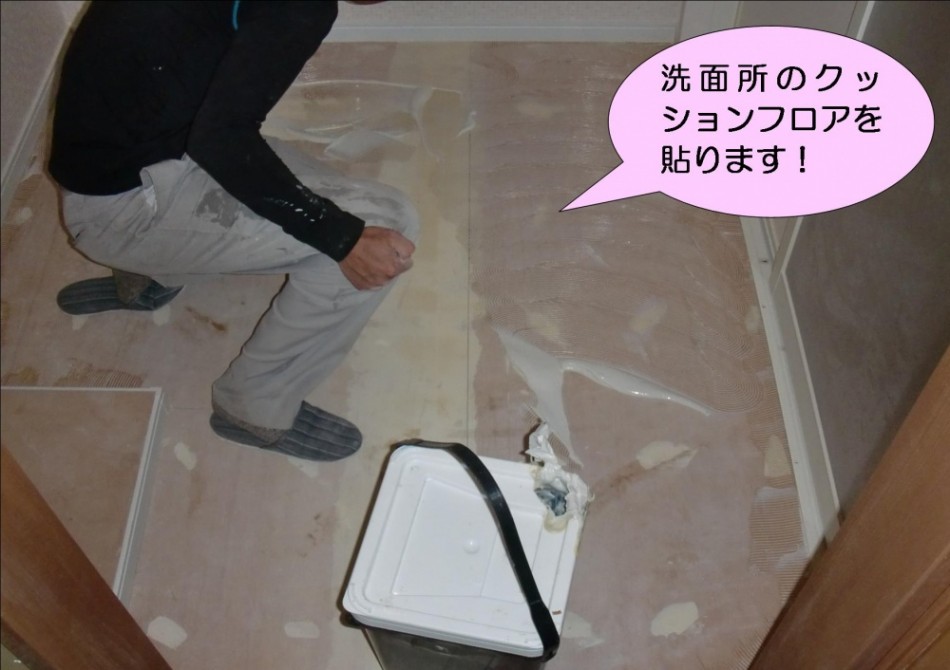

前日の工事で洗面所のクッションフロアと壁のクロス貼りが終わりました。
前の工事で、洗面台を置く為にかさ上げの台を造作しました。その台周りの縁には巾木を取付けきれいに仕上げています。

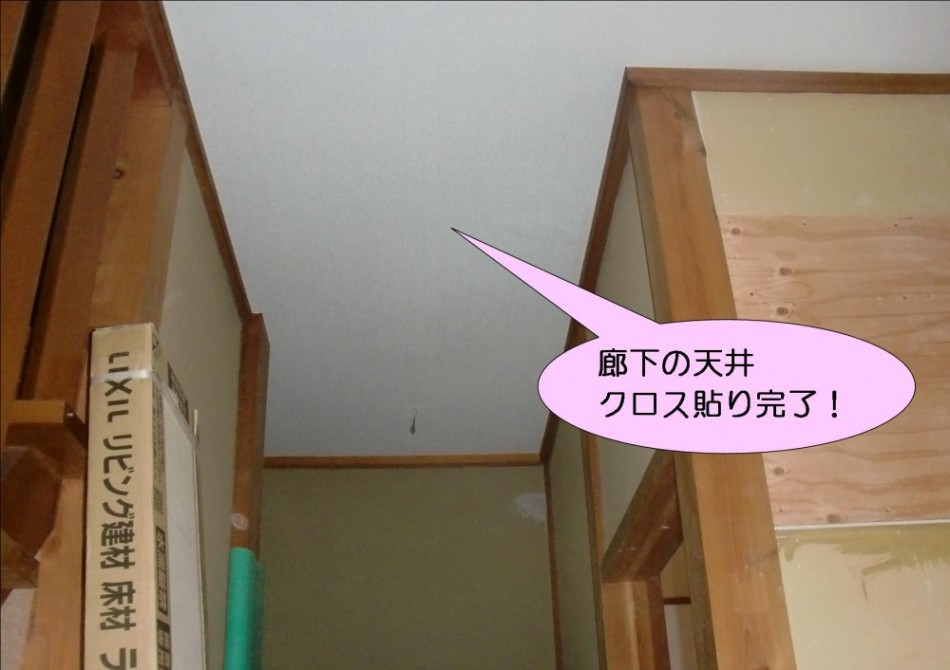

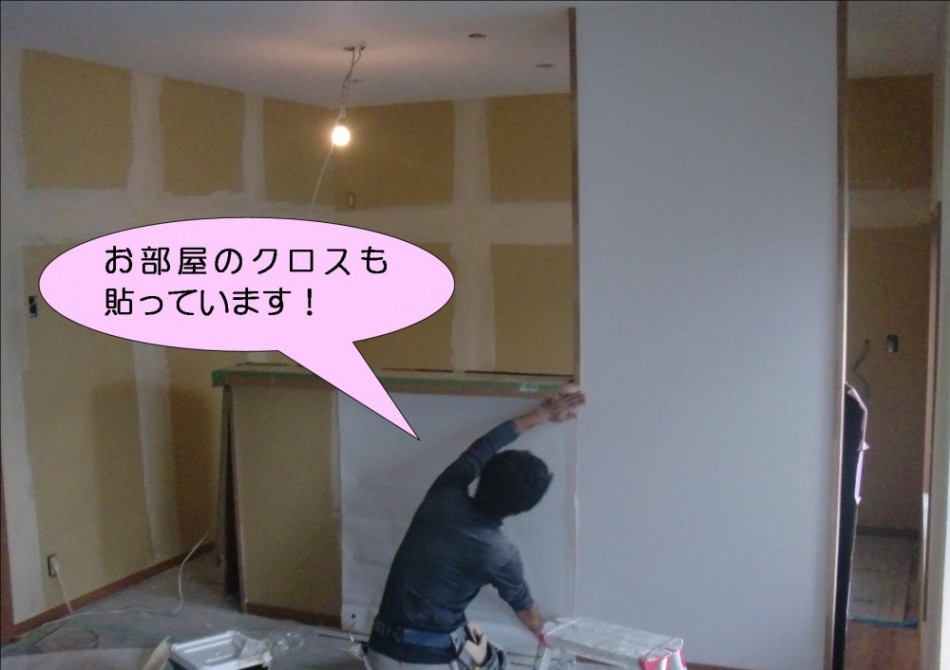

廊下の天井にクロスを貼りました。
壁は珪藻土で仕上げます。
LDKのキッチンカウンターの壁にクロスを貼っています。

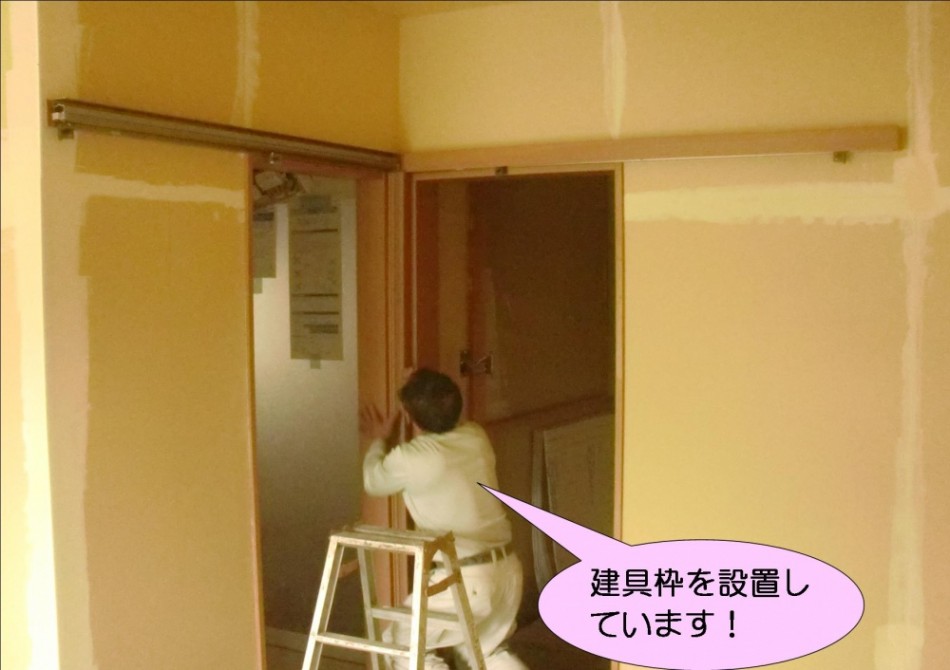

LDKの入口と洗面所の入口に吊り引き戸になるので、先に建具枠を設置しています。
I様邸 全面リフォーム 工事の記録 つづきNo.2はこちら
