岸和田市 I様邸 全面リフォーム 1日目 H27.10/5(月)
本日10/5(月)より、全面リフォームが始まりました。
岸和田市 I様邸 全面リフォーム 1日目 H27.10/5(月)
本日10/5(月)より、全面リフォームが始まりました。
内装リフォーム、間取りの変更、水廻り入替、外壁塗装を行います。
岸和田市 I様邸 全面リフォーム 2日目 H27.10/6(火)
昨日、仮設足場の設置が終わり、本日は解体工事を行ってます。
キッチン等の水廻り、床・壁・天井を解体中!
岸和田市 I様邸 全面リフォーム 3日目 H27.10/7(水)

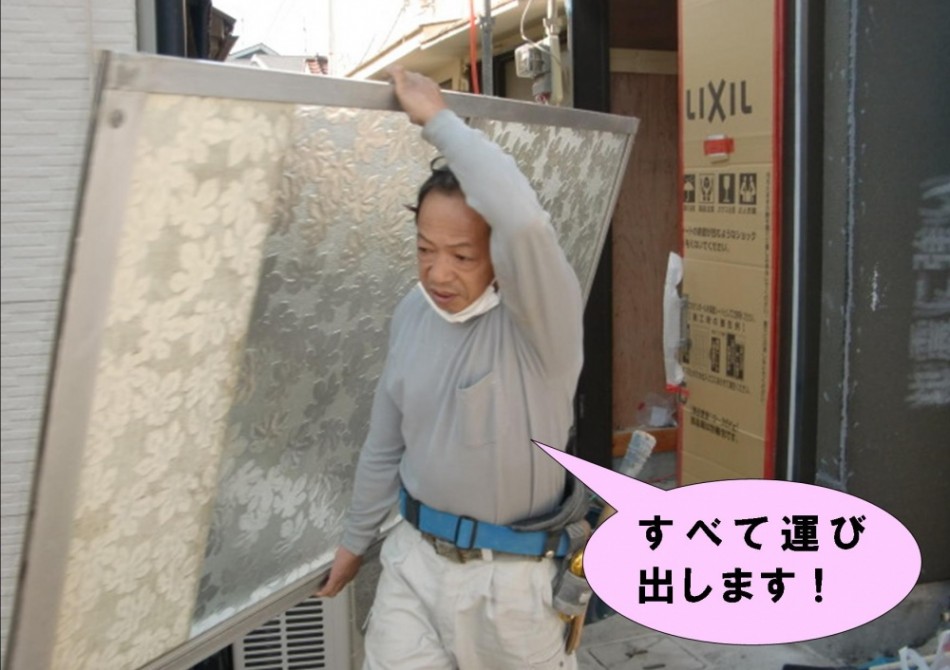

昨日行っていた解体工事が終わりました。基礎も新しく設置するので、すべて撤去しました。

玄関ドアも入れ替えるので、撤去しました。
岸和田市 I様邸 全面リフォーム 4日目 H27.10/8(木)

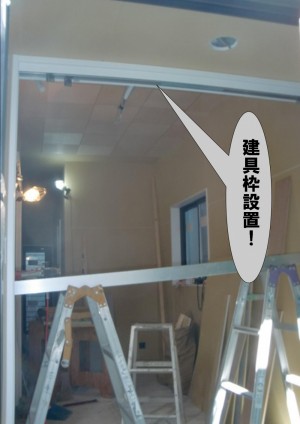

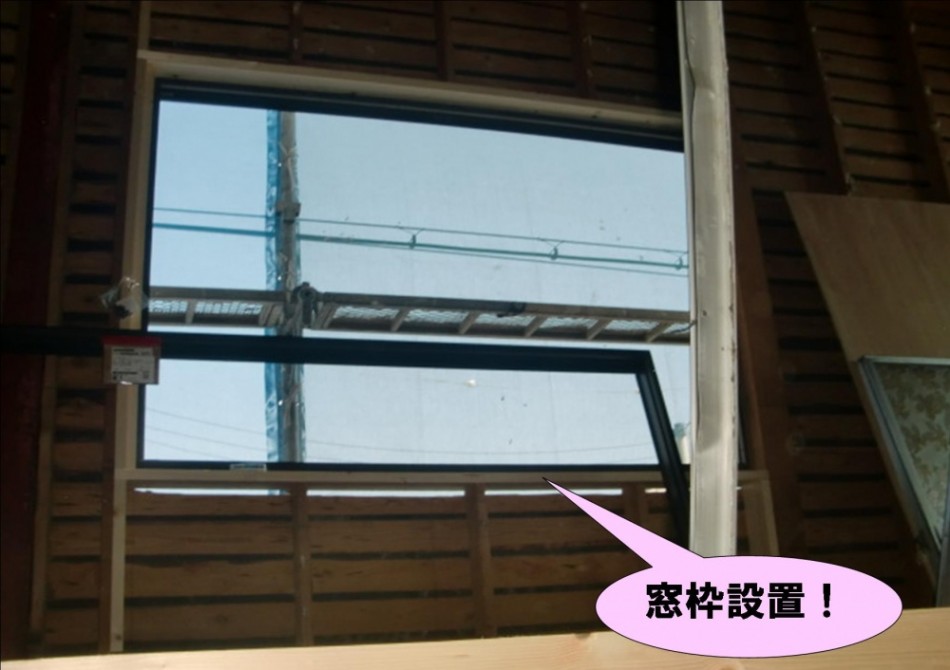

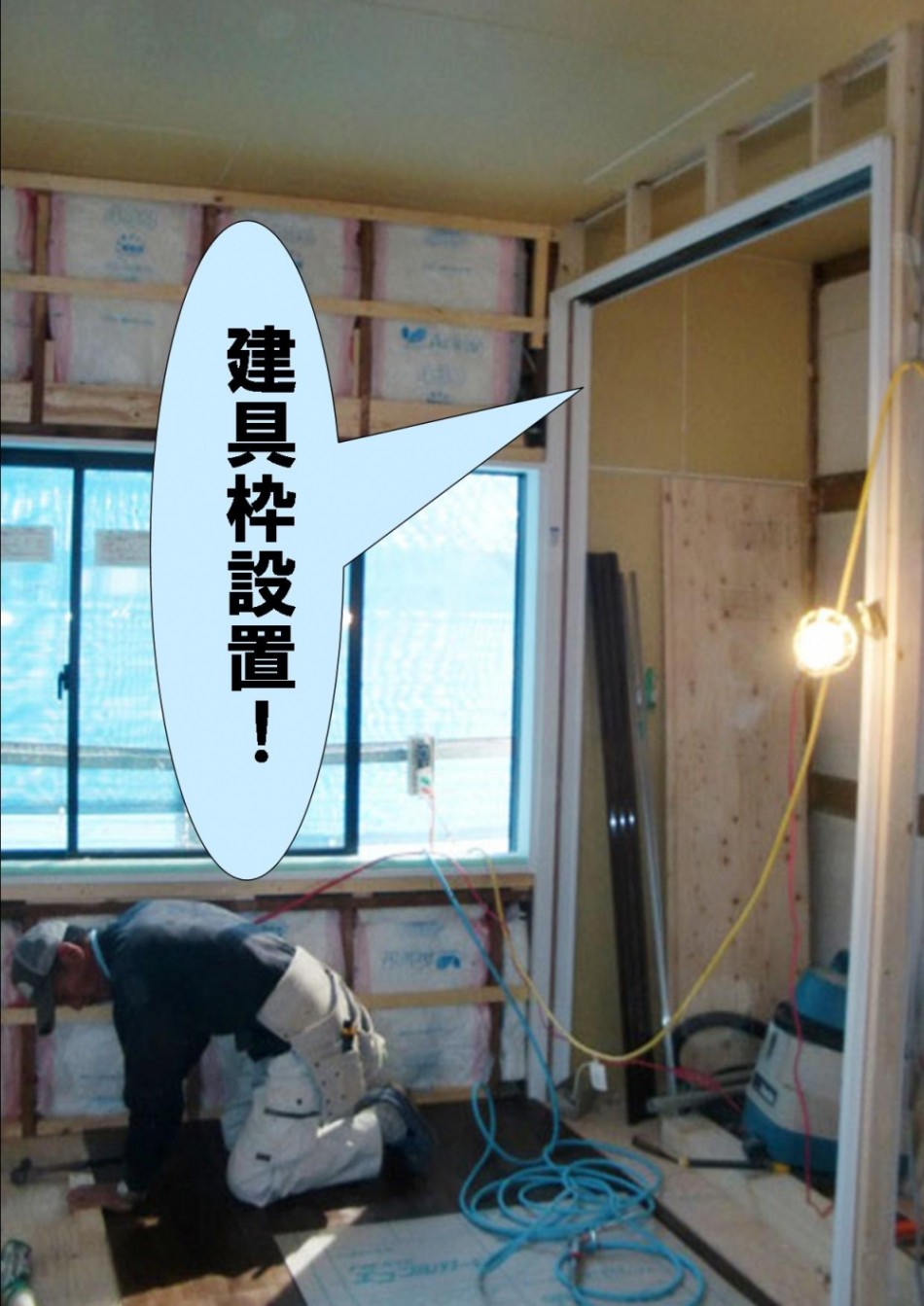

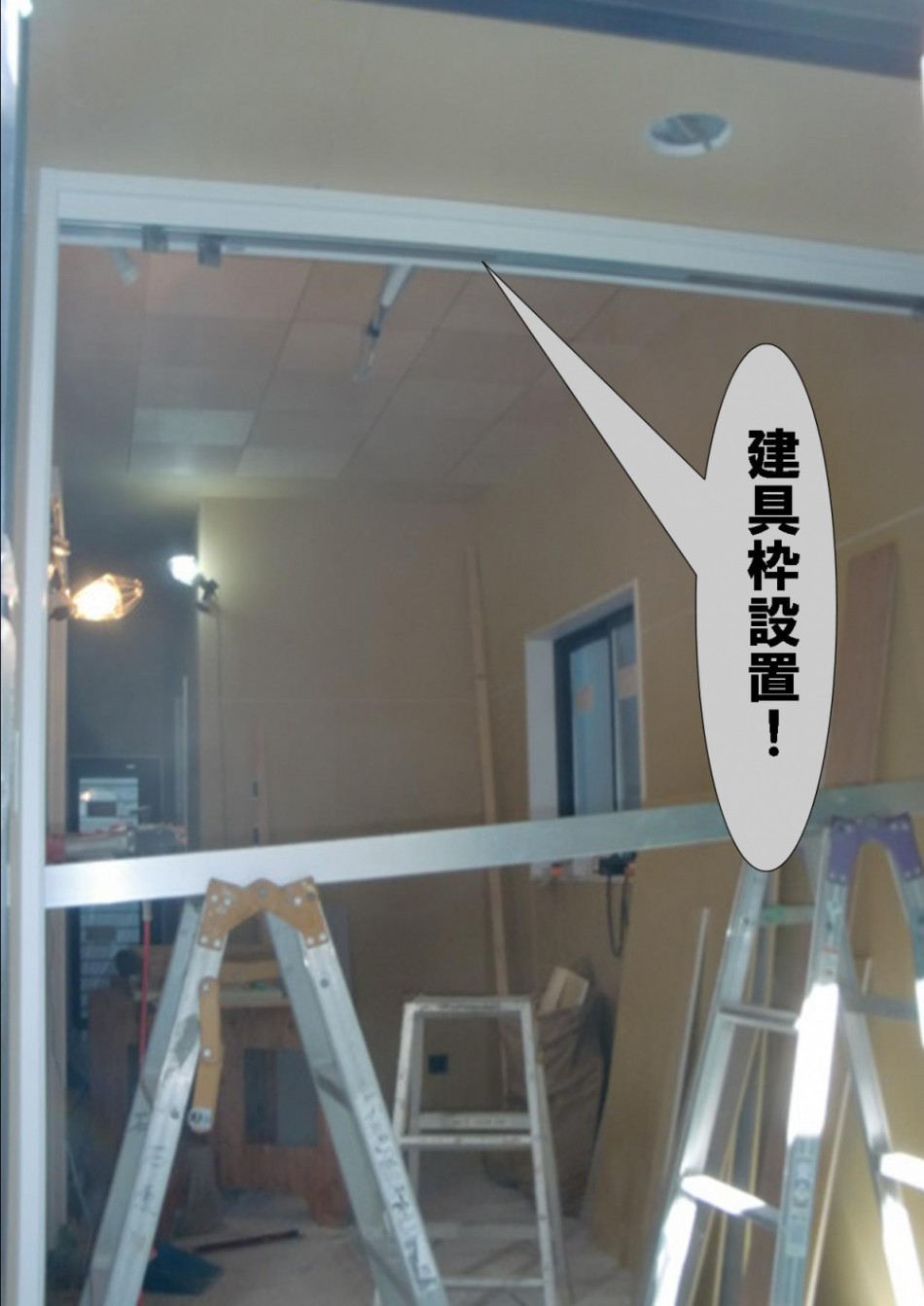

玄関引き戸を新しく入れ替えるので、建具枠の設置を行っています。
岸和田市 I様邸 全面リフォーム 5日目 H27.10/9(金)

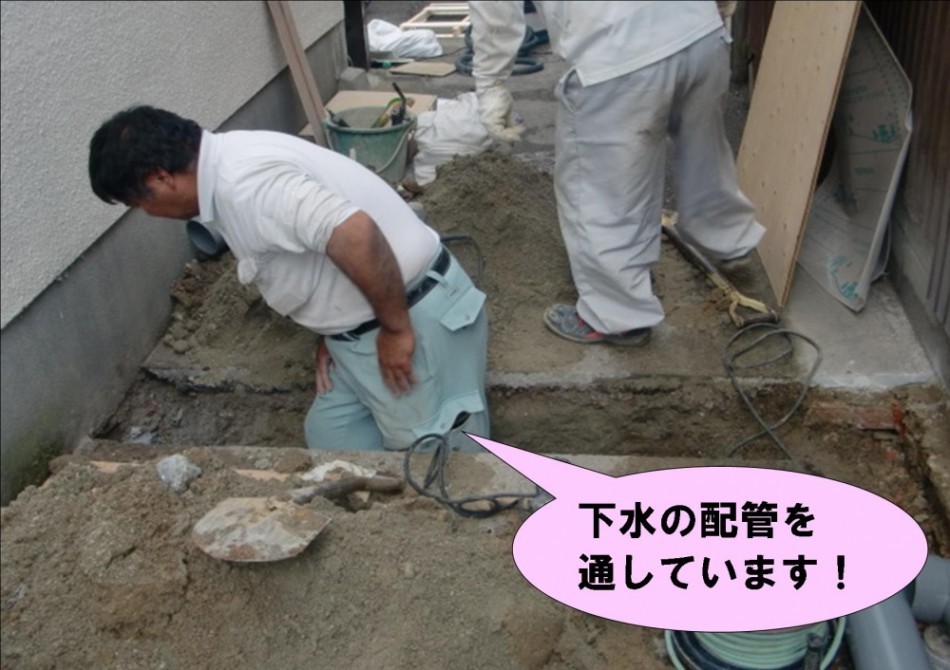

前日の工事で配管の設置が終わりました。本日は基礎の土間打ちを行っています。
ポリエチレンフィルム(防湿シート)を敷き、その上に補強の鉄筋を設置しました。
岸和田市 I様邸 全面リフォーム 6日目 H27.10/10(土)
前日の工事で土間基礎の設置が終わりました。本日は墨出し作業を行っています。
墨出しとは・・・建築図面に書かれた寸法を現場に墨を使って原寸で図面を作図する仕事です。コンクリートが打たれた後では、その上に内部の寸法を出す作業をします。
墨出し作業後、設備の職人さんが床下の配管を設置しました。
岸和田市 I様邸 全面リフォーム 7日目 H27.10/13(火)
前日の工事で墨出し作業が終わりました。本日は、床基礎の設置を行っています。

I様邸の階段は、リクシルの建材を使用するので、リクシルの社員さんが打合せに来られていました。
岸和田市 I様邸 全面リフォーム 8日目 H27.10/14(水)

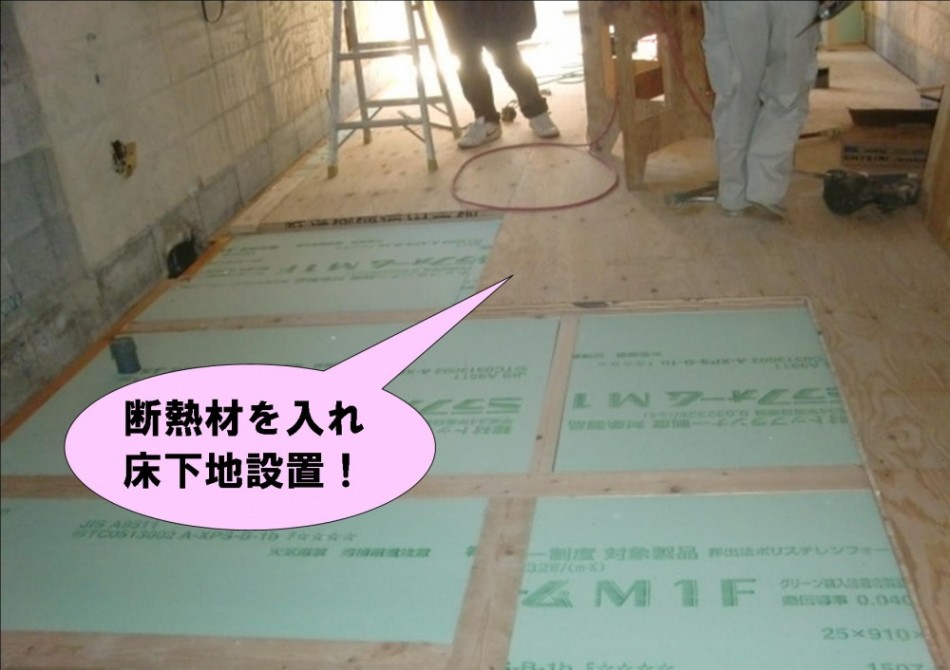

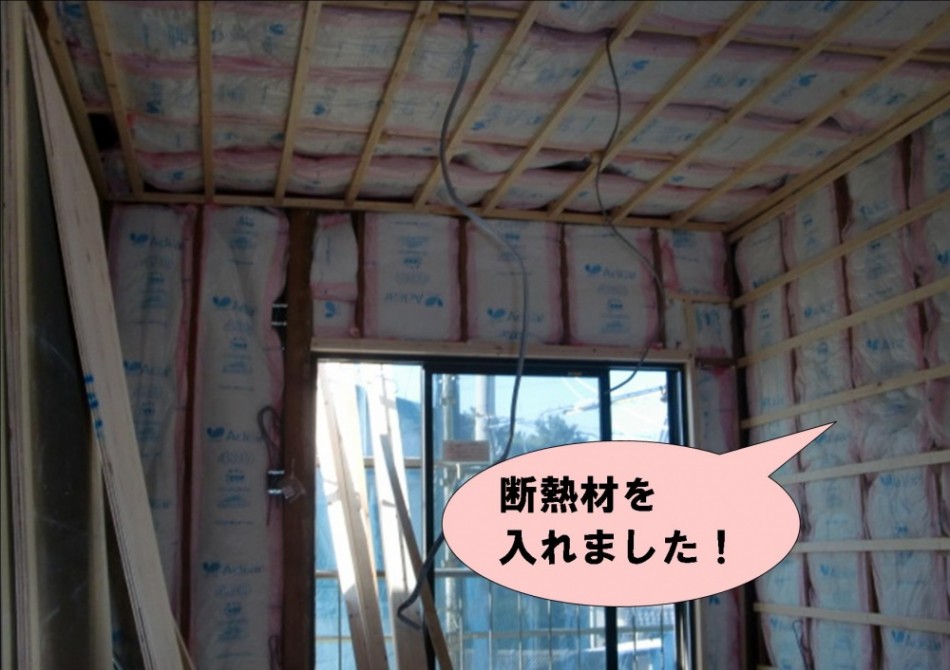

昨日、床の基礎を設置しました。本日は、断熱材を入れ床下地の設置を行っています。

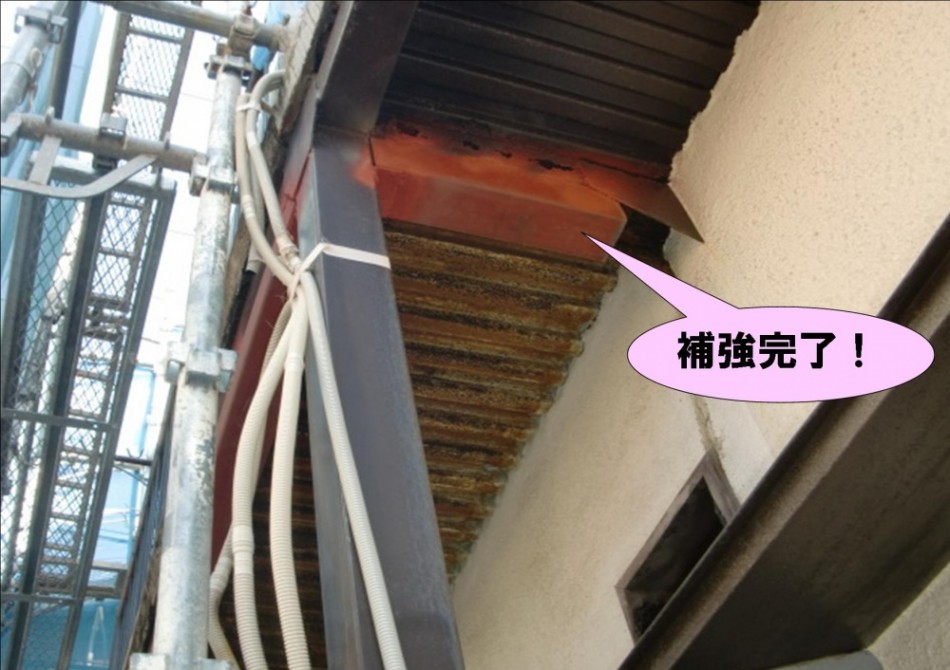

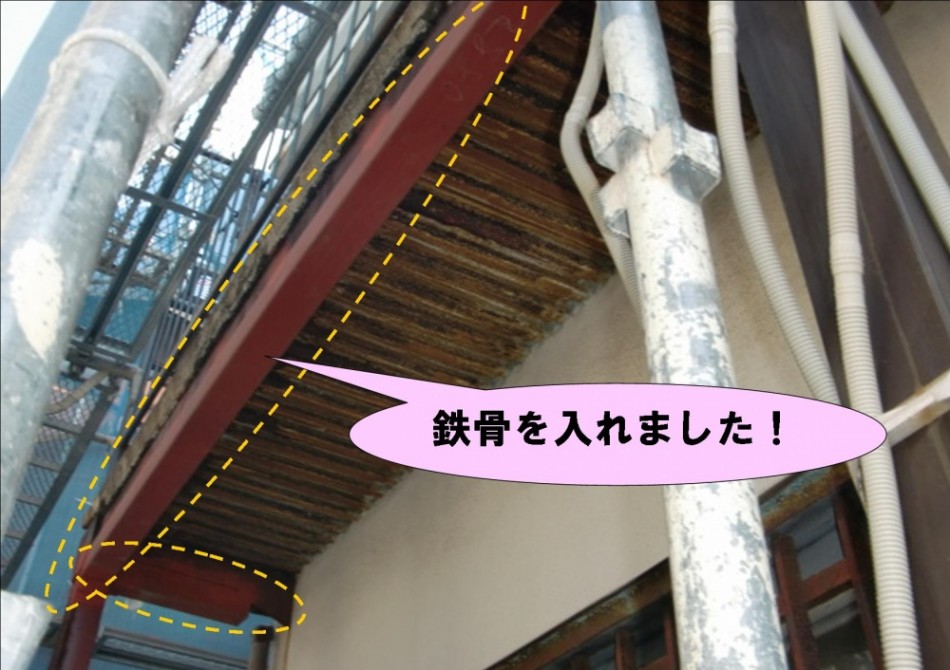

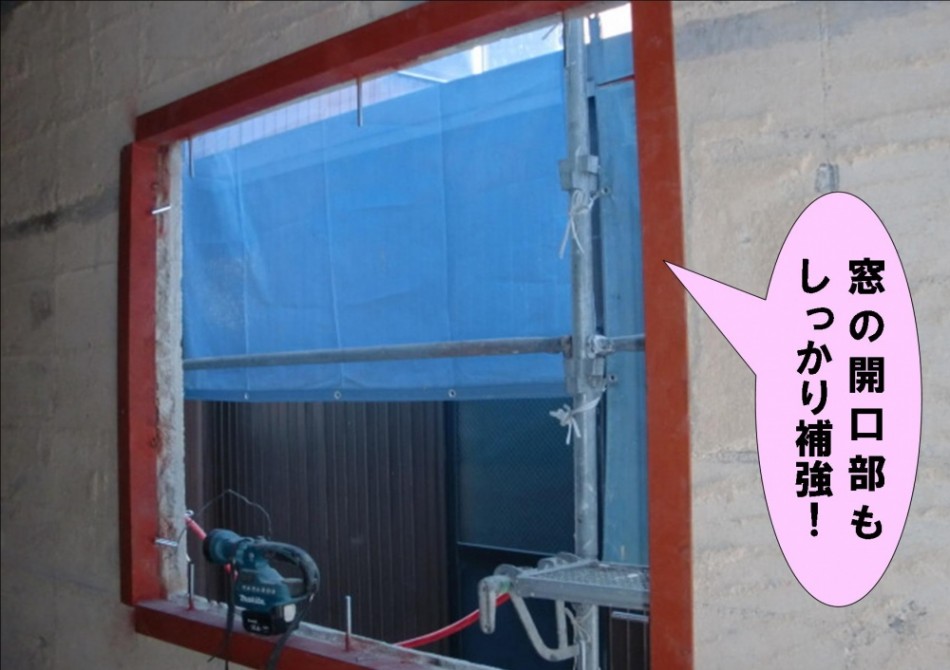

新しく開けた窓の開口も鉄骨を溶接し、しっかりと補強しました。
岸和田市 I様邸 全面リフォーム 9日目 H27.10/15(木)
勝手口を撤去し、お風呂の窓を設置したところの外壁にラスカット(モルタルの下地材)を設置しました。この後、壁をモルタルで復旧し、最後に塗装します。
岸和田市 I様邸 全面リフォーム 10日目 H27.10/16(金)
岸和田市 I様邸 全面リフォーム 11日目 H27.10/19(月)
ユニットバスの設置も終わりました。
岸和田市 I様邸 全面リフォーム 12日目 H27.10/20(火)
昨日、玄関引き戸の設置が終わり、本日は2階のお部屋の窓の入替を行っています。

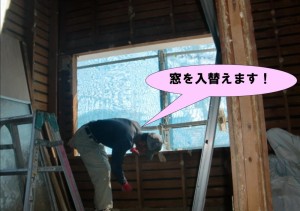

職人さんが、既存の窓を撤去しています。

2階は腰窓が二つ、掃出し窓がひとつありますが、すべてペアガラスの窓になります。

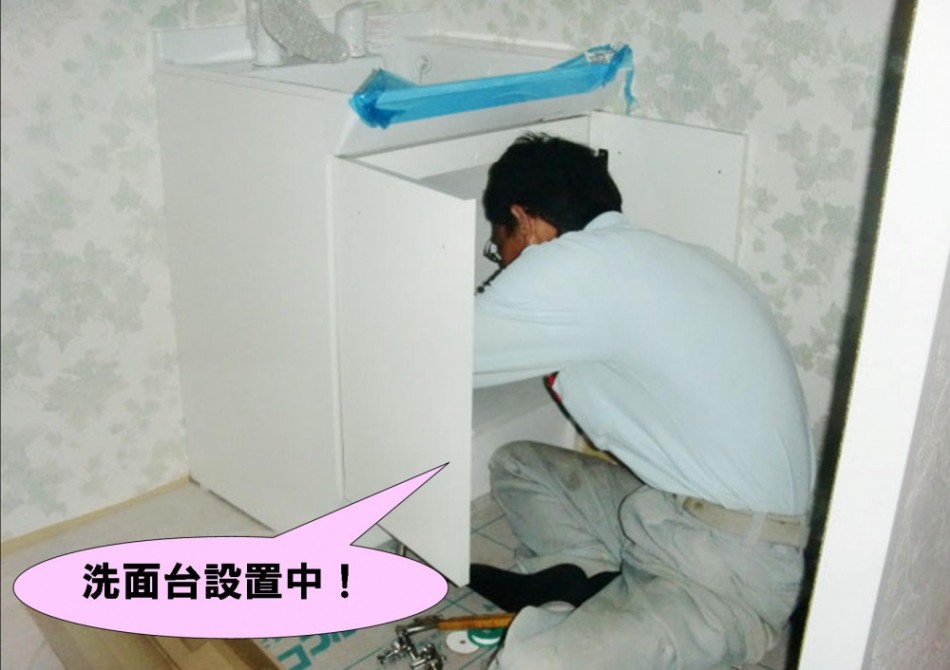

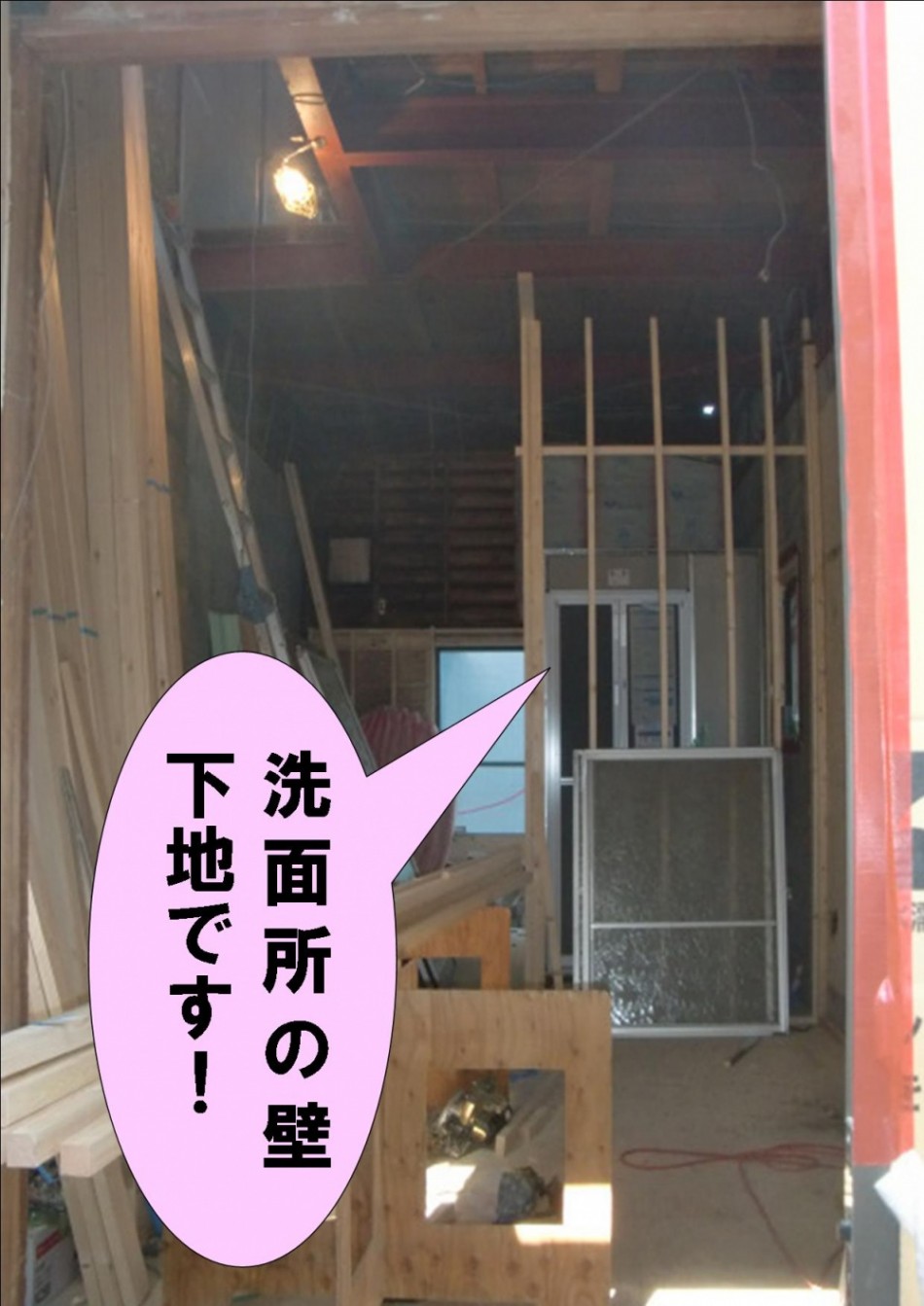

洗面所の壁下地の設置も終わりました。
岸和田市 I様邸 全面リフォーム 13日目 H27.10/21(水)

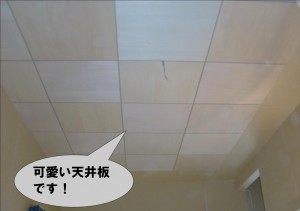

一階の天井下地の設置も行っています。
岸和田市 I様邸 全面リフォーム 14日目 H27.10/22(木)
増築した玄関の屋根にガルバリウム鋼板を設置しています。
岸和田市 I様邸 全面リフォーム 15日目 H27.10/23(金)
岸和田市 I様邸 全面リフォーム 16日目 H27.10/26(月)

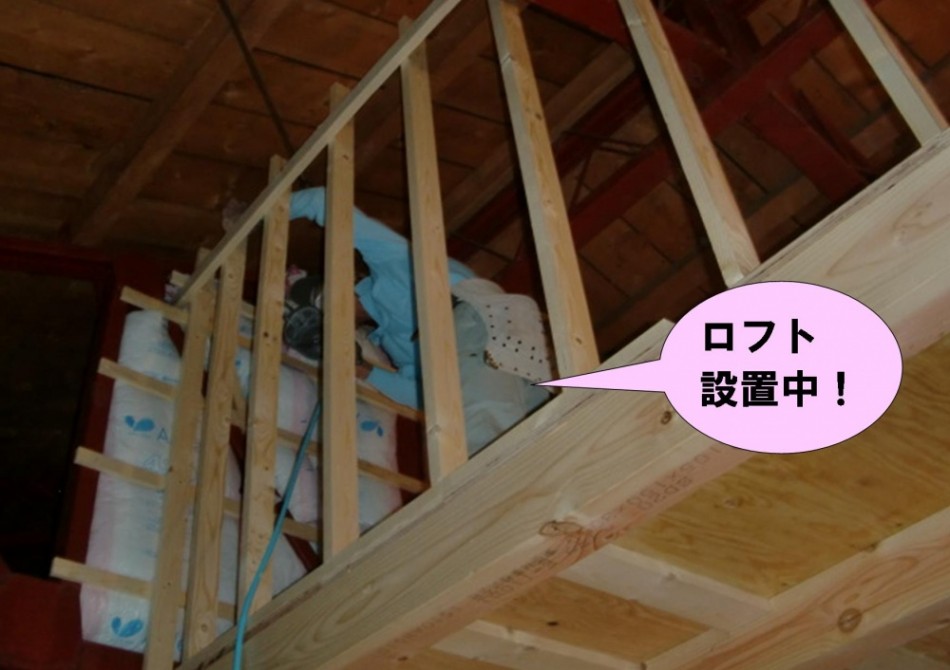

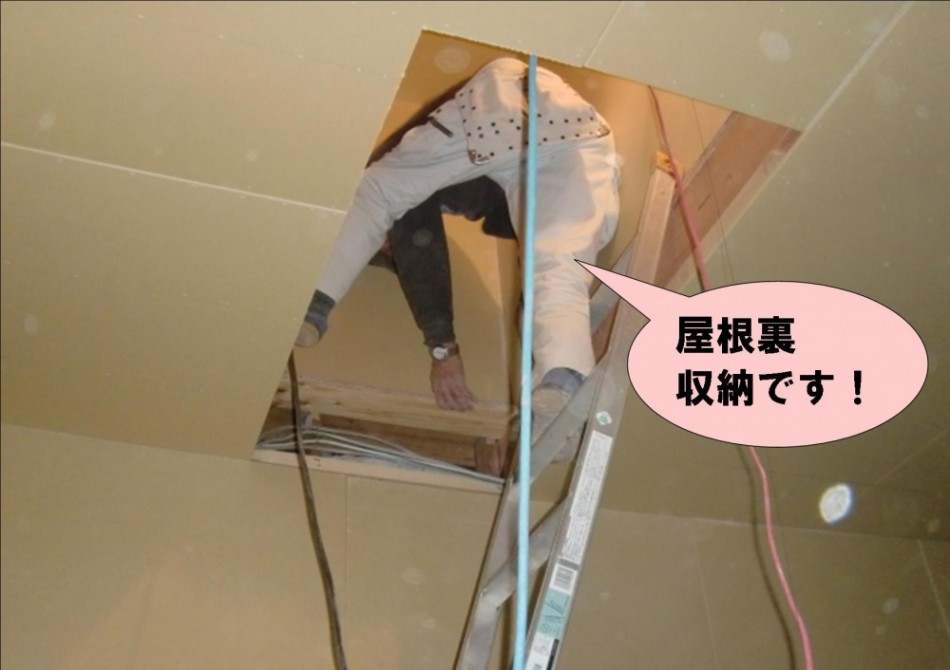

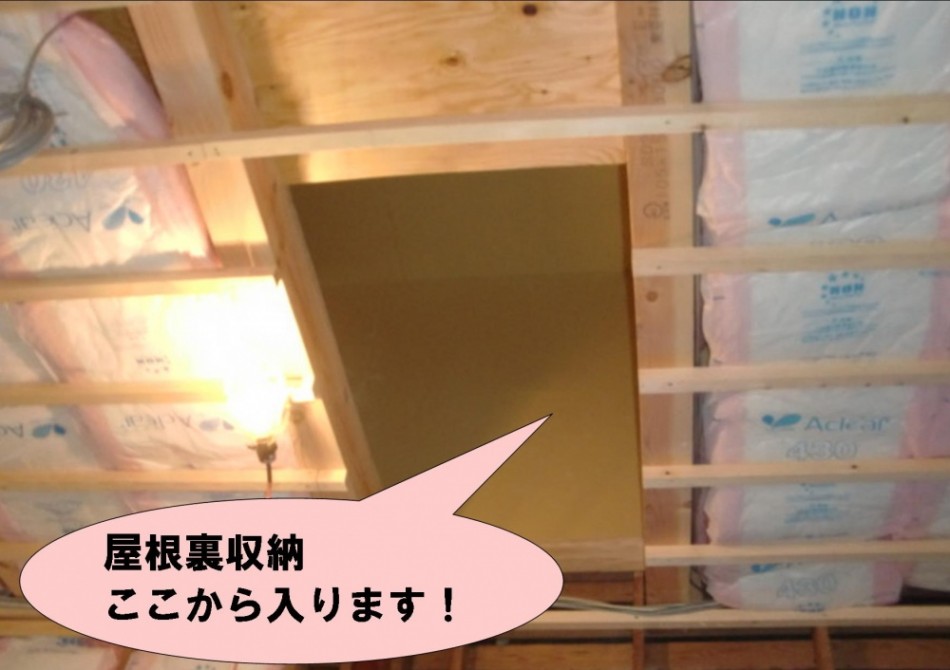

屋根裏収納の入口です。ここにハシゴをかけて出入りします。
岸和田市 I様邸 全面リフォーム 17日目 H27.10/27(火)

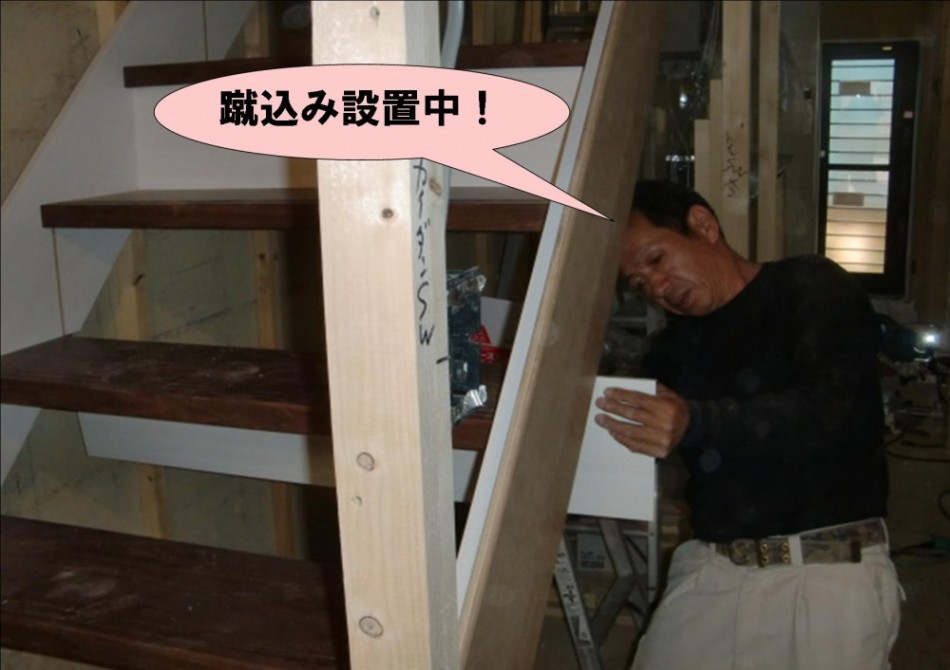

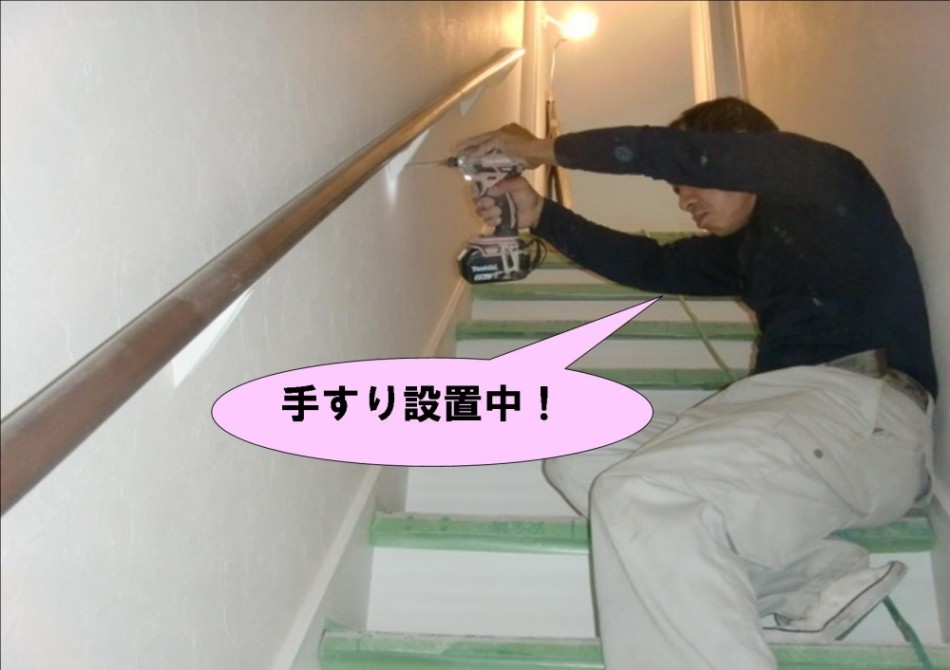

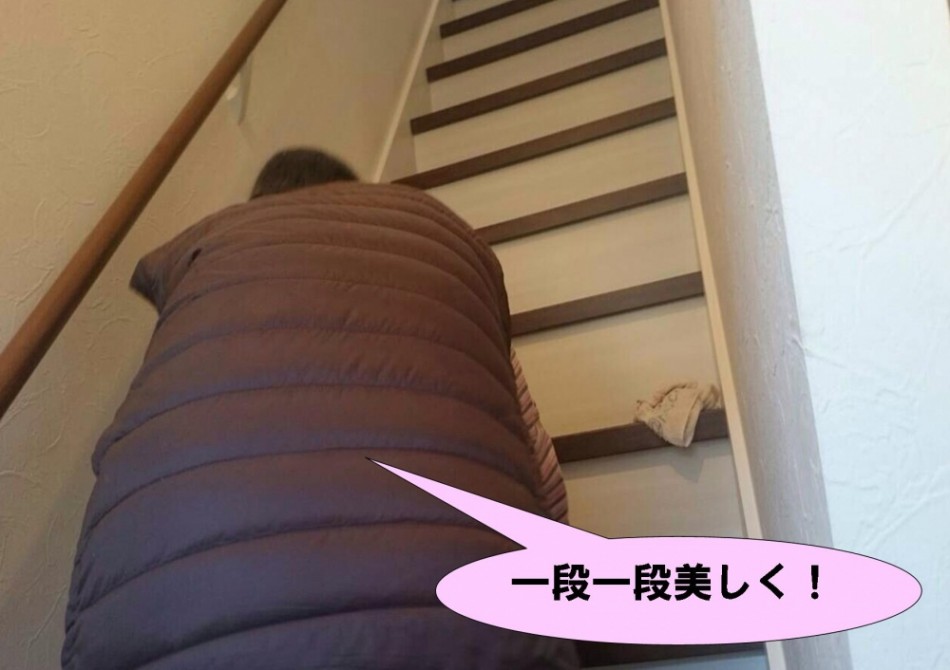

昨日行っていた階段の設置が終わりました。作業中、傷等つかないように、きちんと養生しました。
I様が現場を訪問されました。
「毎日どんどん出来てくるので、ここに来るのがとっても楽しみなんです」
「私もI様とお話ができて嬉しいです」
キッチンの設置も、わくわくしながら見守ってくれていました
岸和田市 I様邸 全面リフォーム 18日目 H27.10/28(水)

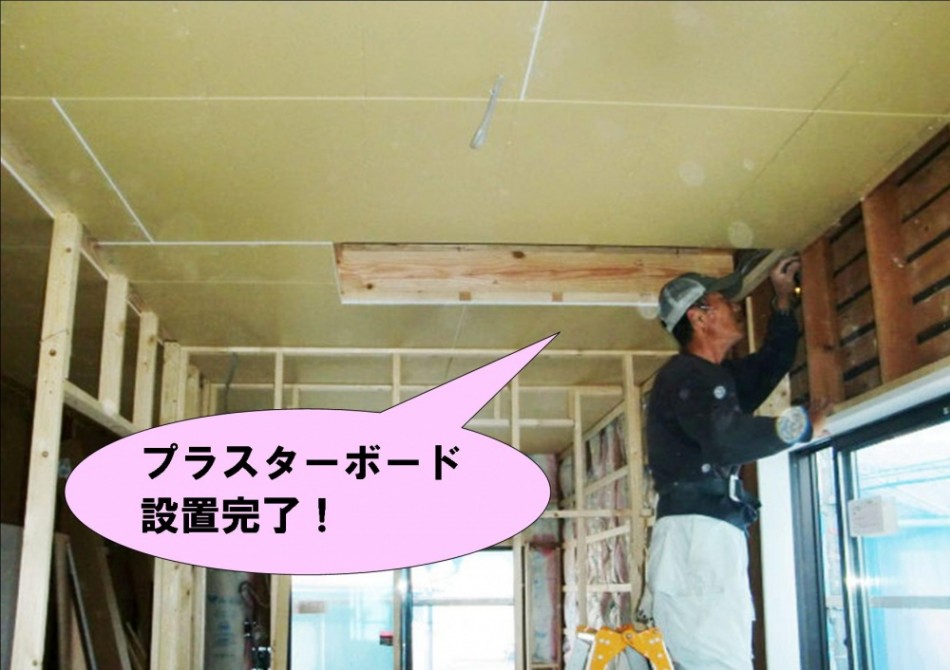

昨日、リビングの天井に野縁(下地)を設置し、その後プラスターボードを張りました。
岸和田市 I様邸 全面リフォーム 19日目 H27.10/29(木)
岸和田市 I様邸 全面リフォーム 20日目 H27.10/30(金)
岸和田市 I様邸 全面リフォーム 21日目 H27.10/31(土)

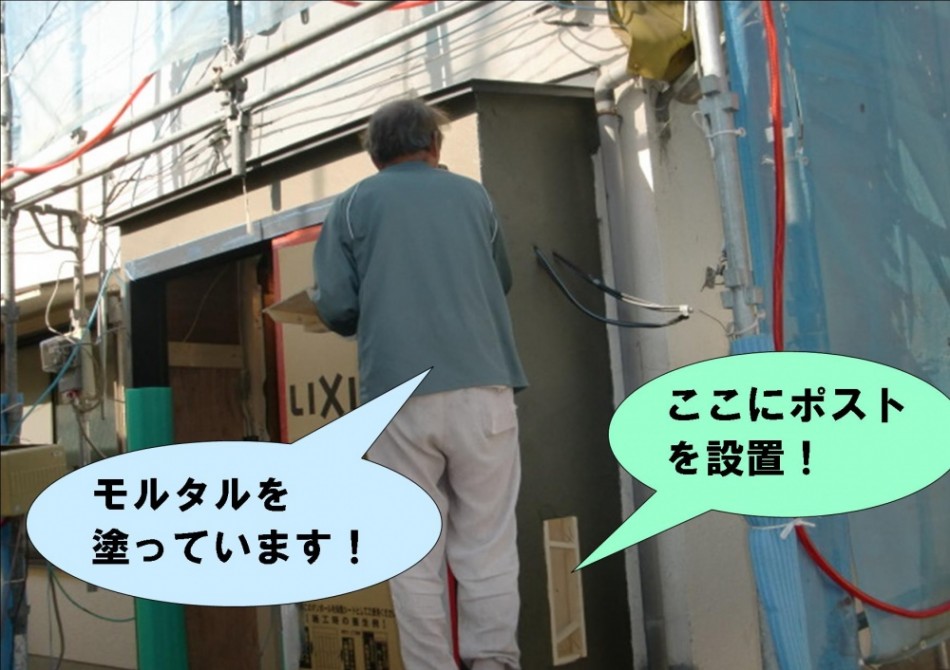

昨日増築した玄関部分の外壁にモルタルを塗りました。その後、入れ替えた窓周りの外壁にもモルタルを塗り、復旧しました。
一階のお部屋の壁にプラスターボードを張りました。
岸和田市 I様邸 全面リフォーム 22日目 H27.11/2(月)
昨日一階のお部屋の壁にプラスターボードを張りました。本日は、二階の壁にもボードを張っています。
岸和田市 I様邸 全面リフォーム 23日目 H27.11/3(火)

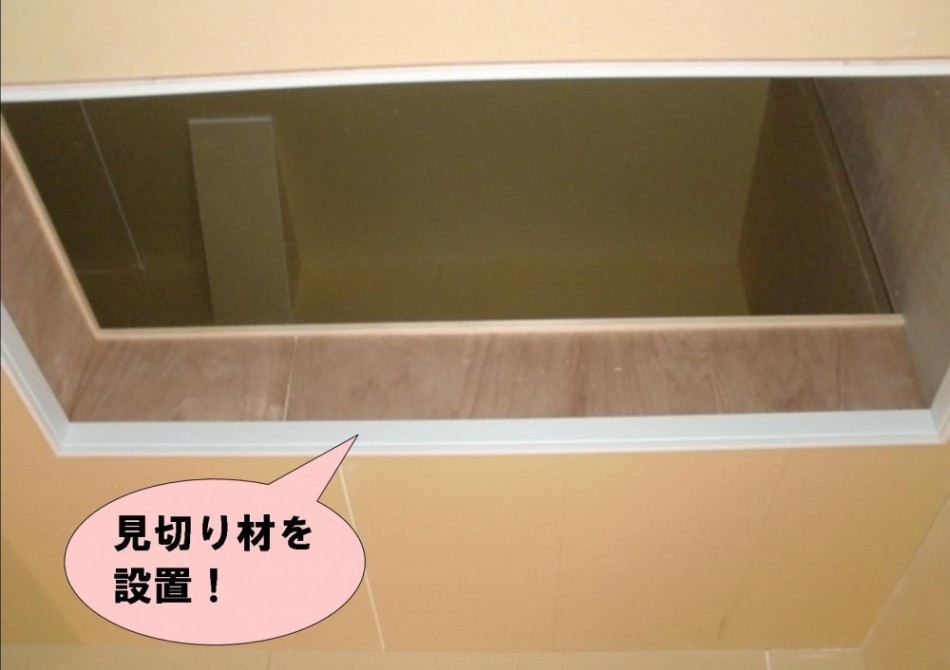

二階のお部屋に設置した屋根裏収納の壁にプラスターボードを張り、入口の開口周りに見切り材を設置しています。
岸和田市 I様邸 全面リフォーム 24日目 H27.11/4(水)

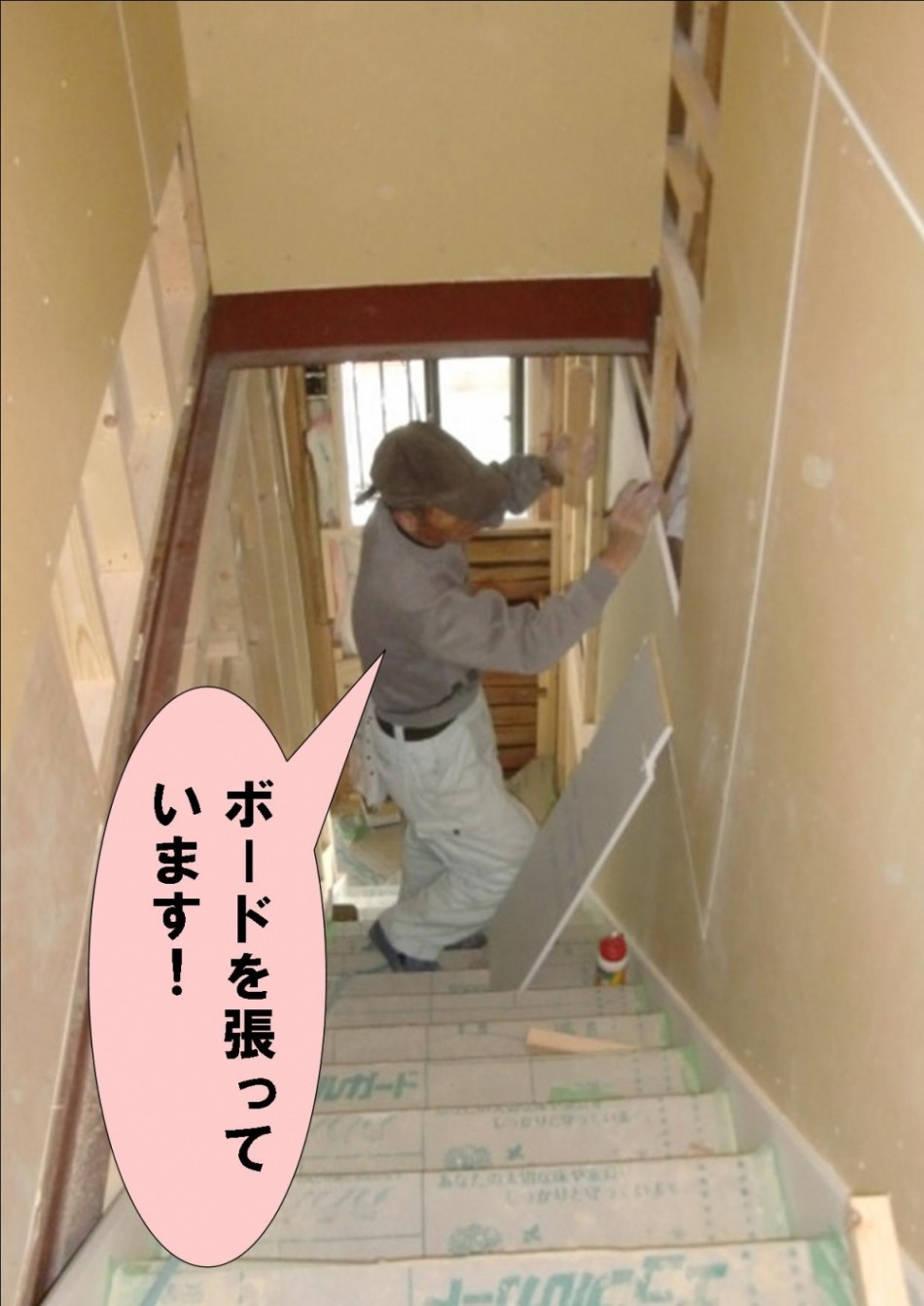

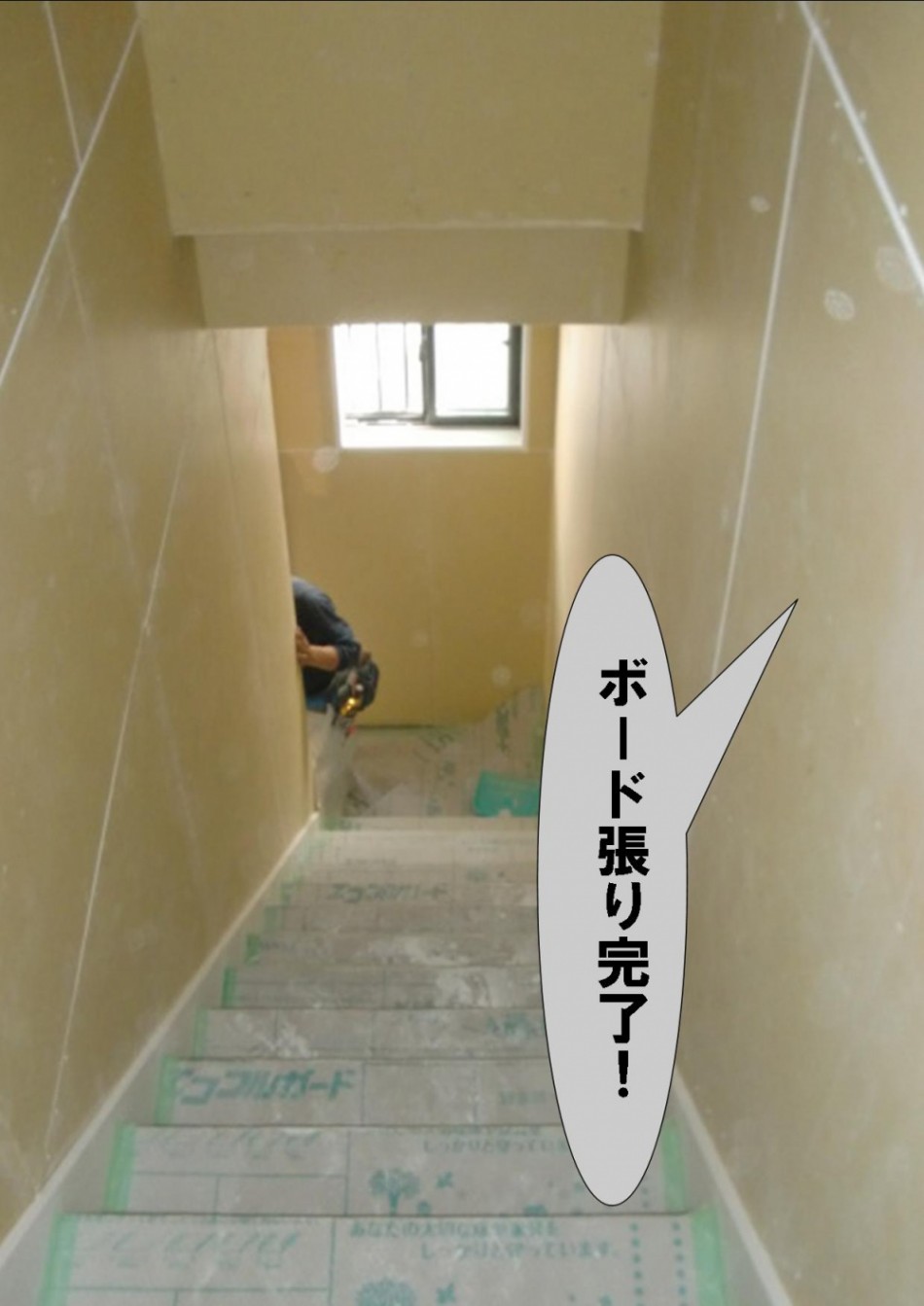

昨日、階段の壁下地を設置しました。本日は、その上にプラスターボードを張っています。

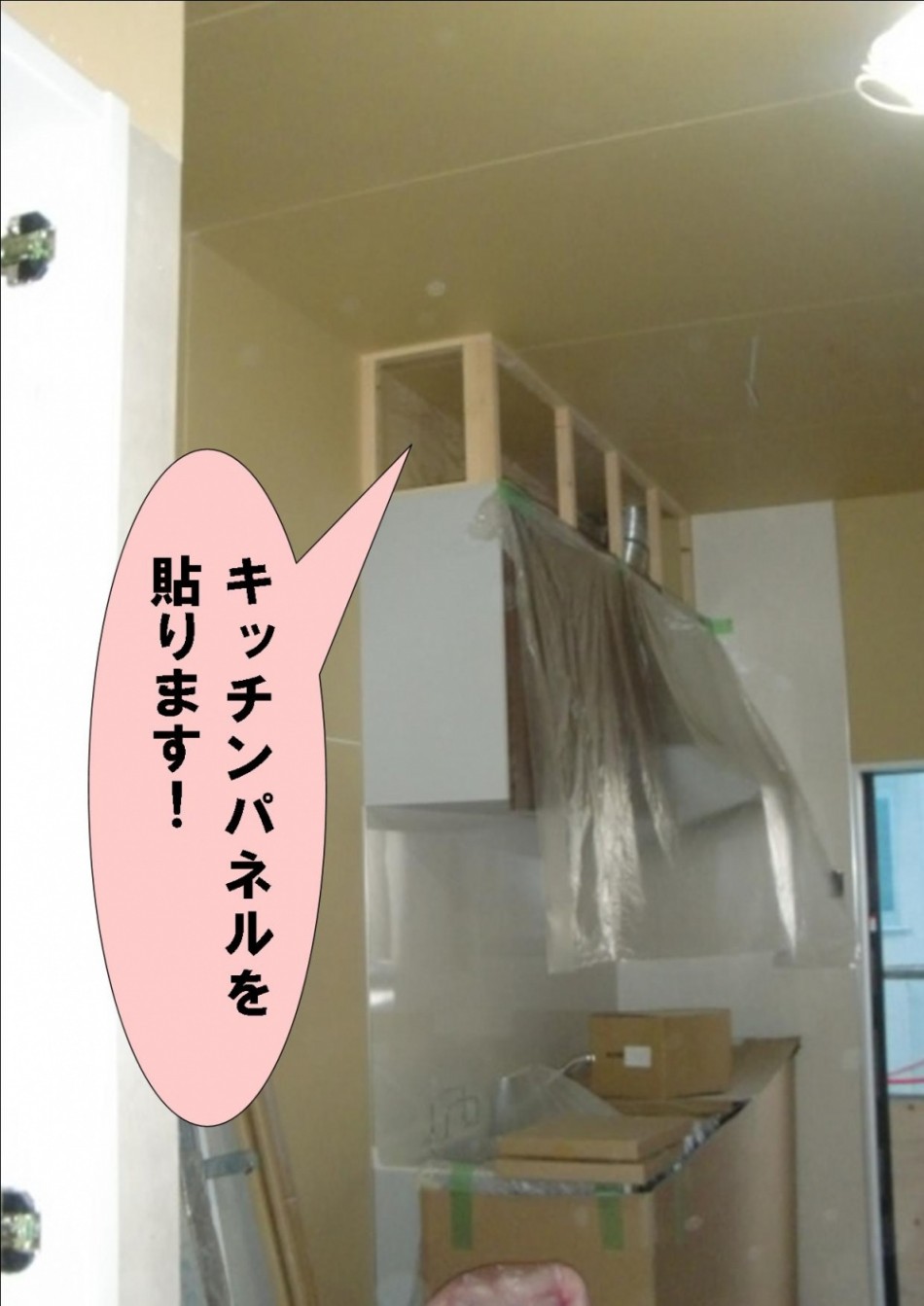

キッチンの吊戸棚の上に壁下地を設置しました。ここは周りの壁に合わせてキッチンパネルを貼ります。
キッチンパネルなので、お手入れ簡単ですね!
岸和田市 I様邸 全面リフォーム 25日目 H27.11/5(木)
岸和田市 I様邸 全面リフォーム 26日目 H27.11/6(金)

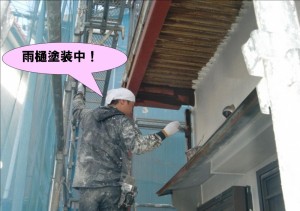

いよいよ外壁塗装も始まりました。窓や地面が汚れないようにシートで養生しました。

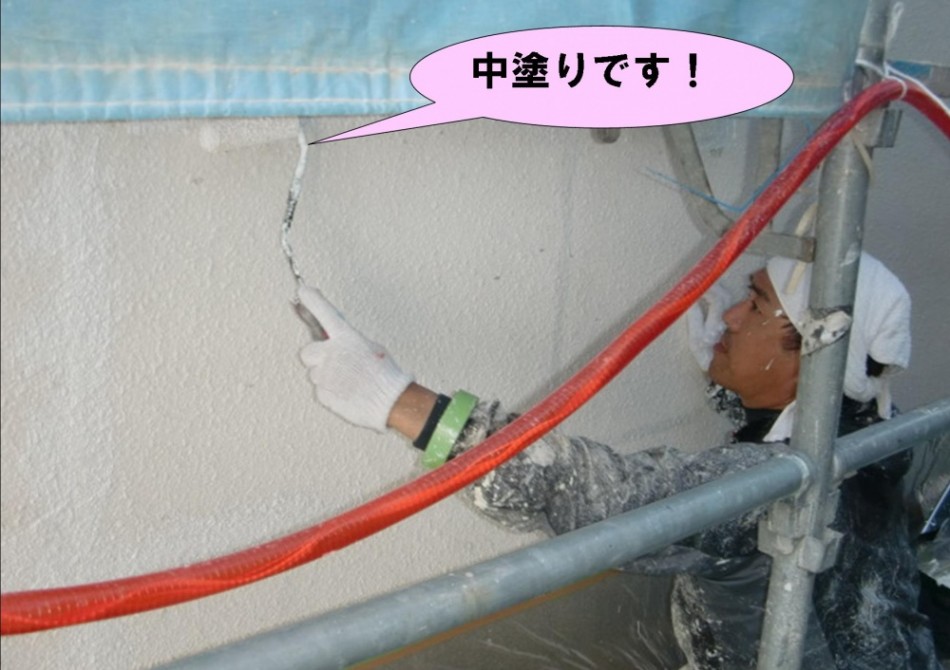

昨日、外壁の高圧洗浄を行い、本日塗装スタートです。
岸和田市 I様邸 全面リフォーム 27日目 H27.11/7(土)

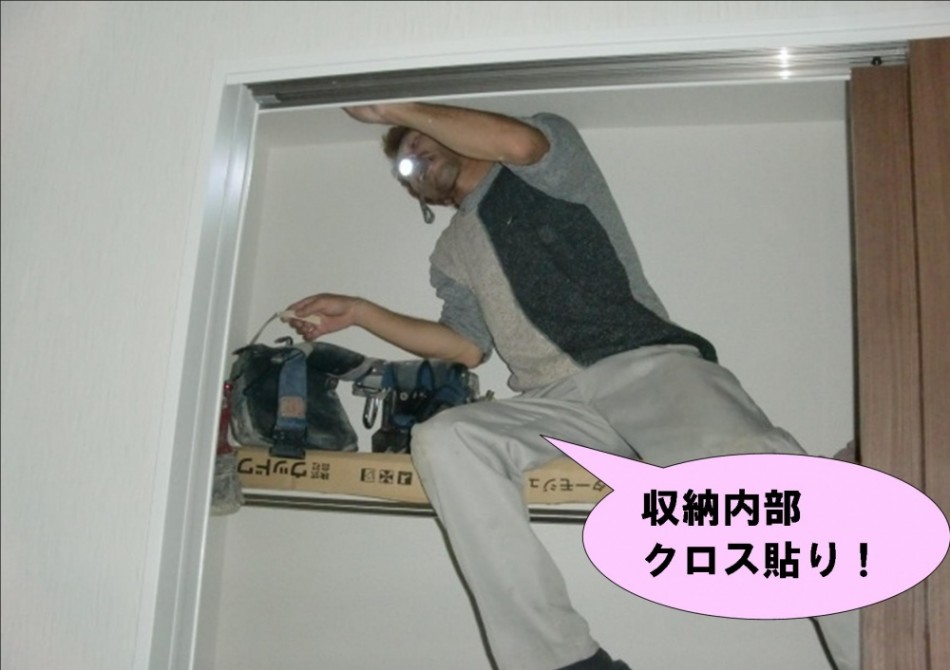

昨日に引き続き、クロス貼りも行っています。収納の中もきれいに貼っていきます。
岸和田市 I様邸 全面リフォーム 28日目 H27.11/8(日)

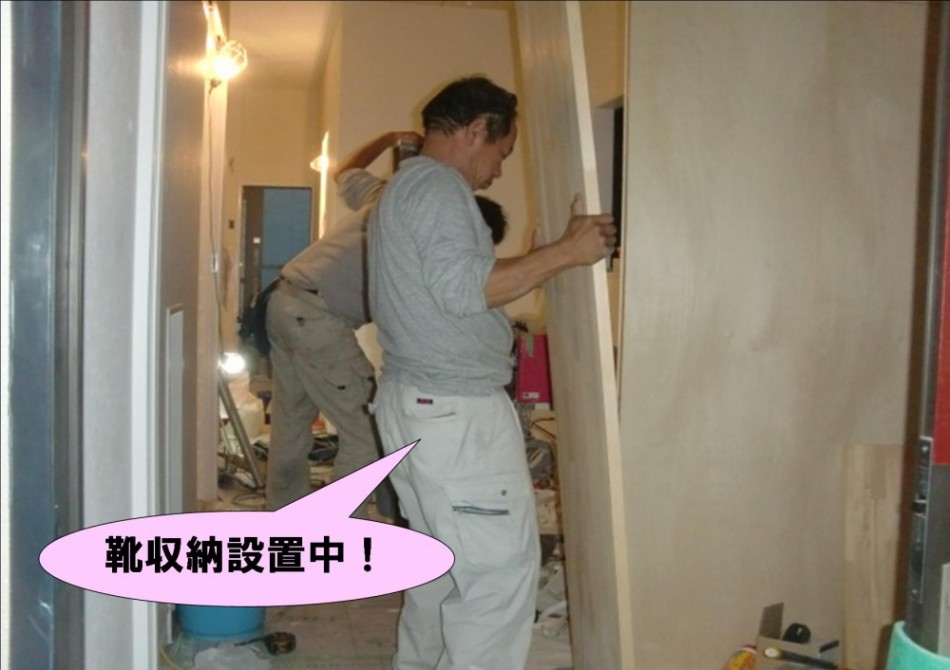

大工さんが靴収納を造作設置しています。
岸和田市 I様邸 全面リフォーム 29日目 H27.11/9(月)
岸和田市 I様邸 全面リフォーム 30日目 H27.11/10(火)

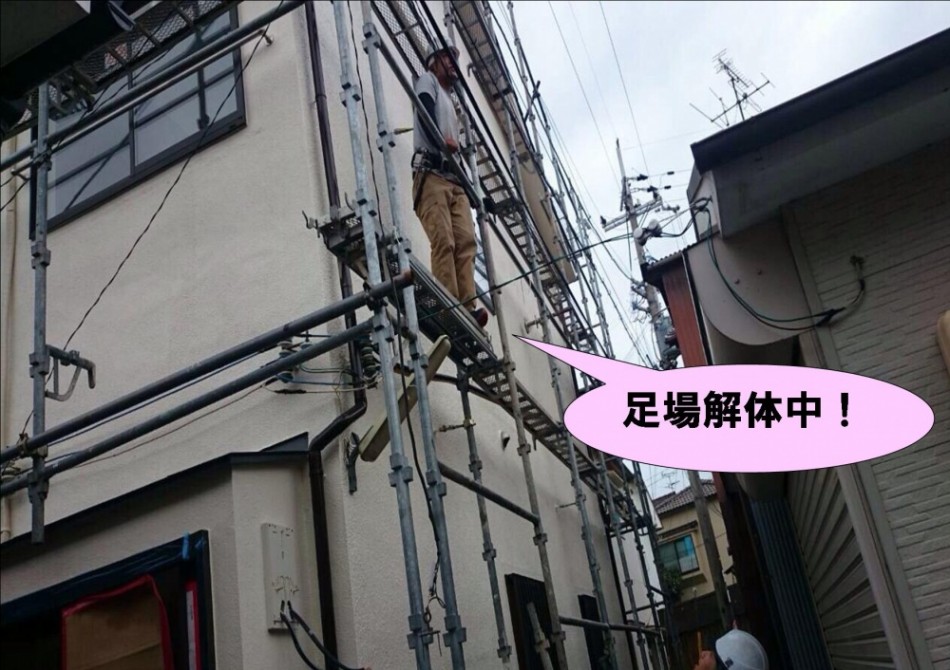

外壁塗装が終わったので、足場を解体しています。
岸和田市 I様邸 全面リフォーム 31日目 H27.11/11(水)

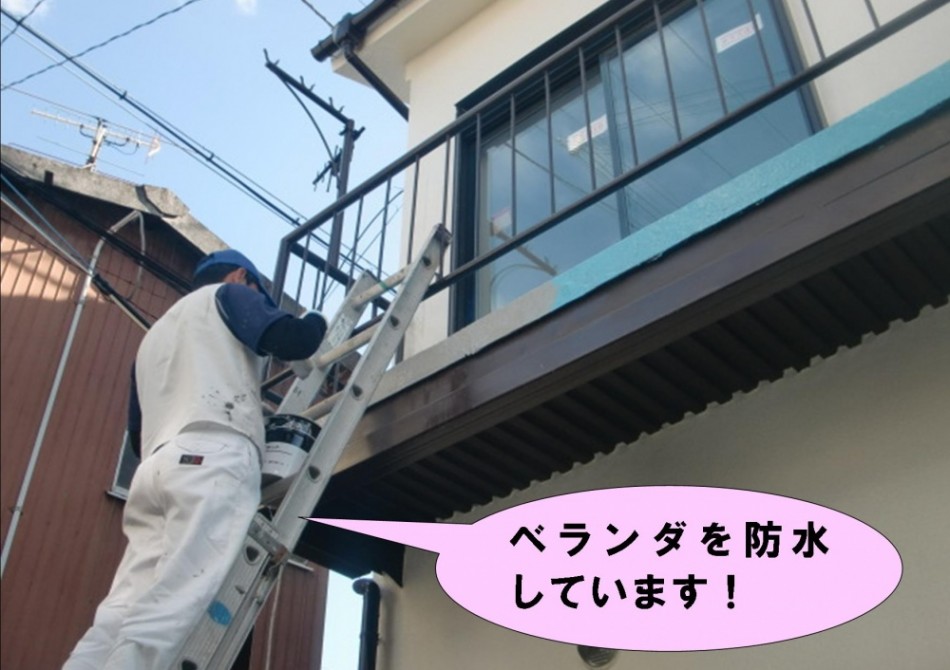

ベランダのウレタン塗膜防水工事も行っています。ウレタン塗膜でベランダを包み込むように塗り重ねます。
岸和田市 I様邸 全面リフォーム 32日目 H27.11/12(木)
