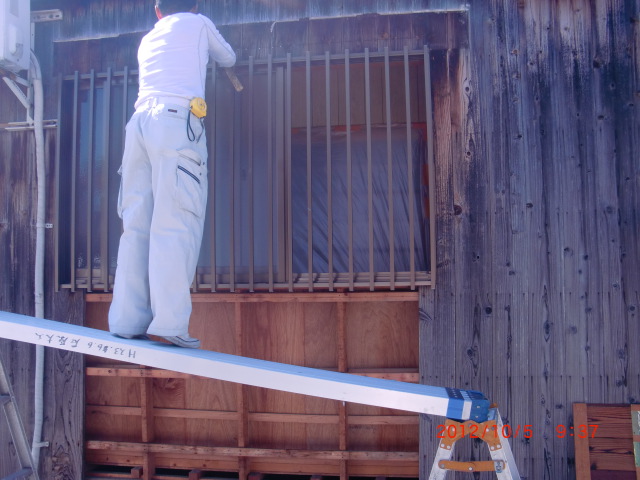

勝手口を取り付ける為、既存の窓を撤去し新しく勝手口と窓を取り付けます。
細かいところにも配慮した全面リフォーム 岸和田市
Kさま邸工事のご紹介です。
勝手口の取付けからキッチンなどの水まわり、フローリング張りなどの内装工事などです。
10月5日

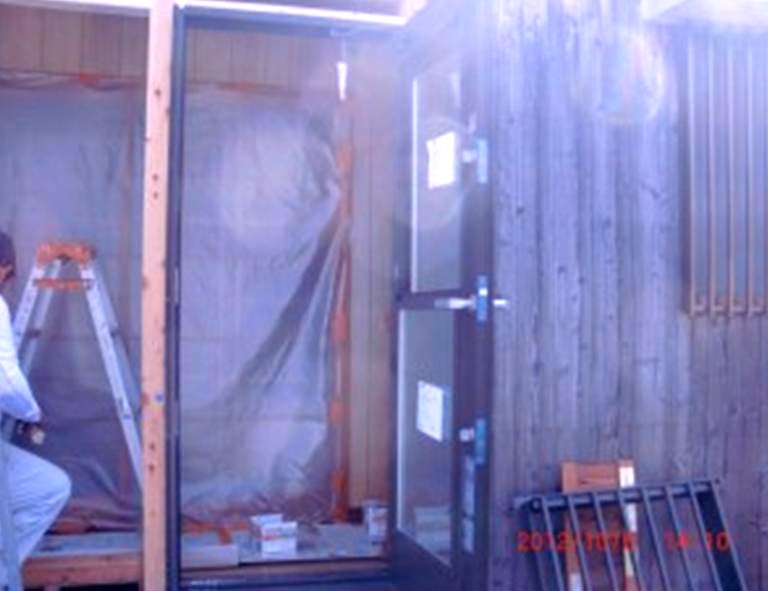

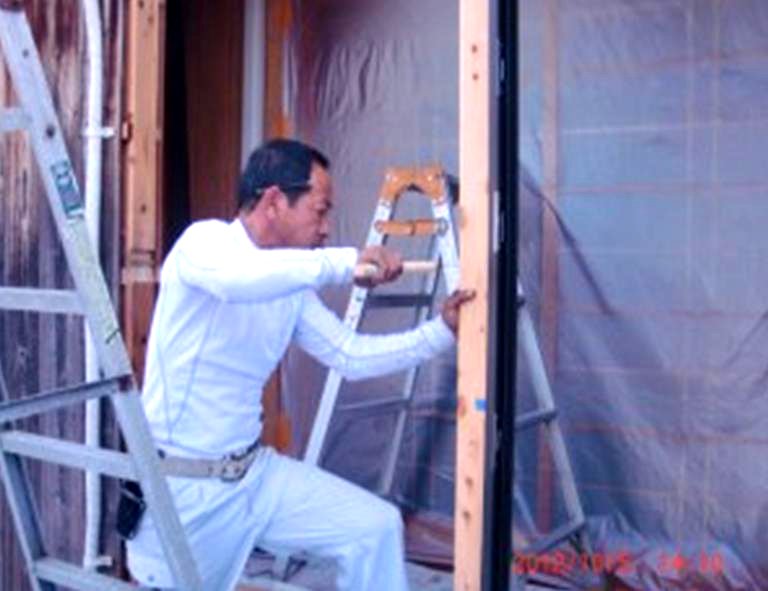

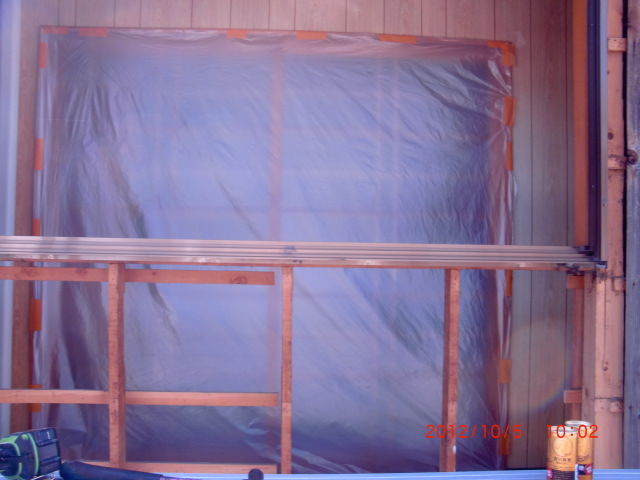

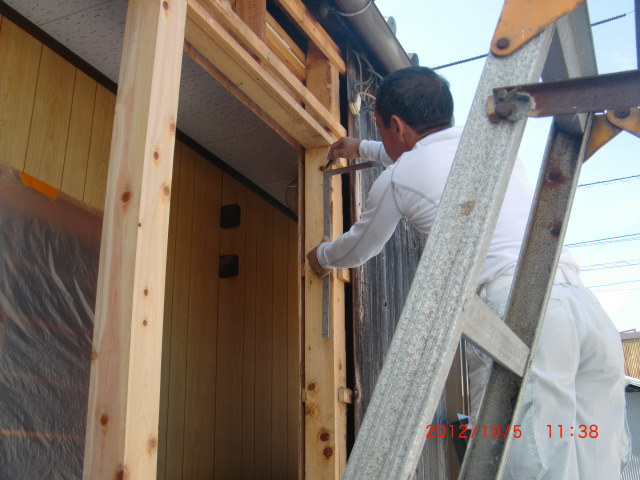

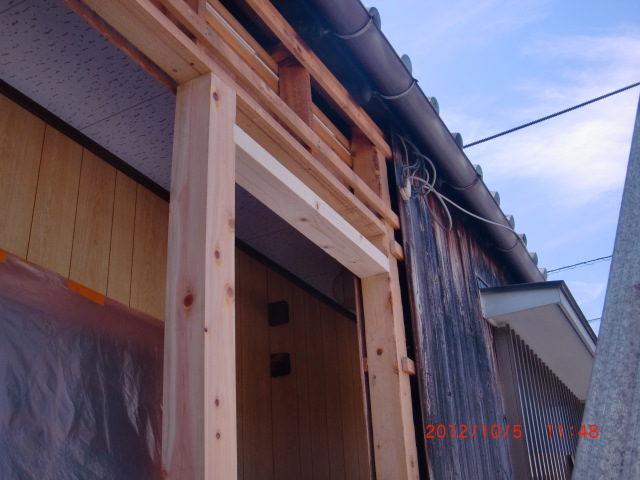

勝手口の ドア枠を作成し、しっかりと固定できるようにします。
歪みなどが無いように調整をしながら施工を進めます。
10月9日

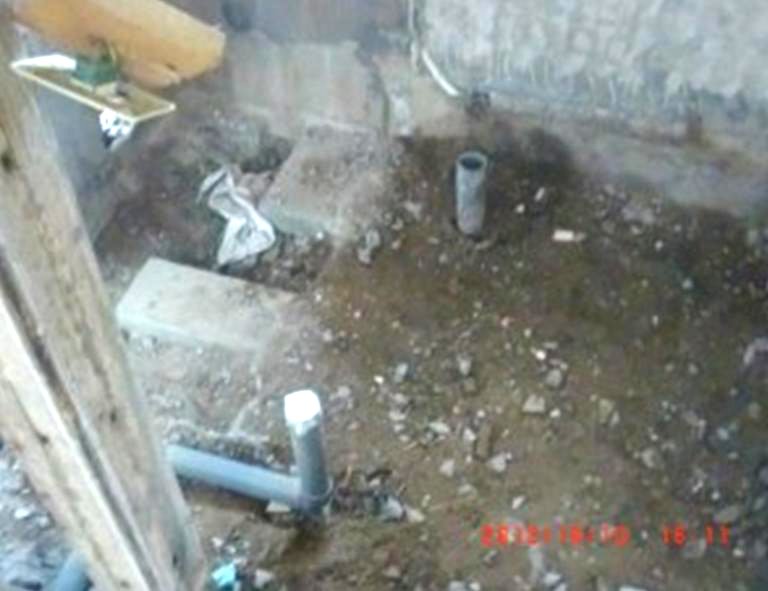

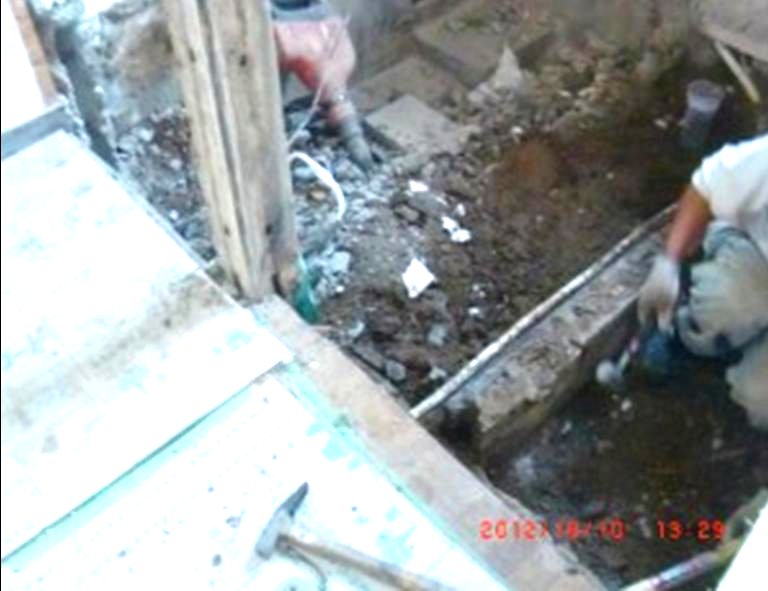

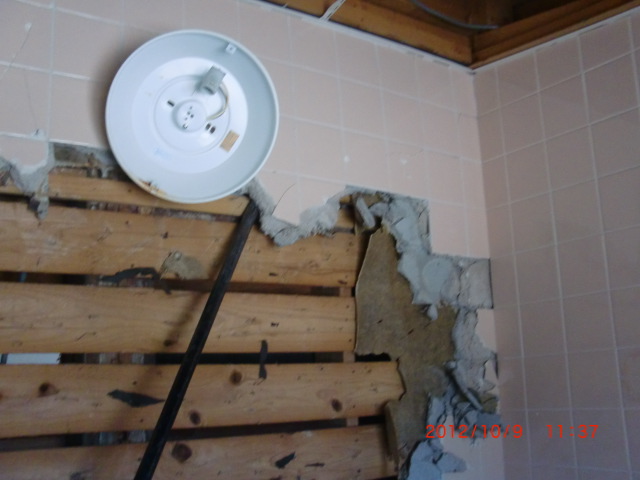

この日は終日既存浴室の解体及び撤去です。
新設のシステムバスが収まるよう不要なタイルやブロックを撤去します。
10月10日

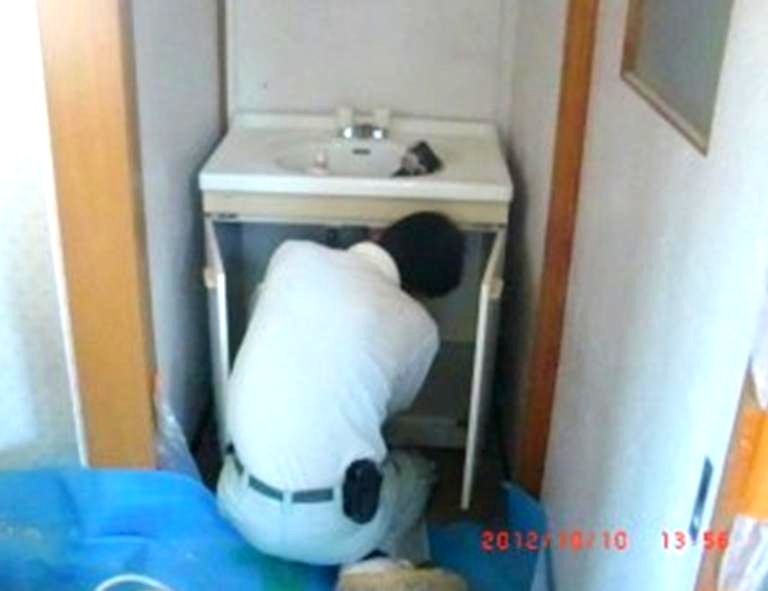

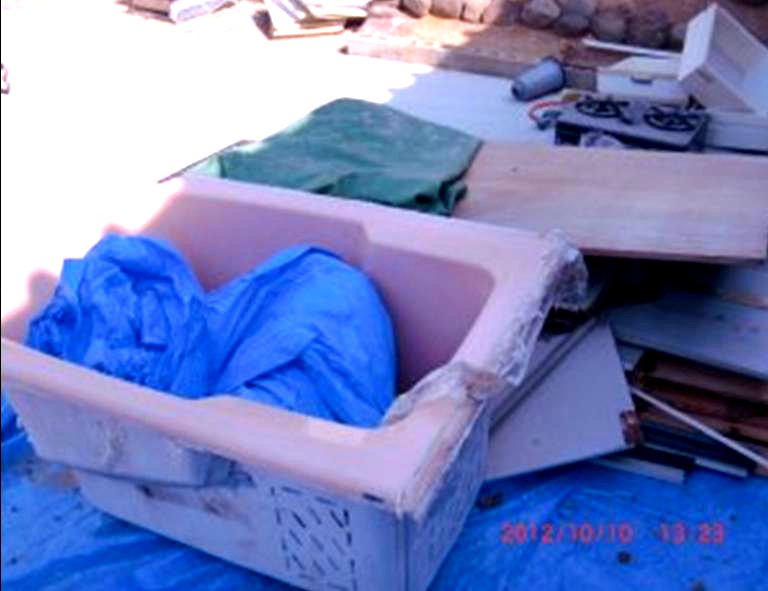

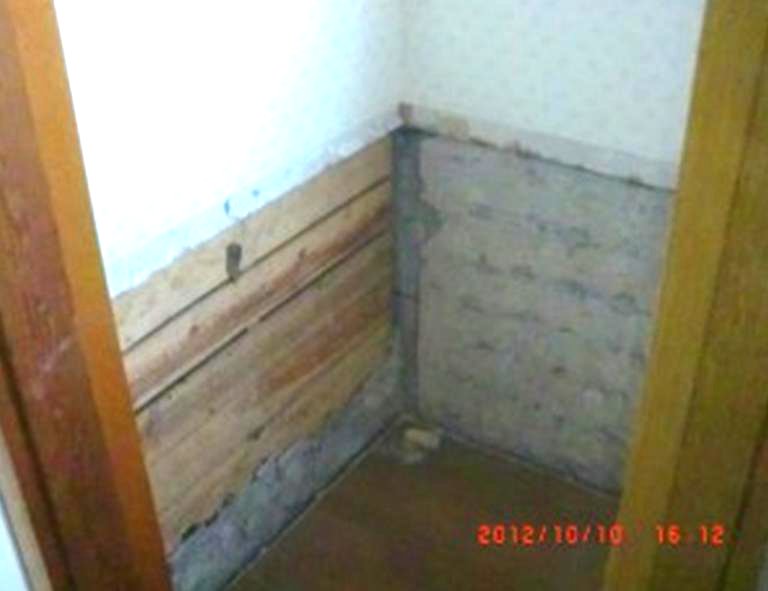

この日は洗面脱衣のタイルの撤去と洗面台の撤去も並行して行いました。

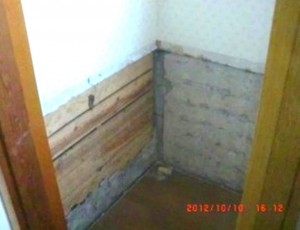

水まわりの撤去はこの一日でほぼすべてが完了です。
10月11日

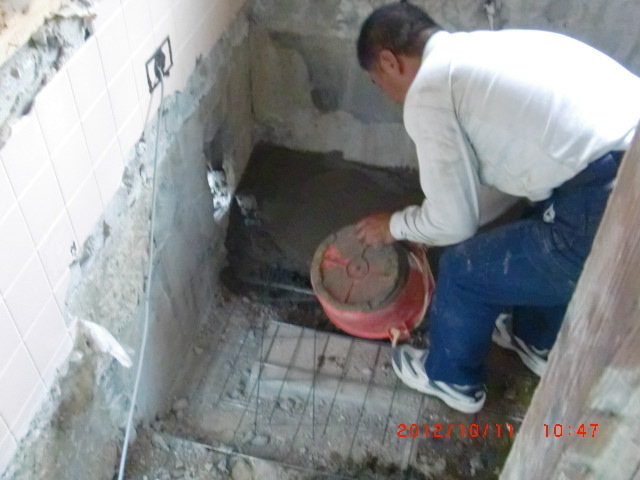

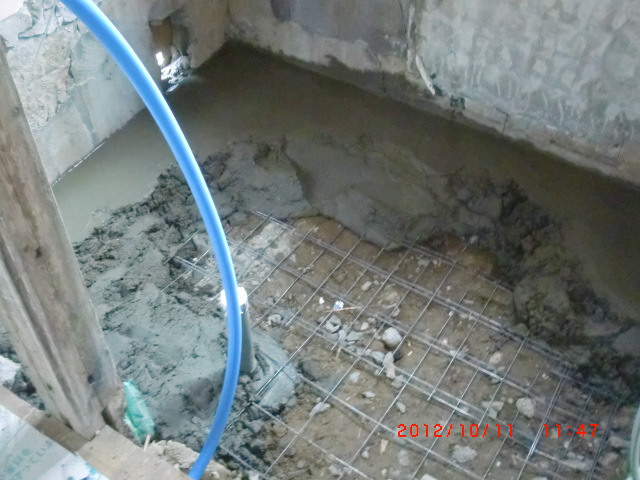

お風呂場・・土間コンクリート打設状況です。
9月12日

ユニットバスを設置するのに邪魔をしていた柱を撤去し、梁(はり)を通して補強します。
これでお風呂の搬入準備が完了です。

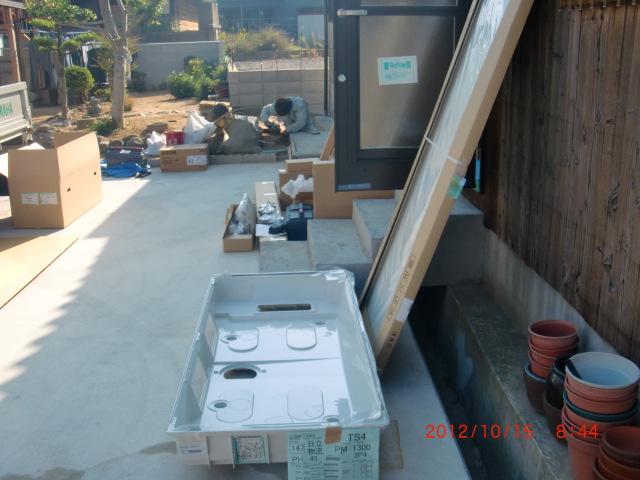

10月13日

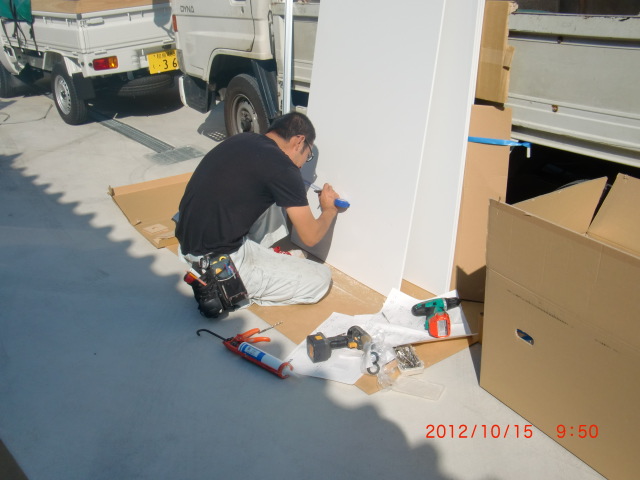

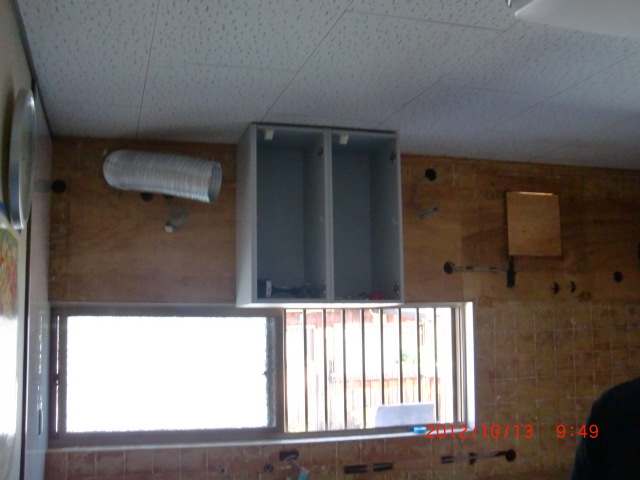

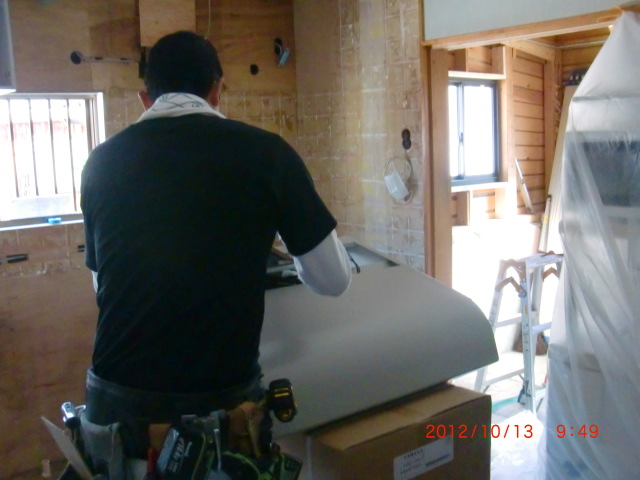

キッチンの据え付けです。
レンジフードや流し台などすべて取り付けていきます。

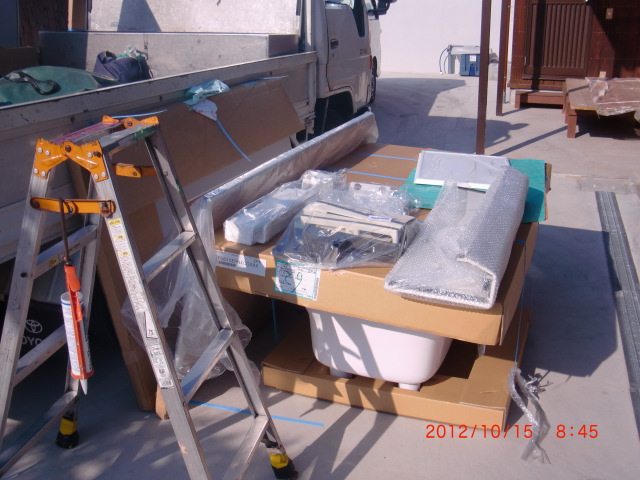

10月15日

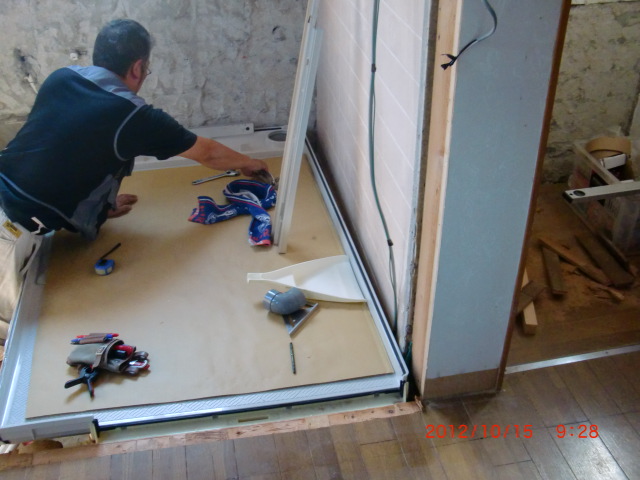

システムバス搬入状況です。
システムバス設置状況です。
隙間などないよう施工しています。 端部などはシーリング材でしっかり防水加工します。

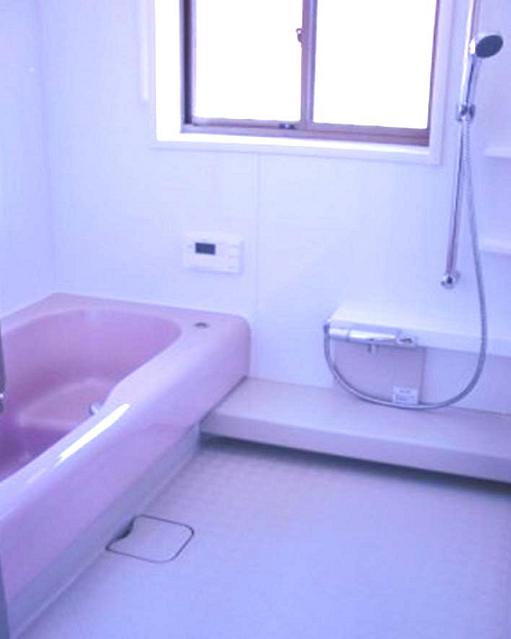

取り付け完了です! お掃除もしやすいお風呂なので手入れは楽チンです。
10月16日

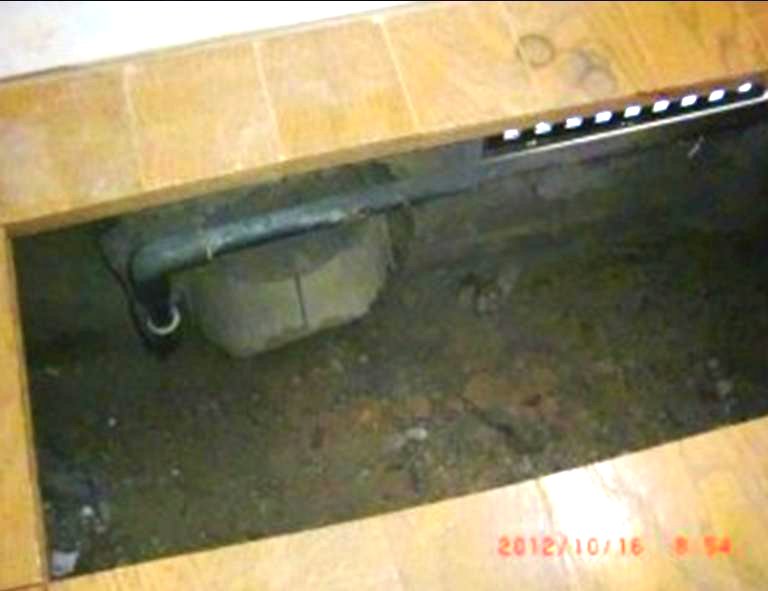

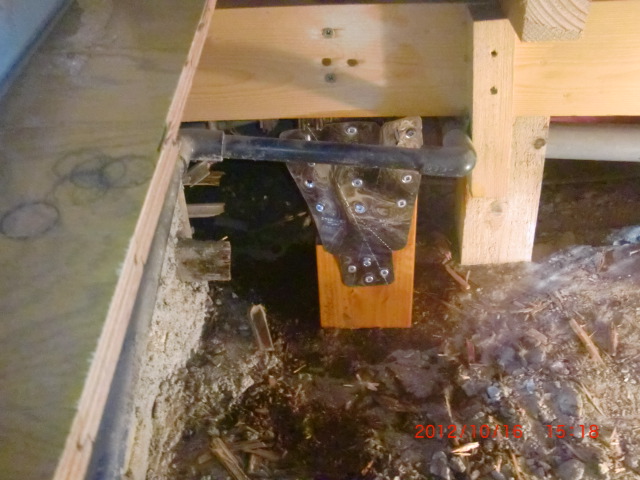

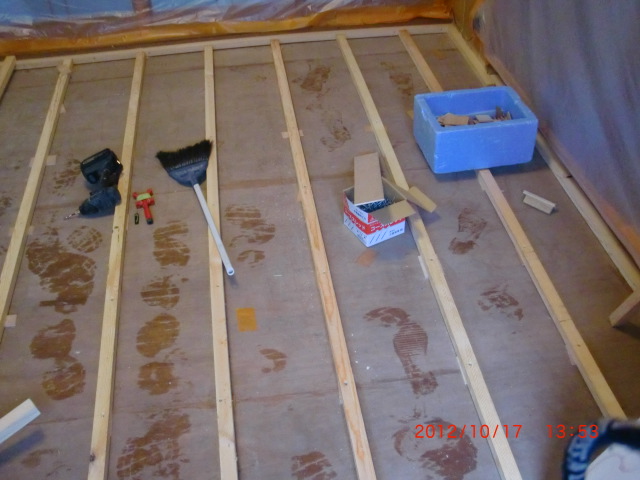

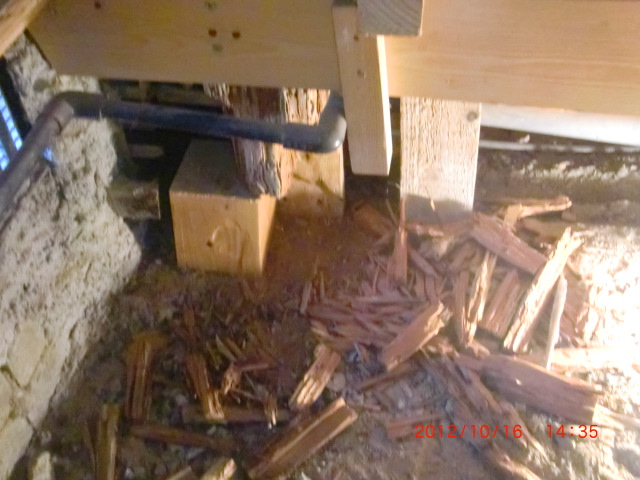

洗面脱衣の復旧に入る前に床下の状態が気になるとのことで点検口を開き 床下の点検を行います。
少し傷んでたので撤去し新しい柱材をつなぎ、 防腐剤も塗布しました。
10月17日

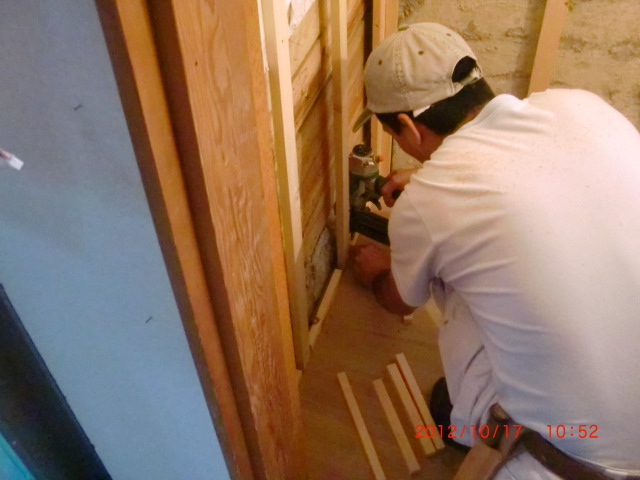

洗面脱衣室復旧作業状況です。

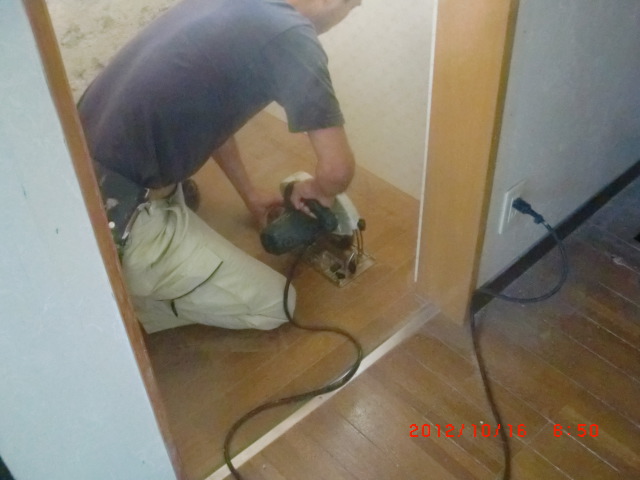

タイルがあった部分は下地を作成し、クロスを施工できるようにします。

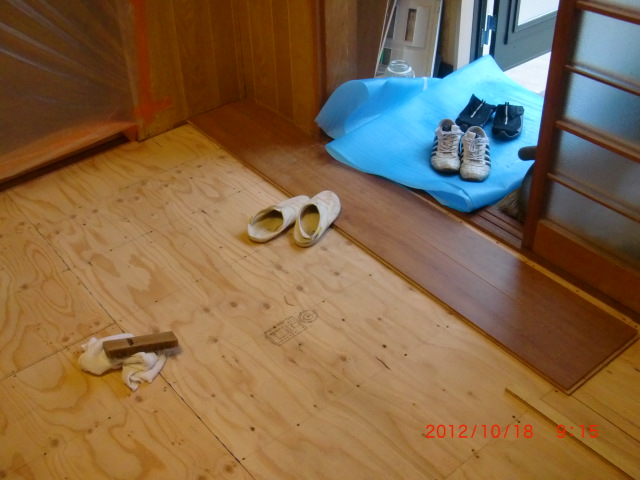

10月18日
10月19日

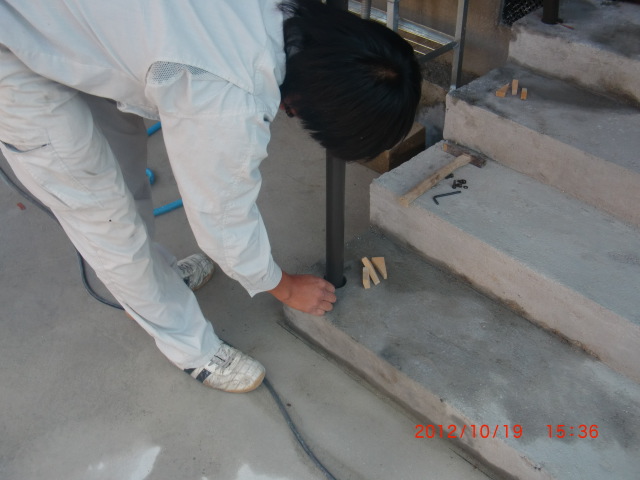

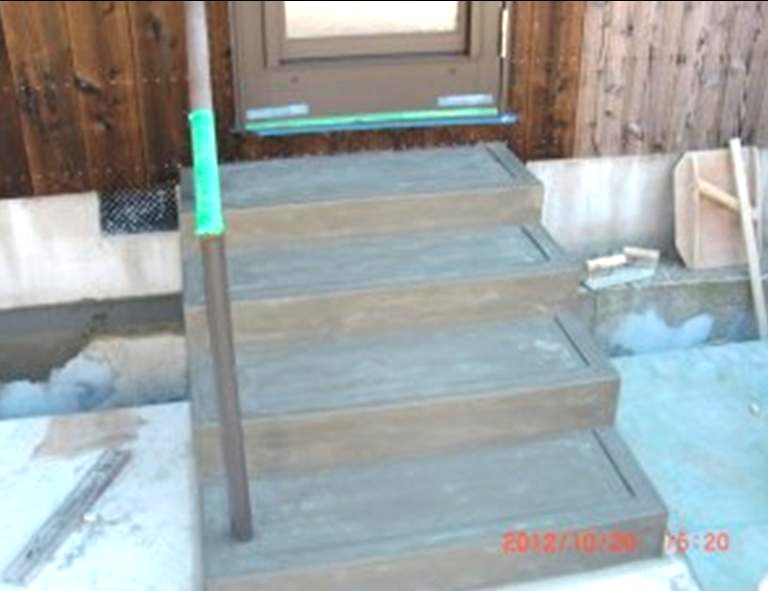

この日から外構工事に入ります。 勝手口の階段の手すりの取り付けと屋外テラスの施工状況です。
テラス取付完了です。

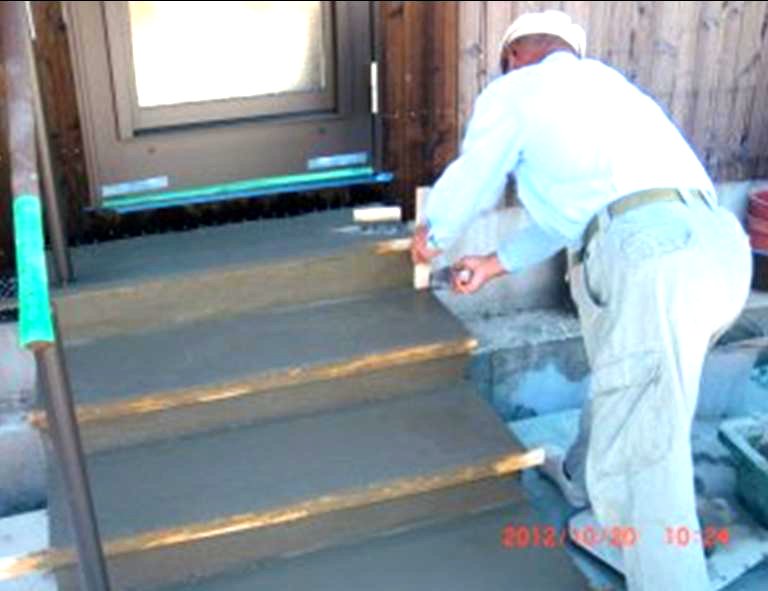

10月20日

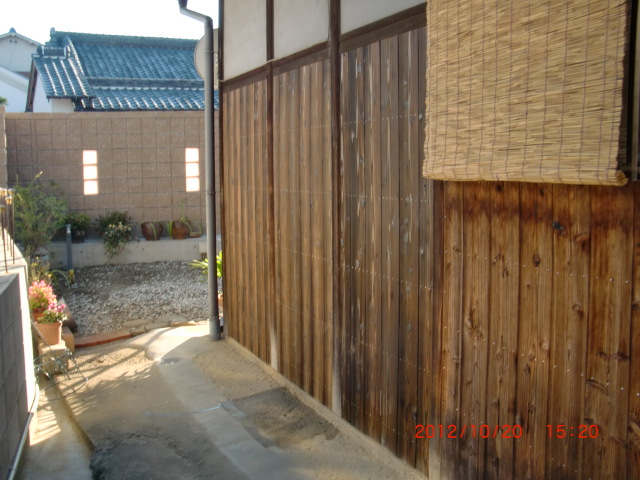

この日ですべての工事は完了です。

階段の仕上げ、焼き板の張替ともに完了しました。 おつかれさまでした^^
