離れ屋も解体したリフォーム 工事の記録 No.1 岸和田市

岸和田市 O様邸 工事の記録です。
離れ屋も解体したリフォームです。

岸和田市 O様邸 全面リフォーム 1日目 H27.8/28(金)

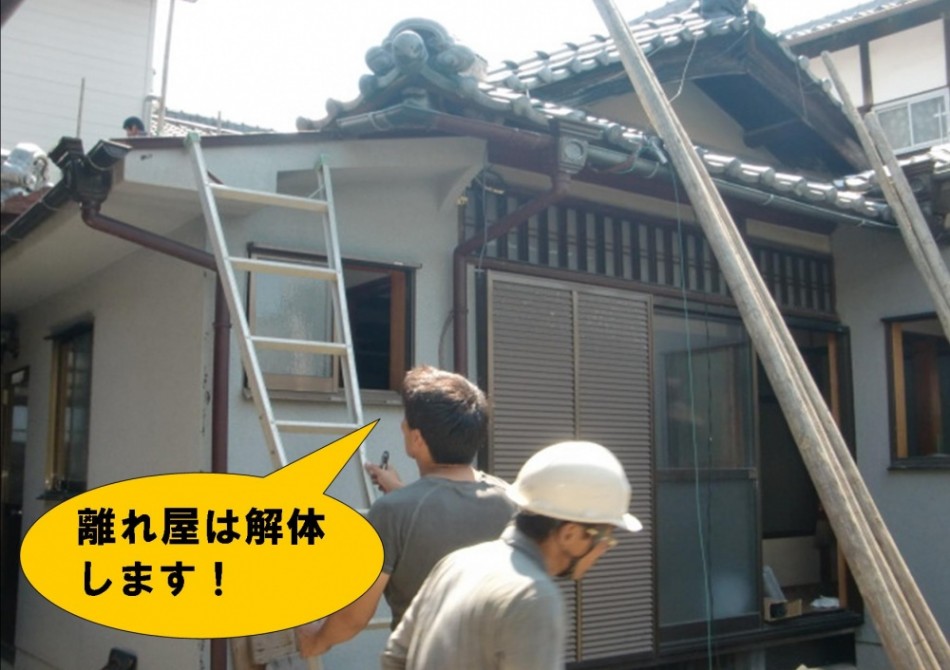

離れ屋解体

            本日より、岸和田市 O様邸 全面リフォームが着工しました。

            離れ屋を解体し、本宅の内装、スロープの設置等を行います。

本宅内装

本宅は、お部屋の内装、水廻りの入替え、玄関、太陽光発電の設置等を行います。

スロープ

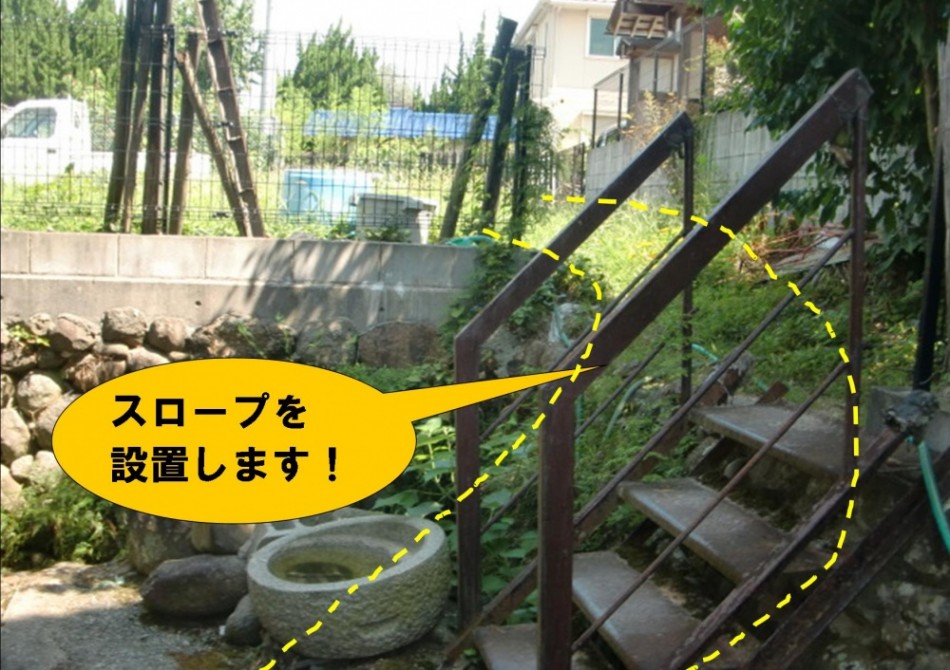

本宅の裏にある畑から、家に直接行けるように土間をうち、スロープを設置します。

丸太

長い丸太で足場を組むので、丸太を離れ屋の前まで運んでいます。

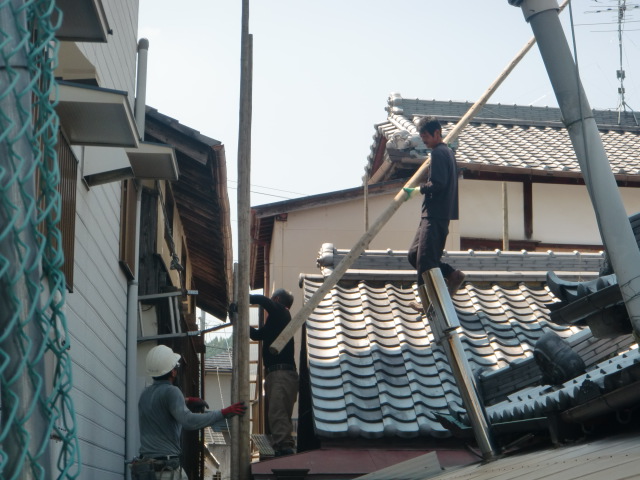

屋根から運ぶ

屋根の上にいる人が丸太を受け取ります。

足場を設置する場所が狭いので、上から丸太を降ろします。

足場設置

丸太を番線で繋ぎ、足場を組んでいきます。足場の設置後、解体時にホコリや物が周囲に飛ばないように、足場の周りをシートで養生します。

岸和田市 O様邸 全面リフォーム 2日目 H27.8/29(土)

瓦撤去

          昨日足場の設置が終わり、本日は屋根瓦の撤去を行っています。

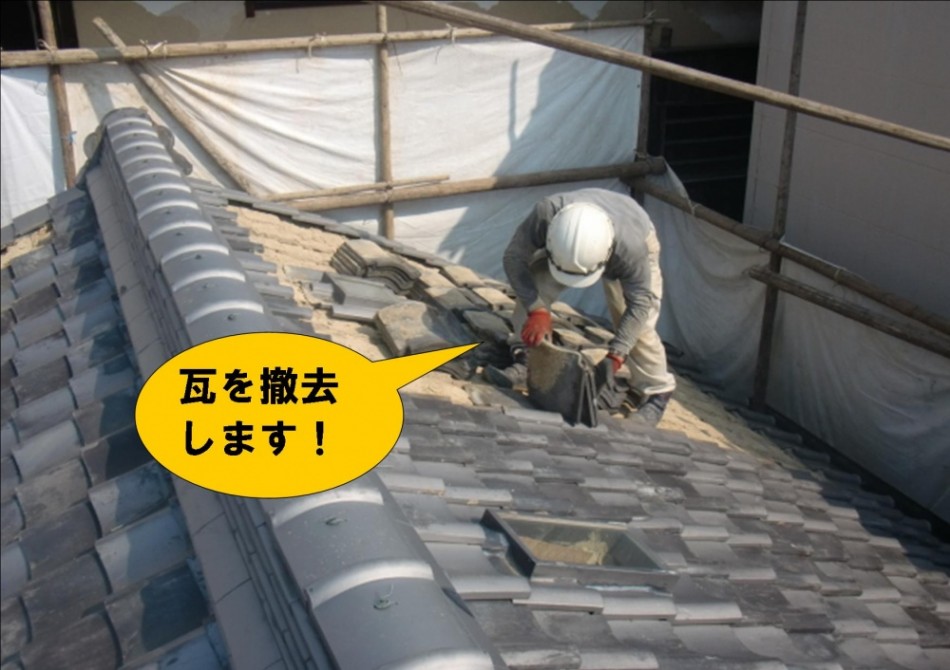

瓦撤去

    職人さん、手際よく瓦を撤去中!

瓦撤去

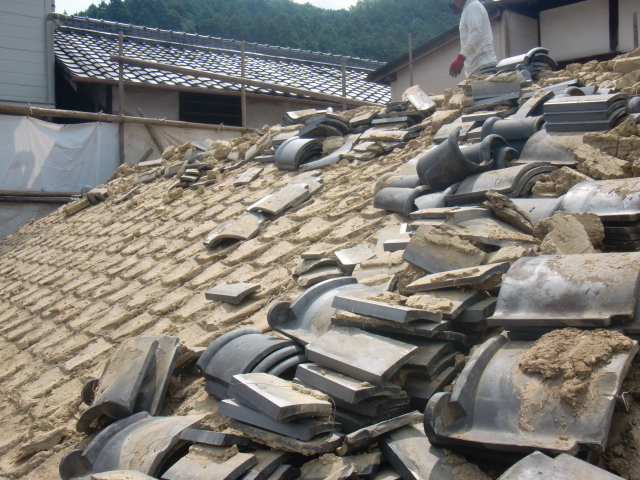

すごい量の瓦ですね!

瓦をすべて撤去した後、いよいよ解体を行います。

岸和田市 O様邸 全面リフォーム 3日目 H27.8/31(月)

重機

前日の工事で瓦の撤去が終わりました。

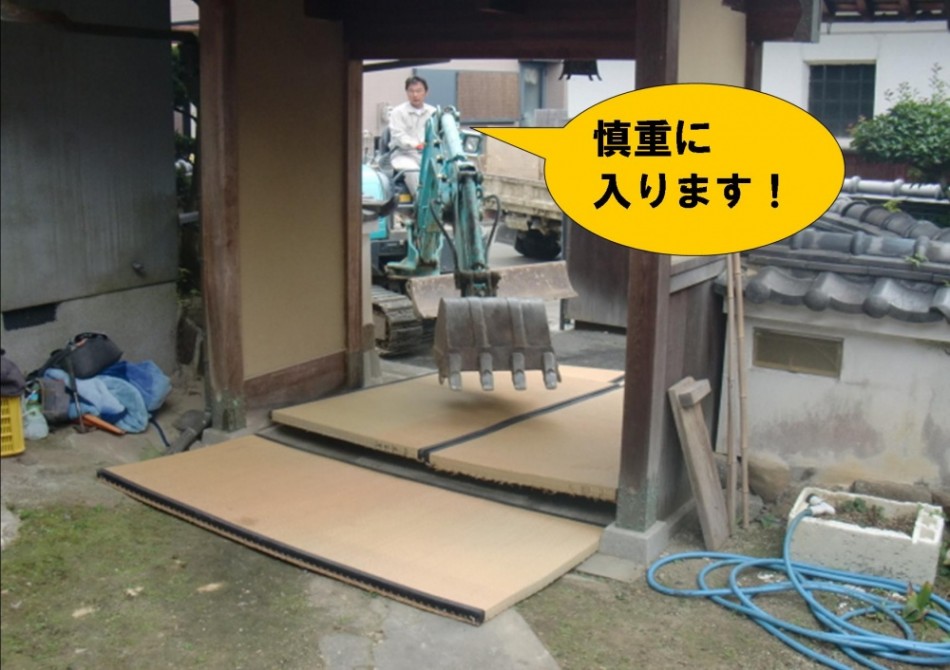

解体作業を行うので、重機を搬入しています。

門の間が狭いので慎重に!

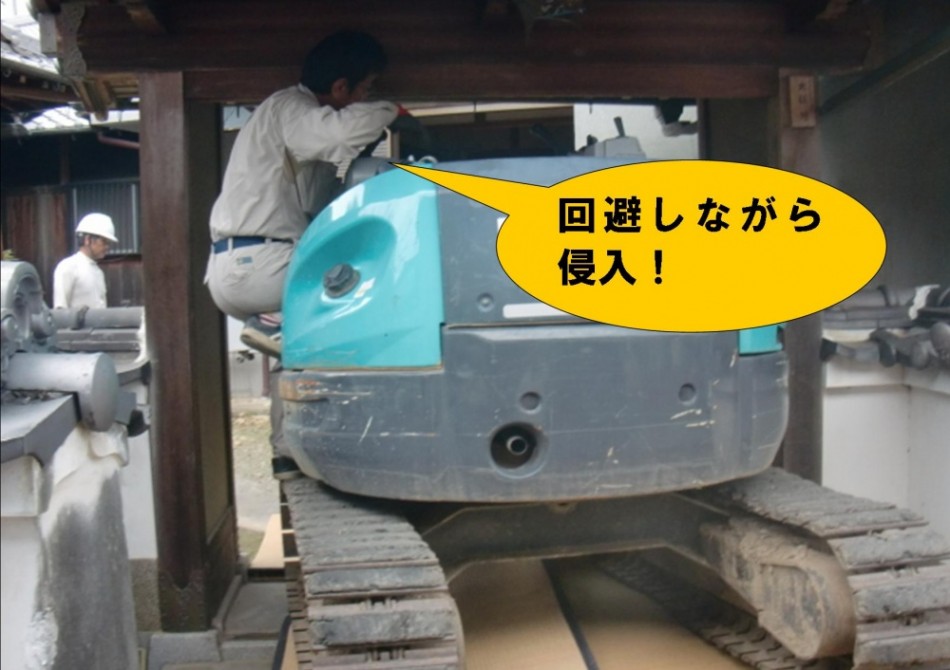

回避しながら

職人さんが重機に座っていると通れないので、横に回避しながら搬入しています。

ゆっくり、ゆっくり進んでいきます。

解体用に入替え

無事、重機を搬入できました。

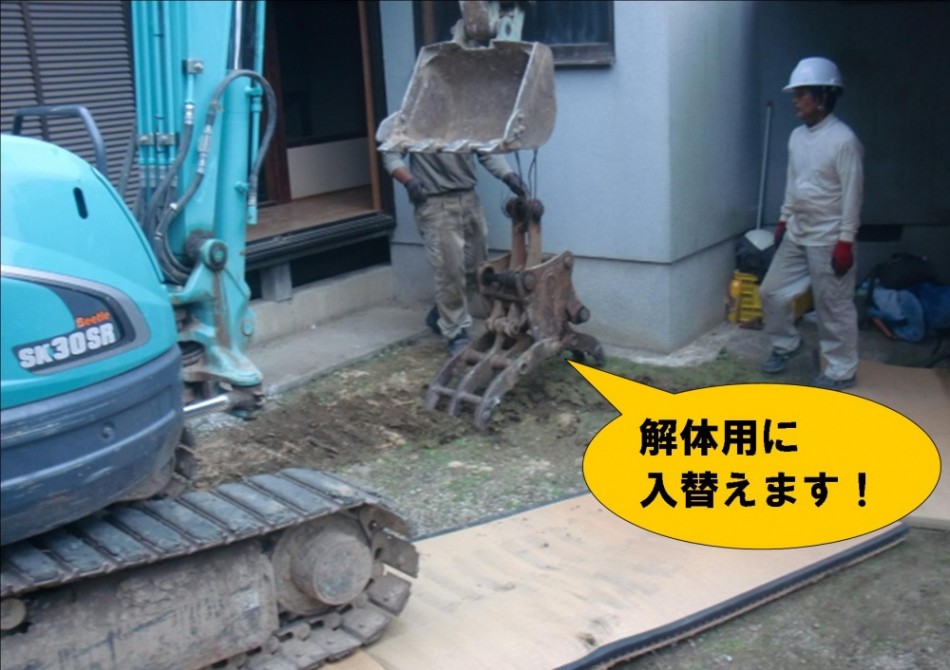

重機の先を解体用のものに入替えます。

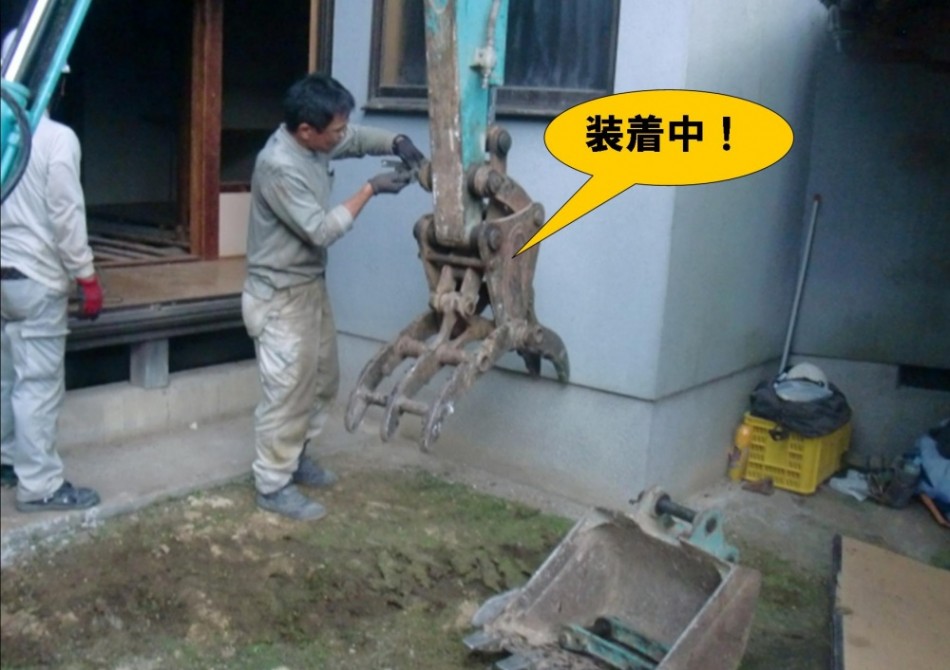

装着中

    この後、離れ屋を解体します。

岸和田市 O様邸 全面リフォーム 4日目 H27.9/1(火)

離れ屋解体中

昨日重機の搬入が終わり、離れ屋の解体が始まりました!ホコリが舞うので、水を撒きながら解体しています。

キッチン解体

本宅の内装工事も始まりました。

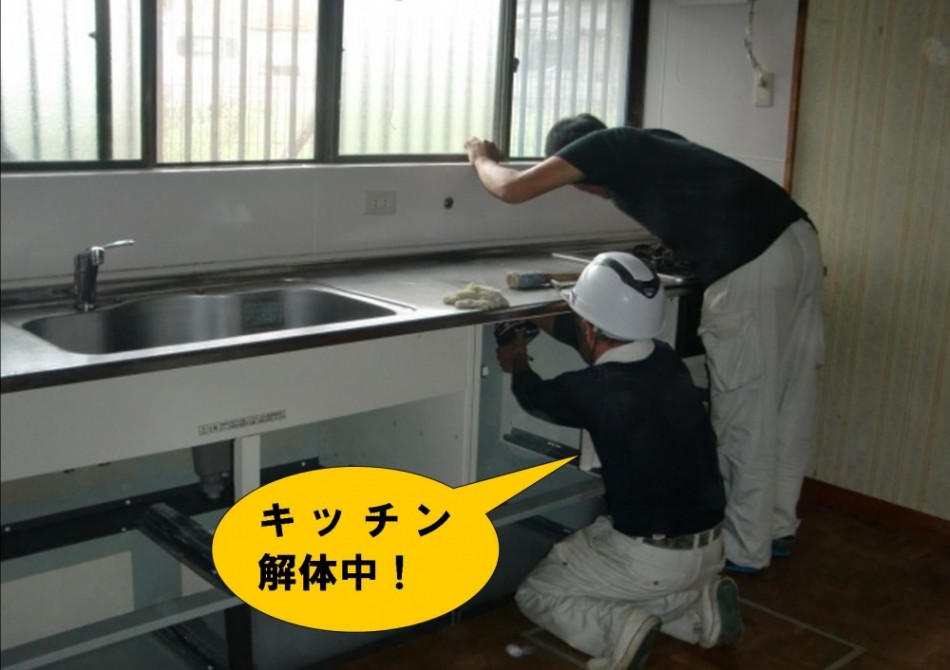

本日は解体作業です。キッチンを解体・撤去しています。

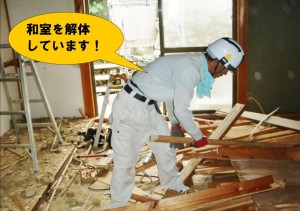

和室解体

和室の解体も進んでいます。ここは、トイレやお風呂等、水廻りの設備を設置します。

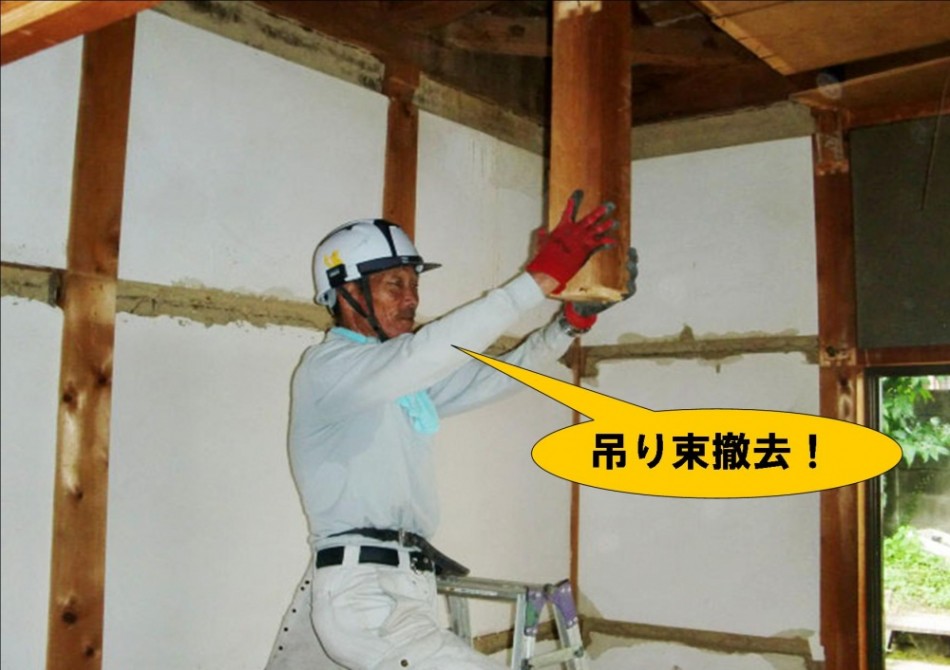

吊り束撤去

和室の吊り束を撤去中!

吊り束・・・長い鴨居などがたわまないように,上からつり支える柱。

岸和田市 O様邸 全面リフォーム 5日目 H27.9/2(水)

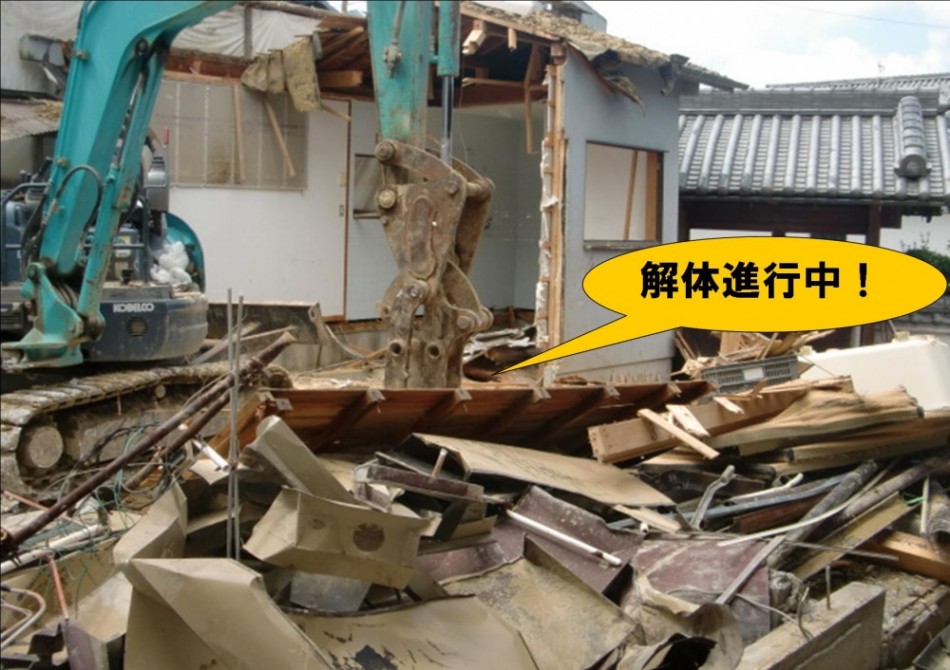

解体進行中

本日も、離れ屋の解体進行中です!

工事中

解体中は重機が動いていたり、物が落ちてきたりと、大変危険です。職人さんもヘルメットを着用!私も離れた安全な場所から撮影しています。

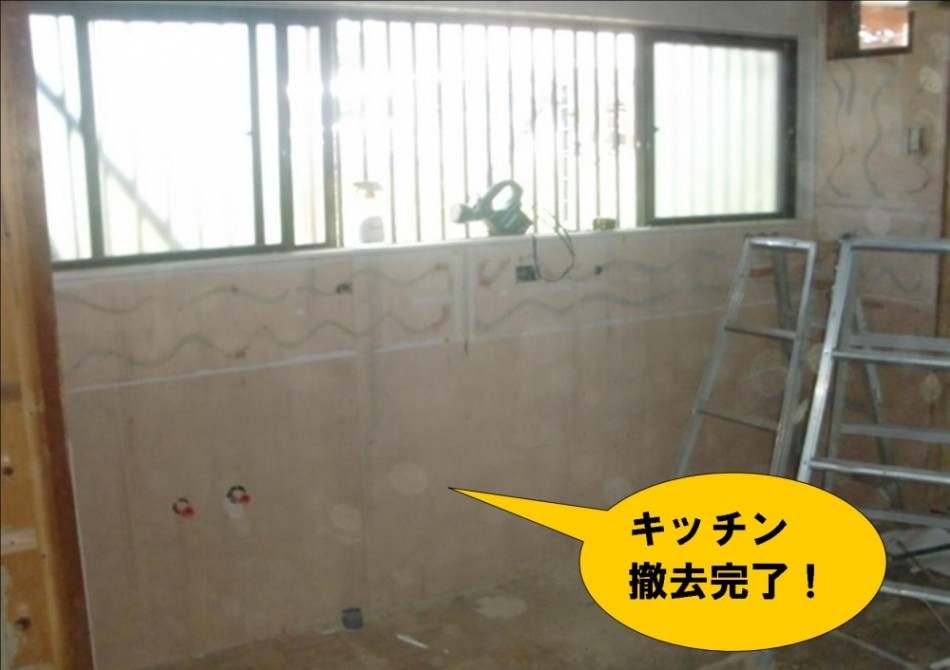

キッチン撤去完了

本宅の解体です。昨日行っていたキッチンの撤去が終わりました。ここは、カップボード等を設置します。

解体中

ダイニングの解体です。収納を撤去し、その向こうの廊下を取り込み、更にその先を増築します。間取りを大幅に変更するので、お楽しみに!

解体中

玄関横の洋室は、隣の洋室との壁を取り払い、一間に!ここは寝室になります。

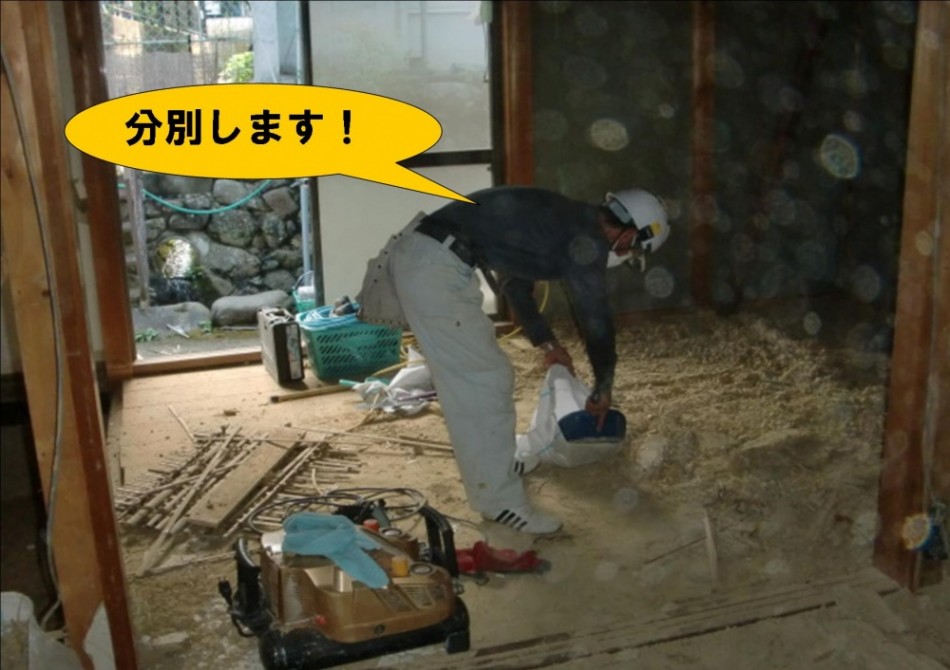

分別

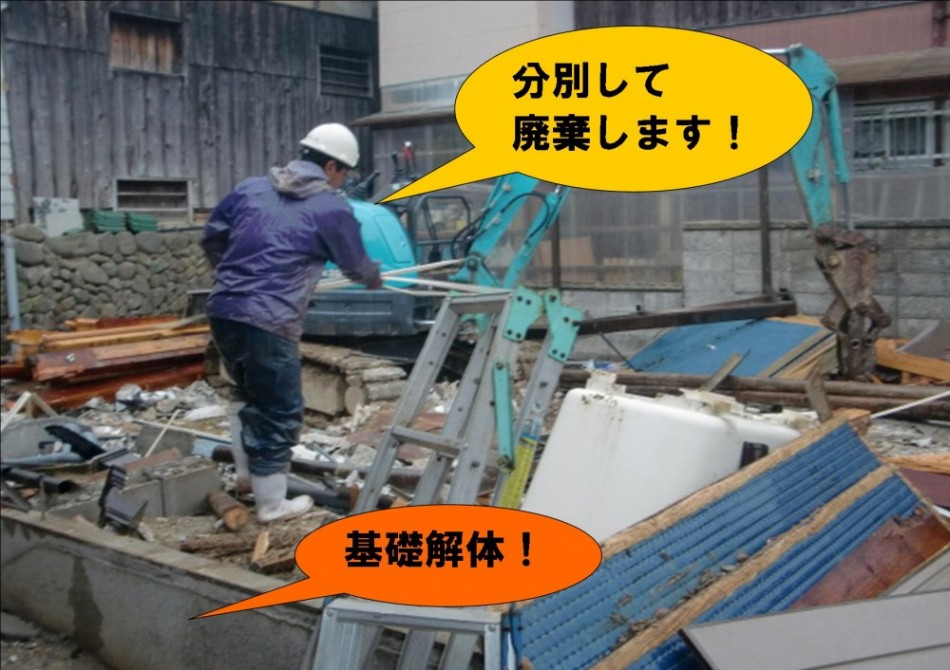

解体後は、木材、土などをきちんと分別して廃棄します。

岸和田市 O様邸 全面リフォーム 6日目 H27.9/3(木)

建物解体完了

離れ屋の解体が終わったので、足場を撤去しました。解体で出た木材や配管等を分別して廃棄し、最後に建物の基礎を解体します。

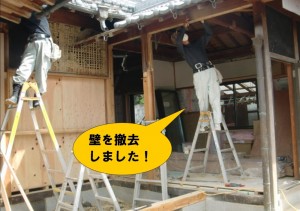

土壁撤去

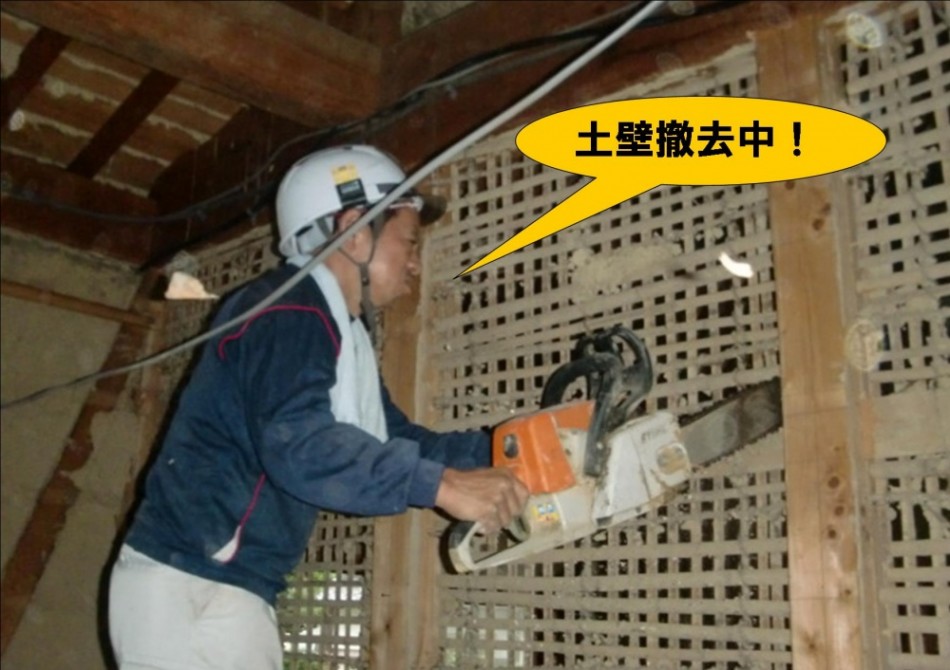

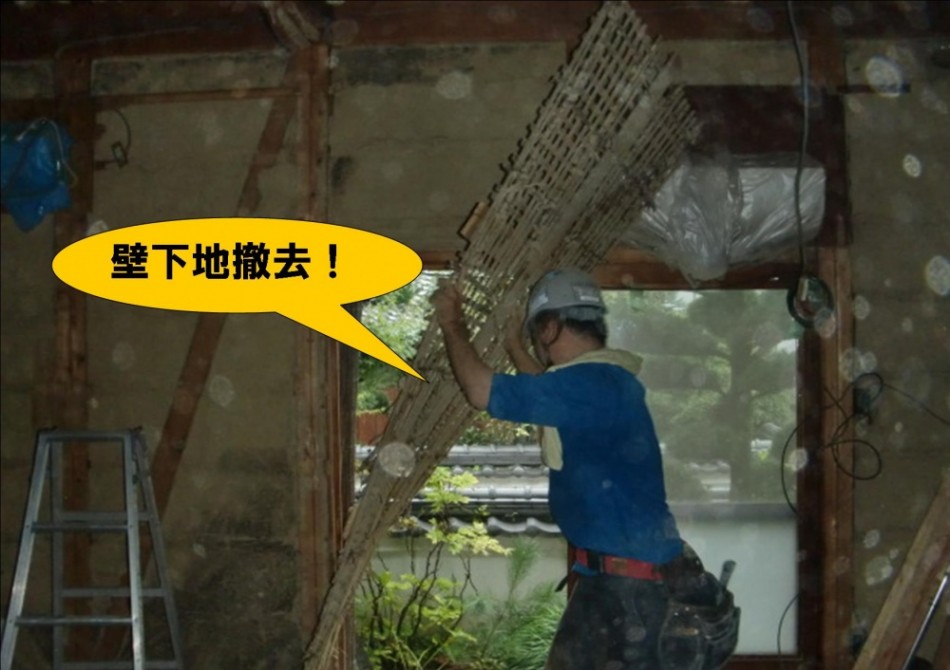

玄関を入ってすぐの二間の洋室を一間に改修するので、土壁の下地と柱を切り離しています。機械を上手く扱う職人さん、さすがです!

土壁下地

土壁・下地を撤去中!ホコリが舞う中、頑張っています。

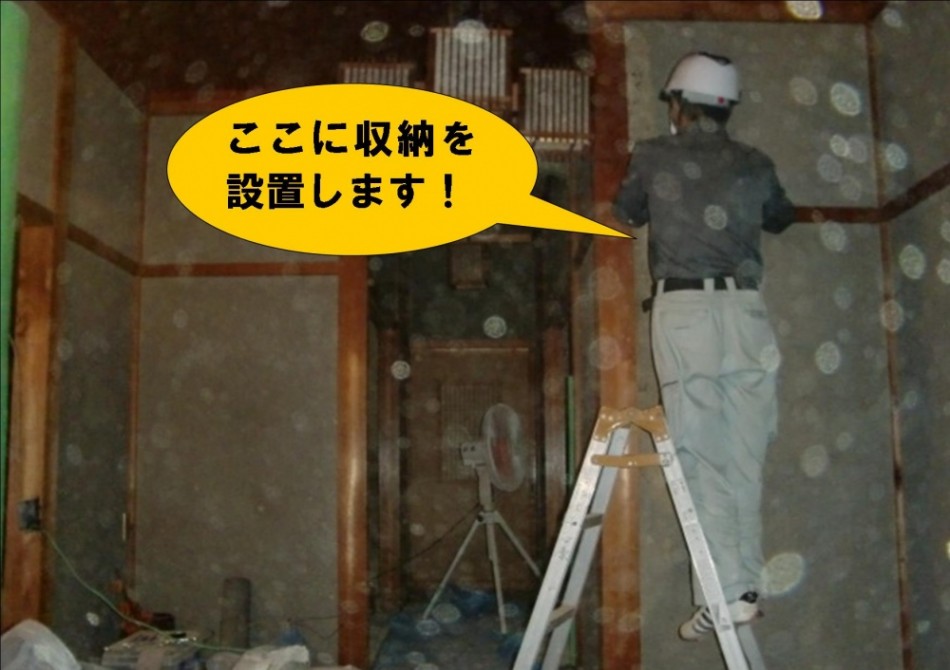

収納設置

           玄関ホールの土壁を撤去しています。

           ここは少し手前に壁を設置し、リビング側から使える収納になります。

岸和田市 O様邸 全面リフォーム 7日目 H27.9/4(金)

お風呂解体

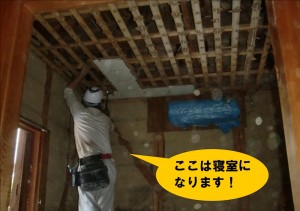

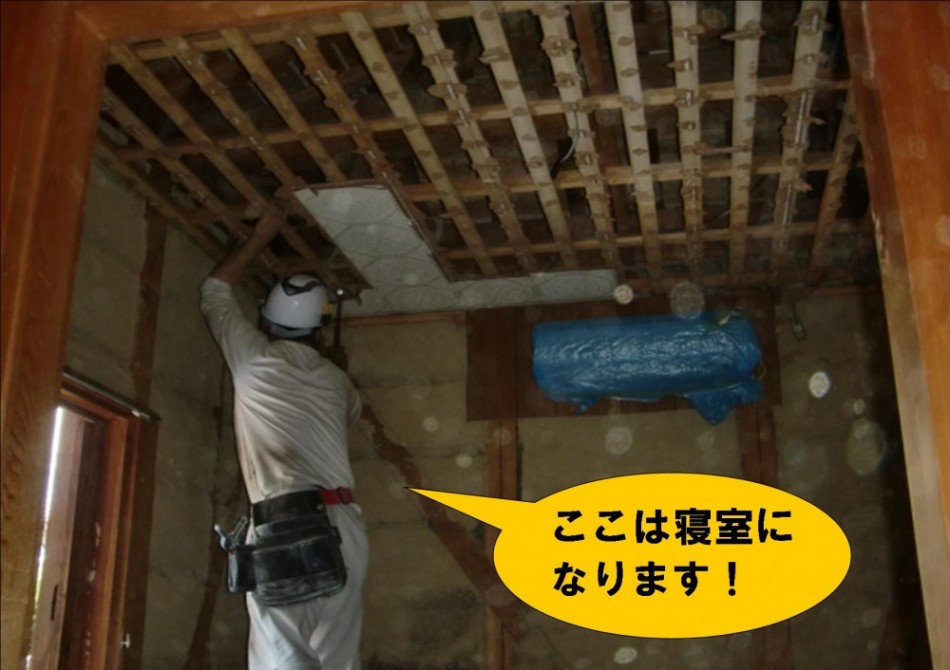

        本日はお風呂の解体を行っています。ここは、お母さまの寝室になります。

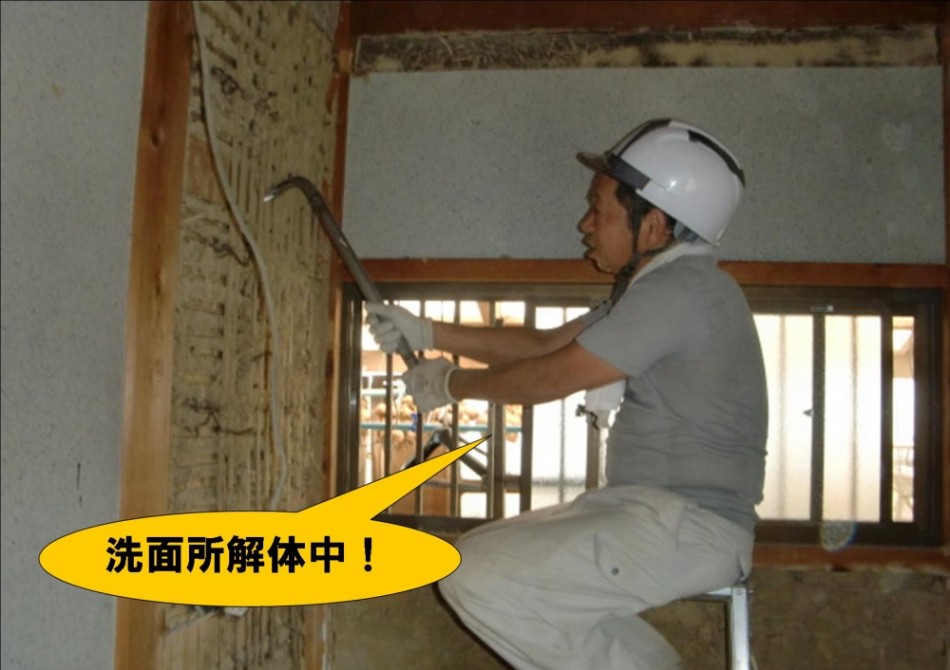

洗面所解体

洗面所の解体も行っています。ここも、お風呂と同様に、お母さまの寝室になります。

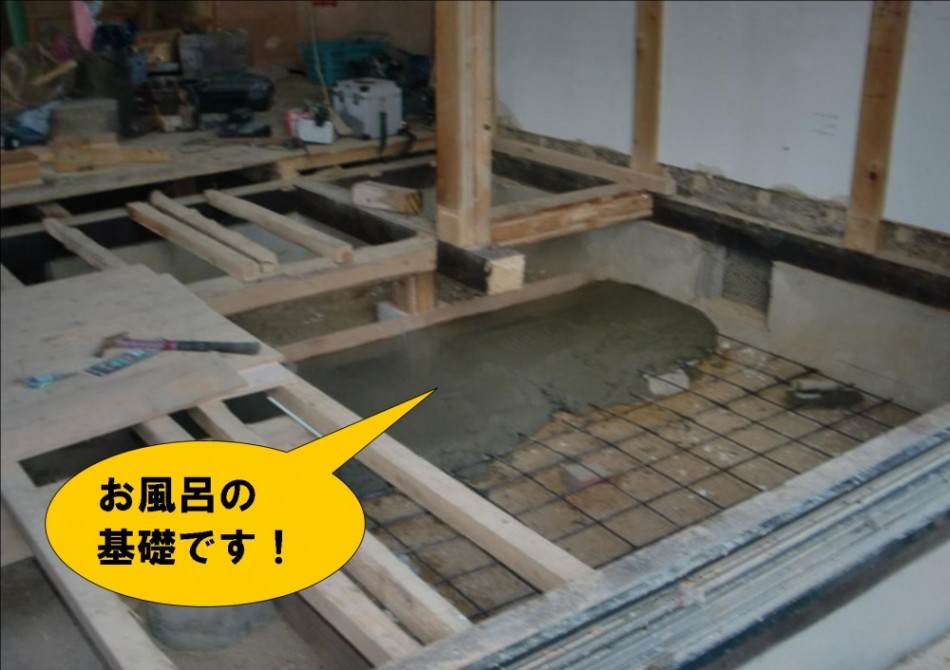

お風呂の基礎

解体前、お母さまの寝室だったお部屋にユニットバスを設置するので、基礎を設置しています。

補強の鉄筋を入れ、セメントで土間を打っているところです。

Before

玄関ホール解体前

arrow

前日、玄関ホールの壁を解体していました。

After

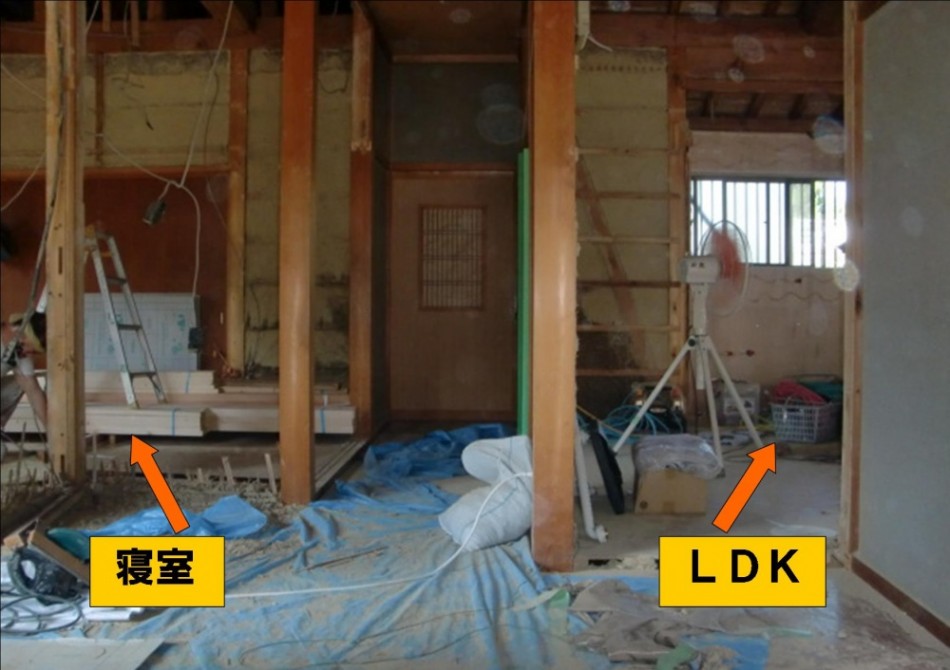

玄関ホール解体後

左がご夫婦の寝室(前日、壁を撤去し二間を一間にしたお部屋)、右側がLDKになります。

岸和田市 O様邸 全面リフォーム 8日目 H27.9/5(土)

マックワン

           本日は制振装置MAk-1(マックワン)の設置を行っています。

           O様邸は地震対策として、制振装置MAk-1を16基設置します。

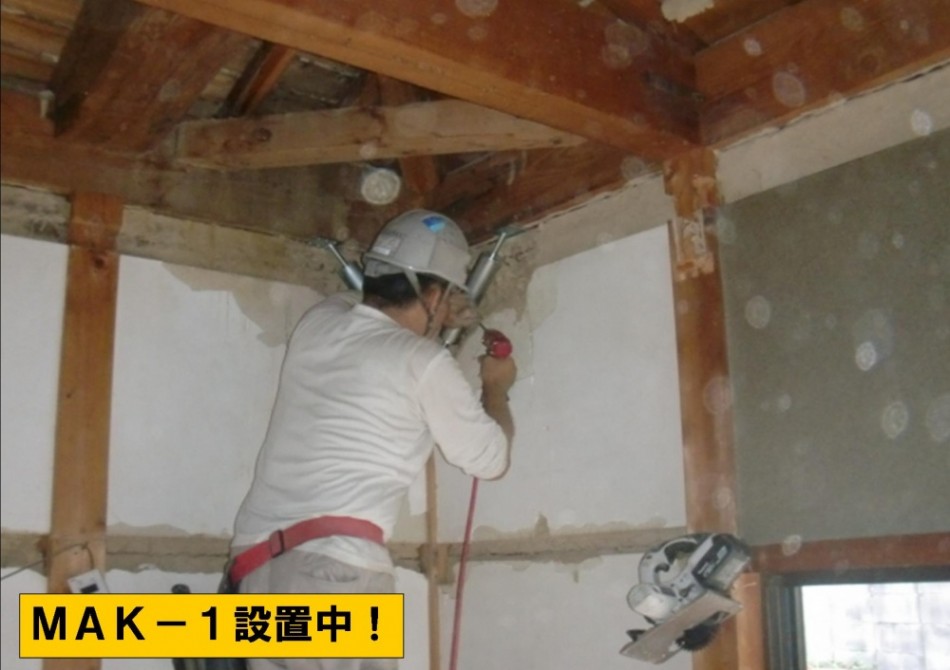

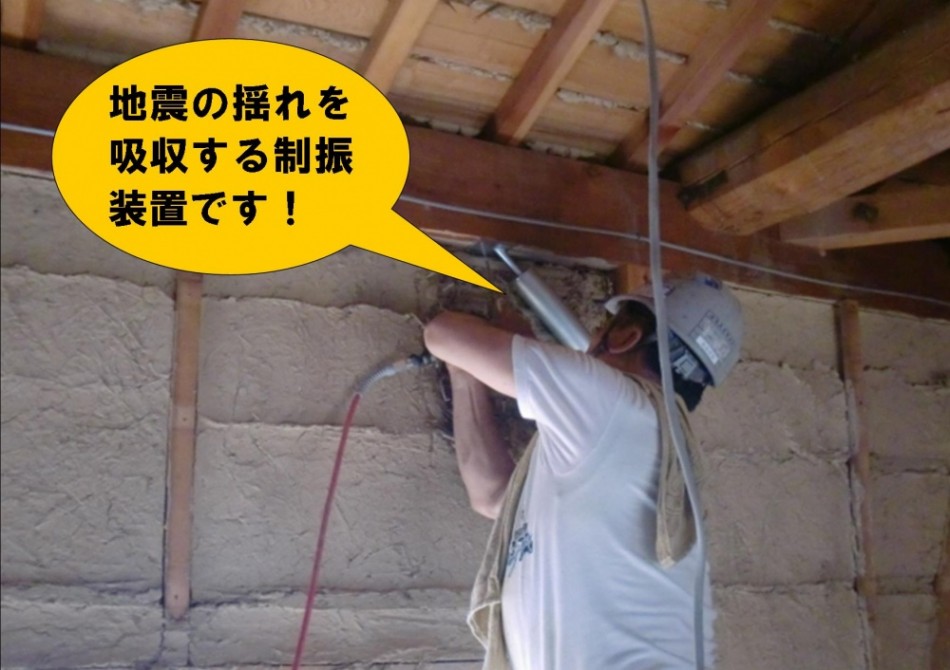

制振装置

柱と梁の接合部を補強して、地震や台風の振動を吸収します。

MAK-1設置中

建物の揺れを半減させる!

特許取得の制振装置
MAK-1(マックワン)なら耐震工法の1/2の費用で地震対策ができます。

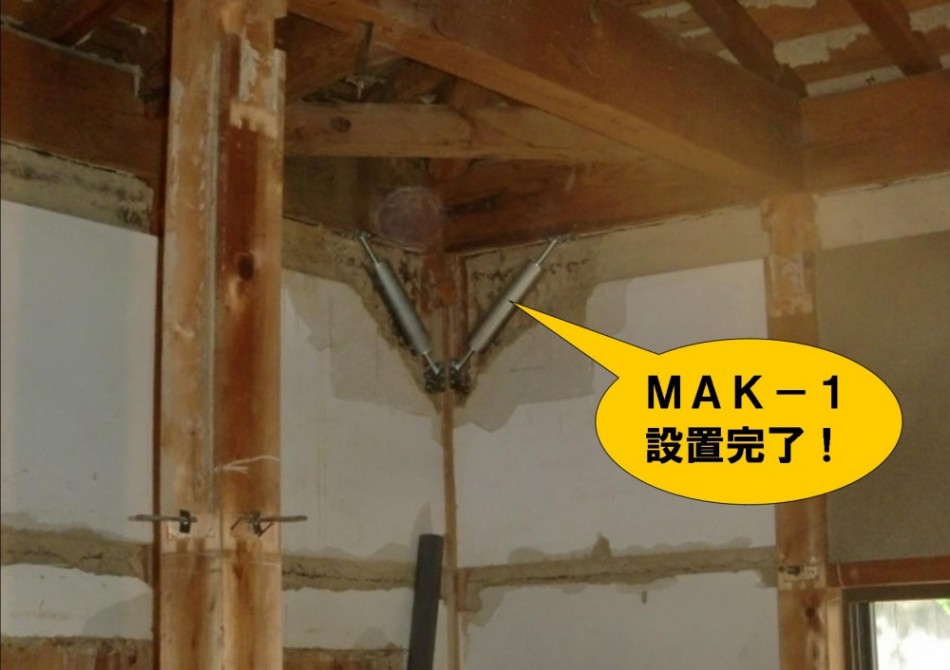

MAK-1設置完了

 ●構造と性能
   高性能の秘密はMAK-Ⅰの構造にある!
マックワンは独特の内部構成を持った制振ダンパーです。
地震や強風時に発生する振動のエネルギーをダンパーの収縮・伸長運動の繰り返しによって
吸収・反発し、仕口部分や通し柱を守ります。

岸和田市 O様邸 全面リフォーム 9日目 H27.9/7(月)

増築

     前日の工事で、制振装置MAk-1の設置を行いました。本日は、増築部の基礎の改修です。

     前の工事で、増築する部分の壁・窓を撤去しました。

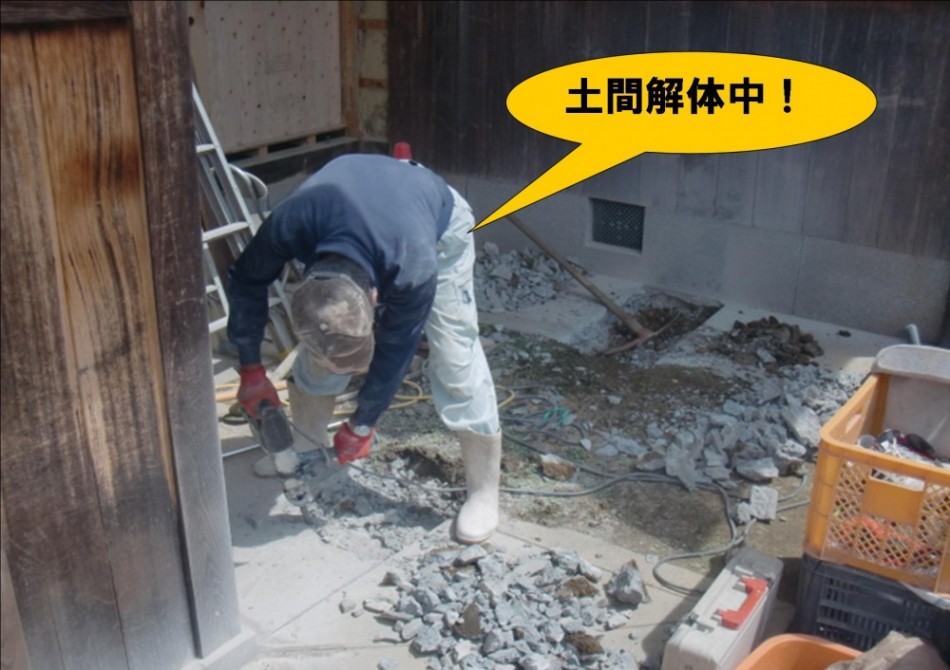

土間解体

増築部の壁の基礎を設置するので、既存の土間を解体しています。

増築・壁の基礎

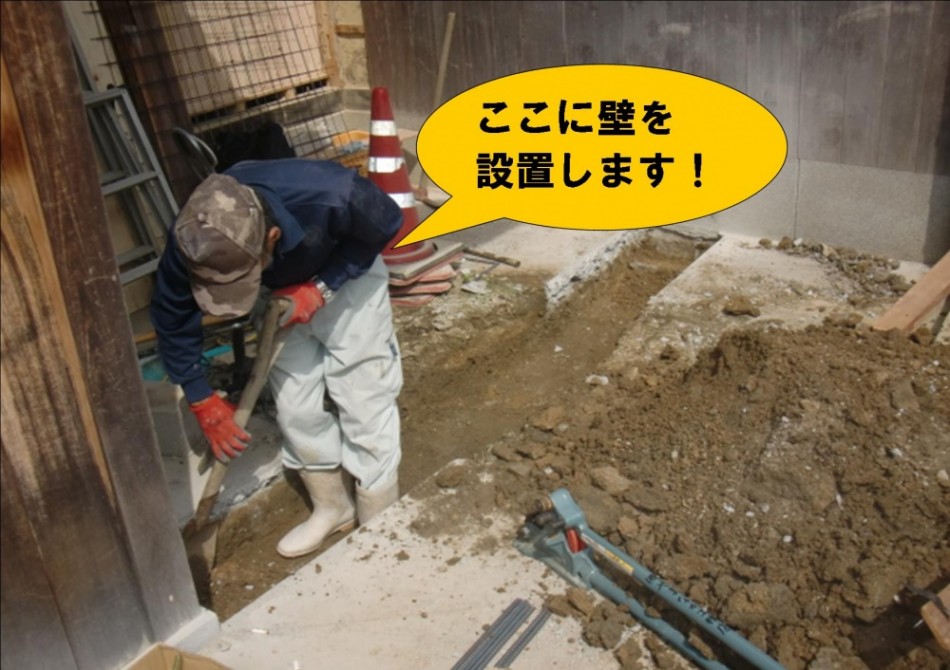

ここに立ち上がりの基礎を設置し、その上に壁を設置します。

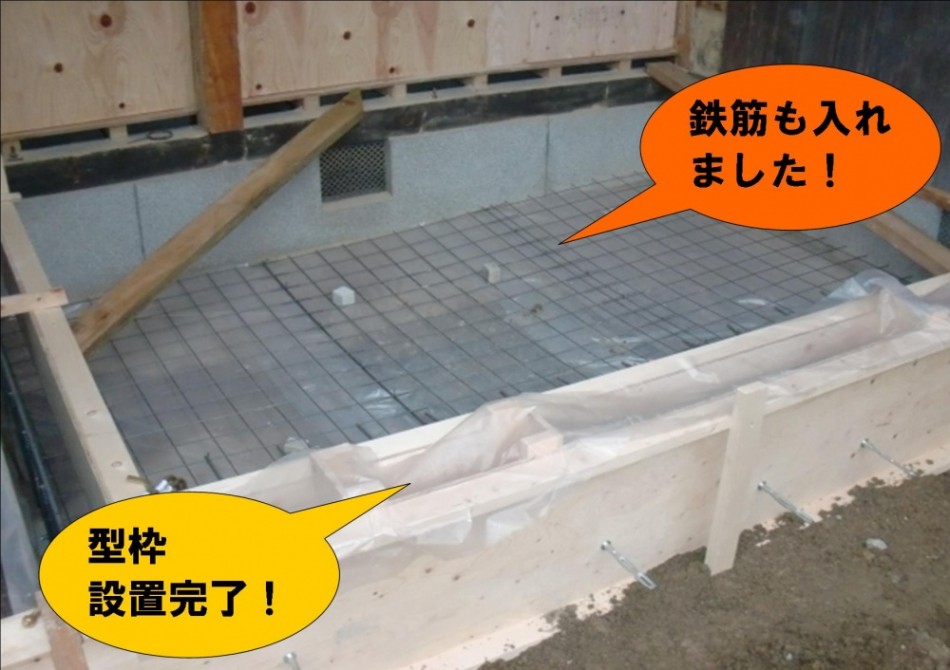

基礎設置・鉄筋

  基礎の補強の鉄筋を設置しています。

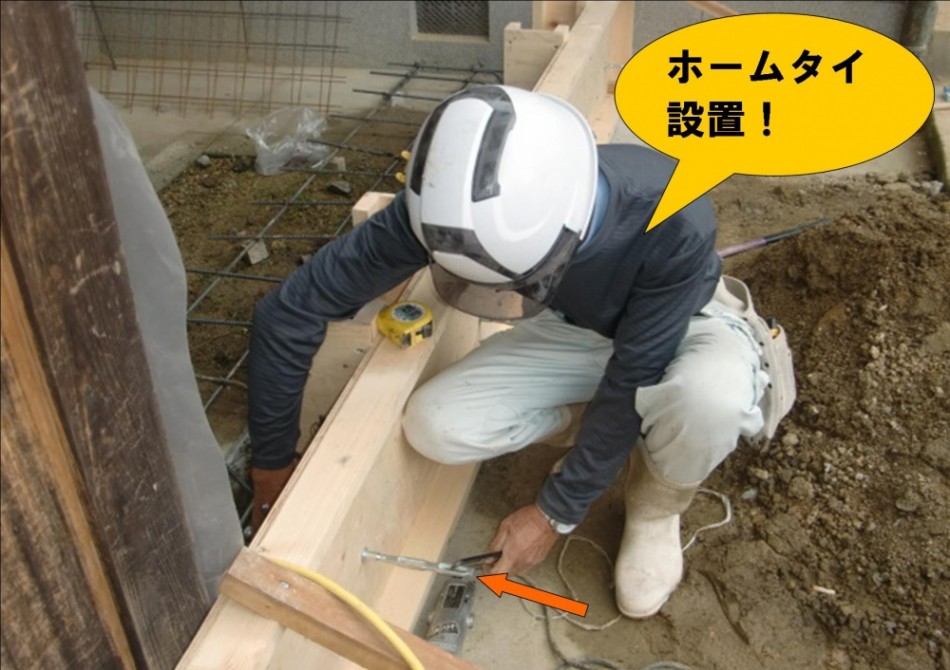

ホームタイ

コンクリートを流し込む型枠を組み、セパレーター、ホームタイという金物を設置しています。

岸和田市 O様邸 全面リフォーム 10日目 H27.9/8(火)

型枠設置完了

昨日行っていた、増築部の基礎工事です。基礎の型枠の設置が終わり、床下の部分に防湿シート、補強の鉄筋を入れました。この後コンクリートを流し込みます。

梁設置

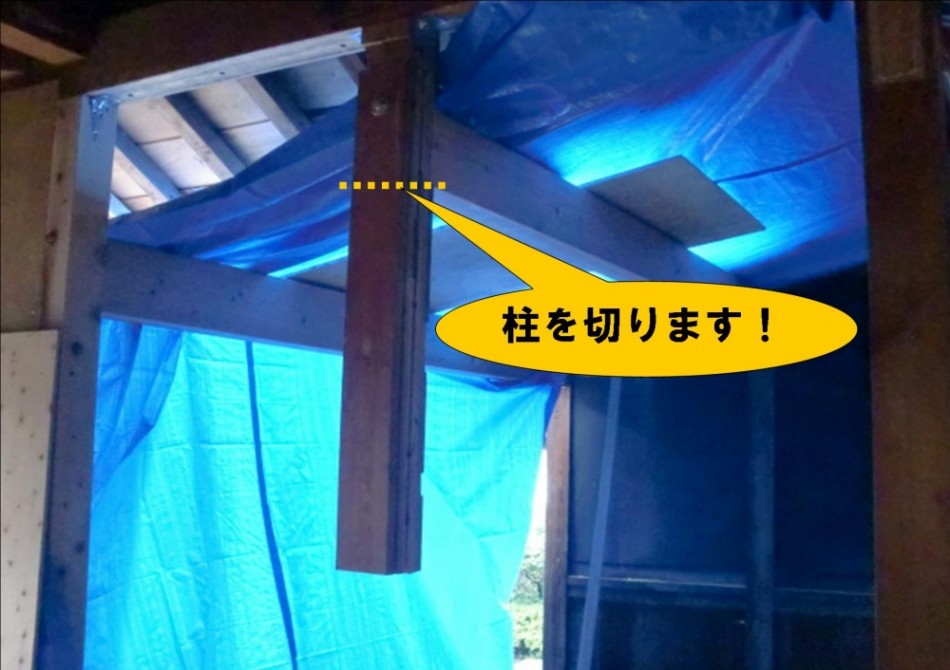

玄関を入って左の二間を一間に改修したお部屋にロフトを設置するので、補強も兼ねて、梁を設置しています。

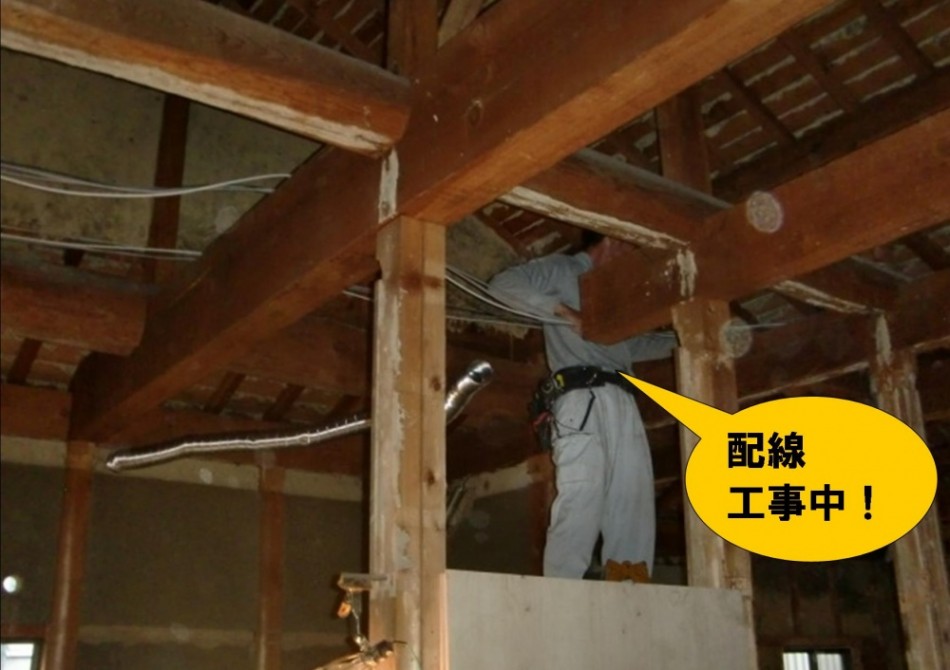

配線工事

電気の職人さんが、配線工事を行っています。図面を見ながら何本もある電気の線を的確に配線していきます。さすがですね!

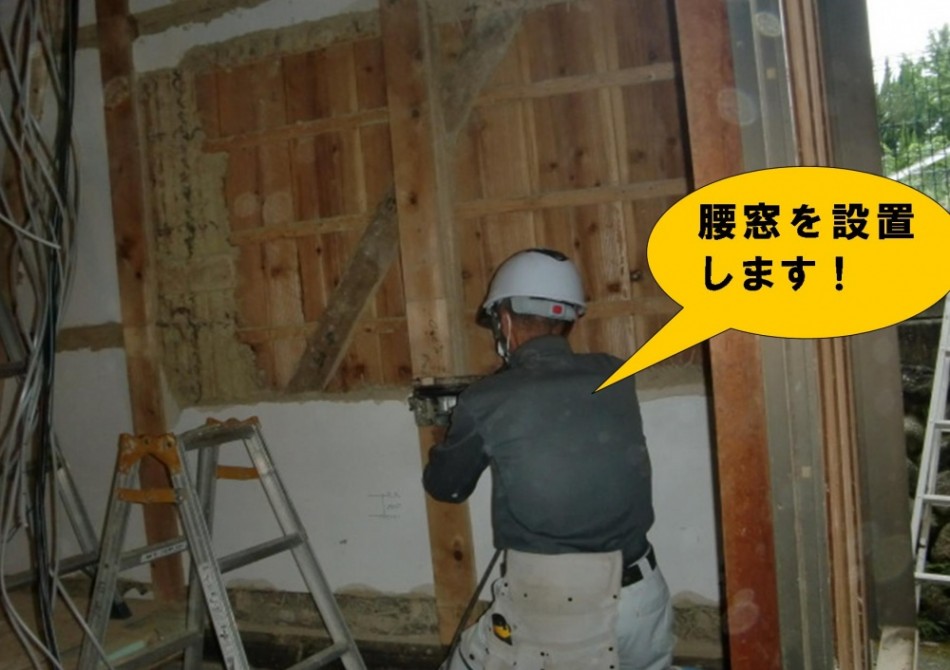

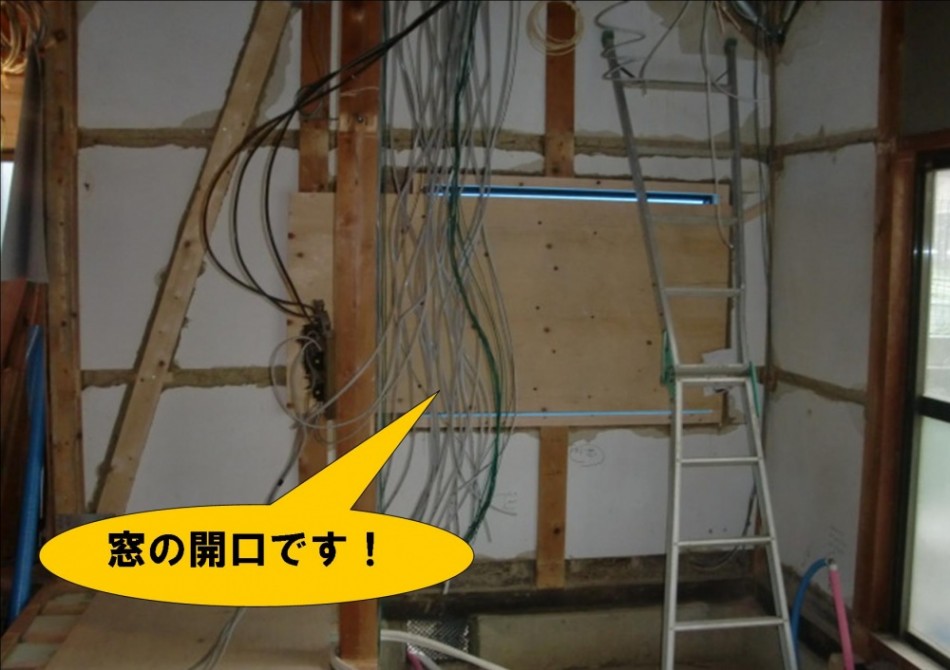

腰窓設置

既存のトイレとお風呂を撤去したところは、お母さまの寝室になります。底の壁に腰窓を新設しています。

床基礎枠

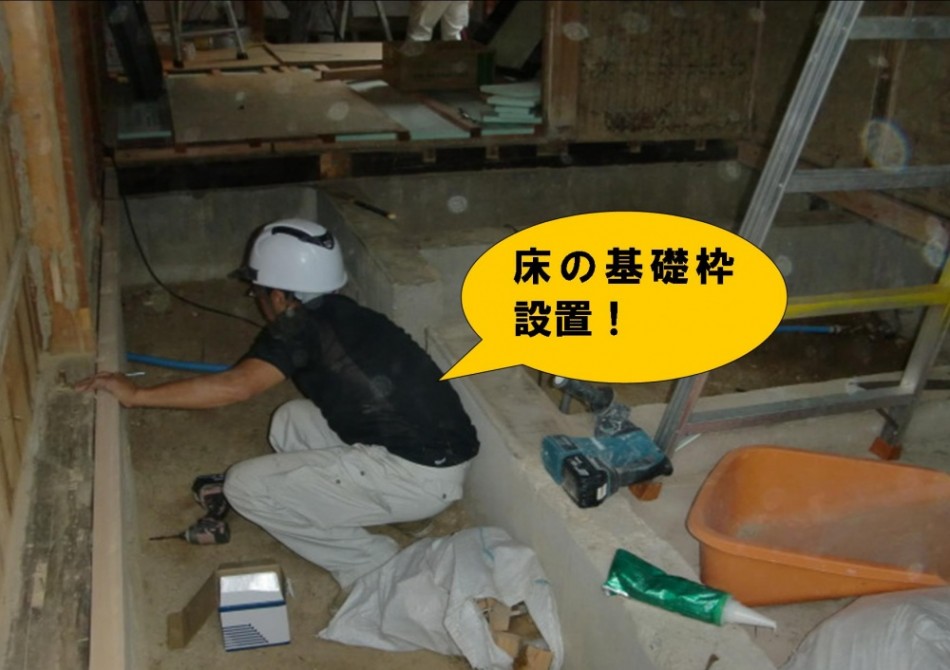

同じくお母さまの寝室になるお部屋の床の基礎枠を設置中です。

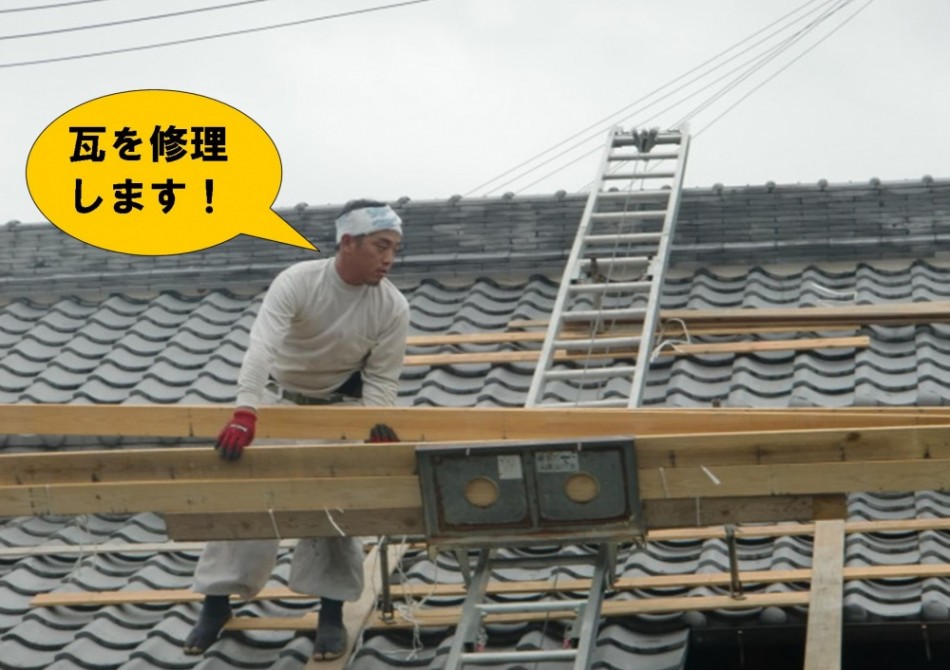

瓦修理

O様邸は雨漏りが発生いていたので、瓦の修理を行っています。割れたりズレたりしている所を直します。

岸和田市 O様邸 全面リフォーム 11日目 H27.9/9(水)

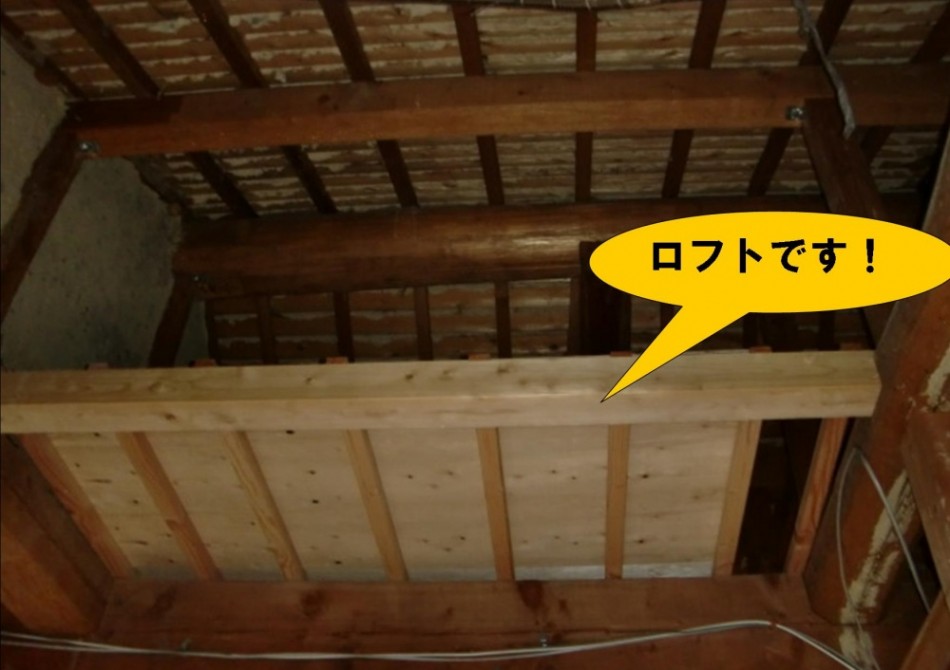

ロフト

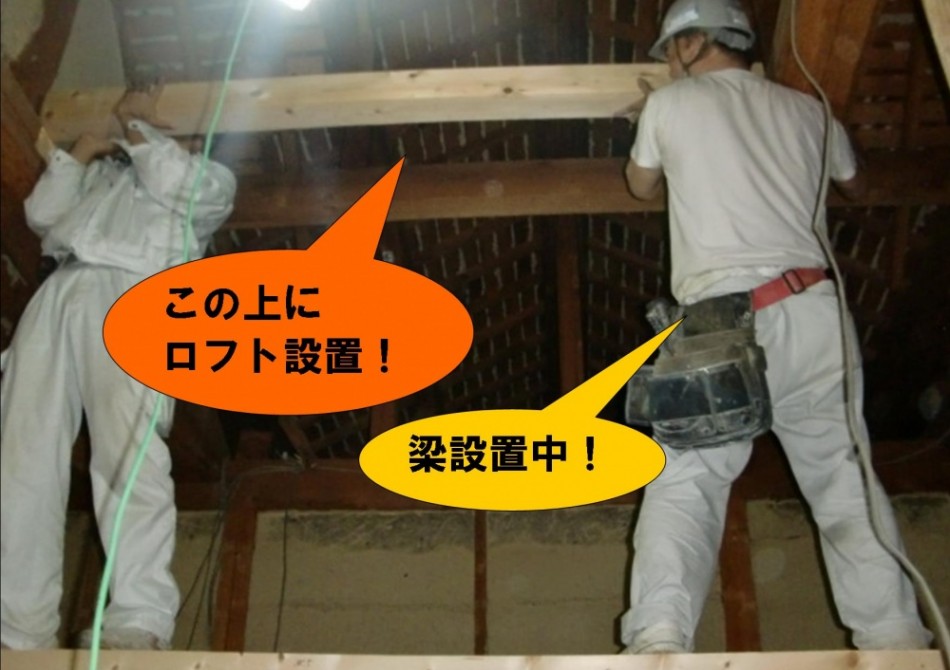

昨日に引き続き、二間を一間にしたお部屋にロフトを設置しています。床が出来上がってきました。手前にも床を設置するので、梁を増やします。

お風呂 窓開口

昨日行っていたお風呂場の腰窓設置です。開口と窓枠が出来ました。この後サッシを設置します。

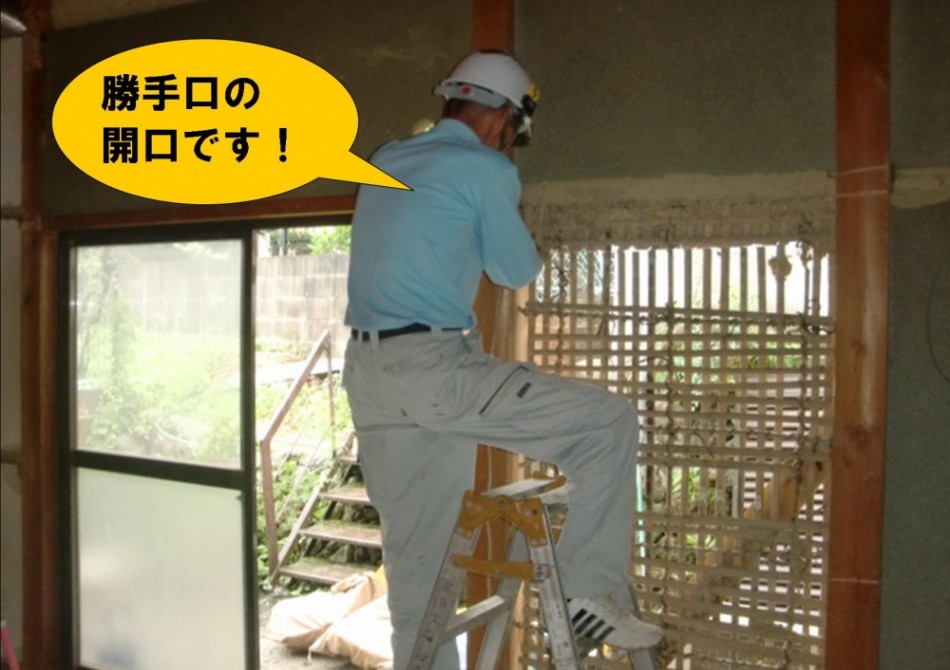

勝手口の開口

洗面所に勝手口を設置するので、壁を撤去し、開口を開けています。

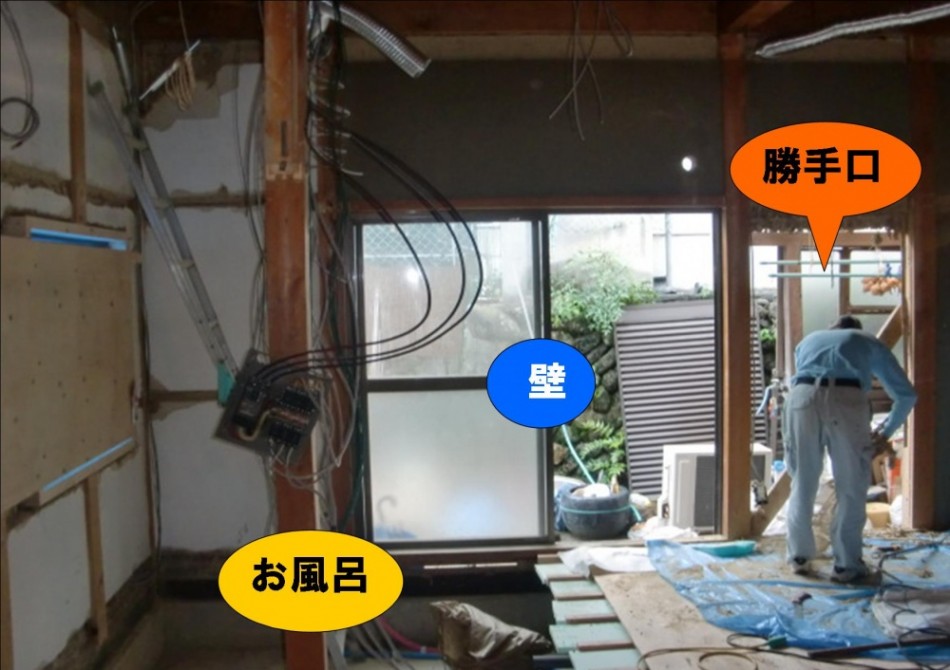

水廻り

左側がお風呂、正面の既存の掃出し窓は撤去し、壁で復旧、右側の開口が勝手口です。

岸和田市 O様邸 全面リフォーム 12日目 H27.9/10(木)

ロフト・床

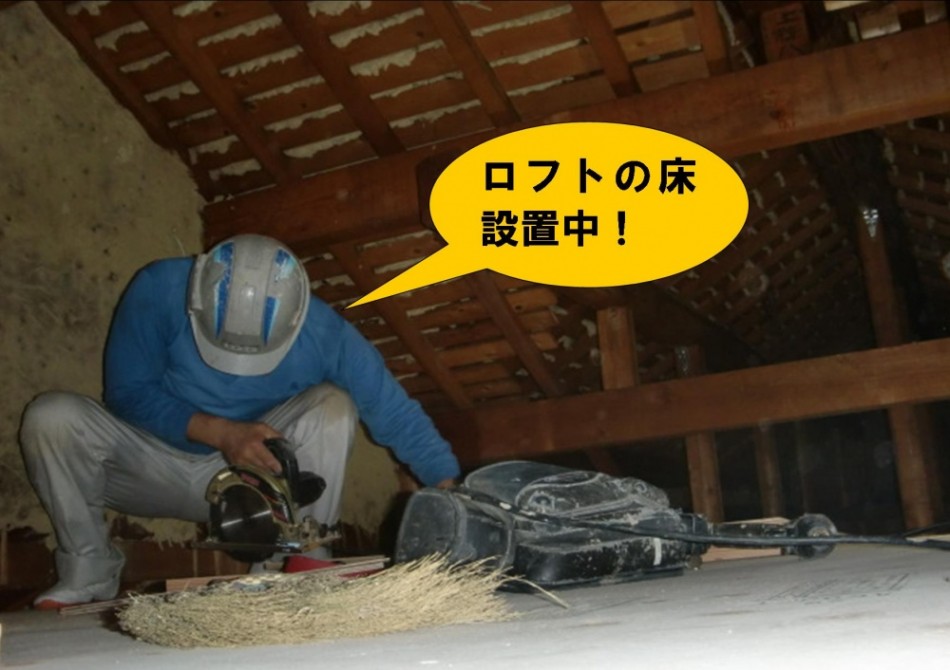

  本日は、ロフトの床を設置しています。

天井下地

ロフトの下(二間を一間にしたお部屋)の天井下地の設置も行っています。

1F寝室・収納

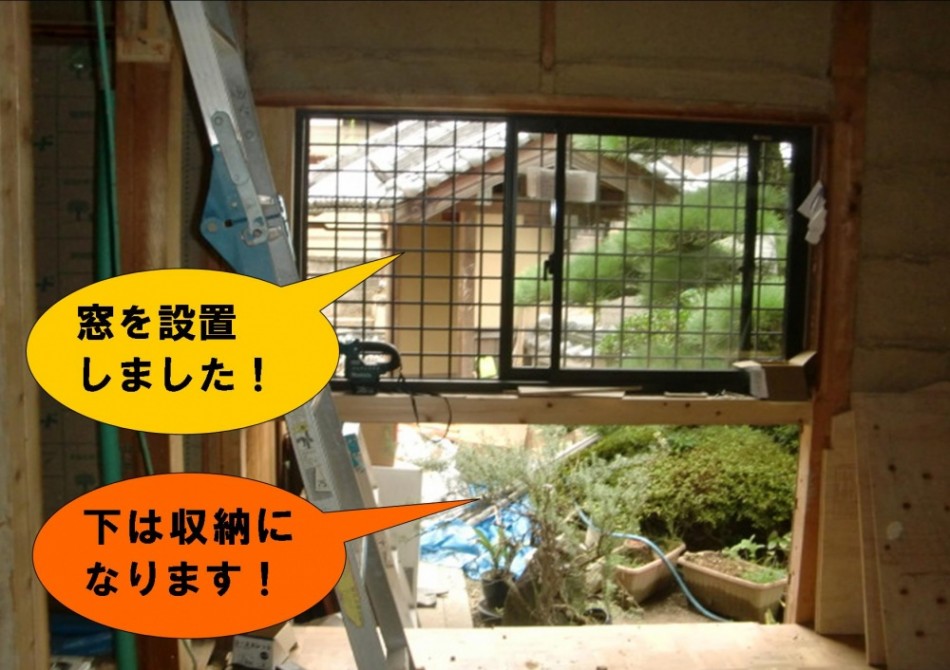

       同じく、ロフトのあるお部屋に腰窓を設置しました。窓の下は収納を設置します。

洗面所・小窓

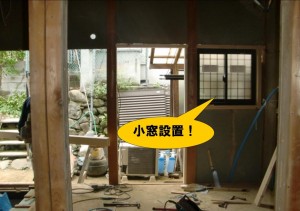

昨日、洗面所に設置する勝手口の開口を開けました。その横に小窓を設置!小窓の下には、洗濯水栓を通します。

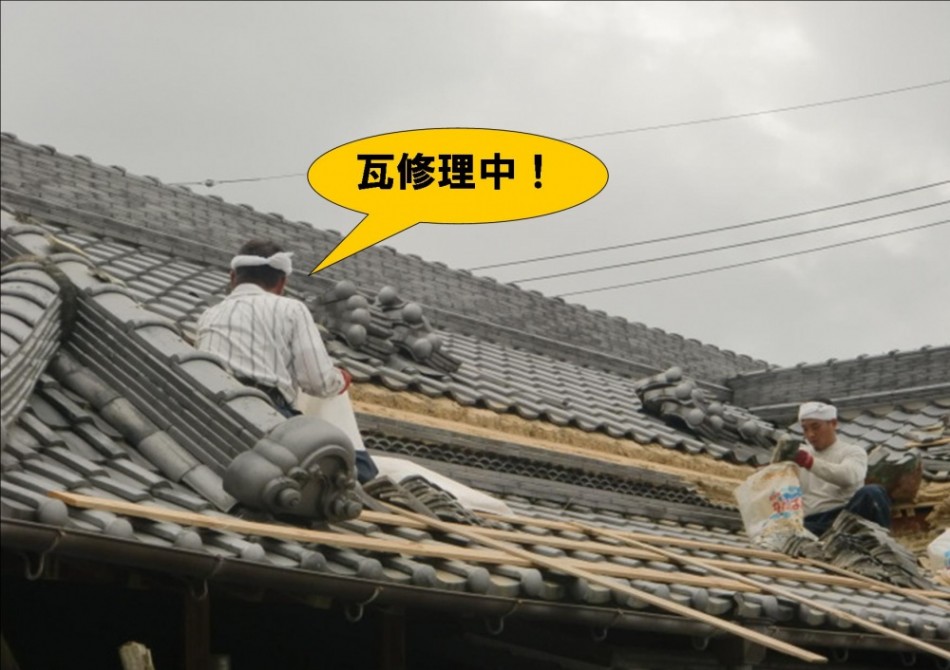

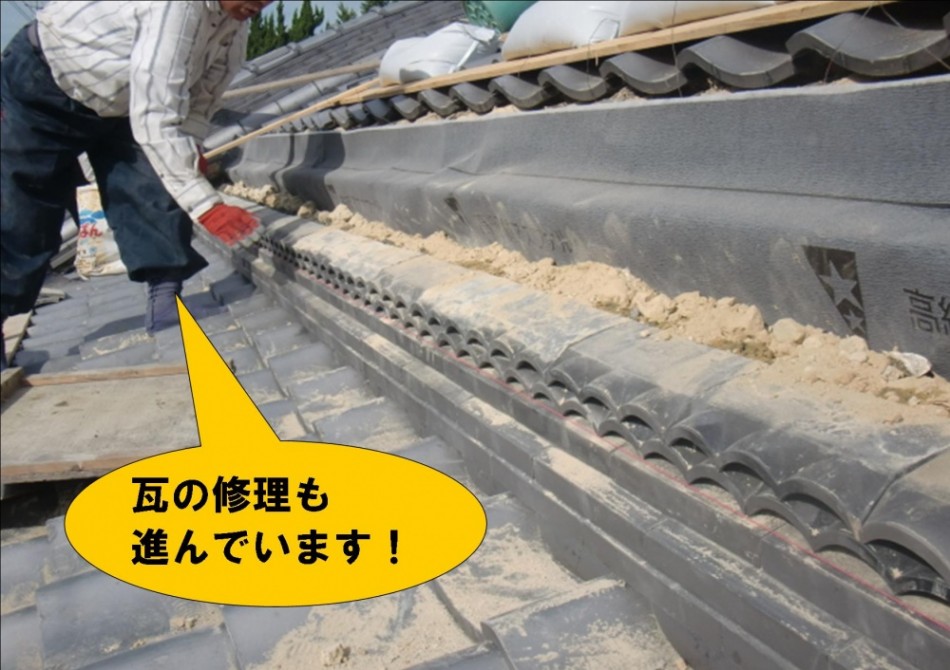

瓦修理中

      瓦の修理も進んでいます。

岸和田市 O様邸 全面リフォーム 13日目 H27.9/11(金)

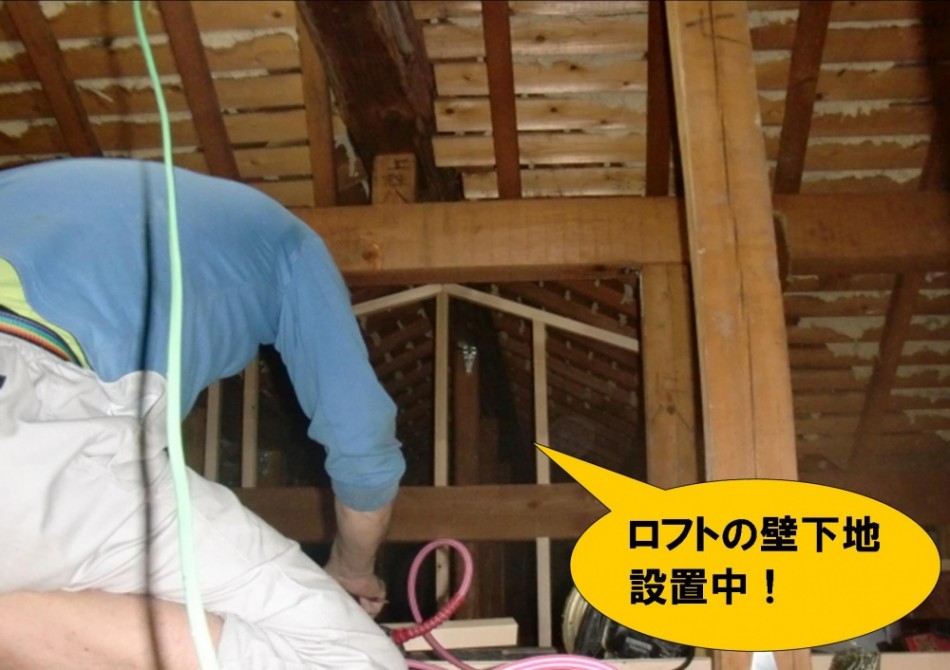

ロフト・壁下地

        昨日、ロフトの床を設置しました。本日は、ロフトの壁の下地を設置しています。

窓下収納設置

昨日、ロフトのあるお部屋に腰窓を設置しました。その窓の下に収納を設置しています。

収納・壁復旧

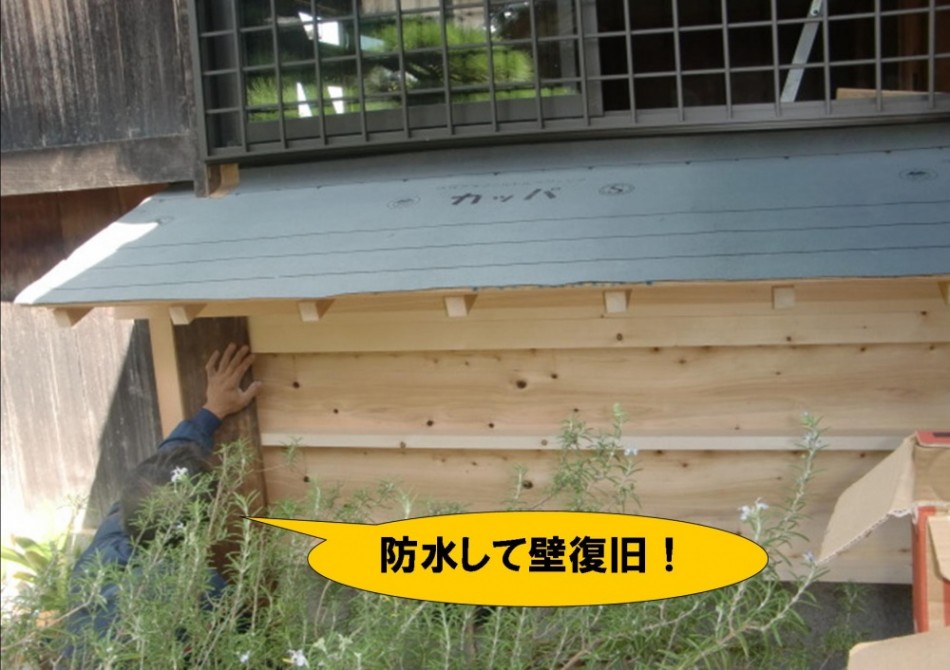

外から見た収納です。天井に屋根を取付け、防水シートを貼りました。壁の部分もきちんと防水してから復旧します。

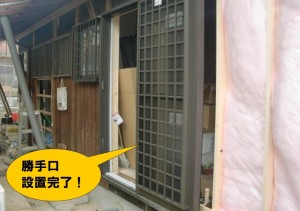

勝手口設置完了

先日から行っていた洗面所の勝手口の設置が終わりました。外から見た勝手口です。格子のデザインが可愛いですね!

窓入替

お母さまの寝室になるお部屋の窓を腰窓に入れ替えるので、既存の窓と壁を撤去しています。

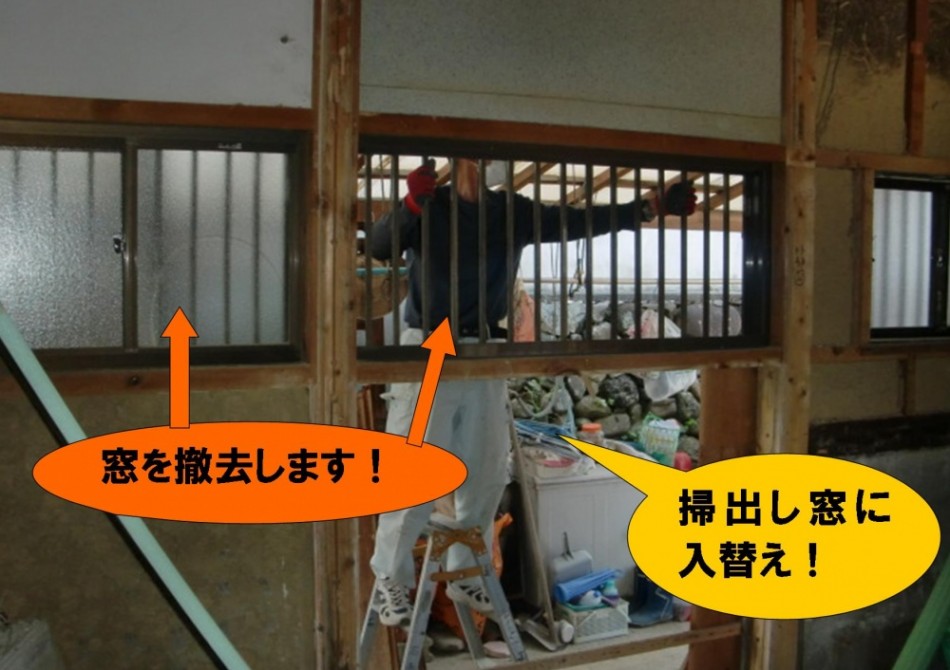

両サイドの小窓は撤去し、壁で復旧します。

太陽光発電

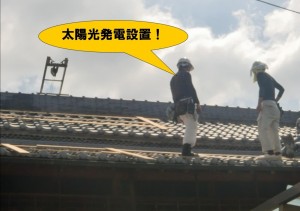

      O様邸は、太陽光発電を設置します。専門の職人さんが、屋根の上を確認中!

岸和田市 O様邸 全面リフォーム 13日目 H27.9/12(土)

ユニットバス設置

  本日はユニットバスの設置を行っています。専門の職人さんが二人で手際よく組み立てています。

収納・外壁材

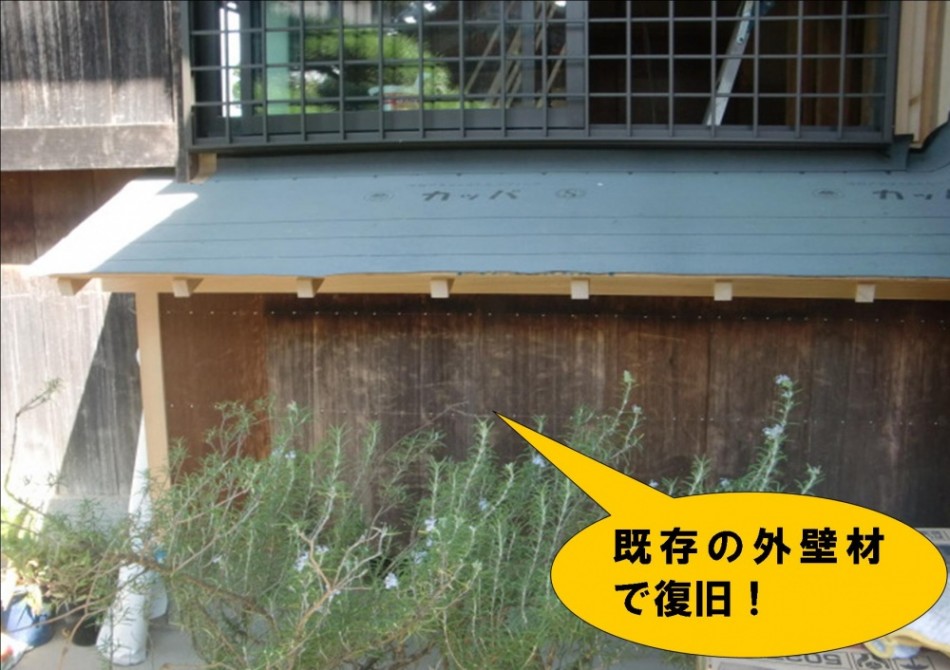

前日の工事でロフトのあるお部屋の腰窓の下に収納を設置しました。その外部を防水し、既存の外壁材を用いて復旧しました。既存の外壁材なので、違和感なく仕上がっています。屋根はガルバリウム鋼板を設置します。

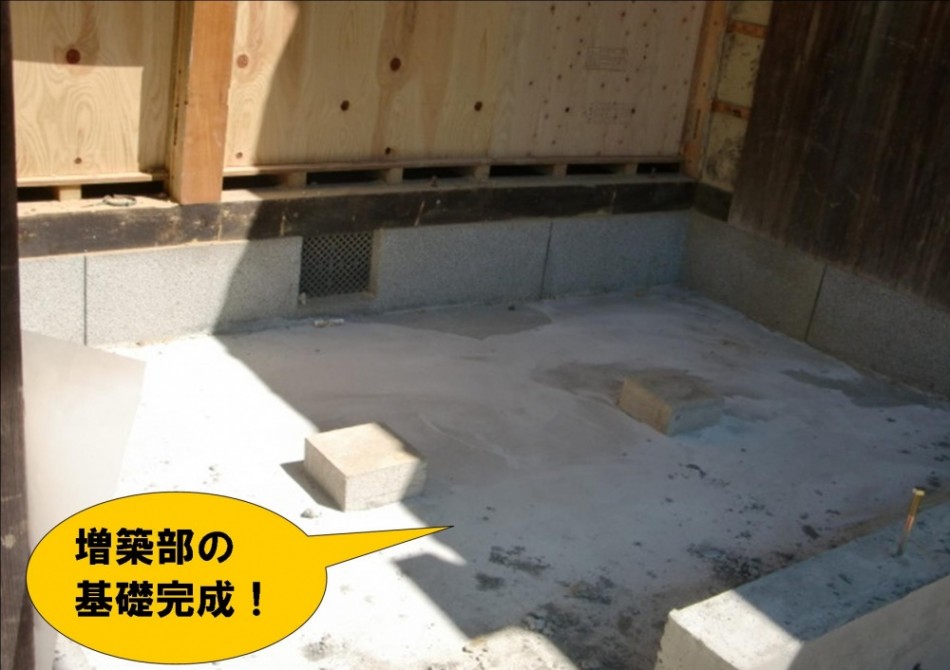

基礎完成

増築部の基礎にコンクリートを流し打ち、基礎が完成しました。

岸和田市 O様邸 全面リフォーム 14日目 H27.9/14(月)

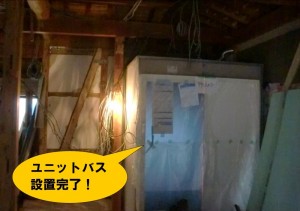

ユニットバス設置完了

   昨日行っていたユニットバスの設置が終わり、ホコリ等が入らないように周りを養生しました。

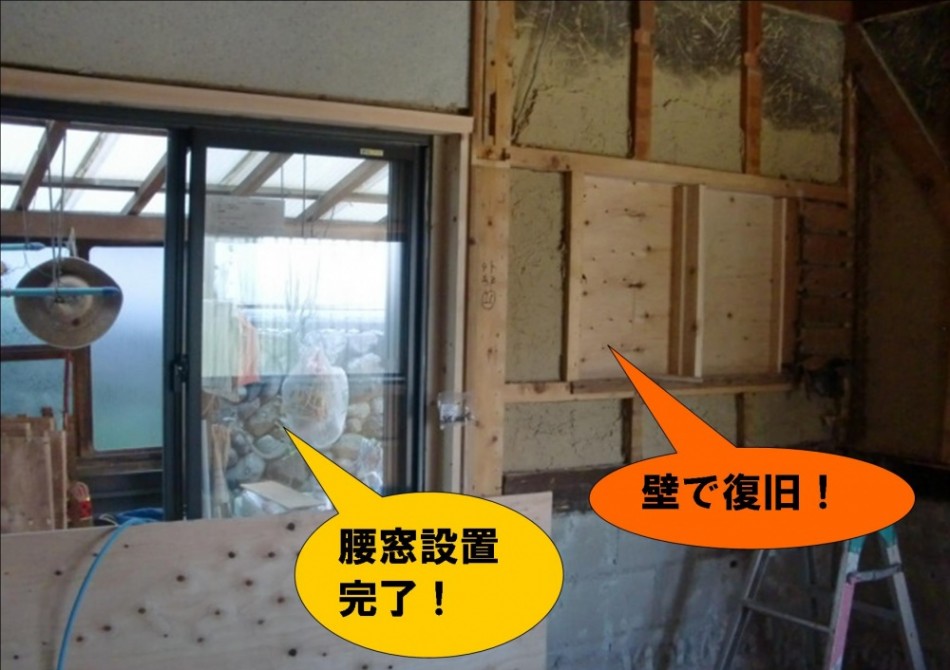

腰窓設置完了

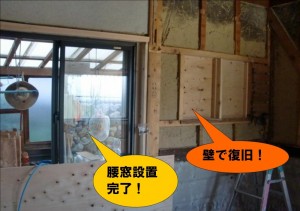

前日の工事で、お母さまの寝室になるお部屋の窓を腰窓に入替えました。両サイドの窓を撤去し、断熱材を入れ、壁で復旧しています。

ロフト内部

ロフトの内部の壁(プラスターボード)の設置が終わりました。この上にクロスを貼ります。

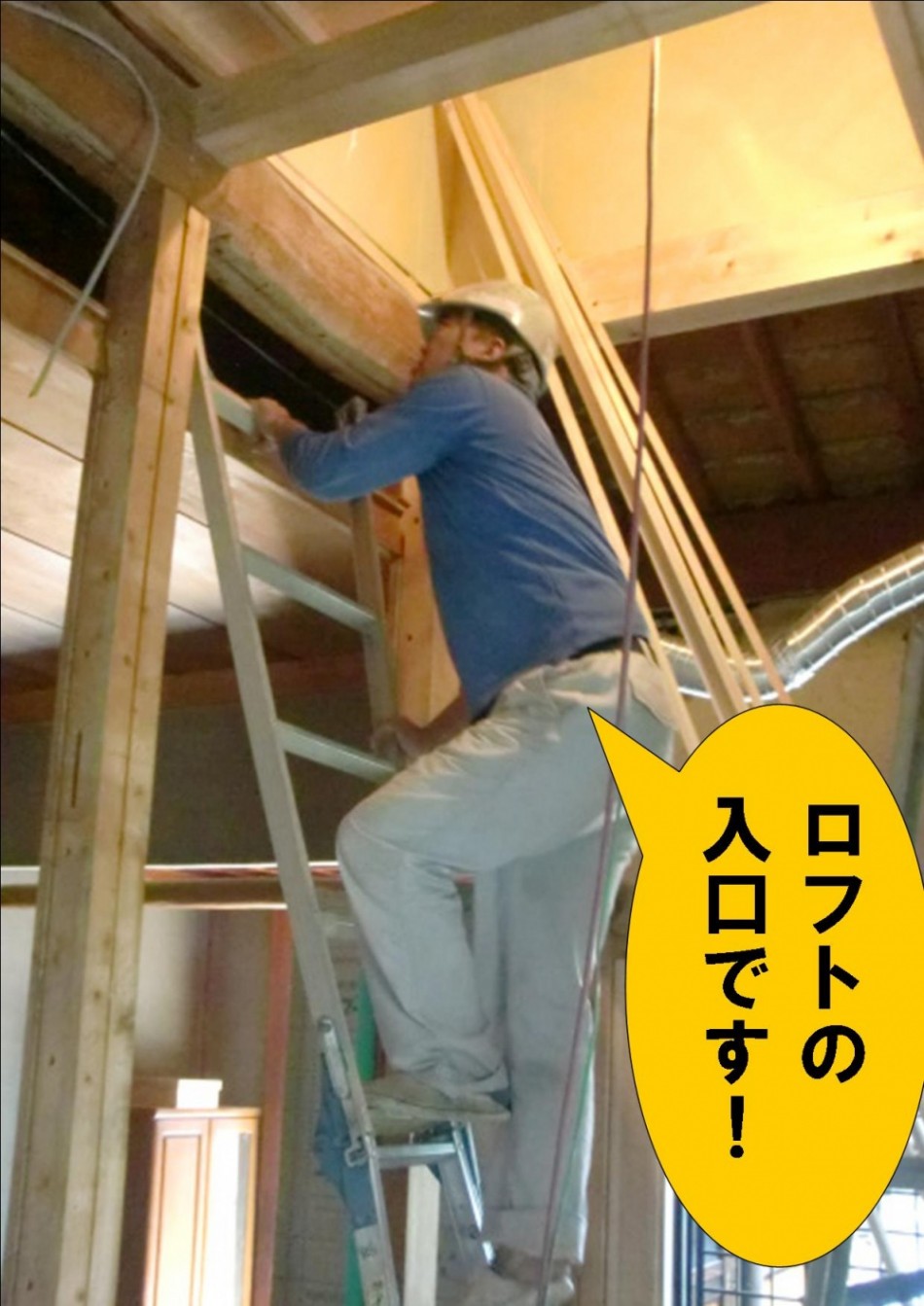

ロフト入口

     職人さんがロフトに上がっている所です。施工後、ここにハシゴを掛け上り下りします。

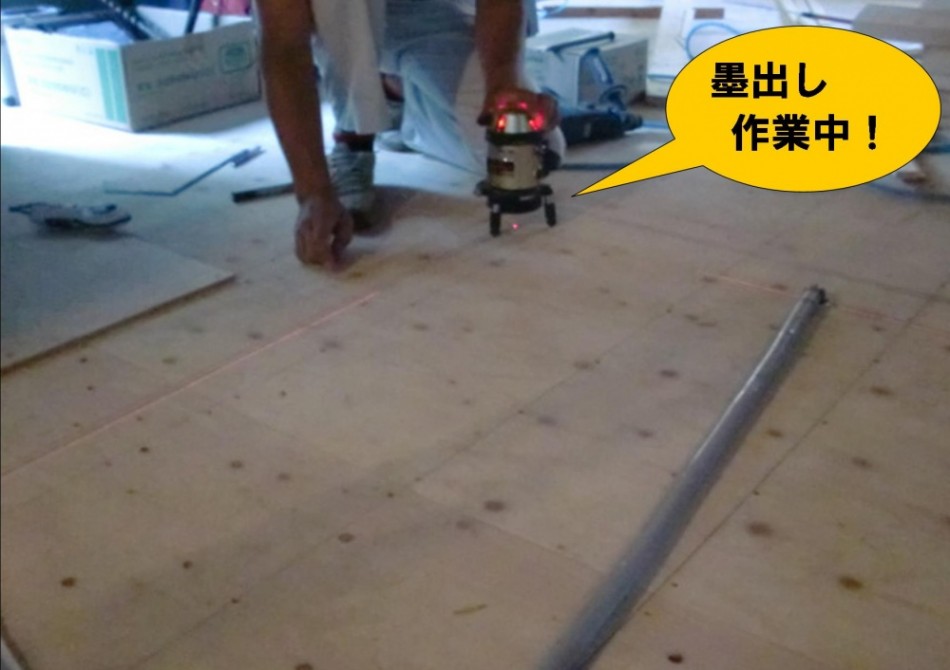

墨出し作業

トイレや洗面台等の水廻りを設置する場所に墨出し作業を行っています。

墨出しとは・・・・工事中に必要な線や位置などを床や壁などに表示する作業のことです。

壁を設置する位置、ボードや引き戸を設置する位置等を、専用の機械を使ってきちんと記していきます。

岸和田市 O様邸 全面リフォーム 15日目 H27.9/15(火)

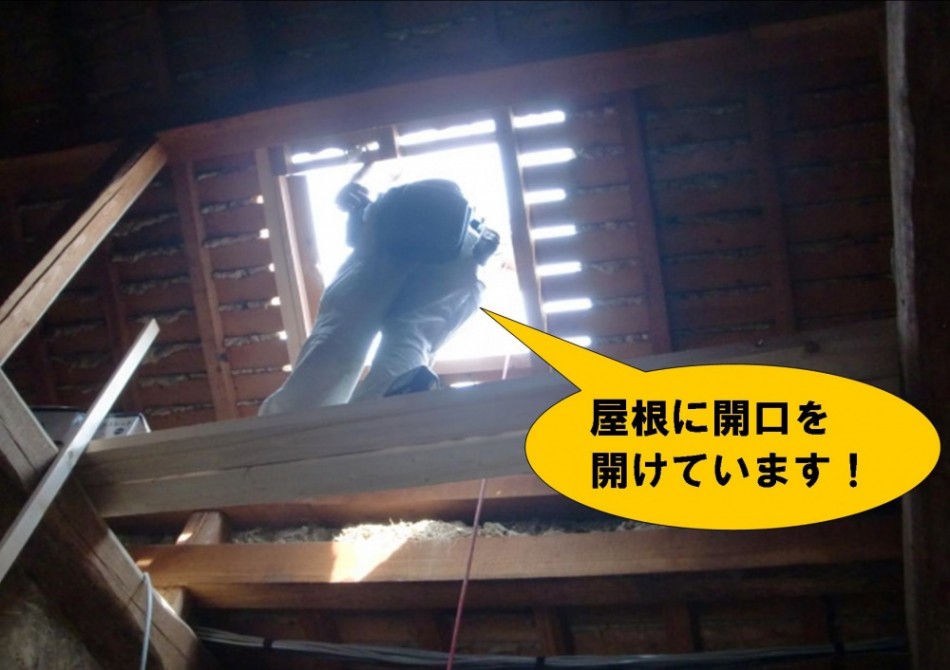

屋根開口

本日は採光窓の設置を行っています。キッチンの屋根に開口を開けています。この隣にもう一つ設置します。

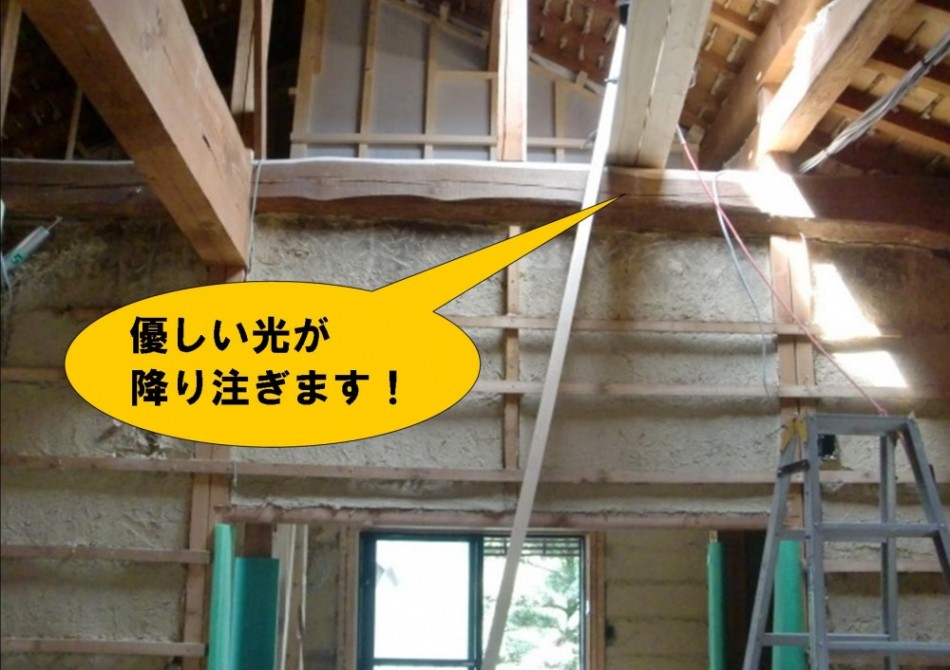

開口・光

開口を開けた部分から優しい光が入ってきています。施工後、明るいLDKになりますね!

断熱材

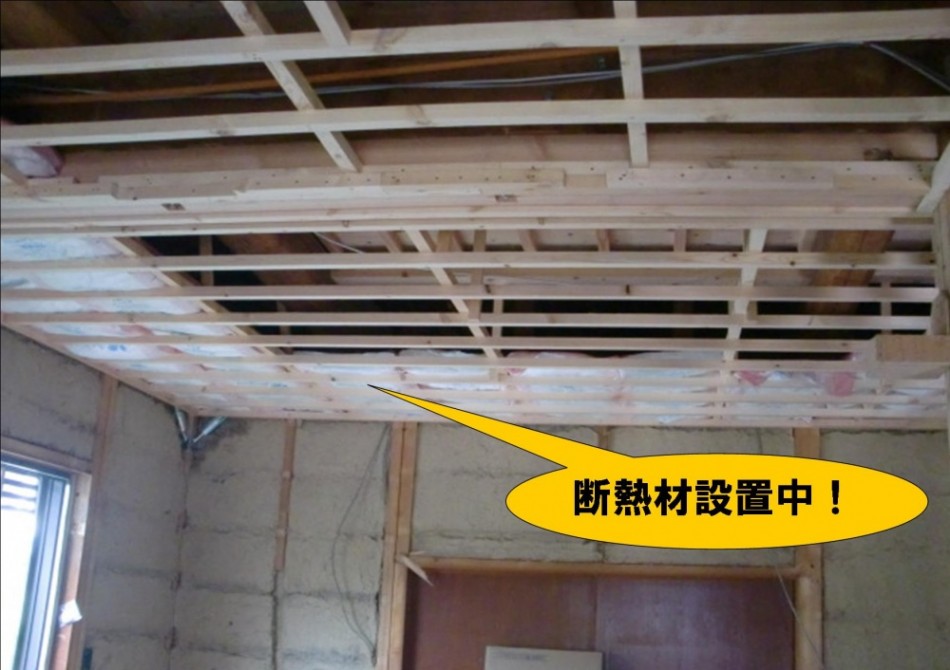

               ロフトのあるお部屋の天井に断熱材を設置しています。

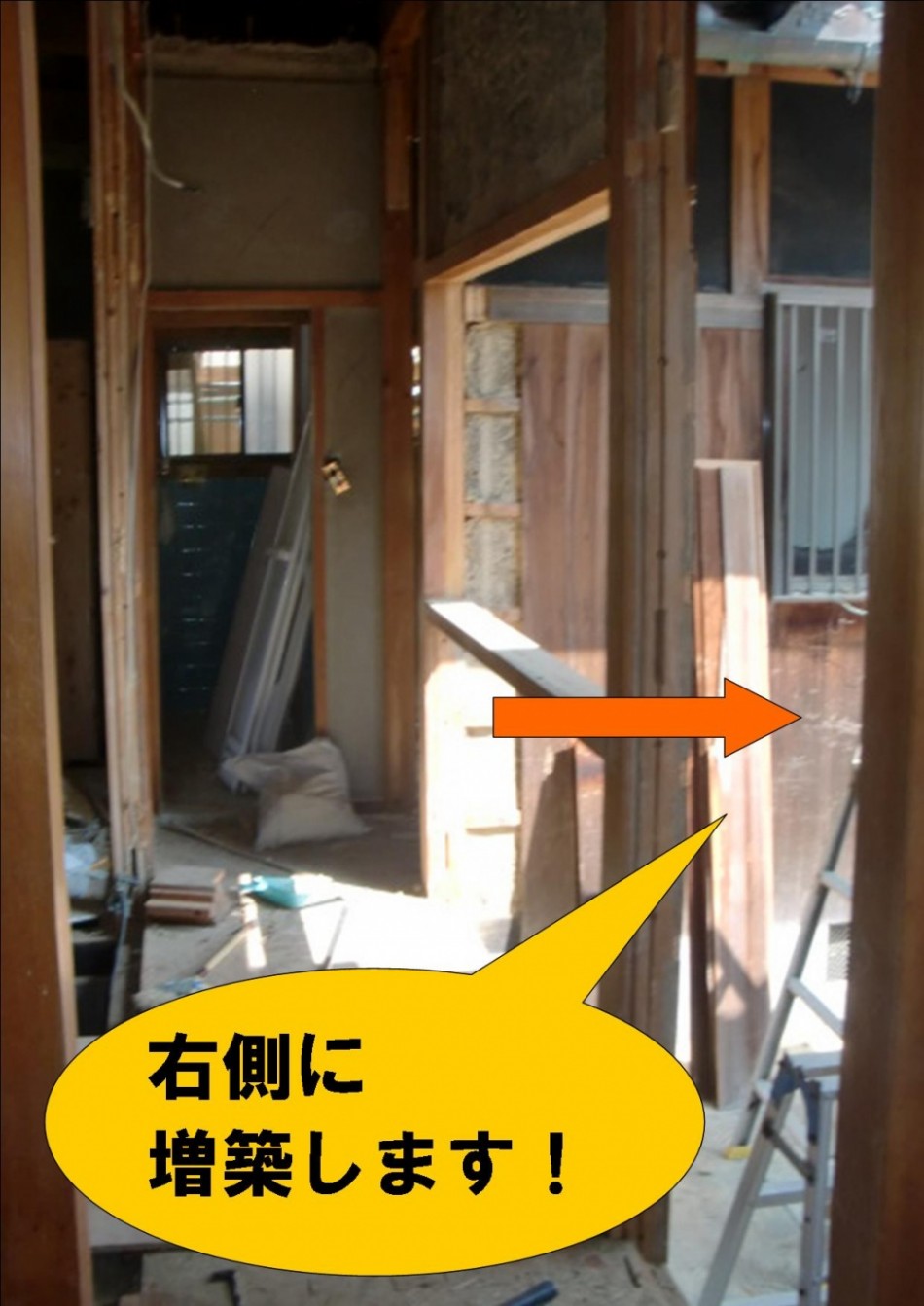

増築部・壁撤去

増築部と既存のお部屋のつなぎ目の壁を撤去しました。この後、増築部分の建設を行います。

瓦の修理

屋根瓦の修理も進んでいます。立派な瓦を一つ一つ直しています。

岸和田市 O様邸 全面リフォーム 16日目 H27.9/16(水)

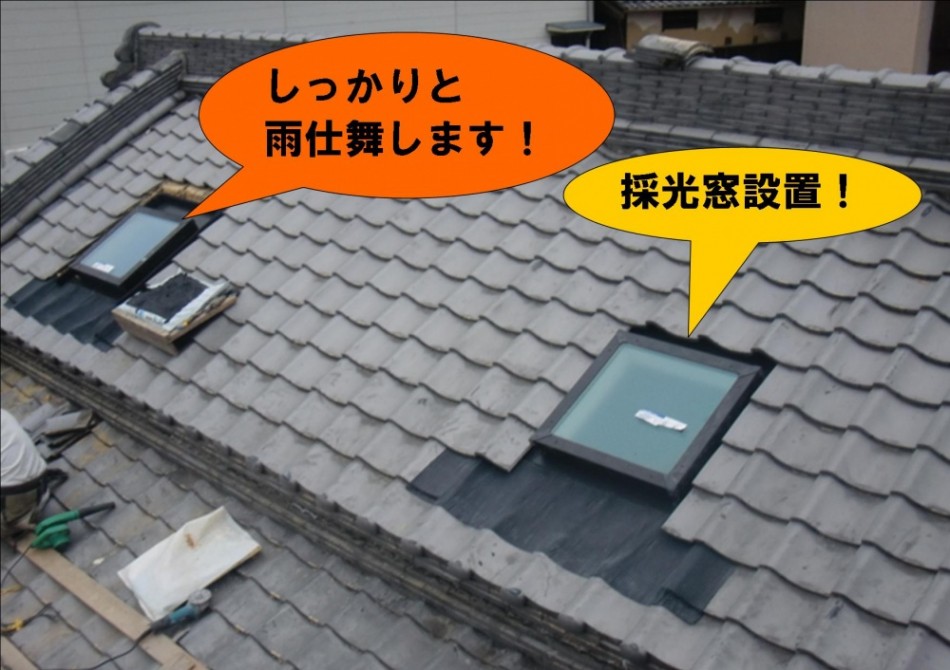

採光窓・雨仕舞

昨日、採光窓の設置を行いました。その後、採光窓の取り合い部分をしっかりと雨仕舞し、最後に瓦を設置しました。

増築部・柱

増築部の柱や梁の設置も行っています。真ん中の柱は梁に合わせて切り、ここに引き戸を設置します。

足場設置

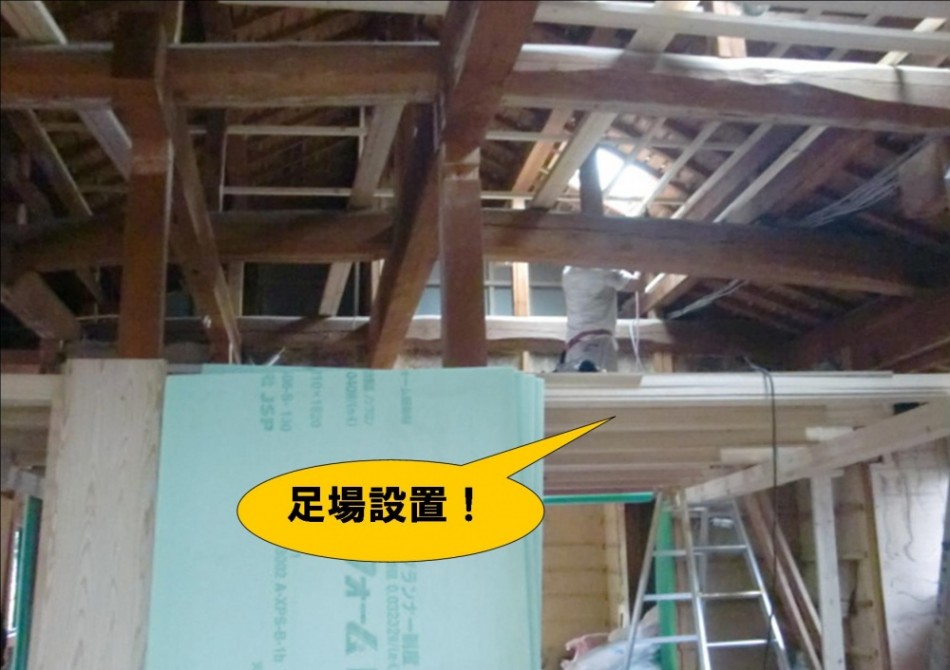

LDKの天井改修を行うので、簡易足場を設置しました。ここの天井は梁見せ天井になるのでお楽しみに!

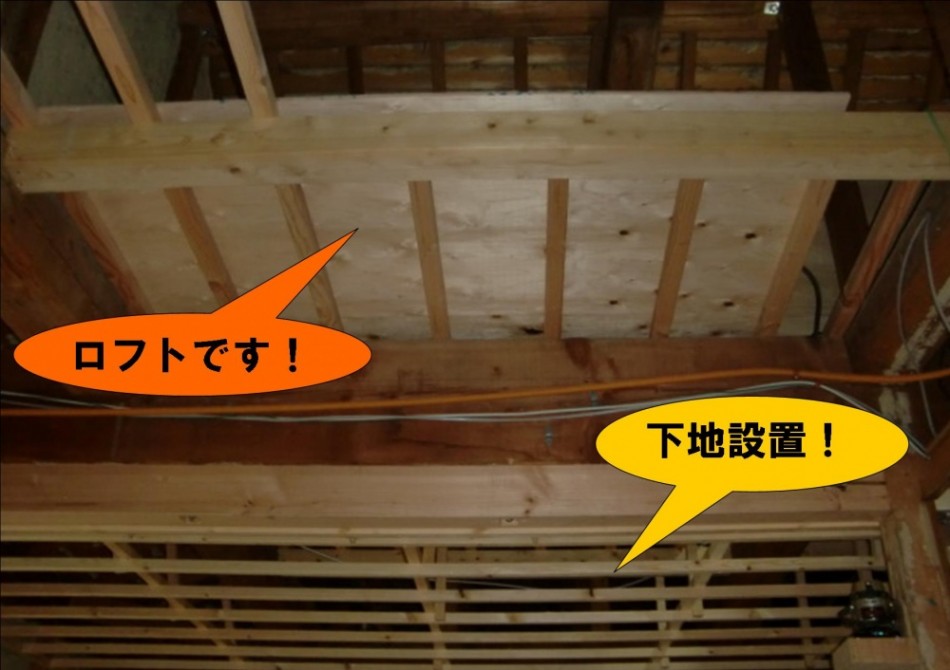

天井下地設置中

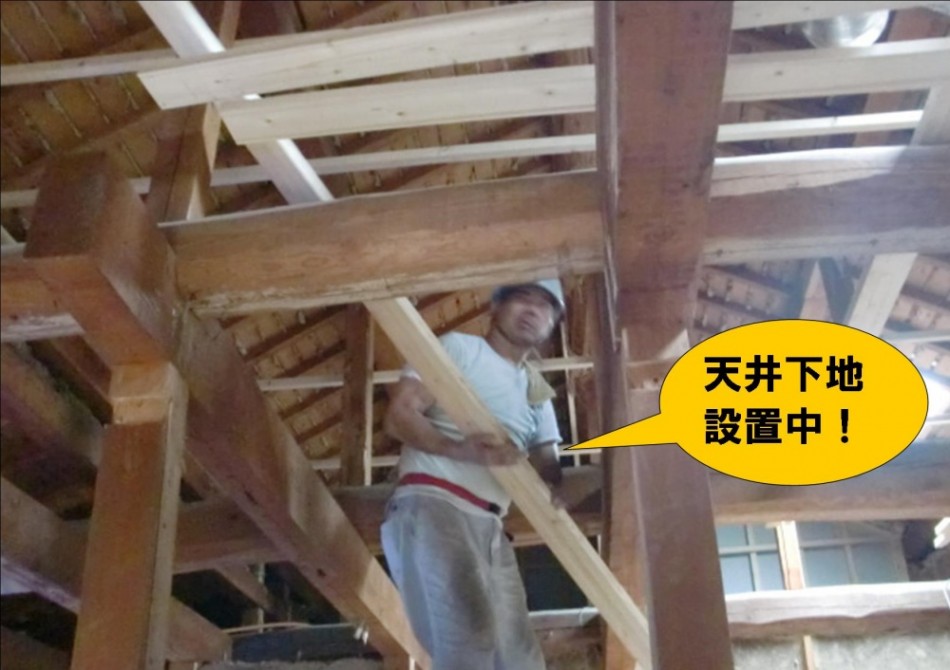

天井の下地を設置しています。天井が高いので、足場が大活躍!作業もはかどります。

           O様邸 全面リフォーム 工事の記録    No.2はこちら
