リビングを中心に 全面リフォーム 工事の記録 No.1 岸和田市

岸和田市K様邸 全面リフォーム 工事の記録No.1です。
解体から始まり、二重窓設置等を行っています。

岸和田市 K様邸 全面リフォーム 1日目 H27.6/15(月)

本日6/15(月)全面リフォーム着工です!

全面リフォーム着工

          K様邸は、キッチン、トイレの入替え、下水切り替え、内装改修等を行います。

解体中

本日は、解体工事を行っています。大工さんがお部屋の壁・天井を解体しています。

解体の様子

       解体作業の様子です。

解体の様子

現場で解体作業を見ていると迫力があるんですよ~!壁や下地等が手際よく撤去されていきます!

トイレ撤去完了

トイレの便器、手洗い水栓も撤去しました。この後、タイル壁・床、天井も解体します。

洗面台撤去

  洗面台の撤去も終わっています。

電力幹線改修工事

K様邸の電力の引き込み線が細かったので、大きい電力量にも対応できるように、太い幹線に入替えます。

岸和田市 K様邸 全面リフォーム 2日目  H27.6/16(火)

床下清掃

昨日に引き続き解体工事等を行っています。お部屋の壁と天井、床を撤去したので、床下をきれいに掃除しています。

窓入替

リビングの窓を入替える工事も行っています。大工さんが新しい窓の大きさに合わせて壁を削っています。

タイル撤去

   トイレのタイル壁を撤去しています。すごい振動と音とホコリの中で、職人さん頑張っています!

岸和田市 K様邸 全面リフォーム 3日目  H27.6/17(水)

掃出し窓

昨日行っていた掃出し窓の入替が終わりました。

腰窓入替

続いて、掃出し窓の横にある腰窓の入替を行っています。大工さんが、新しい窓のサイズに合わせて壁を削り、窓枠の下地を設置しています。

床の下地

               床に断熱材を敷き詰め、下地を設置しています。

岸和田市 K様邸 全面リフォーム 4日目  H27.6/18(木)

窓設置完了

  昨日行っていた窓をペアガラスに入替る工事が終わりました。窓周りはモルタルで復旧します。

Before

BIFORE

arrow

キッチンの左にある勝手口と横長の窓は撤去し、壁で復旧、真ん中あたりに新しく引き戸を設置します。

After

工事の様子

窓と勝手口を撤去し、引き戸を設置する部分の壁を撤去しています。

手前の大工さんは、昨日に引き続き床下地を張っています。

キッチンの窓

            キッチンの右側にある窓はペアガラスの窓に入替えます。

岸和田市 K様邸 全面リフォーム 5日目  H27.6/19(金)

窓枠設置

前日の工事でキッチンの窓の入替を行いました。

キッチンの窓設置完了

窓の設置が終わりました。新しい窓はペアガラスで、二つに分けて設置しました。

玄関ドア入替

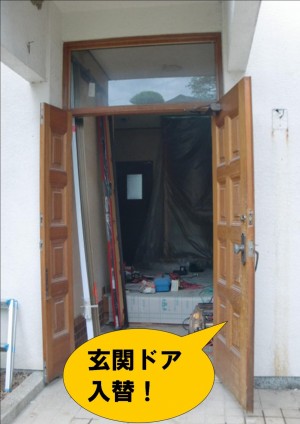

本日は玄関ドアの入替えを行っています。

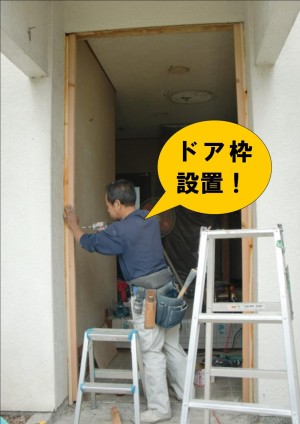

ドア枠設置

既存の玄関ドアを撤去し、ドア枠を設置しています。どんな玄関ドアになるのか楽しみですね!

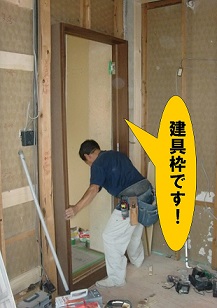

建具枠

ダイニングキッチンとリビングの間に、新しく可動の間仕切り引き戸を設置するので、建具枠を設置しています。

岸和田市 K様邸 全面リフォーム 6日目 H27.6/20(土)

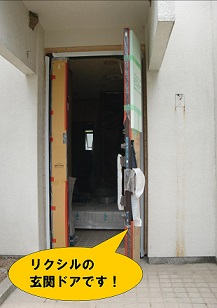

リクシルの玄関ドア

昨日行っていた玄関ドアの入替が終わっています。傷などつかないように養生をしたままなので、施工事例でご紹介しますね

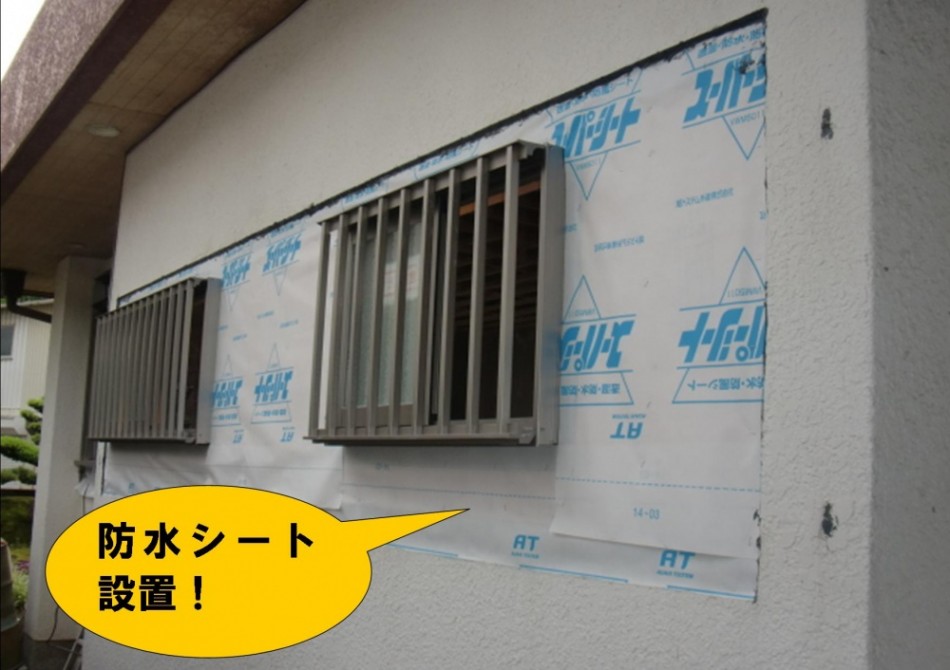

防水シート

本日はキッチンの窓を入替えたところの外壁を復旧しています。窓周りの壁に防水シートを設置しました。この後、ラス(網目状のモルタルの下地材)を張り、モルタルで復旧します。

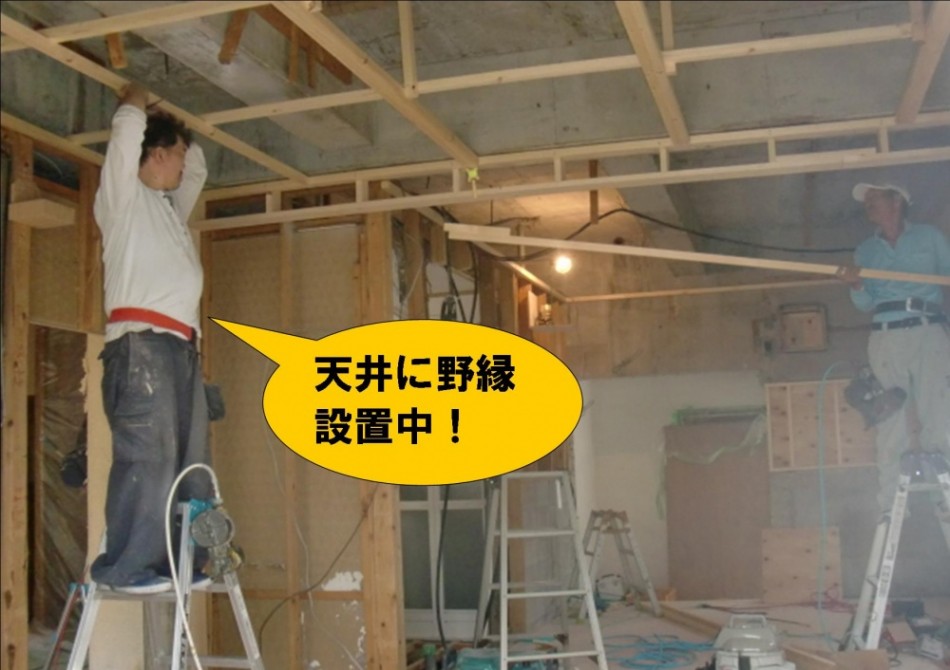

野縁設置中

部屋の中では大工さんが、天井に野縁(天井の下地)を設置しています。

建具枠設置

リビングの入口の建具枠を設置しています。

岸和田市 K様邸 全面リフォーム 7日目 H27.6/22(月)

モルタルで壁復旧

昨日に引き続き窓周りの外壁を復旧しています。左官の職人さんが、モルタルを塗っています。この後乾くのを待ち、上塗りして、最後に塗装します。

野縁設置完了

昨日行っていた野縁(天井の下地)の設置が終わりました。右奥にあった既存の窓は壁で復旧しています。

キッチンの配管設置

右奥では大工さんが壁の下地を設置しています。手前では設備の職人さんが、キッチンの配管工事を行っています。

配管工事

設備の職人さんが洗面所の床下に潜り、キッチンの配管を通しています。

電気の配線工事

 電気の職人さんが配線を通す工事を行っています。色んな職人さんが現場に入り、頑張っています!

岸和田市 K様邸 全面リフォーム 8日目 H27.6/23(火)

モルタル上塗り

昨日窓周りにモルタルを塗り、本日はその上に上塗りを行っています。

プラスターボード

昨日壁の下地の設置が終わったので、天井にプラスターボード(クロスの下地)を張っています。大きな材料なので、2人で持ち上げています。

建具枠造作

奥にあった勝手口を撤去し、壁を撤去したところに引き戸を設置するので、その建具枠を造作しています。

玄関ホール天井

玄関ホールの改修も行っています。大工さんが天井を設置中!

岸和田市 K様邸 全面リフォーム 9日目 H27.6/24(水)

窓復旧・後日塗装

前日の工事で行っていた窓周りの外壁の復旧(モルタルの上塗り)が終わりました。

後日、塗装して仕上げます。

天井・建具枠

天井のプラスターボード張りと、奥の建具枠の設置も完了しています。

フローリング設置中

リビングの壁に断熱材を敷き詰めました。

大工さんが、床のフローリングを張っています。

トイレ床下地

 トイレの床下地の設置も行っています。

花壇撤去

玄関先にあった花壇はもう使わないそうなので、撤去しています。

化粧壁

花壇の土と、下のコンクリートを撤去し、左官の職人さんが巾木の部分にモルタルを塗っています。ここは化粧壁で仕上げます。フロアはタイルを貼ります。

寒水石

化粧壁には「寒水石」を使用しています。モルタルに混ぜて壁に塗り、完全に乾く前に洗い出し(水で流す)をします。洗い出しを行うと、表面に寒水石が表れて美しい仕上がりになります。

岸和田市 K様邸 全面リフォーム 10日目 H27.6/25(木)

しっかり養生

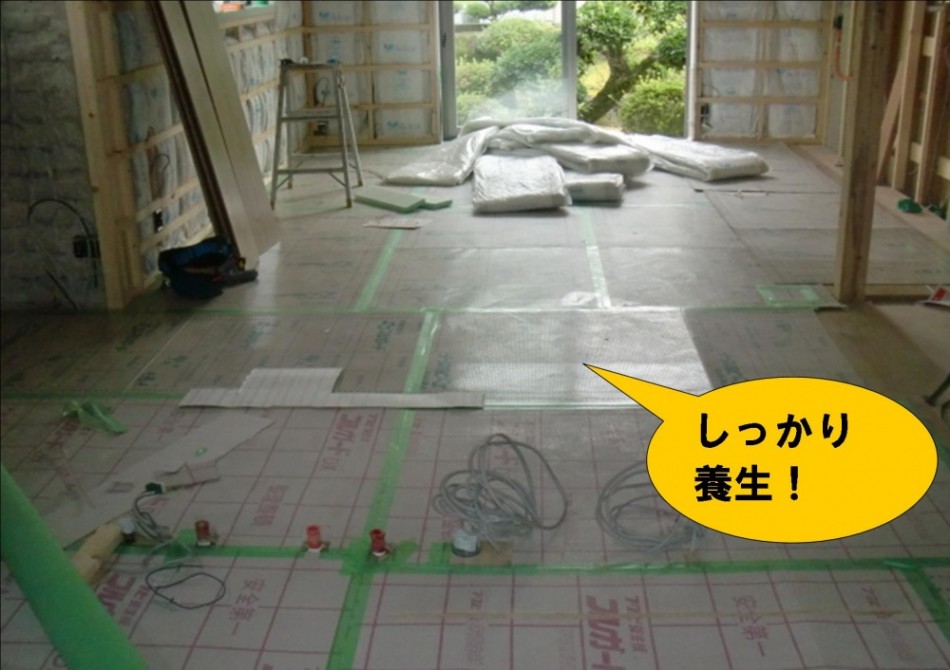

  昨日行っていたフローリングの設置が終わり、キズなどつかないようにしっかりと養生しました。

Before

洗い出し

arrow

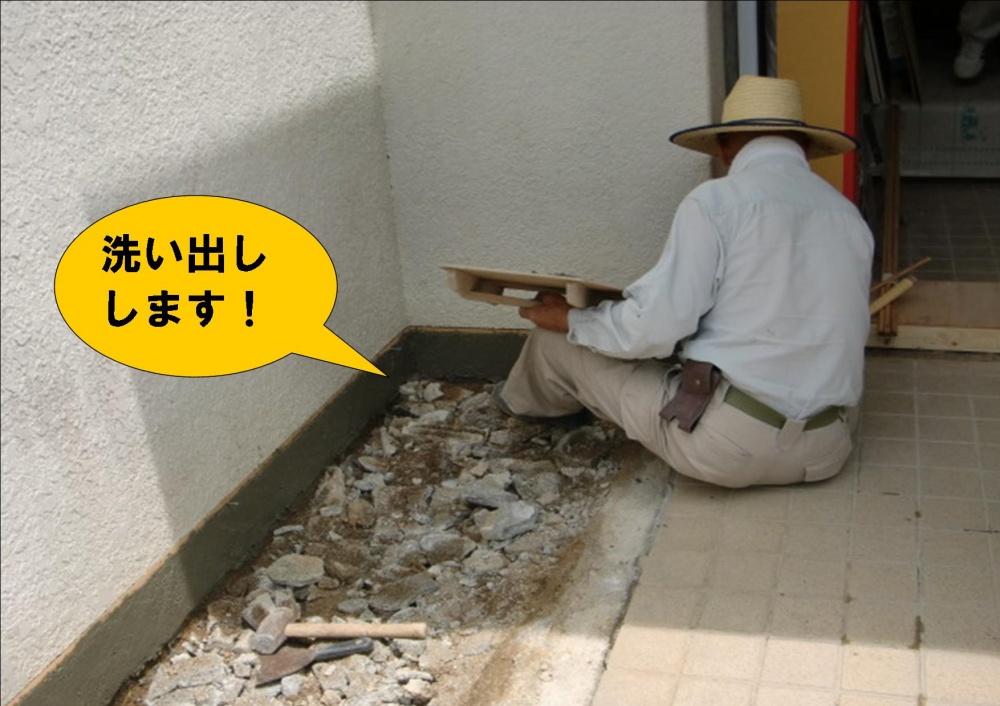

昨日玄関先の花壇を撤去し、巾木の部分に寒水石を混ぜたモルタルを塗りました。この後、じょうろのような道具で水を流し、洗い出しを行いました

After

洗い出し完了

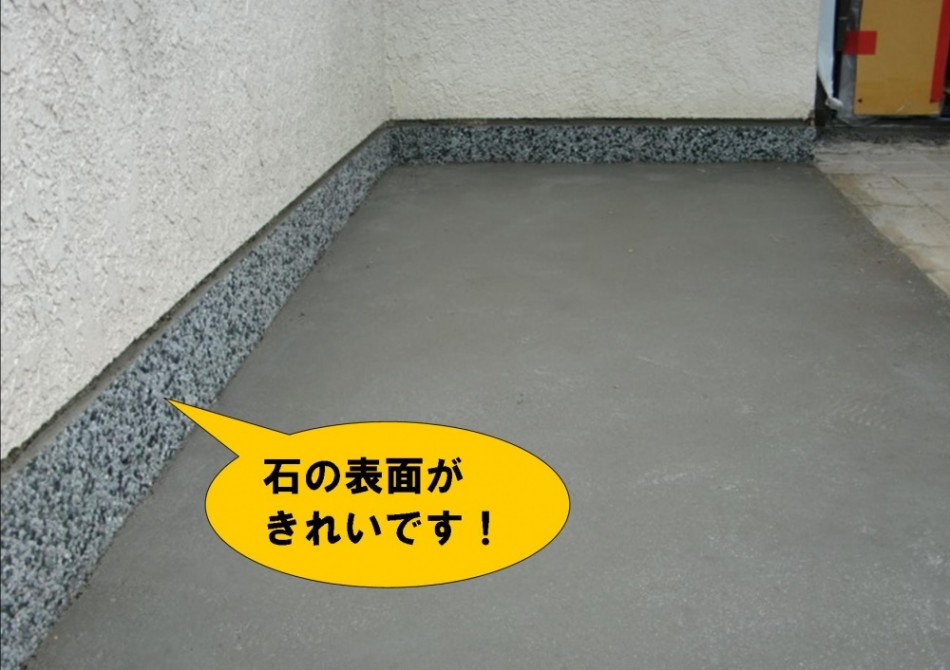

既存の花壇にモルタルを塗り土間を復旧しました。洗い出しをした巾木は寒水石の表面が表れてとてもきれいですね。

タイル仕上げ

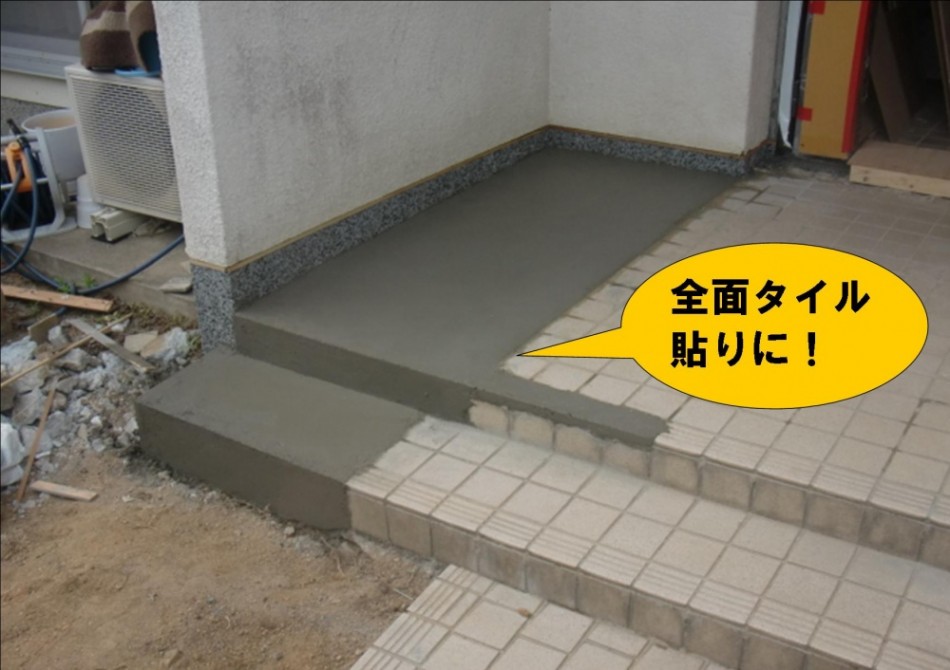

階段まで土間を打ち復旧しました。この後、土間と既存のタイルの上に新しいタイルを貼り、仕上げます。

トイレ壁下地

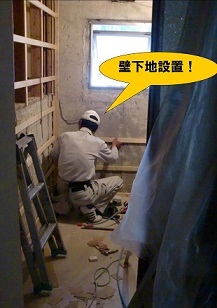

昨日トイレの床下地を設置しました。本日は壁の下地を設置しています。

キッチンの壁

  キッチンの壁下地も設置しています。

   工事の様子を楽しく分かりやすくご紹介 K様邸 工事の記録No.2はこちら(つづき)

   全面リフォーム    完成はこちら
