まず最初は二階の和室を洋室に変更する工事から取り掛かります。
畳を取り外し撤去します。
9月1日
まず最初は二階の和室を洋室に変更する工事から取り掛かります。
畳を取り外し撤去します。

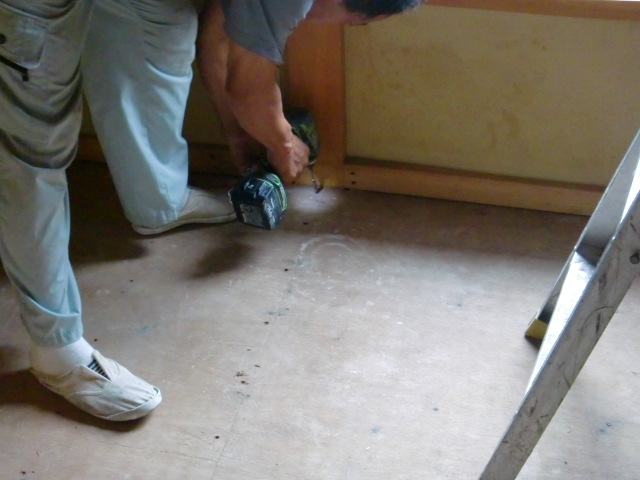

そして浮きやぐらつきを抑えるため下地をビスでしっかり止めていきます。

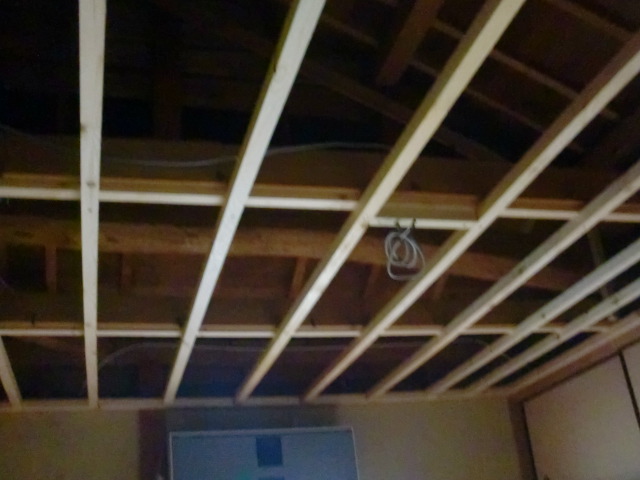

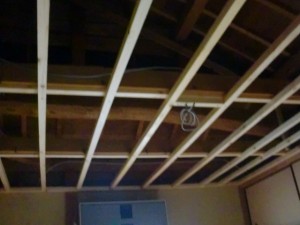

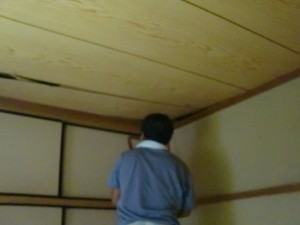

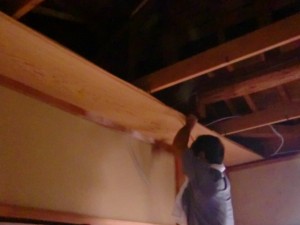

天井もこのままではクロスを貼れないのですべて撤去してしまいます。
断熱材が入っていなかったようなので復旧時に断熱材も投入します。
9月3日

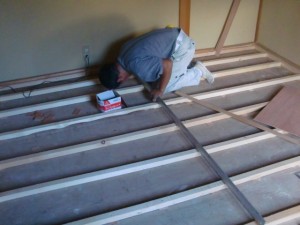

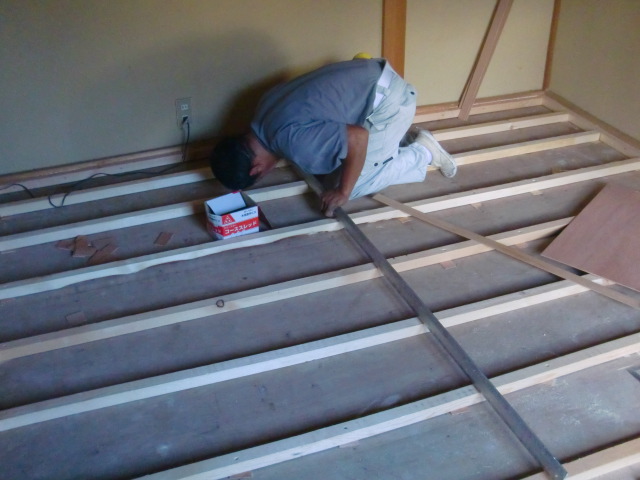

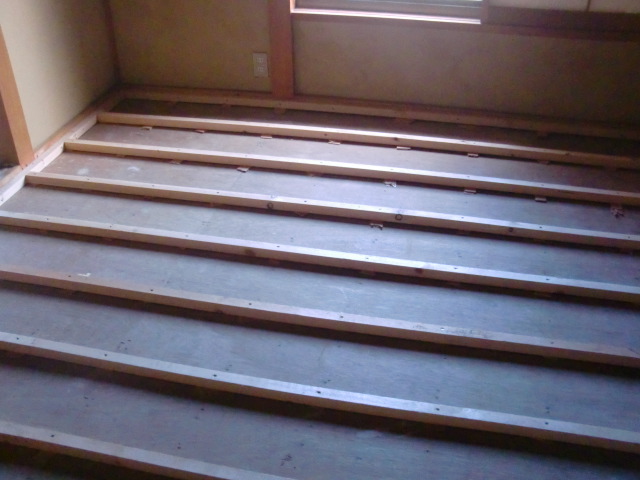

根太を等間隔に固定します。
部屋全体の歪みなどもここで調整します。

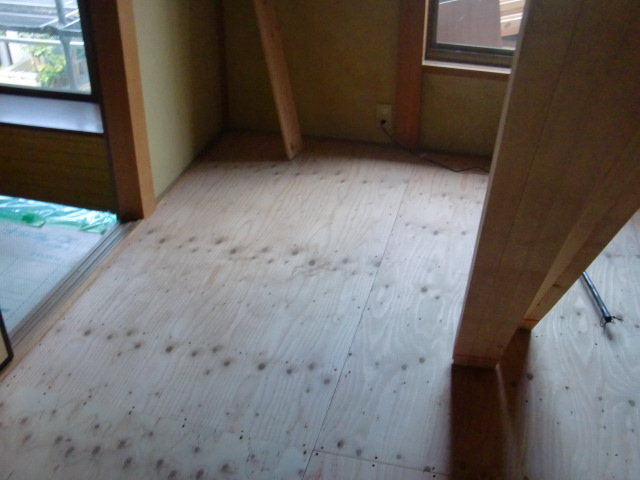

構造用合板を貼れば下地は完了です。

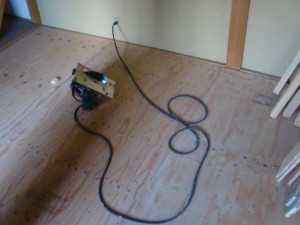

あとは仕上げのフローリング材を施工すれば床は完了になります。

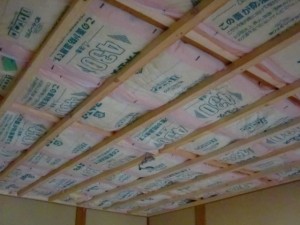

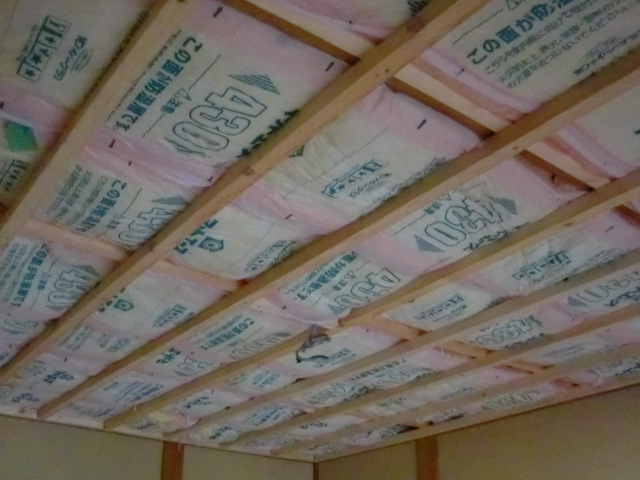

そして撤去した天井も復旧に取り掛かります。 断熱材も敷き詰めます。
これでかなり室温が変わるはずです。
9月10日
和室のじゅらくの塗り替え工事です。

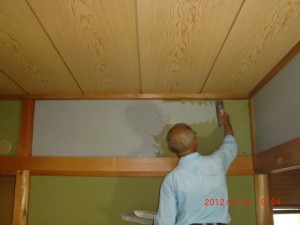

前のじゅらくがしっかりしておりはがれ落ちなどが無かったので そのまま下地処理を施します。
1日か2日、養生期間を取り、上塗りを施工します。
9月13日

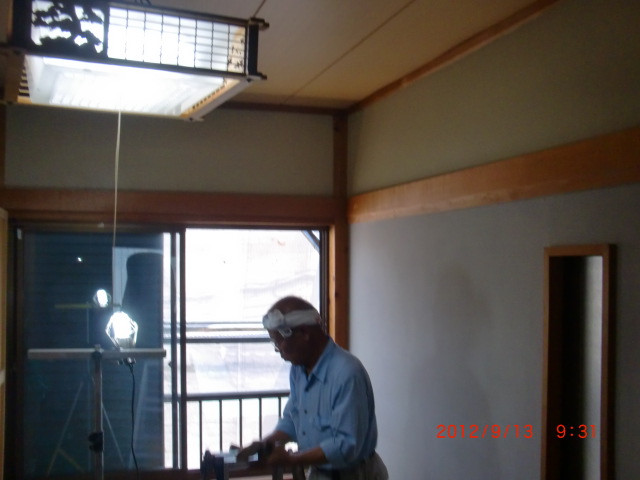

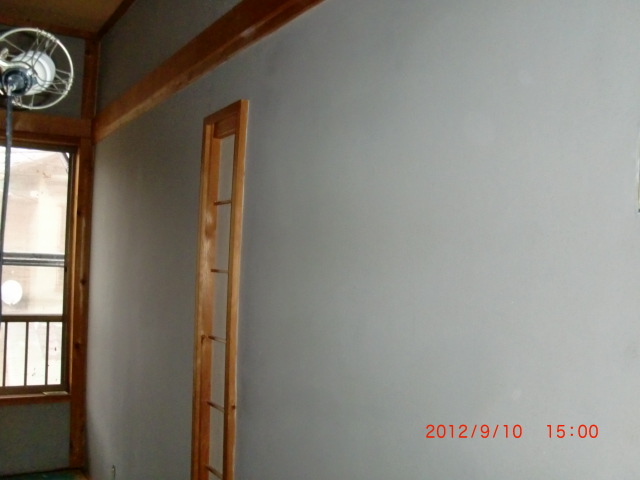

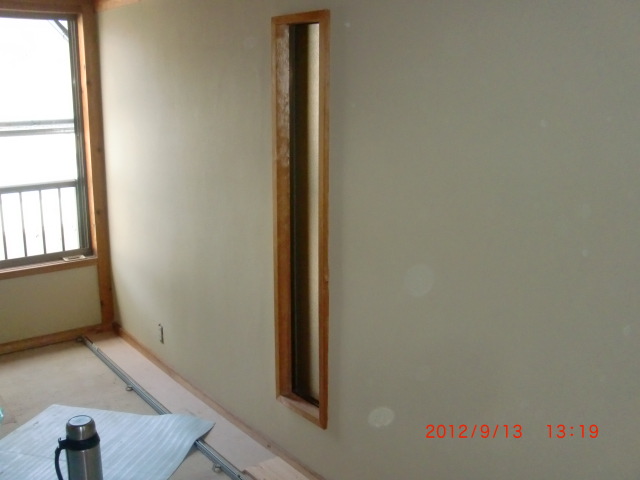

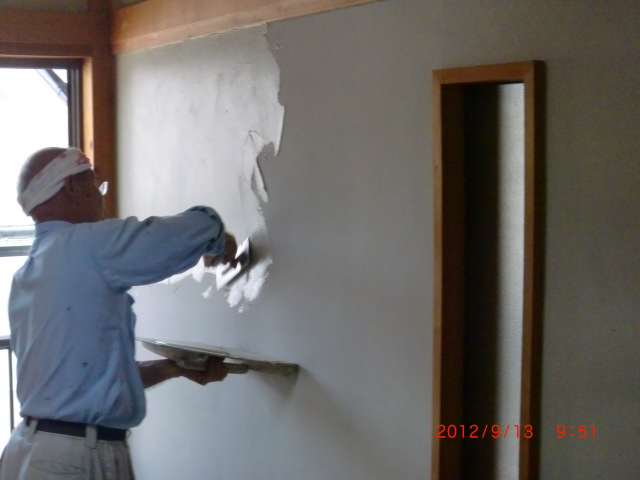

養生し乾いた下塗りの上に上塗りを施工します。
乾くまで色はわかりづらいかもしれませんね(・_・;)

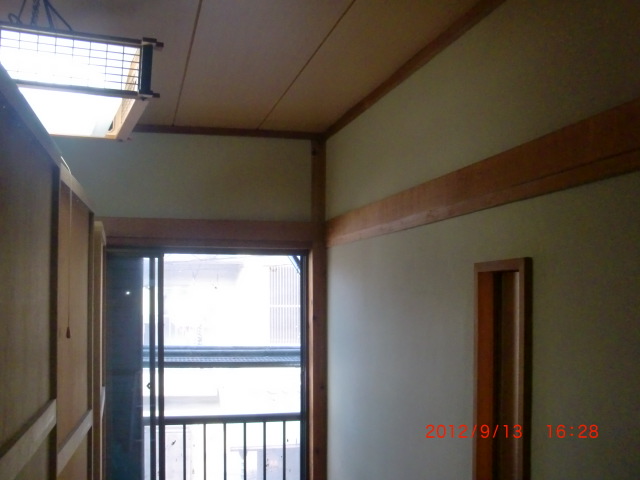

そして上塗り完了です。 少しベージュがかった明るい色ですね。
部屋が少し明るくなった印象です。
9月18日

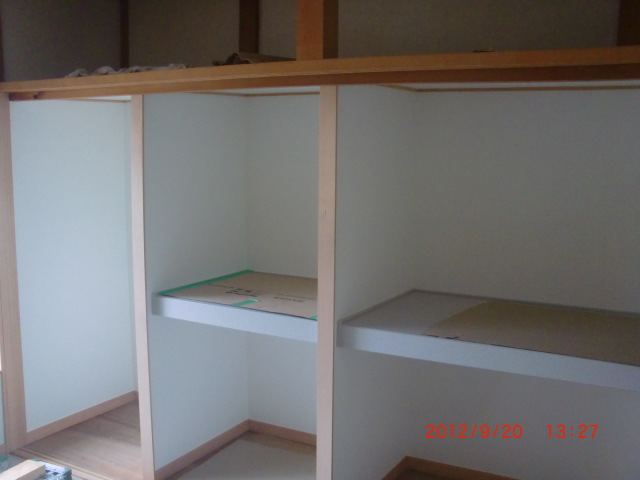

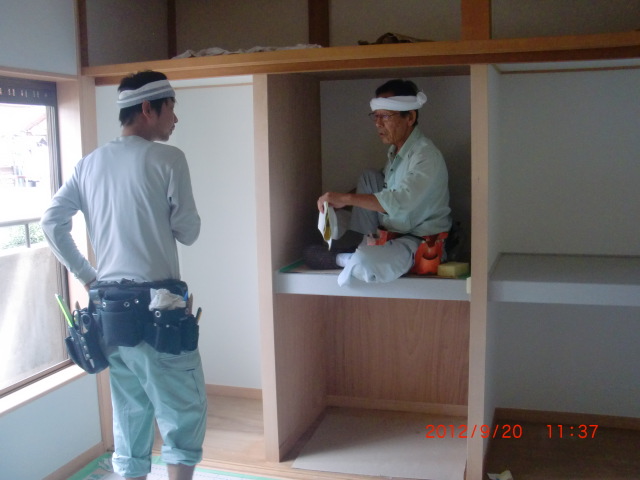

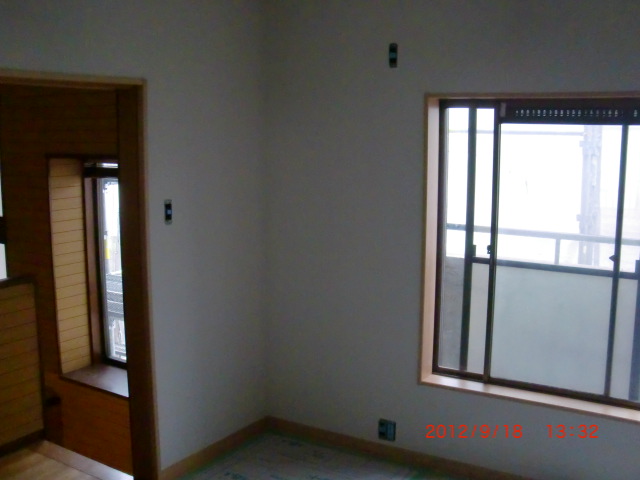

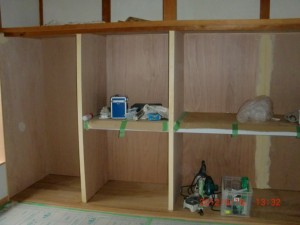

2階の洋室です。 クローゼット棚の取り付けと壁クロスの施工が完了しました。
クローゼット内部もクロスを施工するので漆喰の上にベニヤ板を打ち付けました。
クローゼットのクロス施工状況と完了状況です。
これで明るく、洋風になりました。 これで洋室改修工事はほぼ終了です。
後は建具が搬入されたら完了です。
9月21日

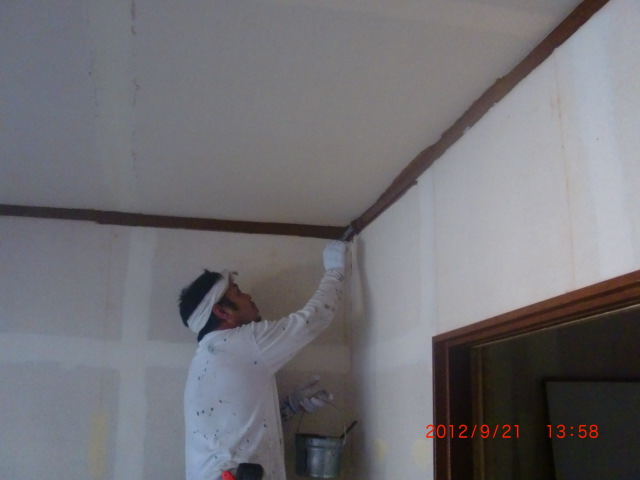

二階の洋室以外の既存の廻縁や巾木の塗装を行います。
クロスを施工する前に塗り進めます。

カーテンレールの隙間までしっかりと塗ってあります。
塗料が乾いたら天井からクロスを貼り進めます。
9月24日
この日はいろんな職人さんが現場に入り、内装工事もいよいよ大詰めです。

玄関ホール天井のクロスの施工状況です。
しっかり施工を行うためにベニヤを打ち付け、簡易的なものですが足場も設置しました。

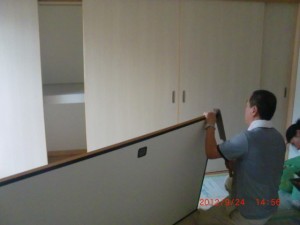

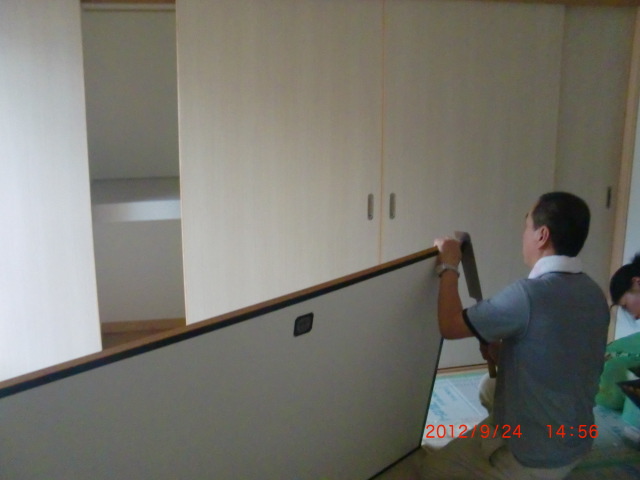

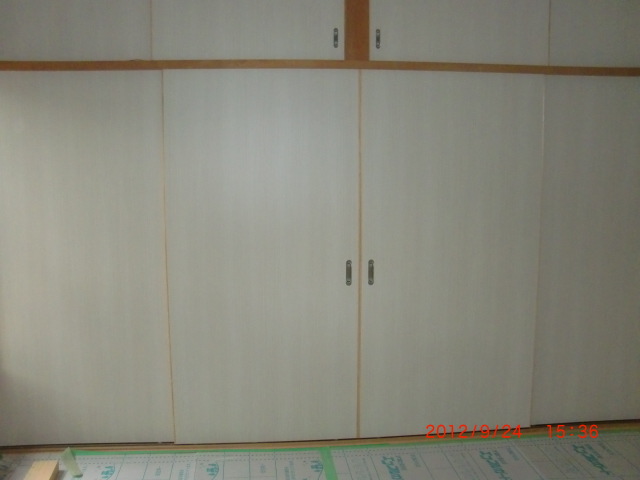

2階洋室の建具も調節し取り付け完了です。

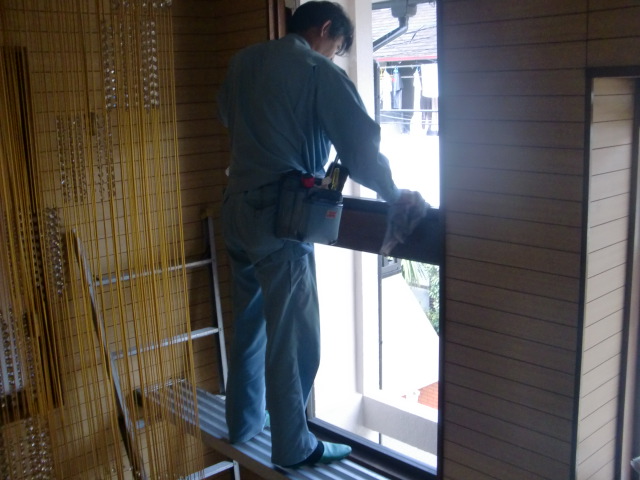

玄関ドアの取り替えもこの日に行いました。
とてもしっかりしたドアで満足いただけそうです。
9月25日

各種工事も終了し美装工事に入ります。

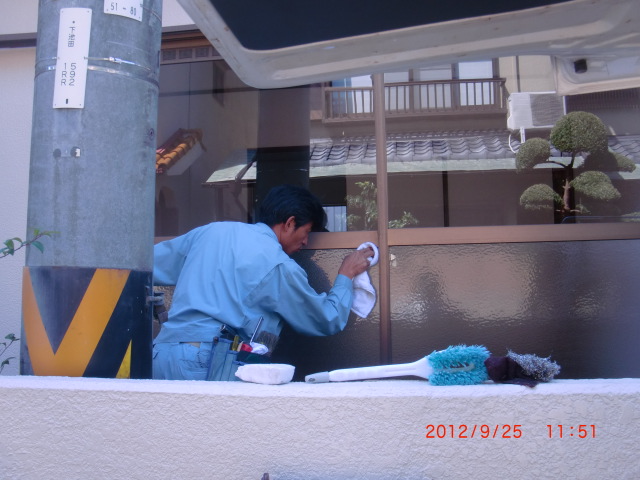

サッシに溜まったゴミや汚れているガラスなど、工事で汚れてしまった部分や既存の部分も徹
底的に 掃除していきます。
9月26日

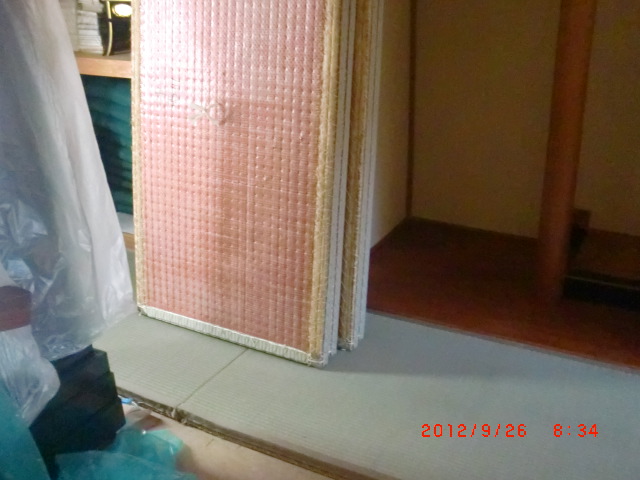

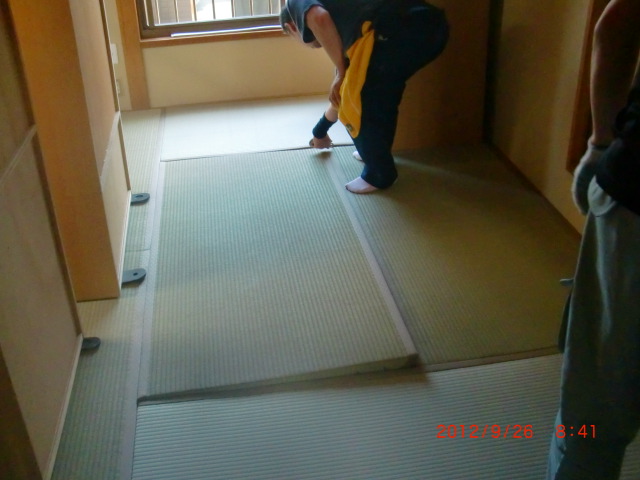

残る襖や畳などを搬入すると内装工事はすべて完了です。

ベランダテラスの取り付けが終了し、内装工事等が完了です。 お疲れ様でした!
